西東京市の家
S様邸
カテゴリ|2階建て
建築中レポート
- 1. 2024年02月24日
-
地鎮祭
S様邸の地鎮祭を執り行いました。
ご家族のご健康とご多幸、工事の安全を祈念致しました。
素晴らしいお家が完成しますよう工事を進めて参ります。
- 2. 2024年03月12日
-
遣り方

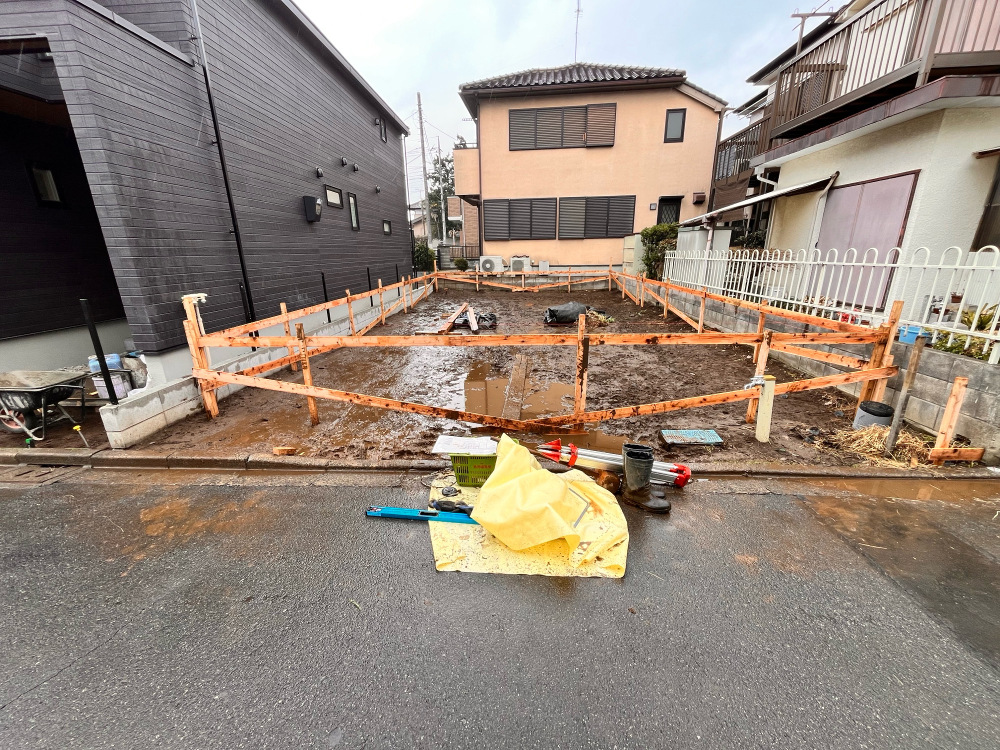

遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します
- 3. 2024年03月22日
-
根切り
基礎工事が始まりました。
地業(根伐り)の作業を行っています。

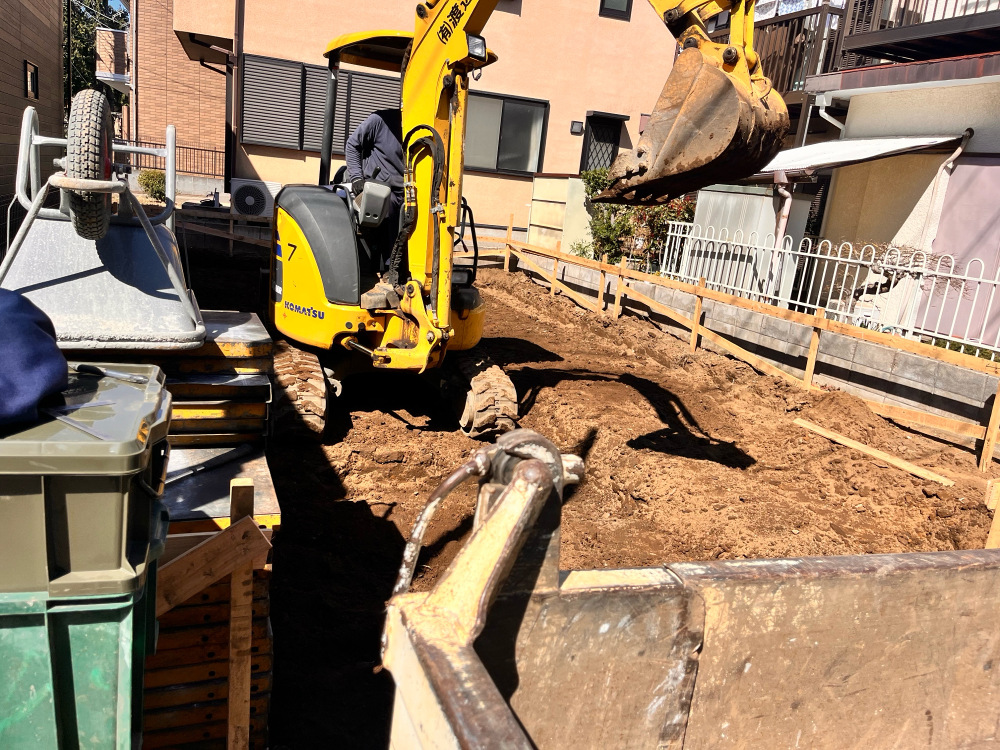

根伐りとは、基礎の形状、高さなどを考慮しで重機で地盤を掘り進める作業です。
- 4. 2024年04月05日
-
配筋検査

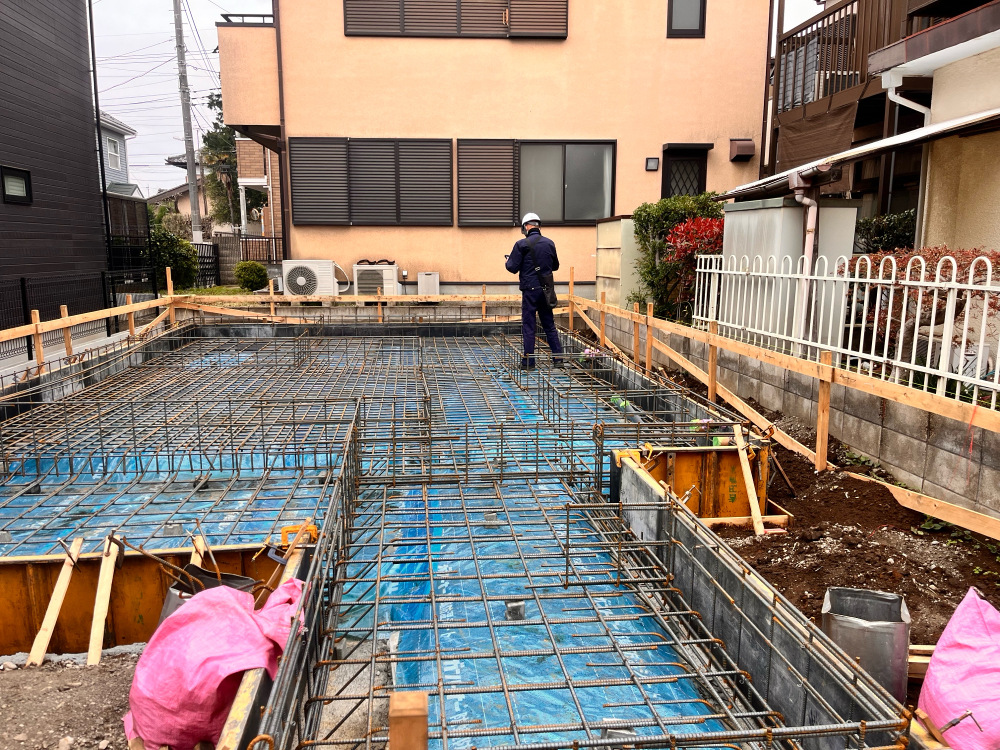

本日第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。
- 5. 2024年04月17日
-
枠組み
基礎立ち上がりの枠組みを行いました。
立ち上がりコンクリートを打設し、乾いたら枠組みを外していきます。
- 6. 2024年04月25日
-
先行配管

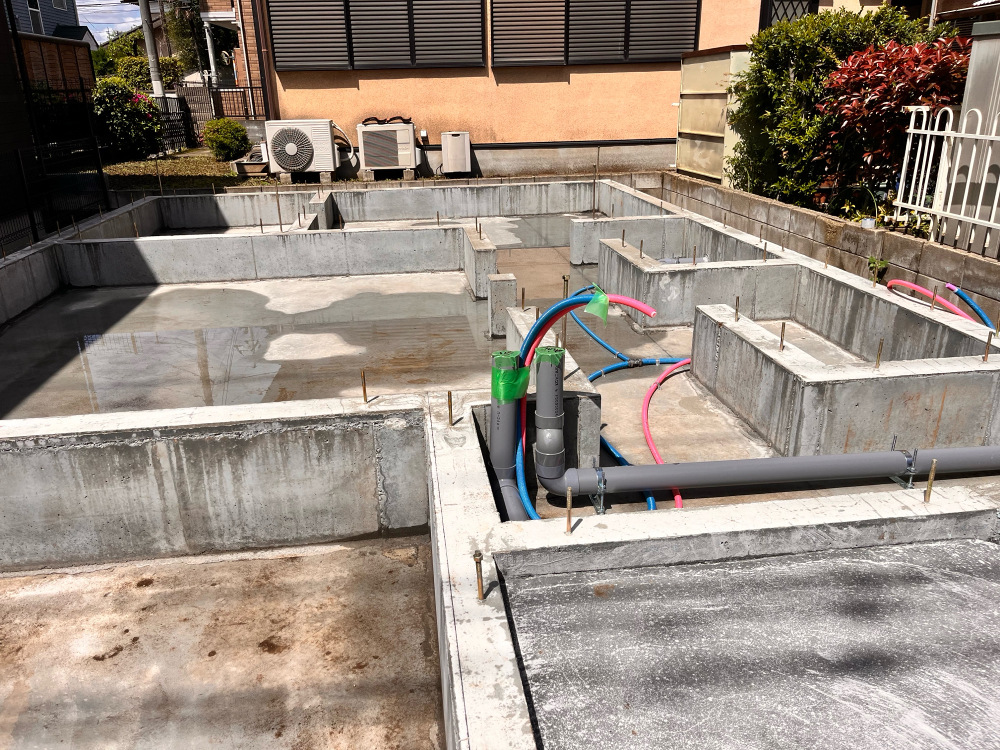

基礎完了後の給排水先行配管をおこないました。
後日床下に潜らなくてもいいように、
先行で配管をしておく工程です。
- 7. 2024年04月30日
-
上棟式
本日S様邸の上棟式を行いました。
工事関係者みんなでこれまで安全に工事が進んだことへの感謝とこれからの工事の安全を祈念致しました。
みなさまでご参加いただきありがとうございました!
これからも安全第一で進めてまいります。
- 8. 2024年05月07日
-
外壁工事

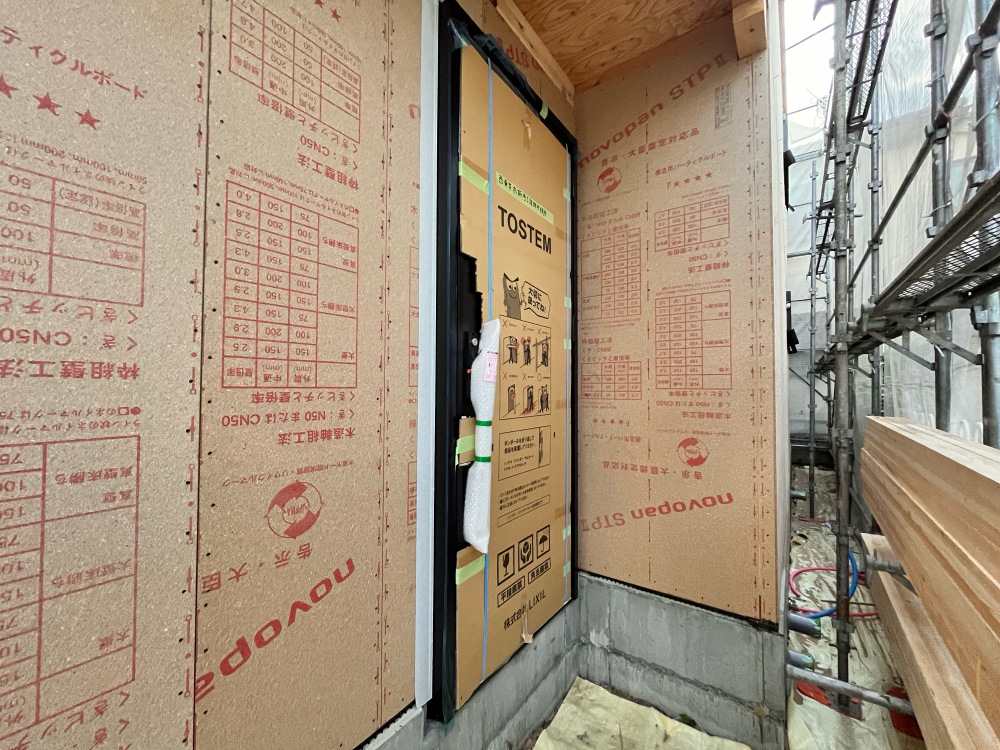

本日、外壁工事を行いました
壁の一番下地になるノボパンを施工しました。
- 9. 2024年05月10日
-
躯体検査

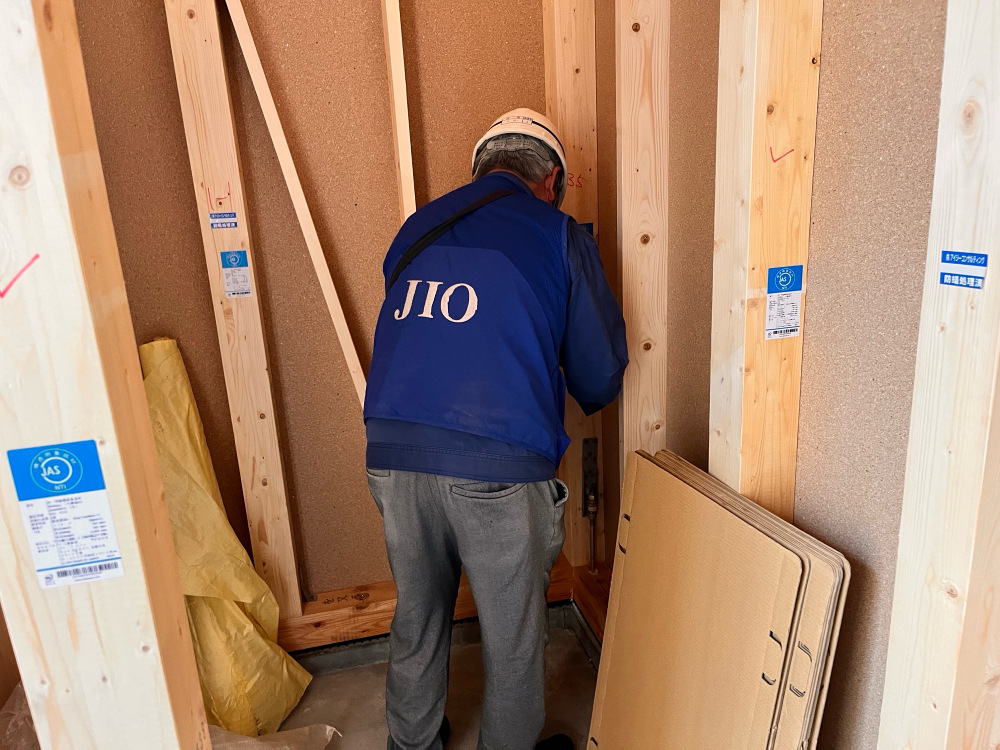

建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。
この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
- 10. 2024年05月26日
-
アクエアー施工
アクエアー施工を行いました。
これにより、天井裏の通気層を確保できます。
- 11. 2024年05月30日
-

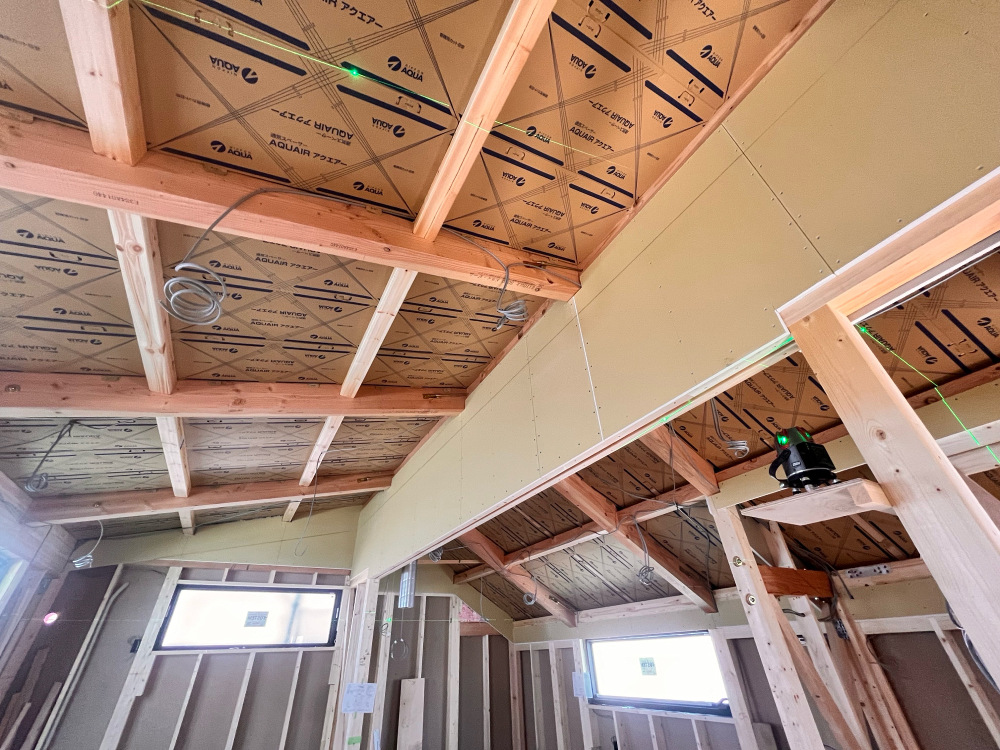

天井野淵施工
野縁の施工を開始しました。
野縁とは天井の下地材を支える木材の事です。
- 12. 2024年06月10日
-

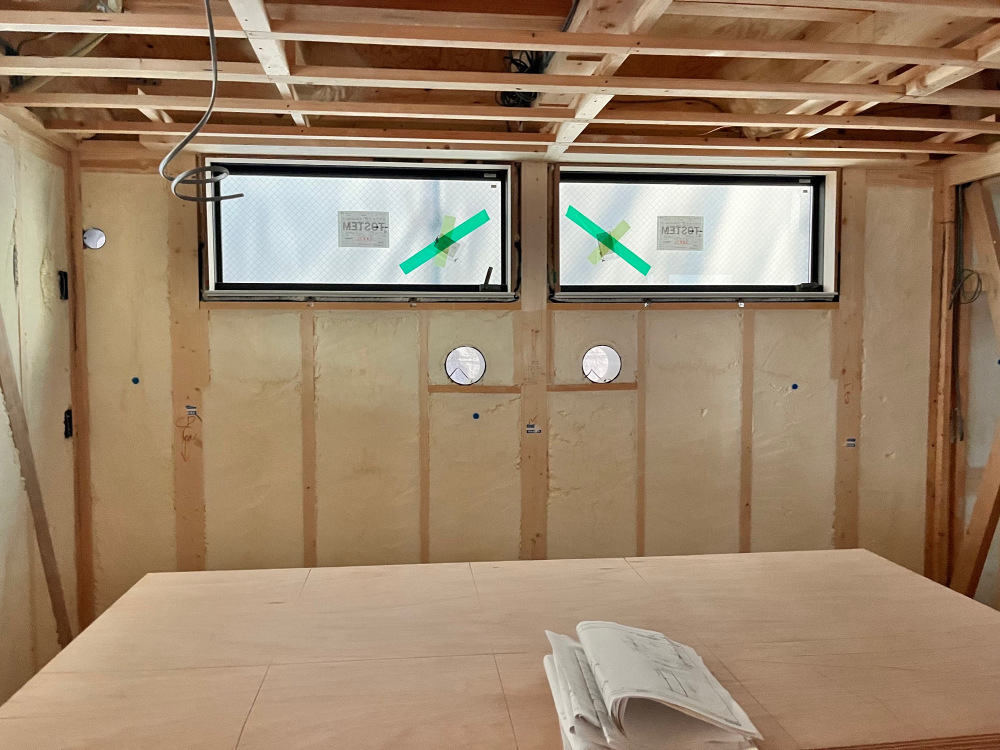

断熱材施工

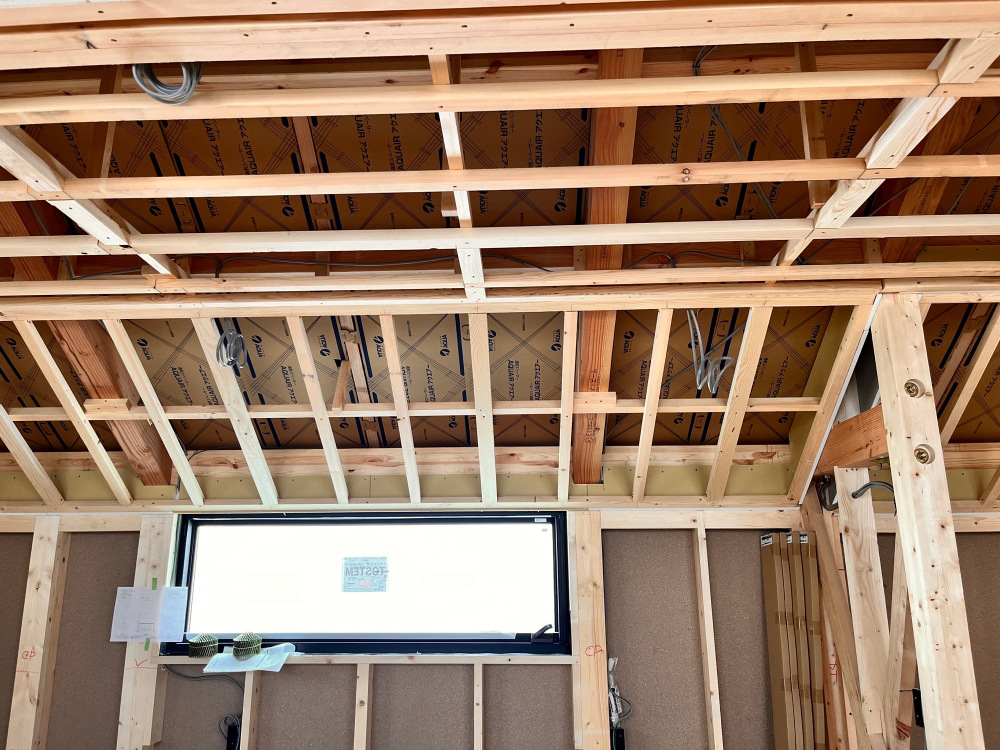

断熱材の吹付工事を行いました。
これにより、住宅の断熱性を確保・向上させることが出来ます。
- 13. 2024年06月27日
-
板張り施工

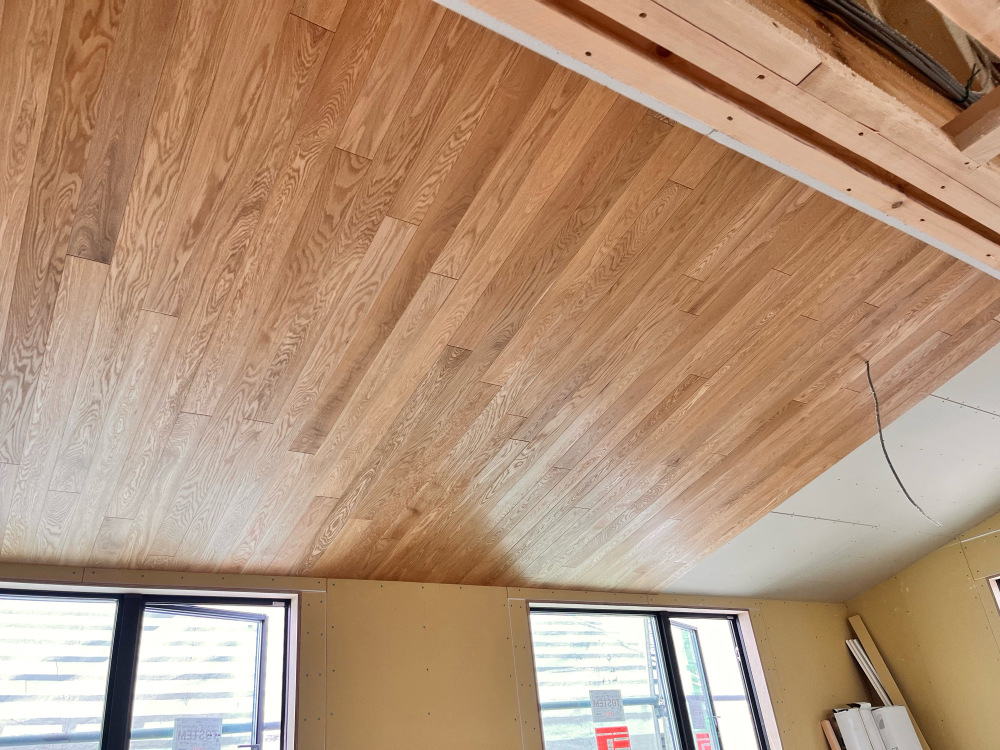

天井の板張りの施工中です。
- 14. 2024年07月05日
-
外壁施工

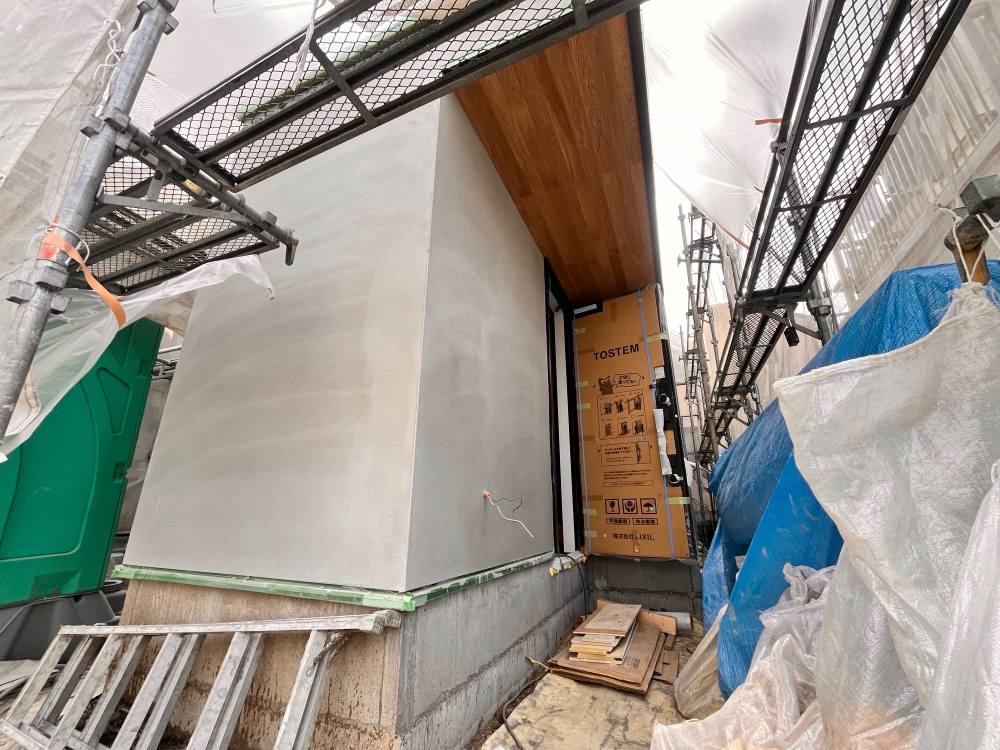

外壁施工中になります。
- 15. 2024年07月11日
-
内部工事中

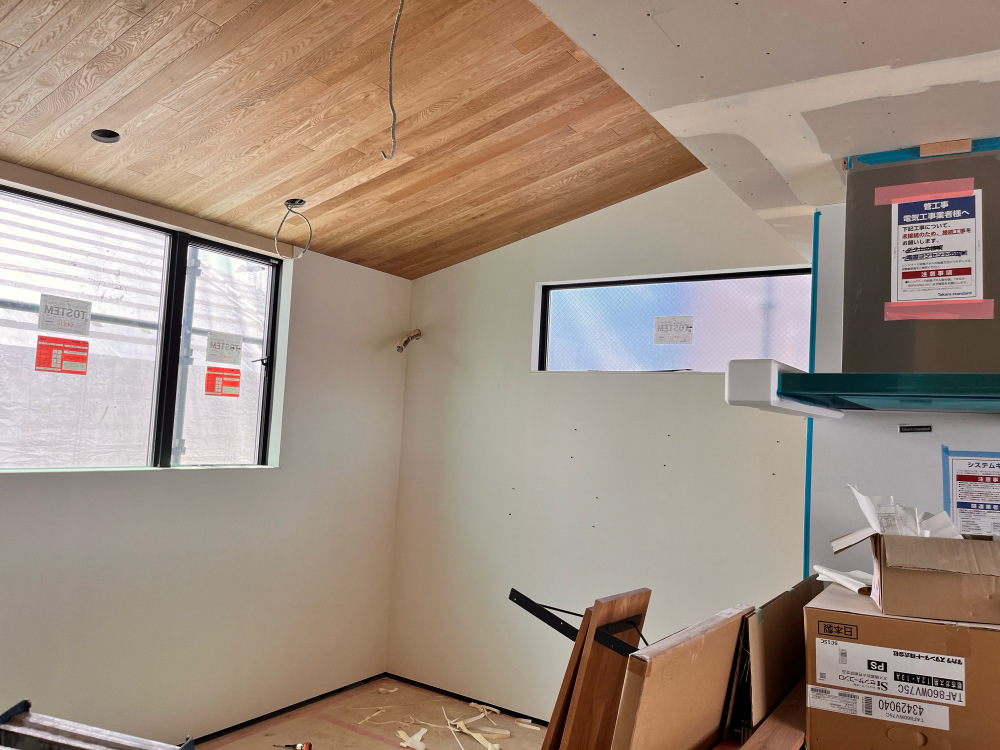

内部木工事中になります。
- 16. 2024年07月17日
-
木工事中

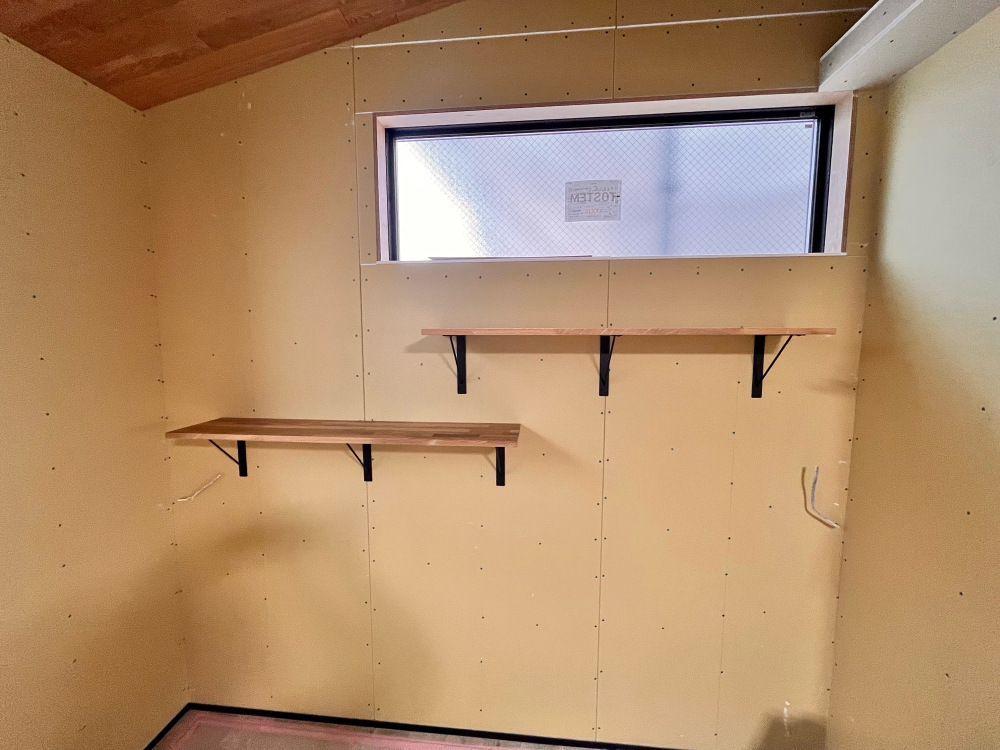

棚の取り付けを行いました。
- 17. 2024年07月22日
-
木工事中

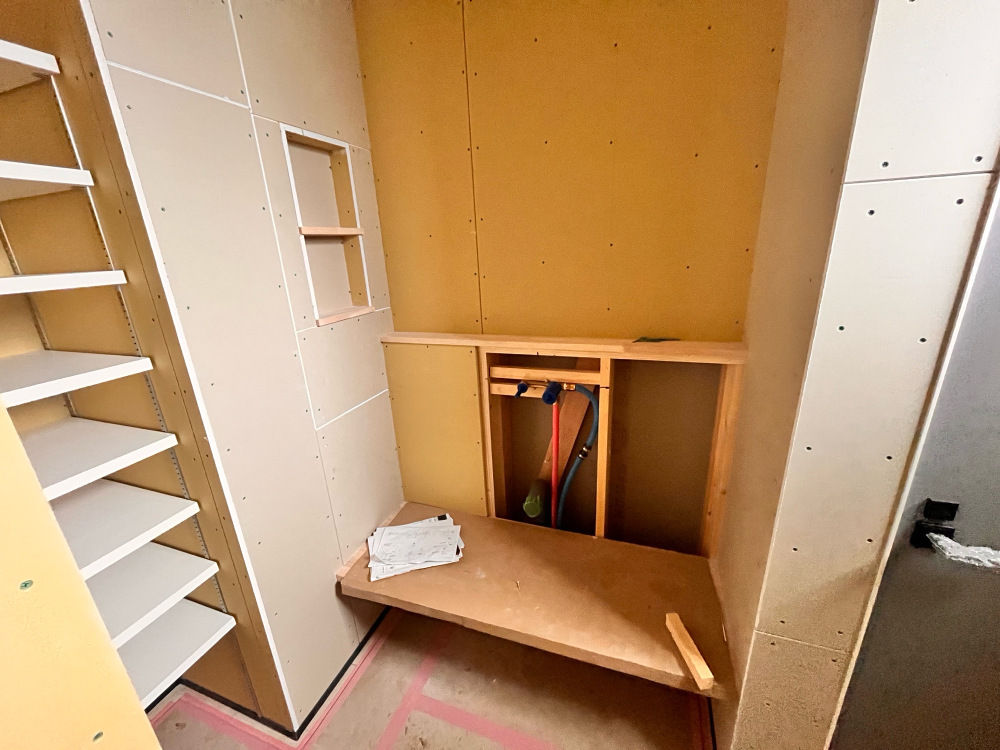

引き続き木工事中になります。
着々と仕上がってきています!
- 18. 2024年07月30日
-
クロス施工中

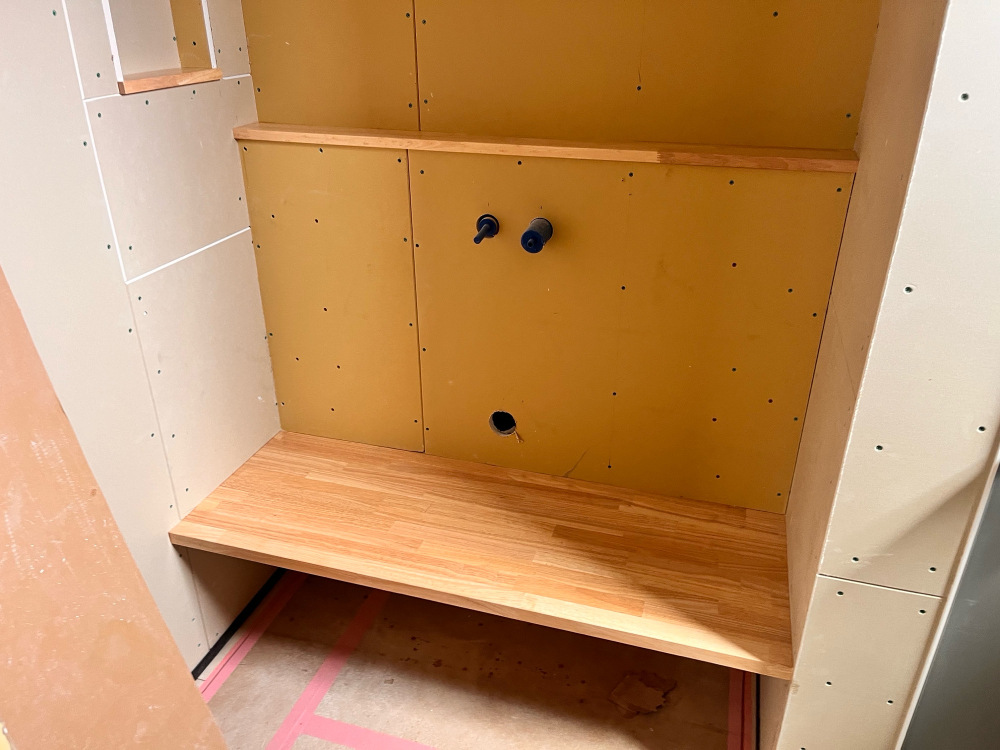

クロス施工中の様子になります。
- 19. 2024年08月02日
-
足場解体
外壁工事が完了し足場の解体をしました。
綺麗に仕上がっています。
この後外構工事を行います。
- 20. 2024年08月26日
-

外構工事完了

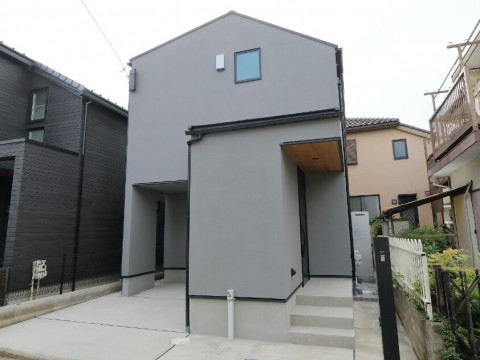

外構工事完了いたしました。
もうすぐ引渡しになります!
- 21. 2024年10月20日
-
施工事例アップしました!

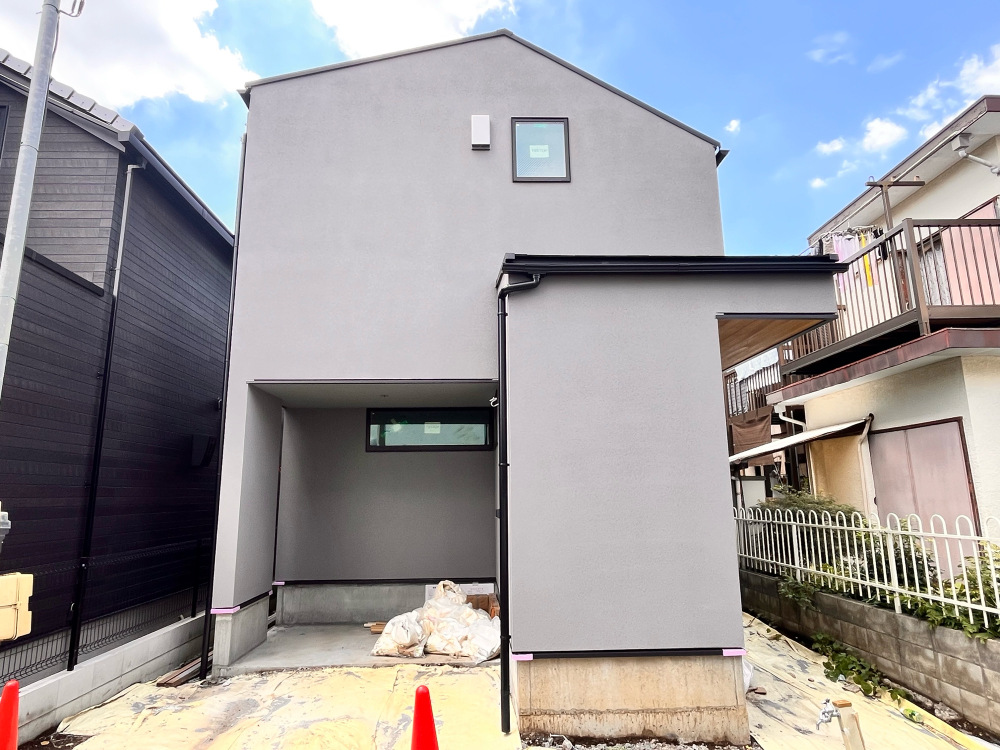

完成後の写真は≪こちら≫
