北区の家
M様邸
カテゴリ|3階建て
建築中レポート
- 1. 2023年11月08日
-
遣り方
遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します。
- 2. 2023年11月18日
-
根伐
基礎工事が始まりました。
地業(根伐り)の作業を行っています。
根伐りとは、基礎の形状、高さなどを考慮しで重機で地盤を掘り進める作業です。
- 3. 2023年12月08日
-
基礎工事中
捨てコンクリートが完了し、鉄筋ユニットが現場納品されました。
捨てコンクリートとは、基礎本体のさらに下部にコンクリートを平らに打設することです。
鉄筋を組む際に墨出しをその面にし、枠組みの位置を明確にする役割があります。
- 4. 2023年12月11日
-

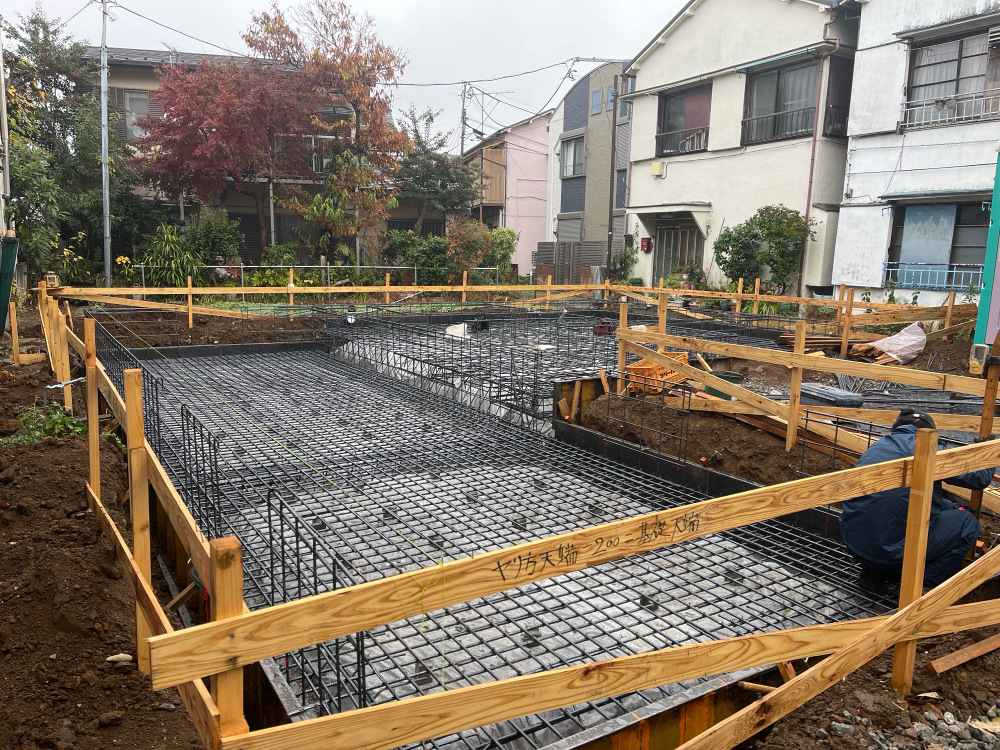

基礎配筋
基礎工事の配筋工程に入りました。
鉄筋の太さから始まり、配筋ピッチ、配筋長さ等が基礎伏図に記載されており、その通りに施工してもらい配筋検査を受ける準備となります。
合格すればコンクリート打設作業に移行します。

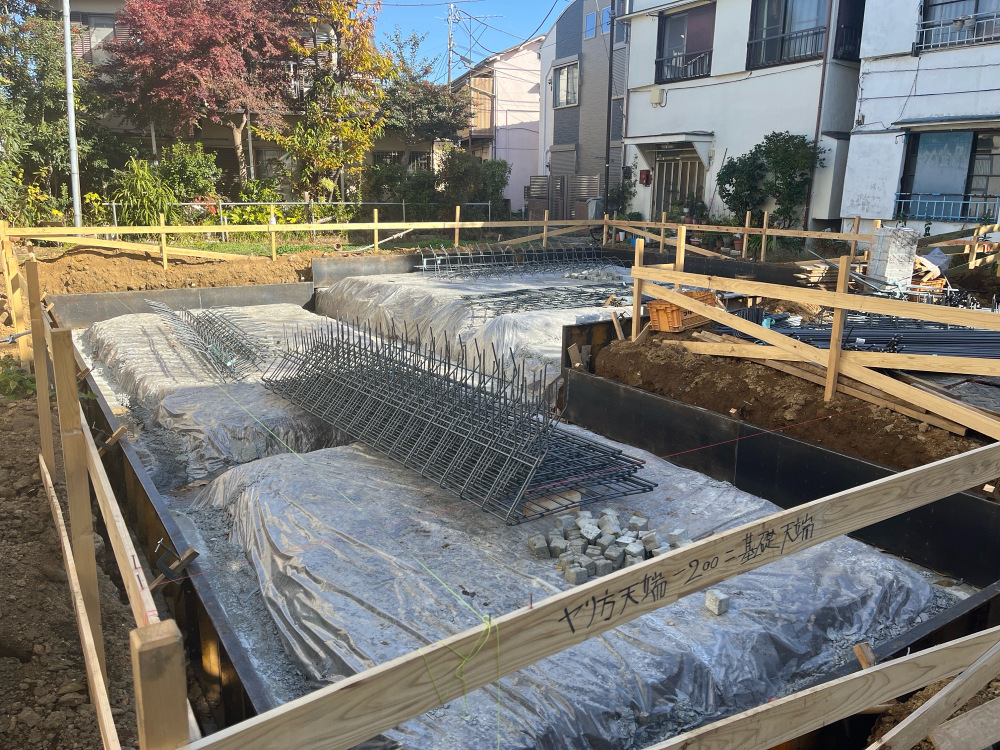

- 5. 2023年12月13日
-

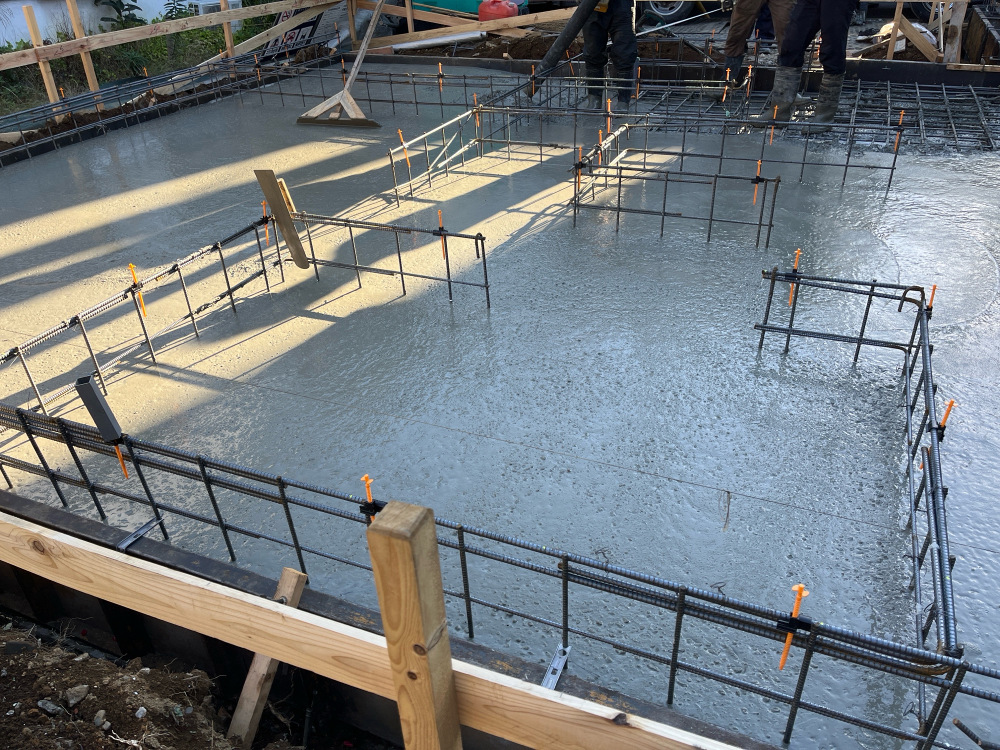

耐圧コンクリート打設
配筋検査を問題なく完了しましたので耐圧コンクリートの打設を行いました。
- 6. 2023年12月16日
-
枠組み

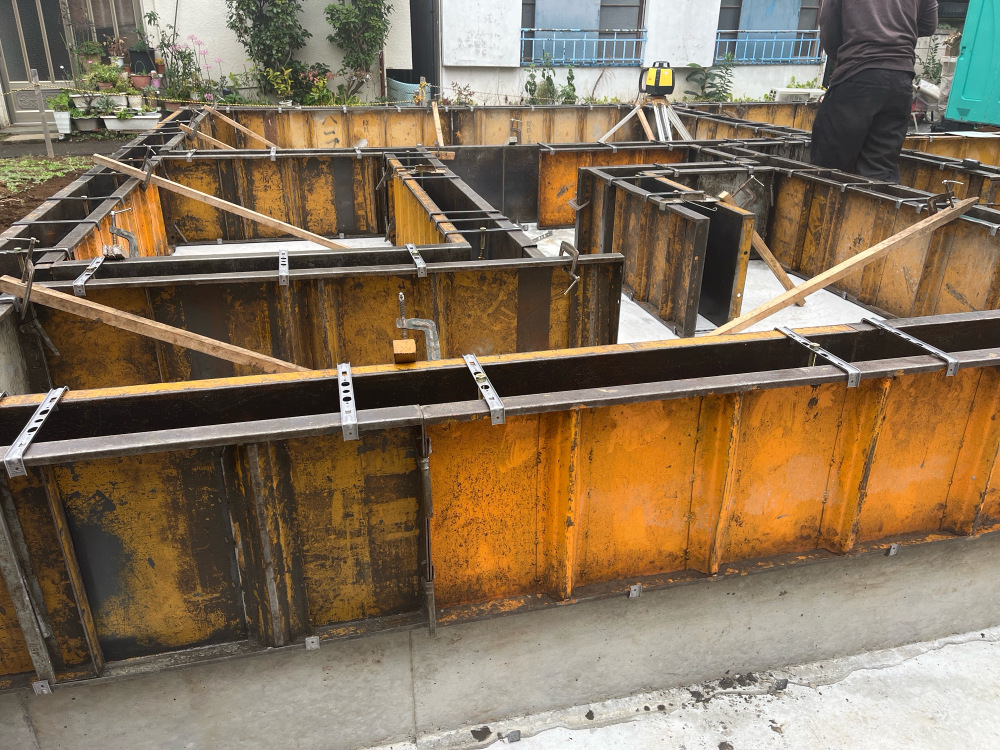

基礎立ち上がりの枠組みを行いました。
この後、コンクリートを打設していきます。
- 7. 2024年01月09日
-
枠バラシ
本日、基礎の枠バラシを行いました。
この後、基礎の高さが正しいかレベルチェックを行います。
- 8. 2024年01月10日
-

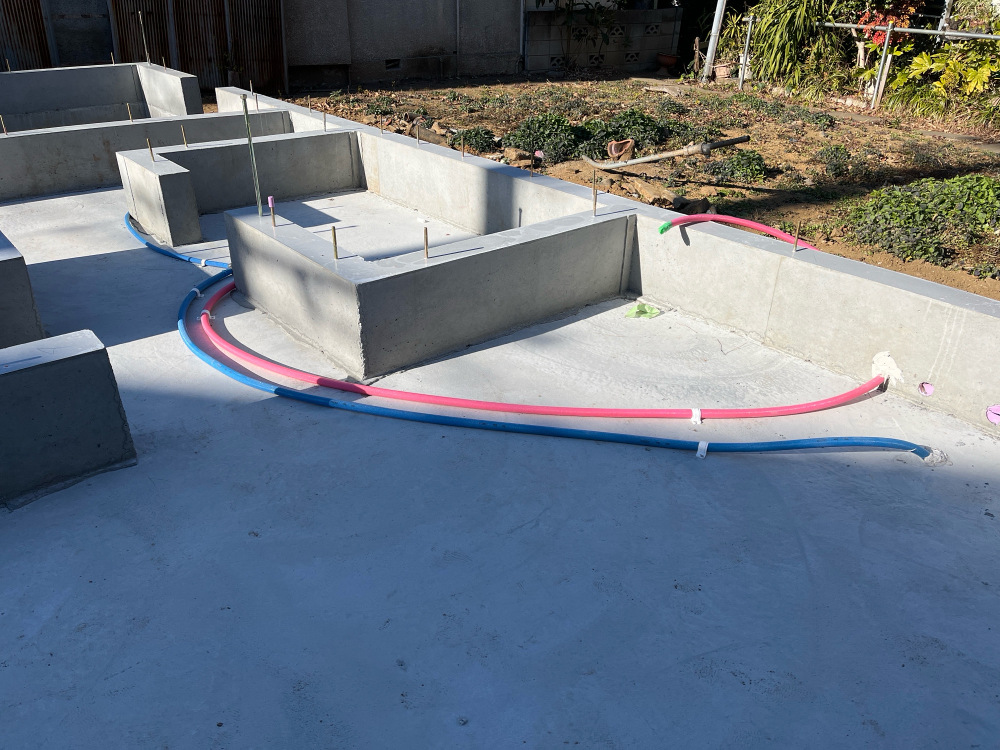

先行配管
本日、先行配管を施工しました。
土台前に施工することによってスムーズに作業することができます。
- 9. 2024年02月03日
-

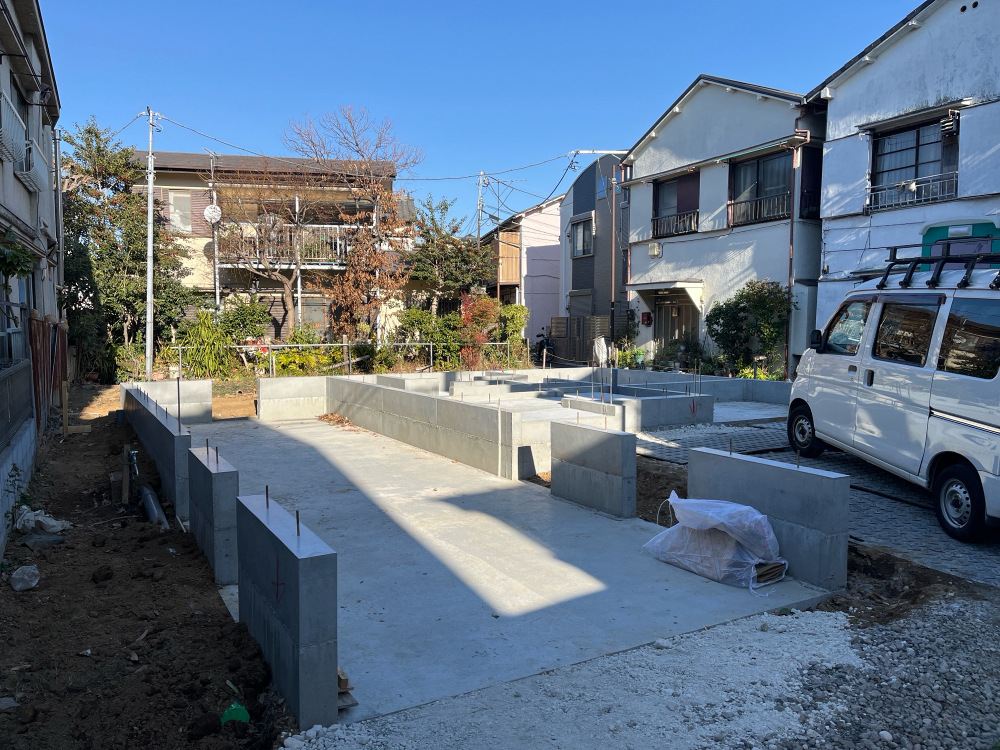

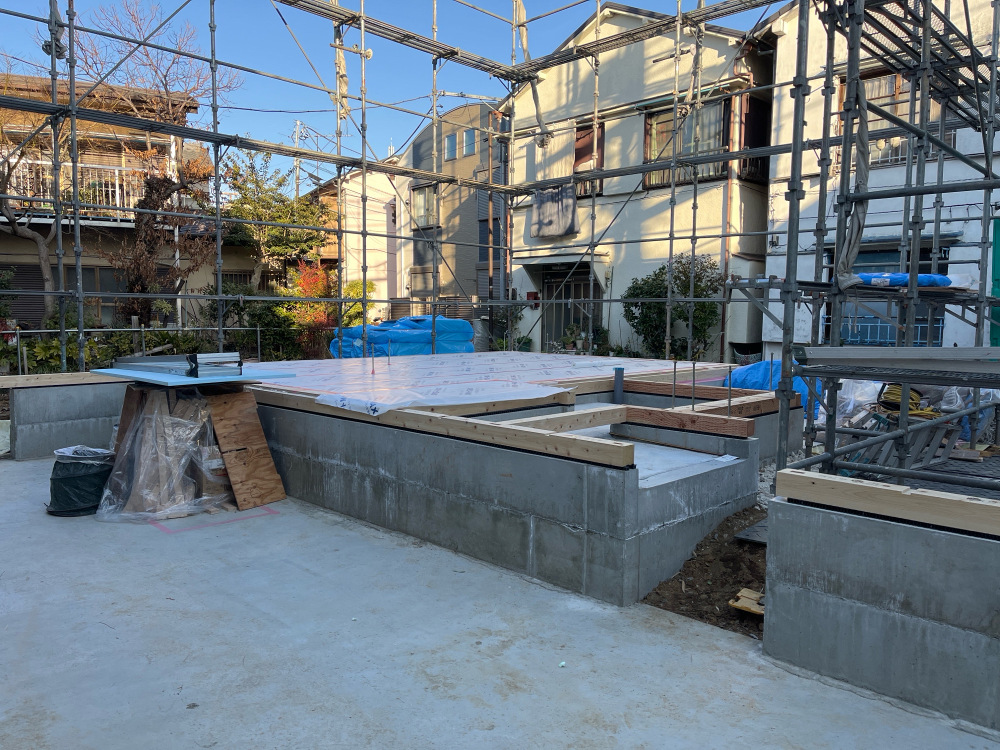

土台敷
基礎工事が完了し木工事の最初となる土台敷きを行いました。
- 10. 2024年02月07日
-

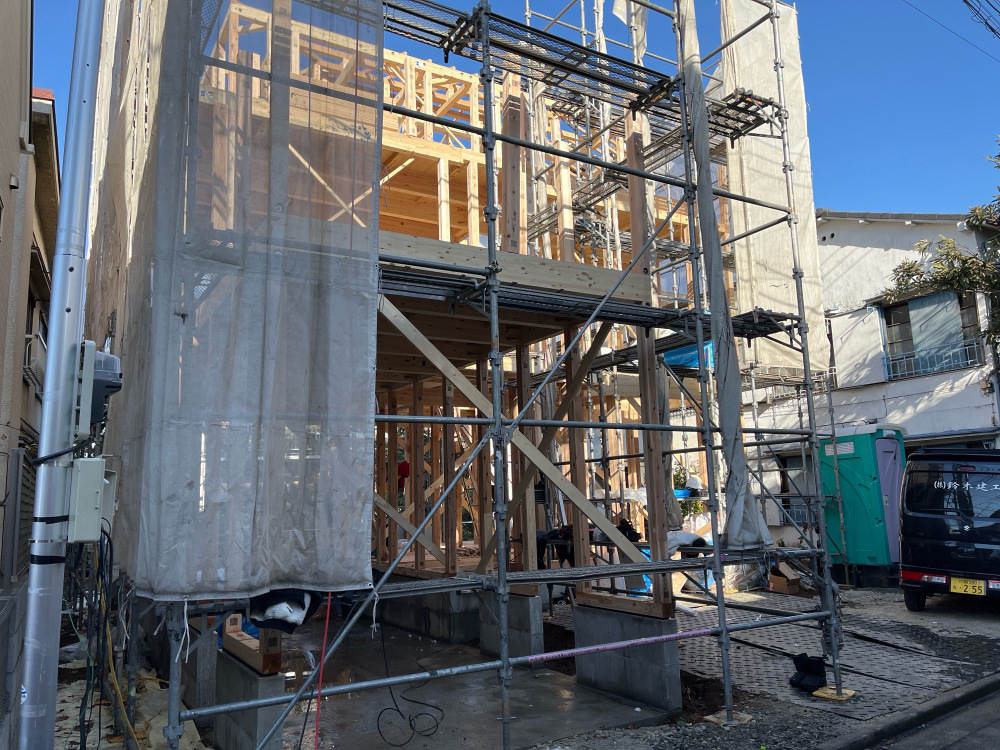

上棟
お天気にも恵まれ、無事に上棟となりました。
引き続き安全第一で進めてまいります。
- 11. 2024年02月13日
-

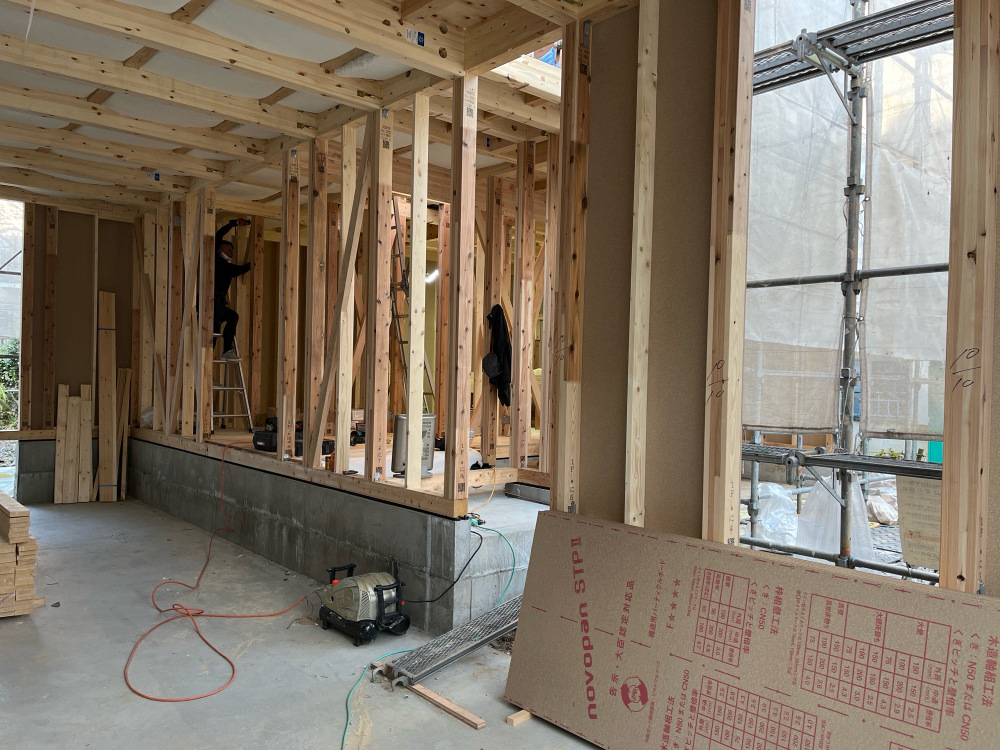

木工事中
内部木工事中です。
間柱、筋交いなどの施工中の様子になります。
- 12. 2024年02月22日
-
FRP防水
バルコニー防水が完了しました。防水の種類は、FRP防水です。
FRP防水は、防水用のポリエステル樹脂と防水用ガラスマットで作られた防水層を形成することから他の素材に比べ物にならないほど、高硬度で、耐衝撃性、摩擦性に優れた仕上りになります。
雨の予報だったのでビニールシートで養生してあります。
- 13. 2024年03月05日
-

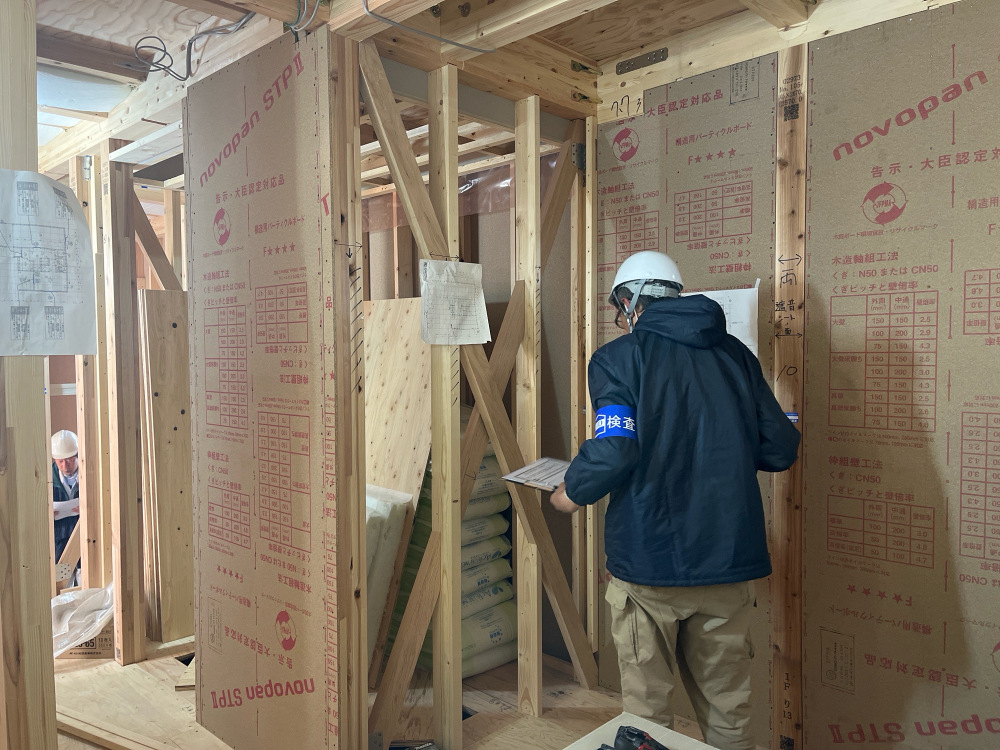

中間検査
躯体検査を行いました。
自主検査・第三者機関での検査になります。
適合をいただきましたので次の工程へ進みます。
- 14. 2024年03月15日
-

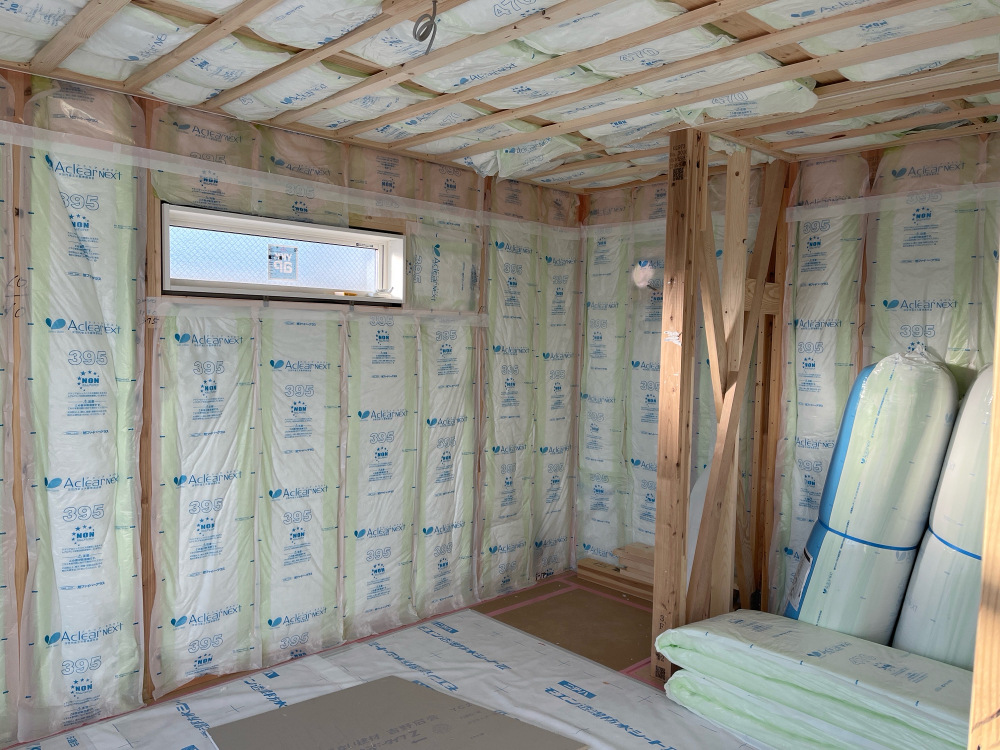

断熱材施工中
断熱材施工中写真です。
断熱材はきちんと施工しないと十分にその能力を発揮してくれません。
細かいところまで隙間なく施工することが必要になります。

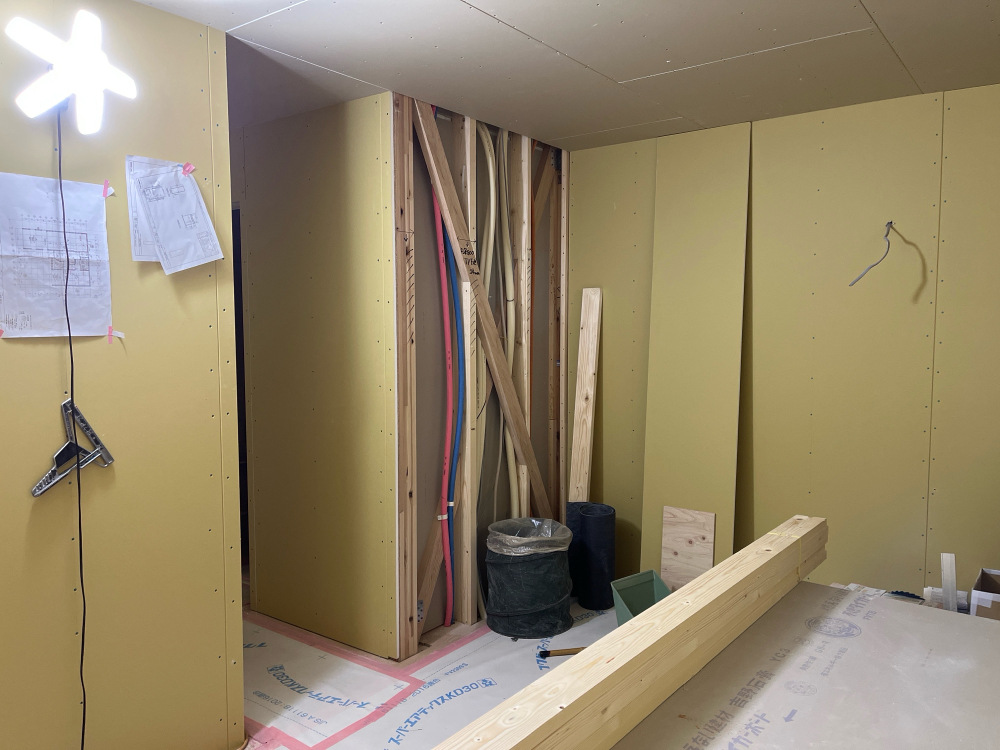

- 15. 2024年03月26日
-
石膏ボード施工中

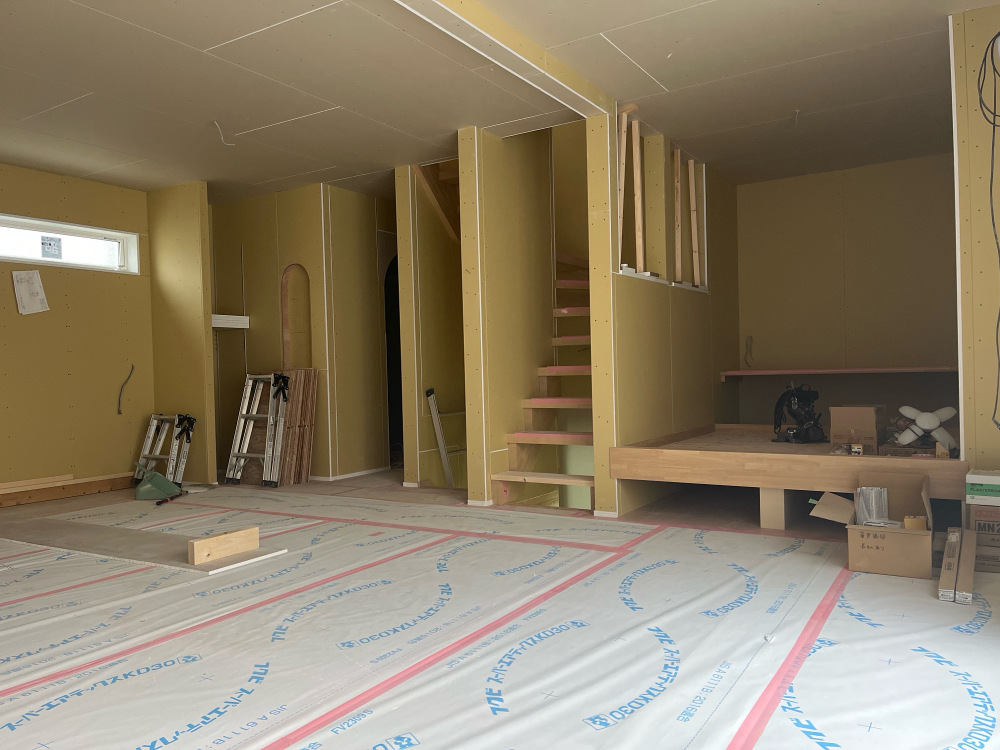

石膏ボードは、建築用内装材料で、防火性、遮音性、寸法安定性、工事の容易性等の特徴があり、経済性にも優れていることから建築物の壁、天井などに広く用いられています。
- 16. 2024年04月04日
-
階段施工中
階段施工中です。
一つ一つ丁寧に取り付けていきます。

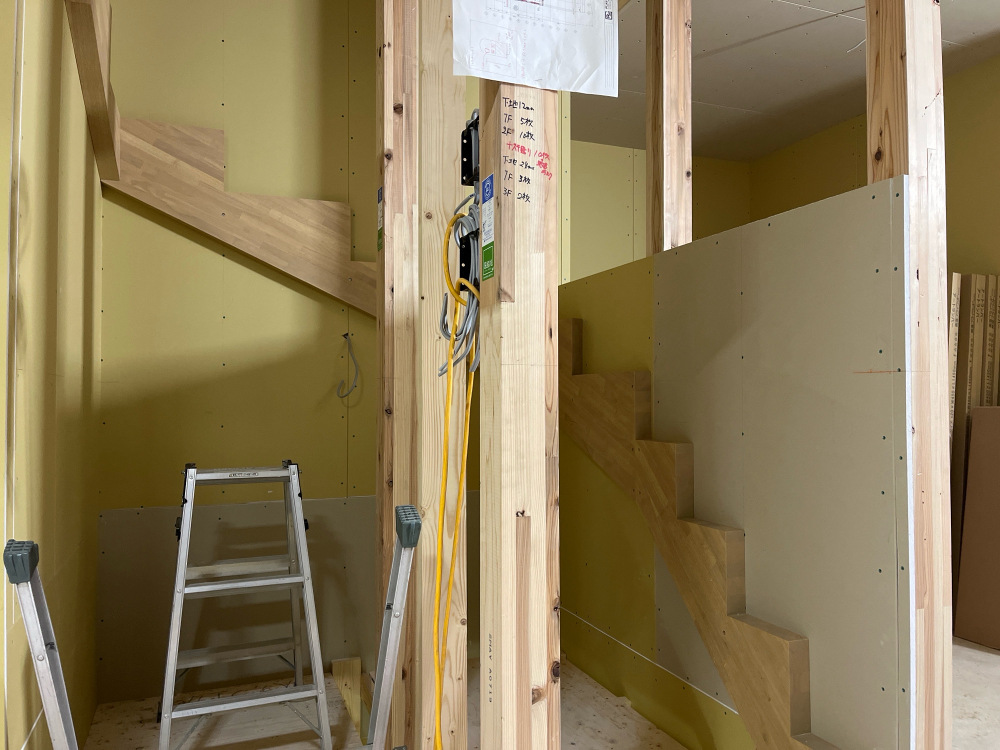

- 17. 2024年04月11日
-
木工事中
引き続き木工事中です。
木工事完了が段々と近くなってきました。
- 18. 2024年04月13日
-

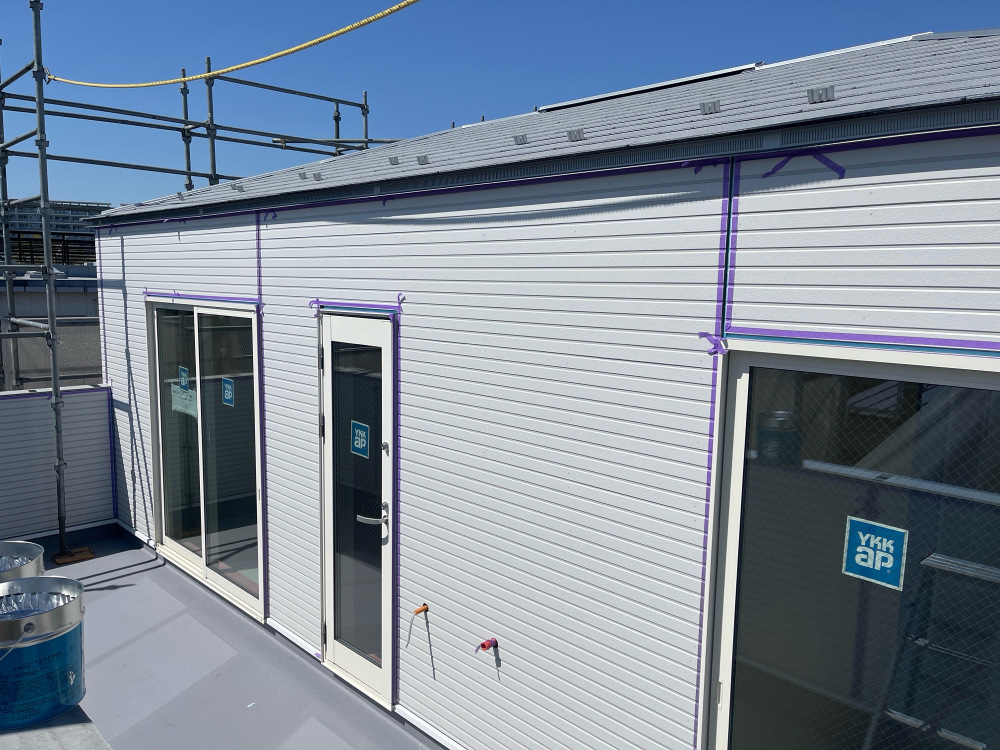

外壁工事
外壁工事中になります。
外壁工事が完了したら足場を解体しています。
- 19. 2024年05月08日
-
照明器具取付
照明器具を取り付けました。
完成が近づいてきました!
- 20. 2024年05月14日
-

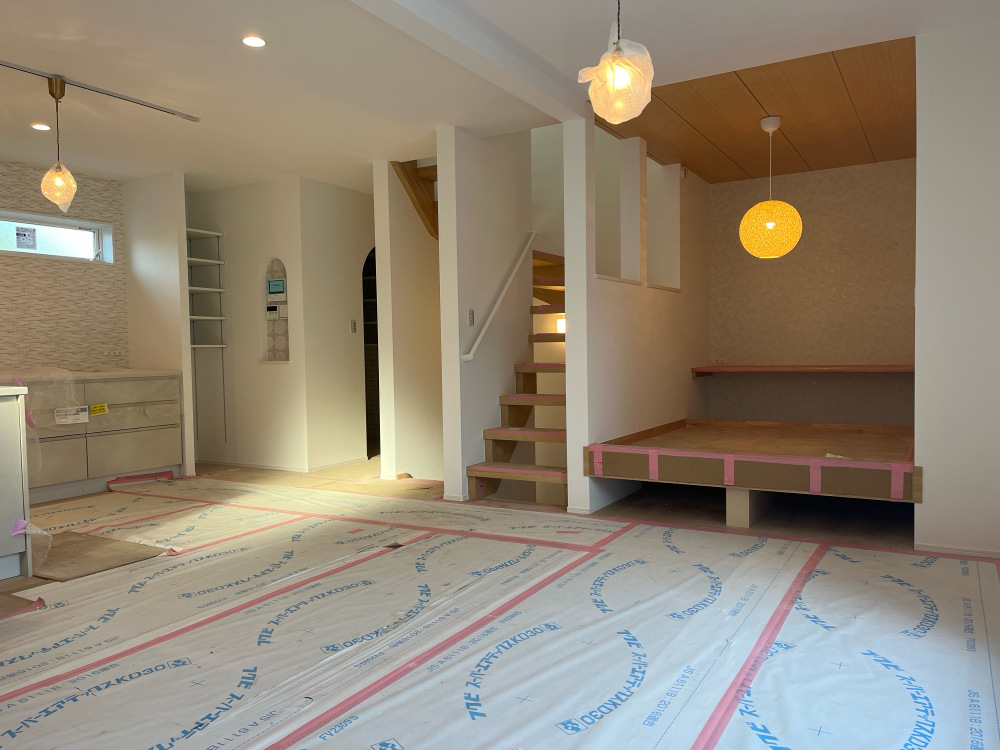

クリーニング完了
本日、クリーニングが入りました。
内部工事完了です。
綺麗に仕上がっています。
各職人さんに感謝です!
