杉並区の家
Y様邸
カテゴリ|すべて
建築中レポート
- 1. 2024年04月04日
-
施工事例アップしました
完成後の写真を公開しました!≪こちらからご覧いただけます≫
- 2. 2023年12月23日
-
クリーニング完了
クリーニング工事が完了しました。
- 3. 2023年12月15日
-
木工事中
内装も段々と仕上がってきました!
- 4. 2023年12月10日
-
クロス施工中
クロスの施工中になります。
- 5. 2023年12月08日
-
パテ処理
壁紙クロスの下地になるパテ処理中です。
きれいに貼り上げるためにはこの作業がとても重要です。
- 6. 2023年12月06日
-
キッチン取り付け
システムキッチンを取り付けました。
全部ステンレス製のこだわりのキッチンです。
- 7. 2023年12月01日
-

木工事中
内部木工事中になります。
- 8. 2023年11月27日
-
屋根工事
本日、屋根工事が完成しました。
- 9. 2023年11月21日
-

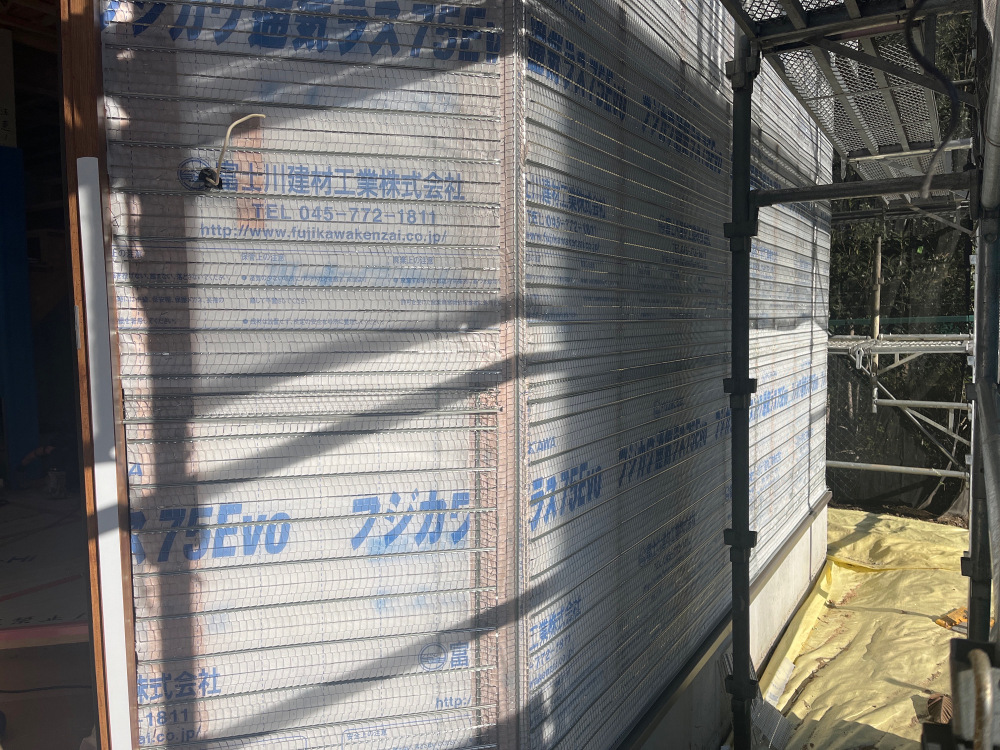

ラス網施工
ラス網の施工を行いました。
次は左官工事になります。
- 10. 2023年11月18日
-
木工事中
木工事中の様子になります。
階段の施工中です。
- 11. 2023年11月14日
-
UB取り付け

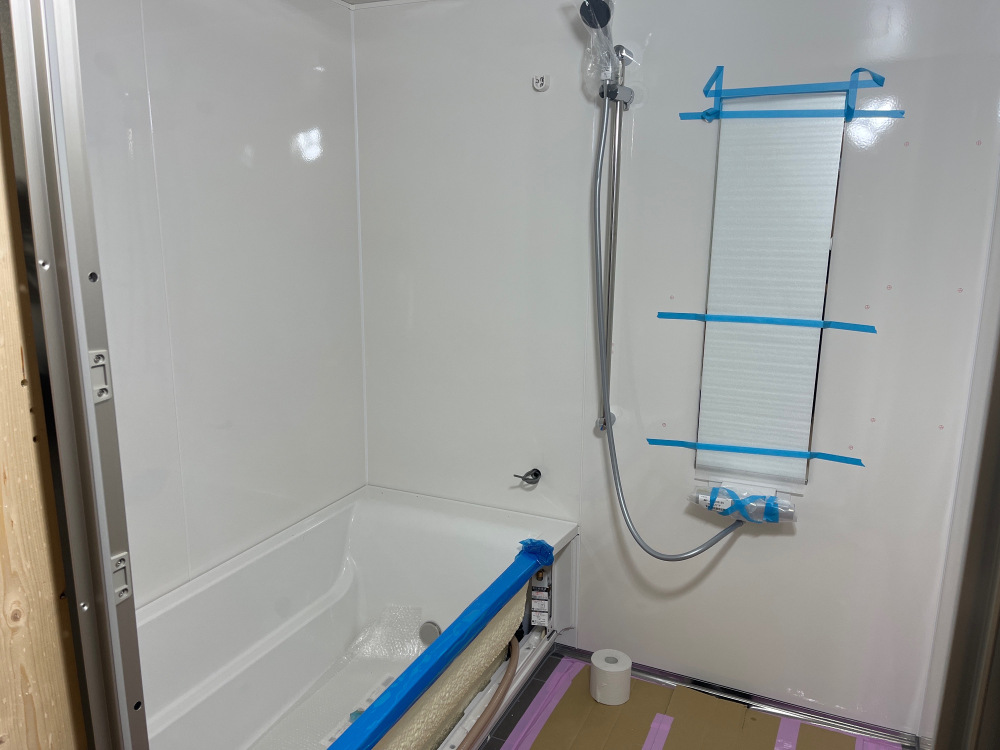

ユニットバス設置いたしました。
- 12. 2023年11月13日
-

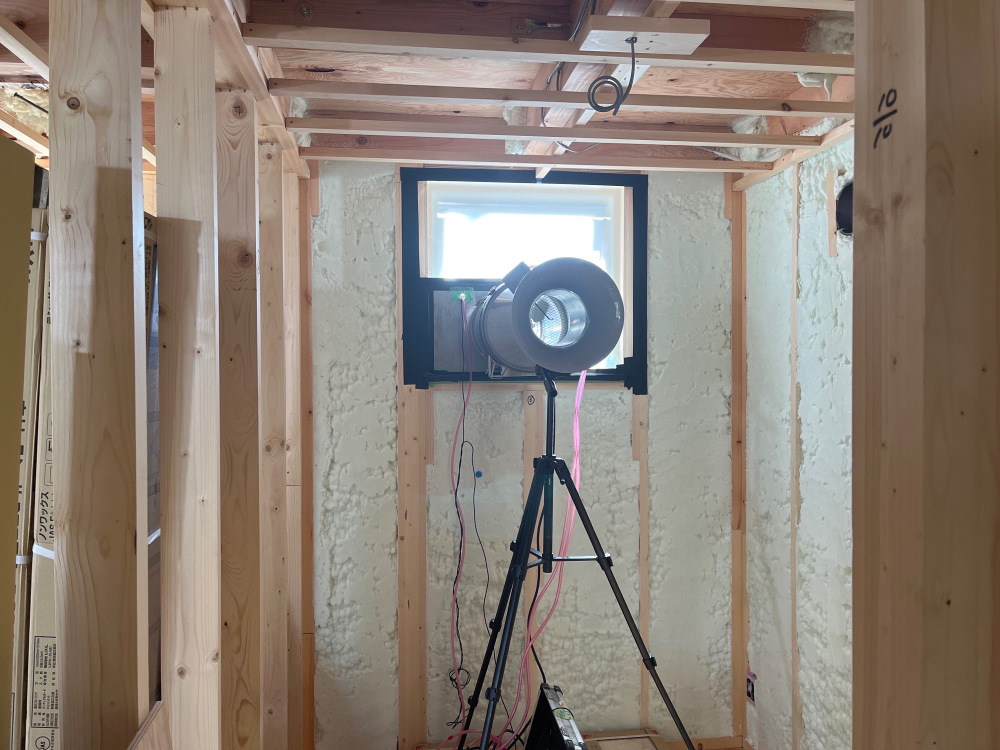

機密測定
本日、気密測定を行いました。
特殊な機器を使用し、家全体のすき間面積を図ります。
- 13. 2023年11月07日
-

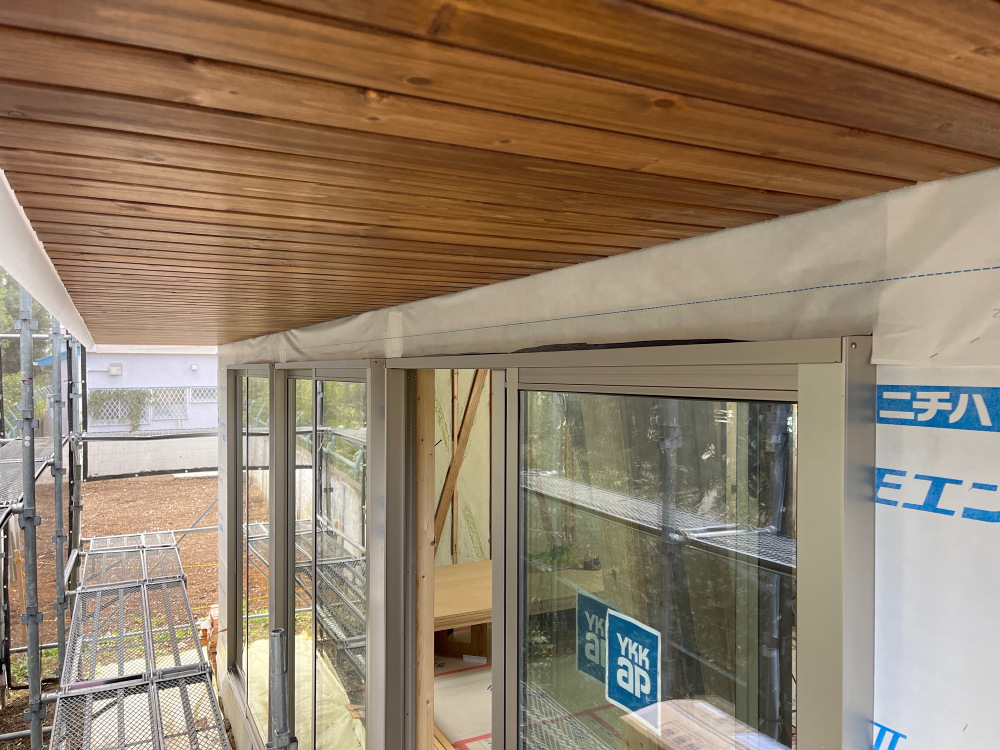

軒天施工
軒天の板張り施工をしました
- 14. 2023年11月01日
-
外壁工事

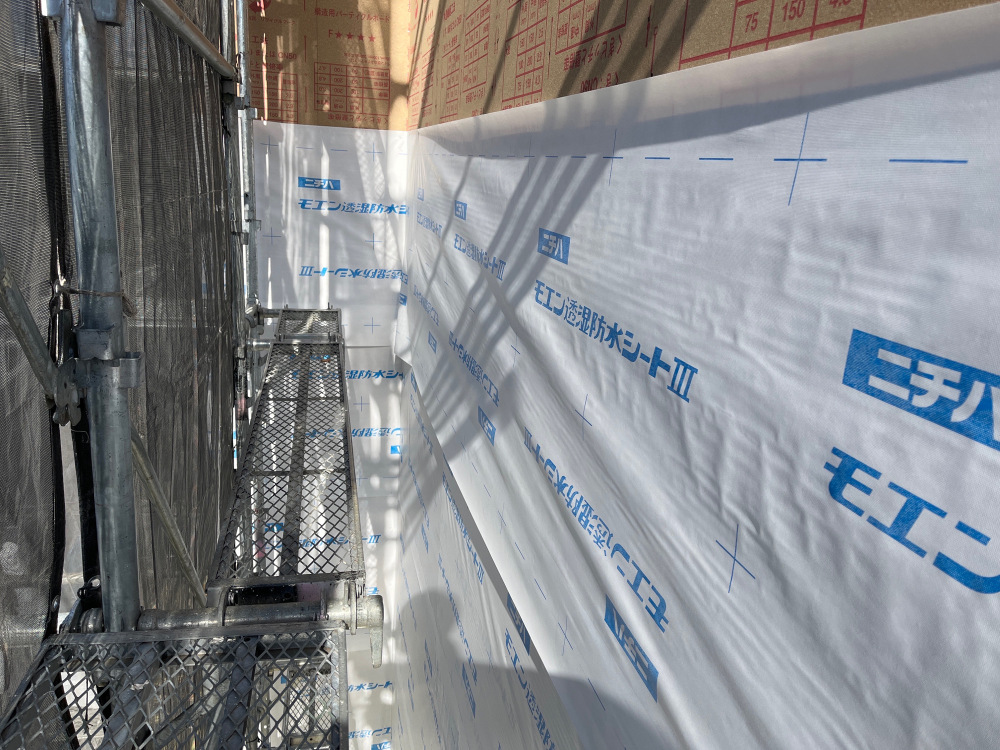

外壁下地に透湿防水シートを施工しました。
壁内の湿気を積極的に屋外に排出し、壁内の結露を防ぐ効果があります。
- 15. 2023年11月01日
-
外壁工事

本日、外壁工事を行いました

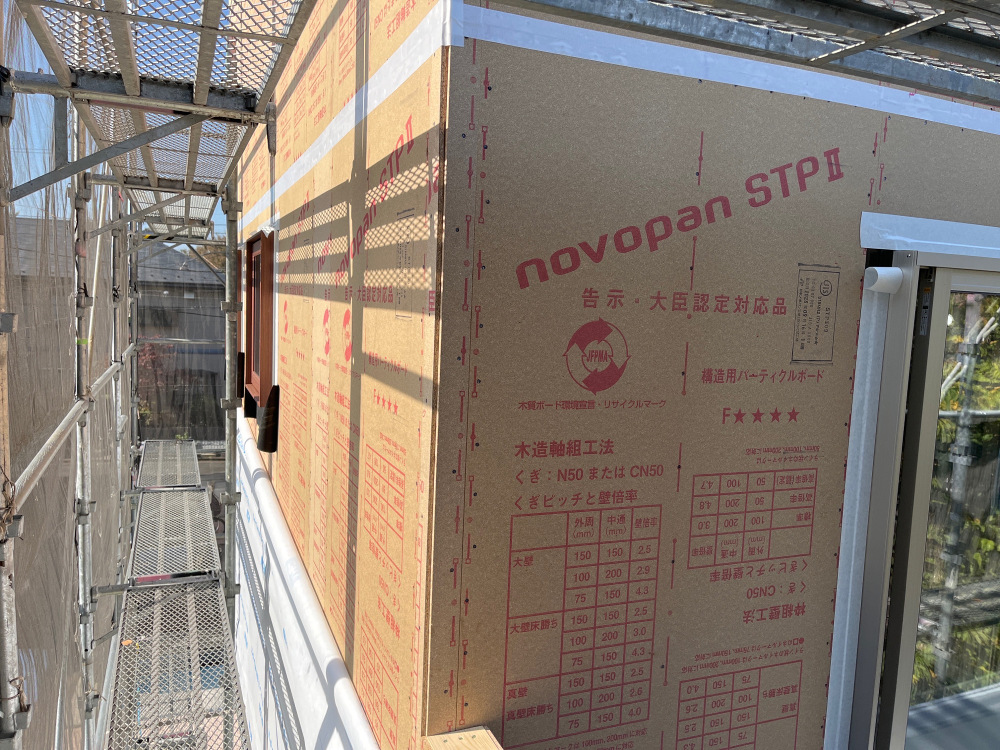

壁の一番下地になるノボパンを施工しました。
- 16. 2023年10月28日
-
サッシ取り付け
サッシの取り付けを行いました。
サッシが大きくとても開放感があります。
- 17. 2023年10月21日
-

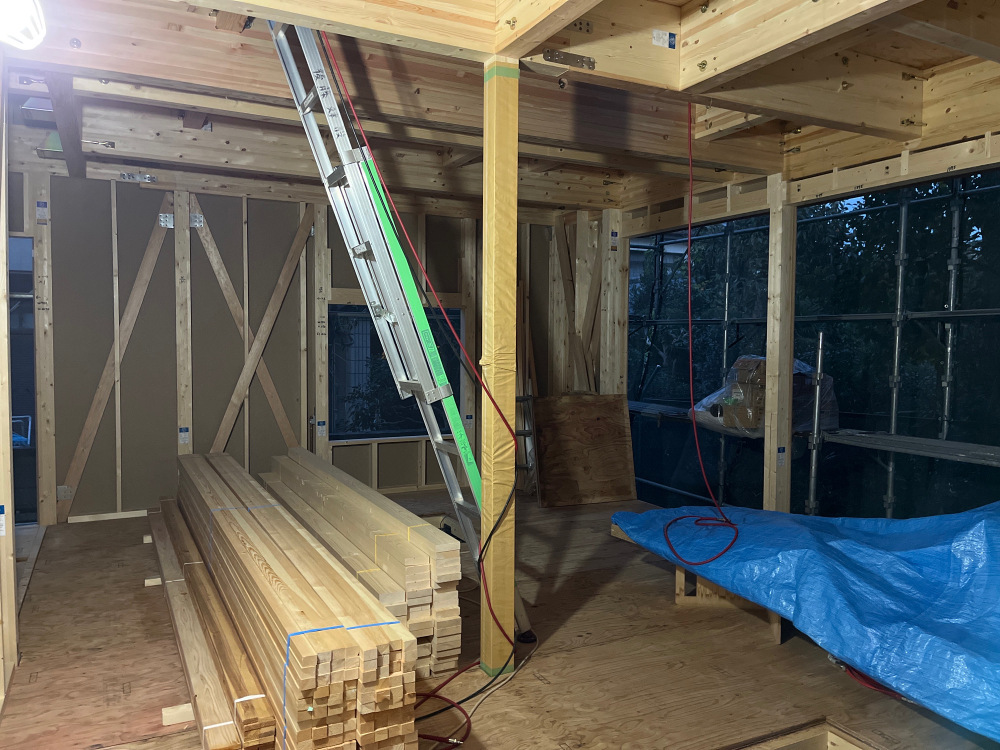

木工事中
木工事中の様子になります。
- 18. 2023年10月11日
-

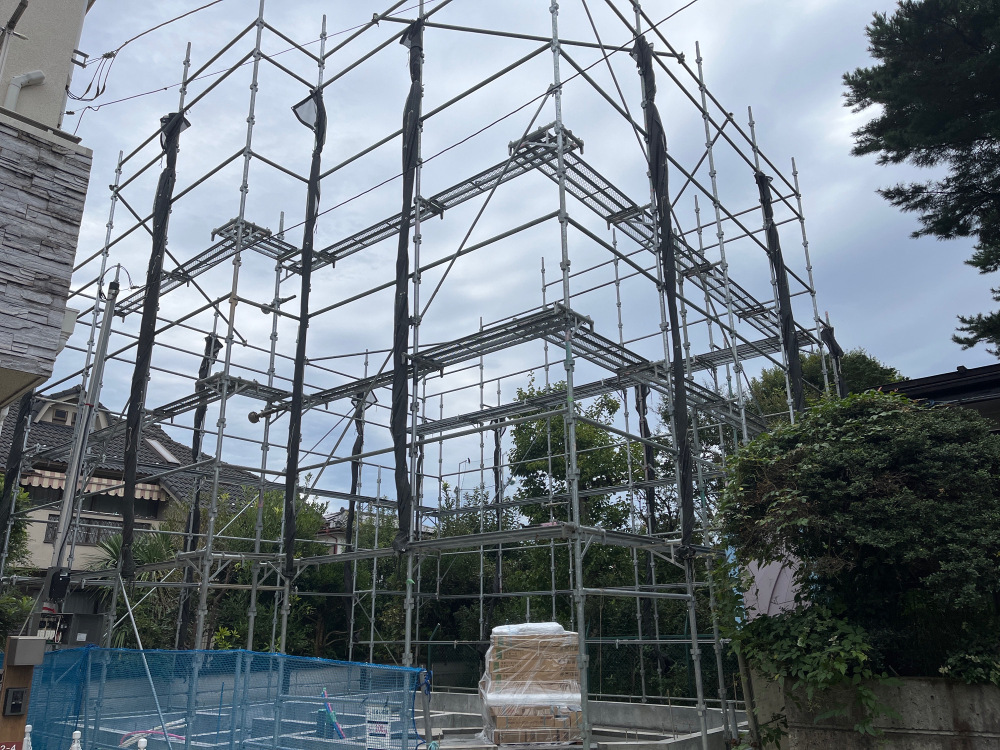

上棟
お天気にも恵まれ、無事に上棟となりました。
引き続き安全第一で進めてまいります。
- 19. 2023年10月10日
-
土台敷き
基礎工事が完了し木工事の最初となる
土台敷きを行いました。
- 20. 2023年10月05日
-
先行足場
足場の施工が完了いたしました。
この足場を活用し、上棟工事へと移行していきます。
- 21. 2023年09月25日
-
枠バラシ
立ち上がりコンクリートの枠バラシを行いました。
この後、現場監督による最終チェックを行い、基礎天端のレベルや配置を確認します。
- 22. 2023年09月14日
-
枠組み
耐圧盤の生コンも乾いてきたら、立上り部分の枠組みをおこないます。
しっかりと固定をし、垂直・直角を確認しないと基礎の上から土台が曲がった状態になってしまうので注意が必要です。
- 23. 2023年09月10日
-

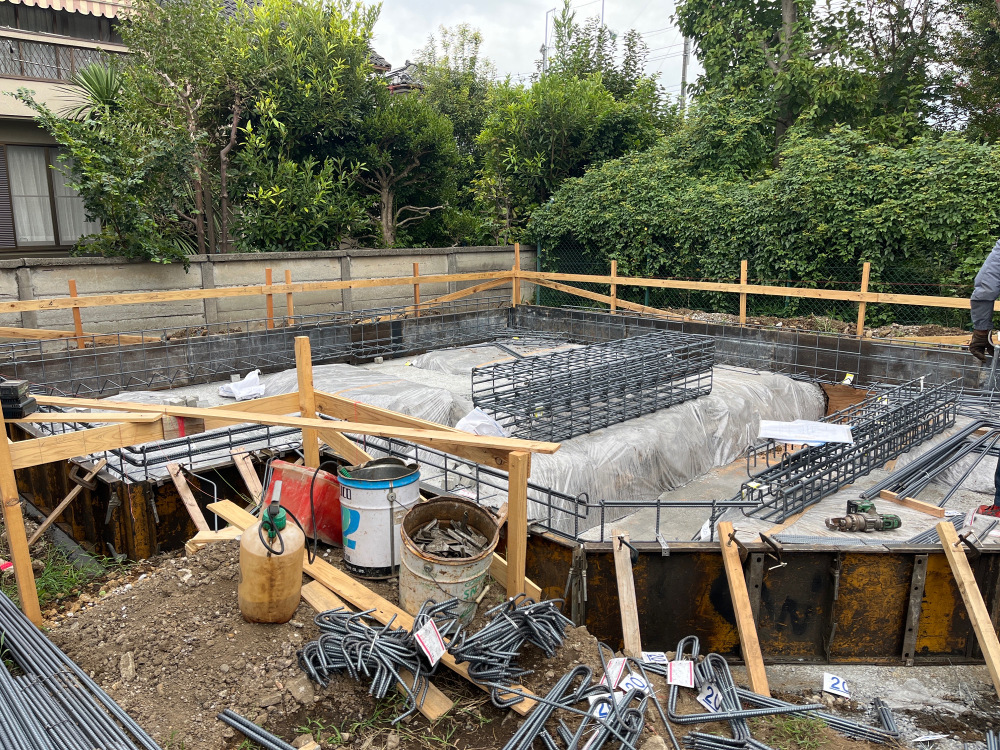

基礎配筋
基礎の図面通りに鉄筋を配列させることを配筋といい、全て完了した時点で、自社チェック・第三者機関による配筋検査を受けます。
- 24. 2023年09月06日
-
配筋開始
基礎工事の配筋作業がスタートしました。
基礎伏図をもとに鉄筋を配列していきます。
耐震等級が高くなれば鉄筋構造も複雑になっていきます。
- 25. 2023年08月31日
-

基礎工事着手

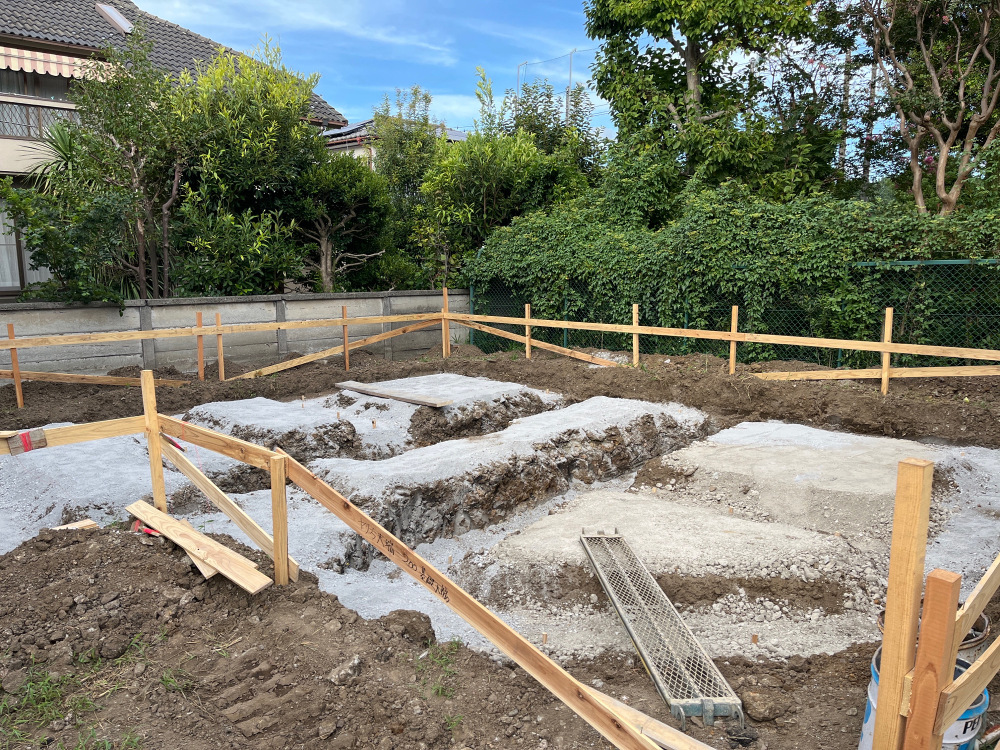

本日から基礎工事開始しました。
遣り方に基づいて、敷地地面を掘り進める根伐という作業を行います。
残土の処分などもありますので、現場によっては手間のかかる作業です。
