建築中レポート
- 1. 2019年10月24日
-

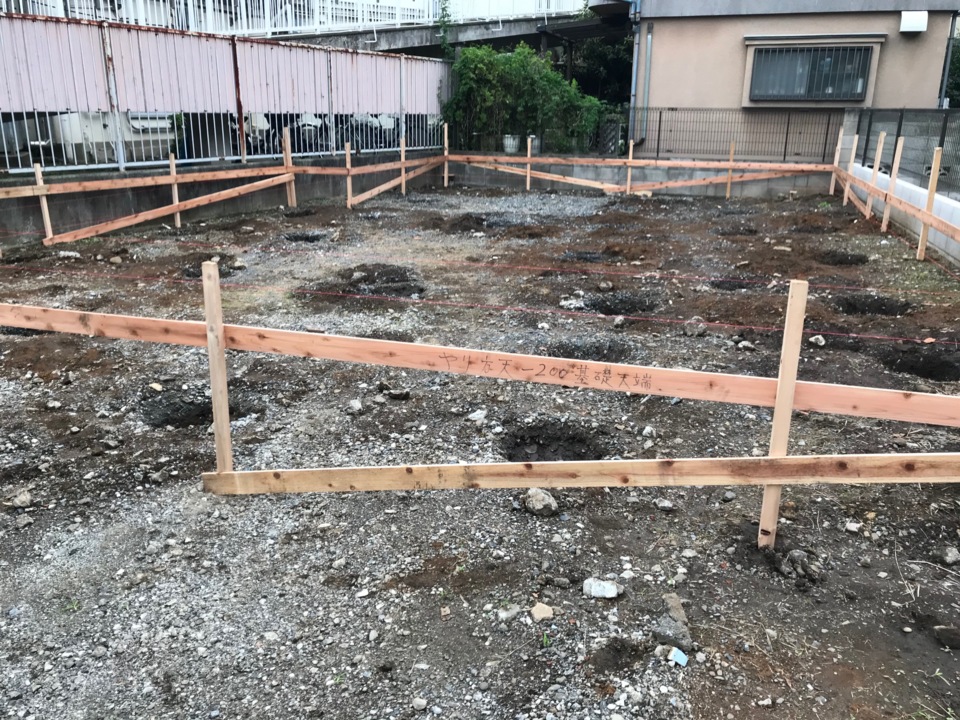

遣り方
基礎工事前の遣り方を施工しました。
遣り方とは、敷地に対する基礎の配置や、基礎の高さ・直角・幅などの情報を基礎屋さんに分かりやすくするための囲いの様なものです。
この作業は、私たち現場監督でおこないます。
- 2. 2019年11月05日
-

根伐り
根伐とは、地面を掘る工事のことです。

基礎は、地面下につくるために地面を掘らなければなりません。
地面下に埋めることによって、基礎の地耐力が得られます。
- 3. 2019年11月06日
-
捨てコンクリート

本日、捨てコンクリートを打ちました。
捨てコンクリートを打つ目的は、墨出しです。捨てコンクリートに墨を出すことによって正確な基礎を作ることができます。
- 4. 2019年11月10日
-
配筋

捨てコン施工が完了し、配筋工事が開始しました。
設計士作成の基礎伏図を基に、職人さんが鉄筋を組んでいきます。
配筋完成後に検査がありますので、細部まで注意して施工しています。
- 5. 2019年11月20日
-
立ち上がりコンクリート
基礎工事:立上りのコンクリートを打設しました。
振動機械を使い隅々までコンクリートが流れ込むように打設施工をしました。
枠を解体した後の表面状態は綺麗にできているはずです。
- 6. 2019年12月16日
-

土台敷き
上棟前の土台敷きを行いました。
- 7. 2019年12月18日
-

上棟
本日無事に上棟いたしました。引き続き安全第一で進めて参ります。
- 8. 2019年12月19日
-
野地板

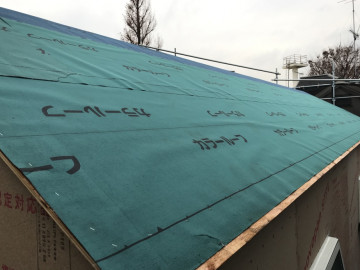

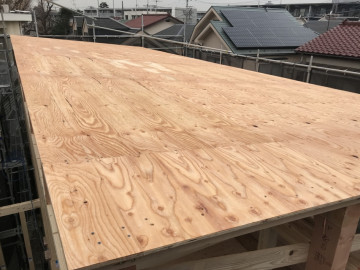

屋根の下地:野地板を施行しました。
この後、雨水の侵入を防ぐためのルーフィング工事を行います。
- 9. 2019年12月21日
-
屋根ルーフィング
屋根のルーフィング作業をおこないました。雨水の侵入を防ぐためには欠かせない物です。
- 10. 2019年12月25日
-
サッシ取り付け開始

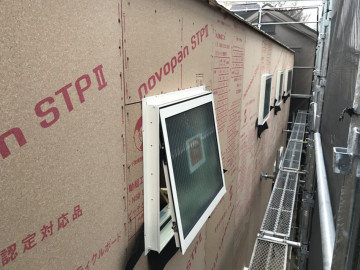

サッシ(窓)の取付が始まりました。
- 11. 2019年12月27日
-

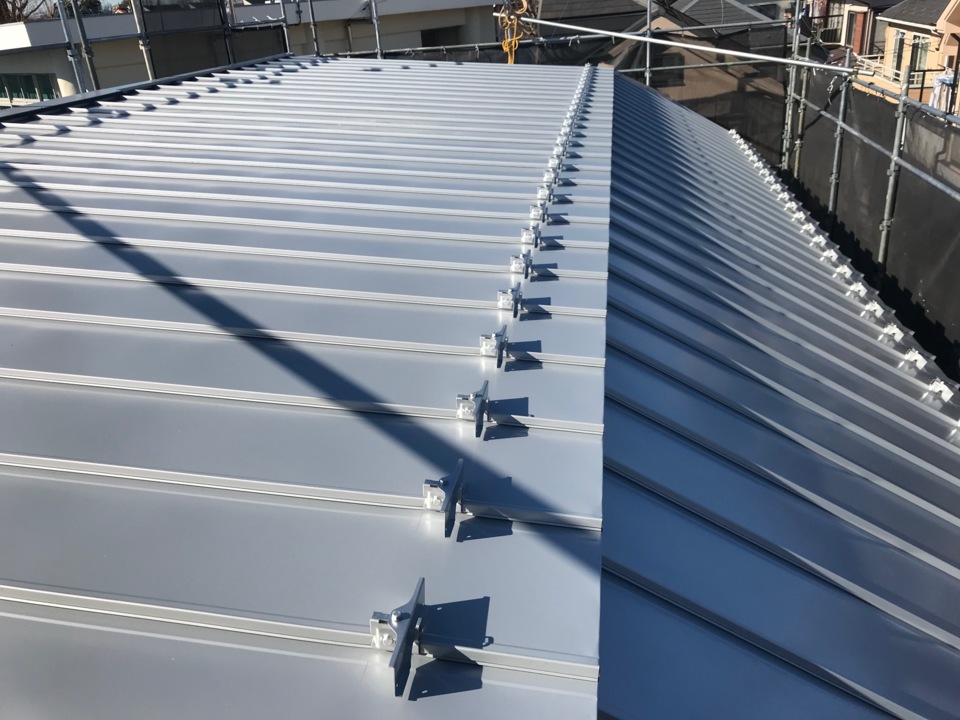

屋根
本日、屋根が施工されました。
この屋根は、ガルバリウム鋼板です。
耐久性・耐候性能が高いことや不燃材なので防火性能に優れているというメリットがあります。
- 12. 2019年12月28日
-
サイディング下地
サイディングの下地が施工されました。

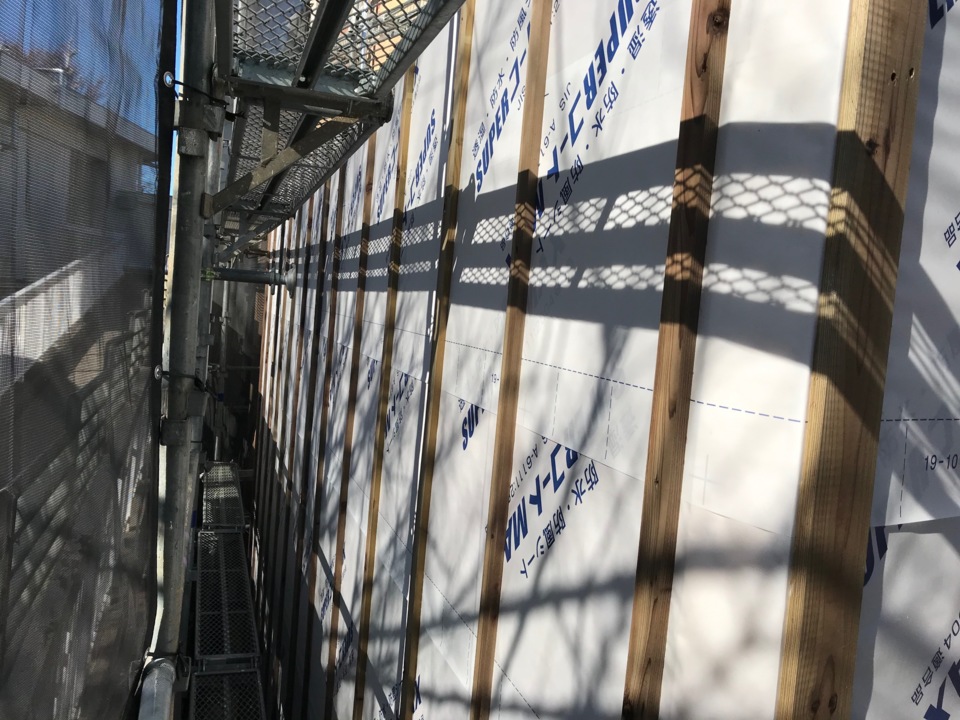

透湿防水シートを貼ってサイディングの下地となる胴縁を打っていきます。
- 13. 2020年01月08日
-
床貼り

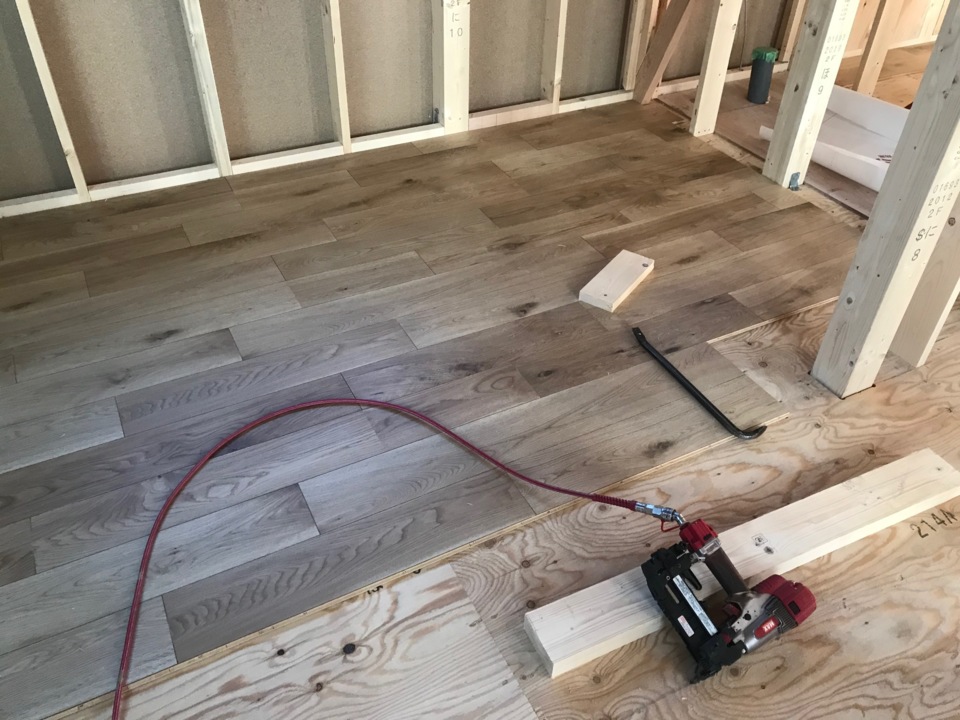

床貼りが始まりました。
大工さんが手際よく貼っていきます。
- 14. 2020年01月09日
-

屋根通気部材
屋根も吹き付け断熱ですので、通気がとれるように通気部材を施工致しました。
垂木ピッチに通気部材をはめてタッカーでとめていきます。
- 15. 2020年01月10日
-
断熱吹付

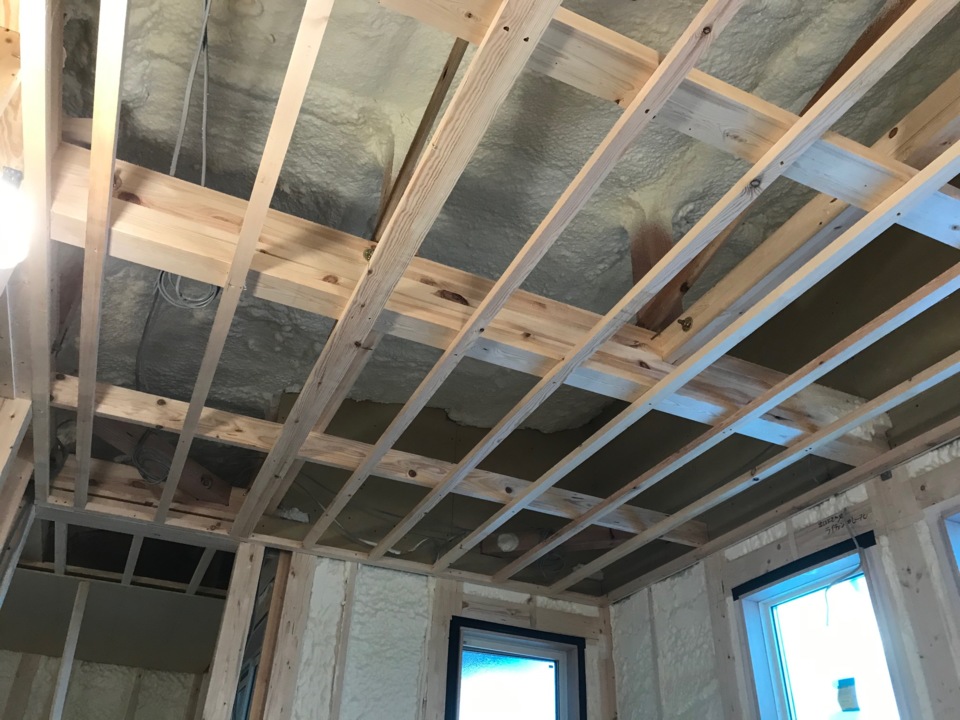

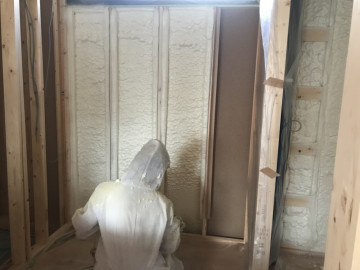

断熱材の施工が始まりました。
吹付硬質ウレタンフォームを採用しています。吹付なので隙間なく充填でき、接着性も高いため安定した断熱効果を得ることができます。
- 16. 2020年01月10日
-
フェルト貼り
本日、フェルトが施工されました。
この上にラスを施工して左官塗りが始まります。
- 17. 2020年01月13日
-

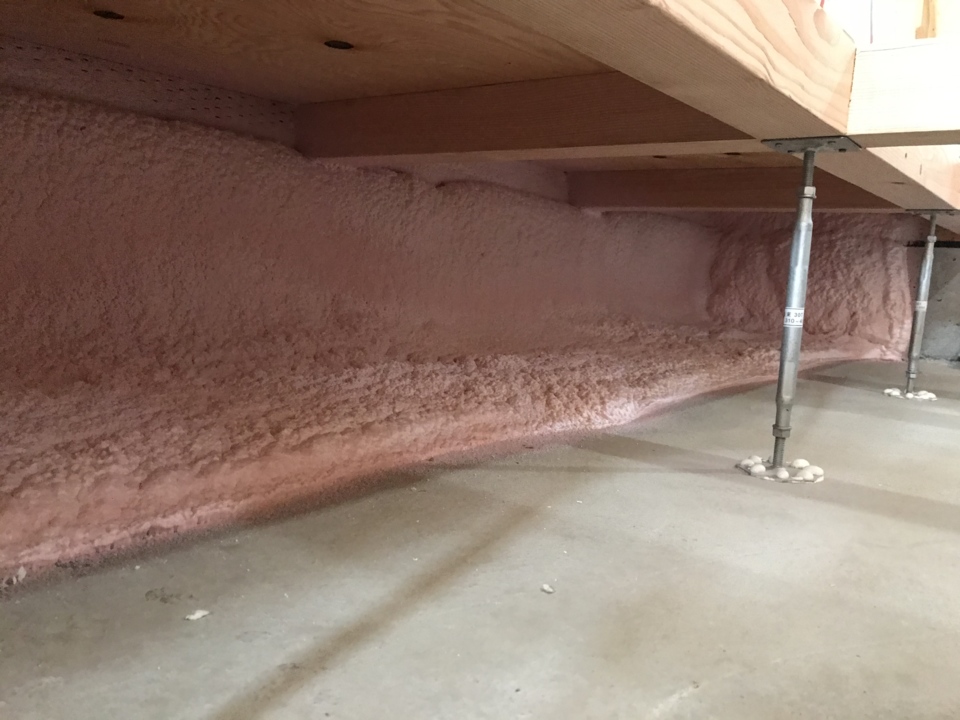

基礎吹付断熱
基礎の吹付断熱を行いました。基礎断熱を行うことで、外気の影響を受けにくくなるため基礎と床の空間を蓄熱層として有効活用することができます。
- 18. 2020年01月17日
-
気密測定

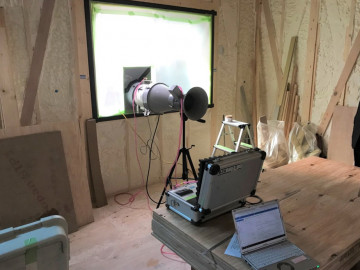

本日、気密測定を行いました。
特殊な機器を使用し、家全体のすき間面積を図ります。
- 19. 2020年01月17日
-
天井下地

天井下地が出来上がりました。
木が流れているところに石膏ボードを打っていきます。
- 20. 2020年01月18日
-

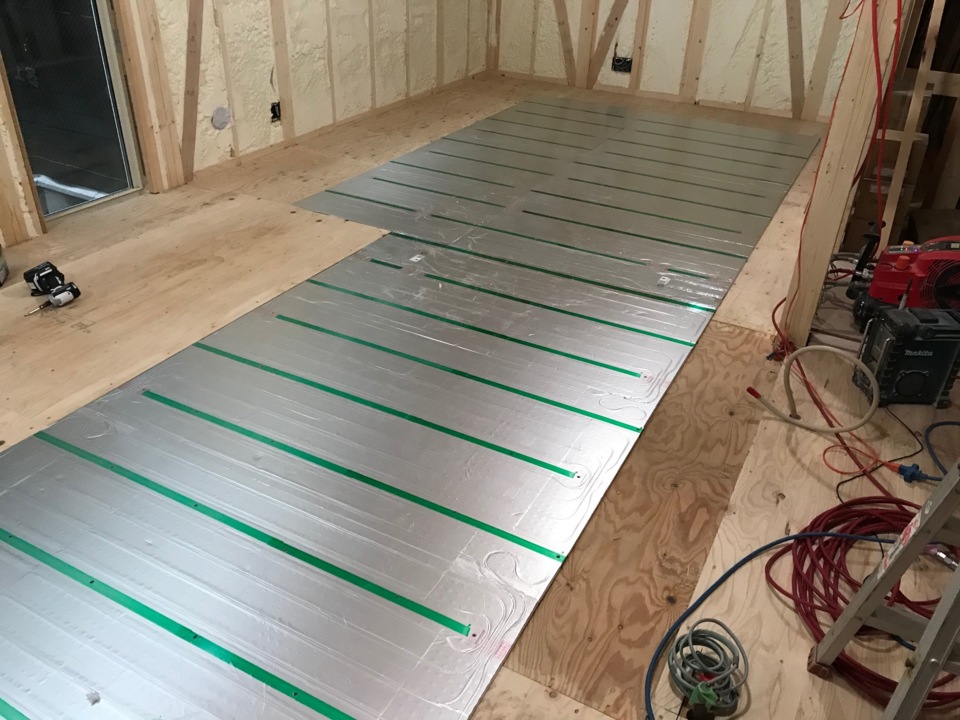

床暖房パネル
本日、床暖房パネルを施工致しました。
- 21. 2020年01月20日
-

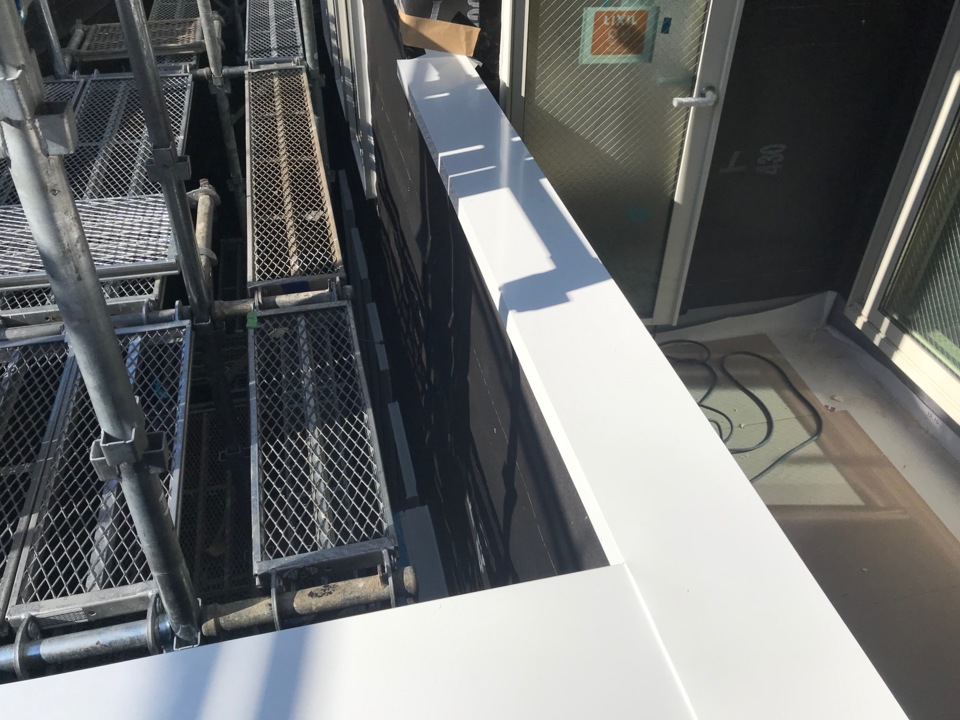

板金笠木
テラス上部の板金笠木を取り付けました。
色は、外壁と合わせたホワイトです。
- 22. 2020年01月29日
-

畳コーナー
畳コーナーを造作中です。
最近、あまり見ない和室。
生活スタイルが欧米化していくうちにどんどん少なくなっているようです。
この畳コーナーは、小上がりになっているので腰掛けたり、お子さんが遊ぶには、もってこいの場所です。
- 23. 2020年01月31日
-

ボード貼り
ボード貼り作業中です。
木完までもう少しです。
- 24. 2020年02月07日
-
造作洗面化粧台

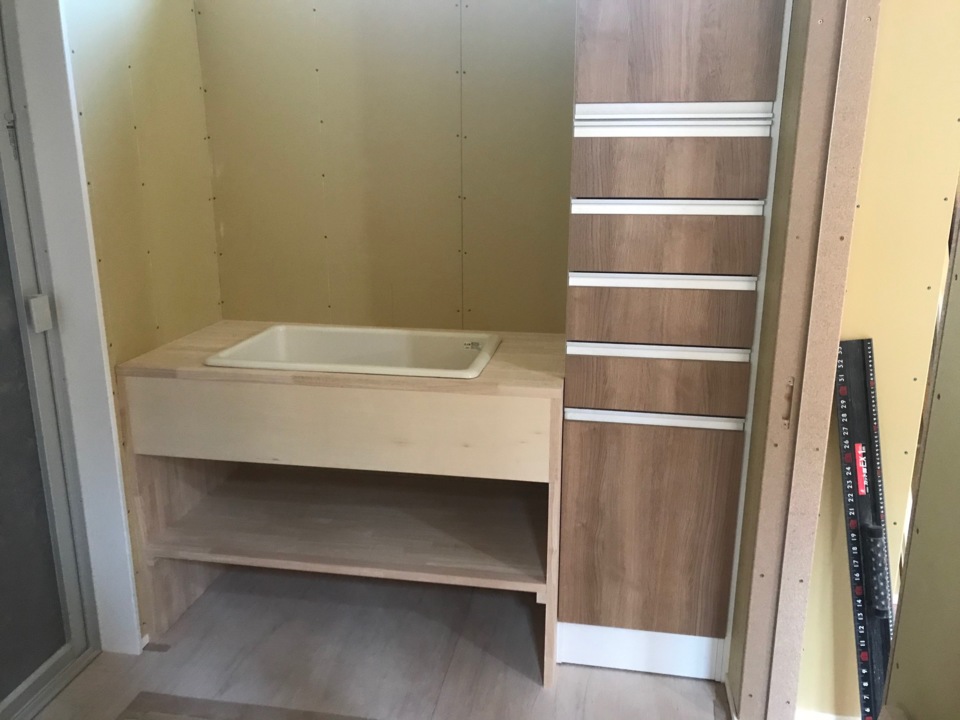

造作洗面化粧台が施工されました。
隣には、収納が出来るキャビネットを取り付けました。
- 25. 2020年02月07日
-
左官塗り
左官塗りが始まりました。
ゆず肌仕上げですので、慎重に塗っていただいています。
- 26. 2020年02月08日
-

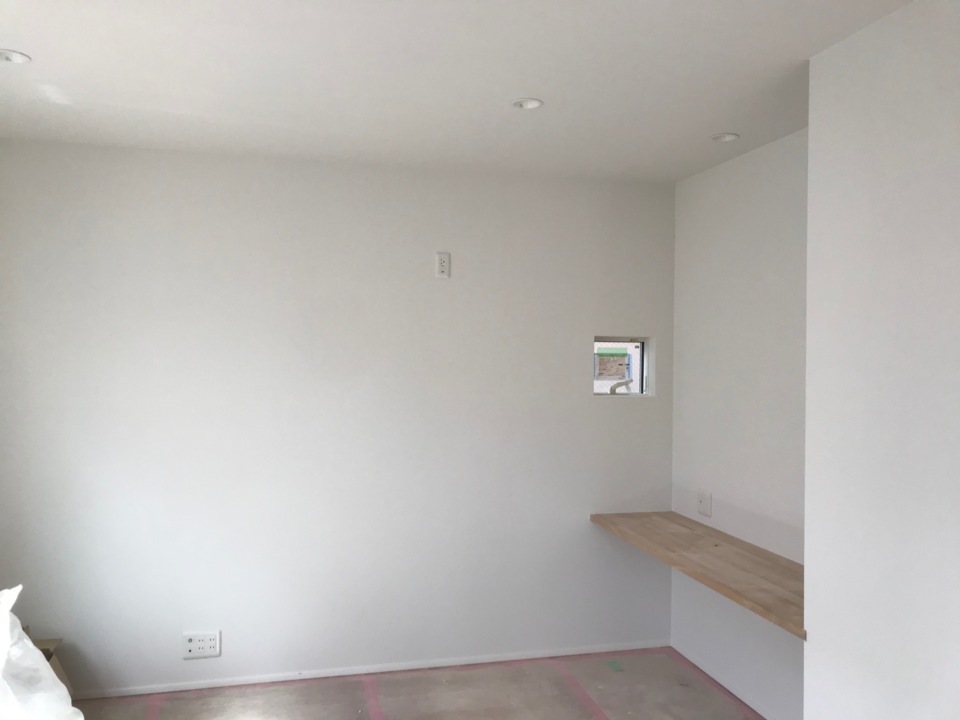

木完
本日、木完しました。
大工さんが最後、綺麗に掃除をして仕上げていただきました。
- 27. 2020年02月21日
-
クロス乗り込み
本日からクロス施工が始まりました。
壁紙を貼る前に下地処理をします。石膏ボードの繋ぎ目の部分にパテを埋めて、ペーパーをかけ段差ができないように平らにしていきます。
- 28. 2020年02月21日
-

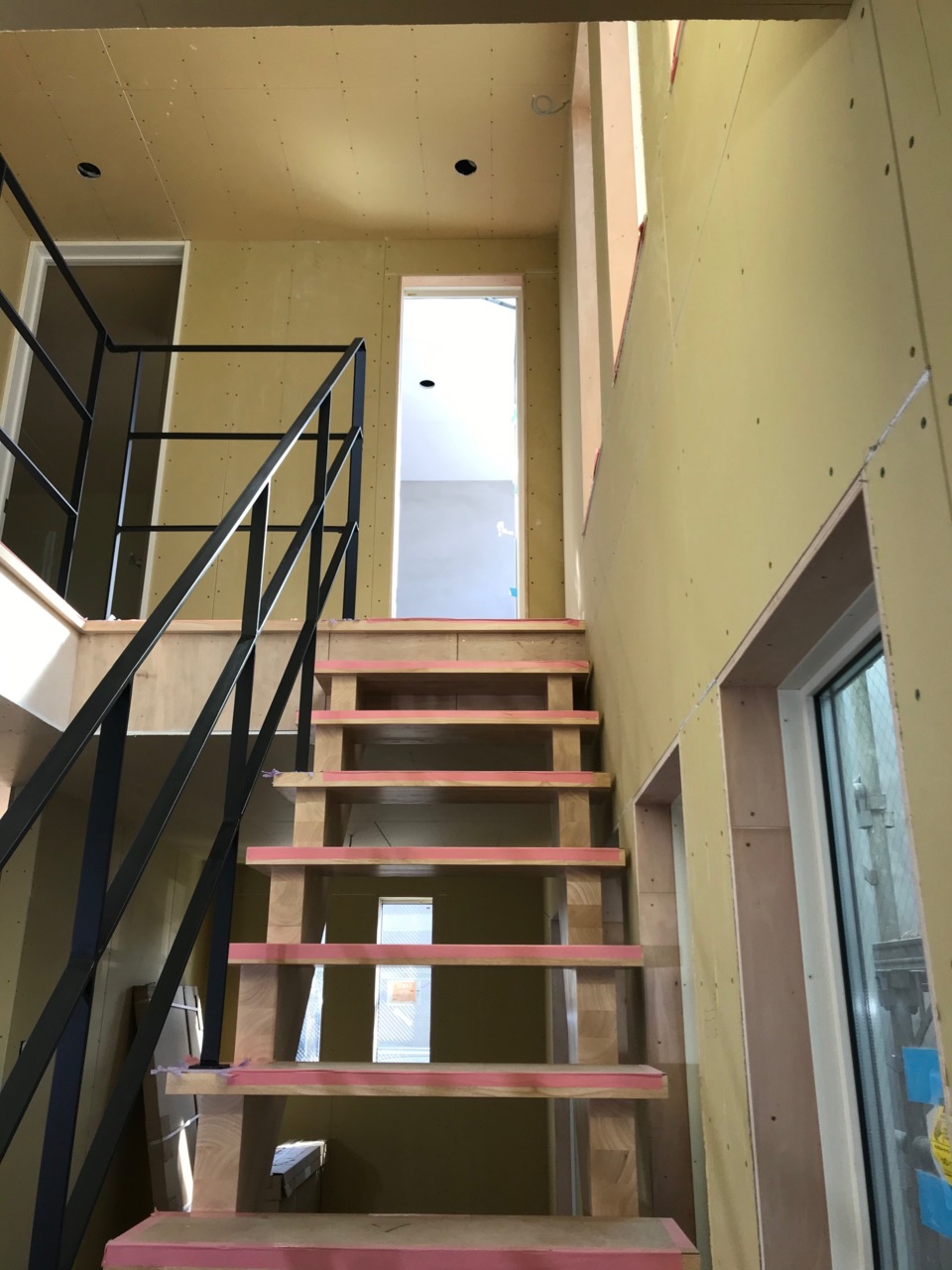

階段・鉄骨手摺
階段と鉄骨手摺が施工されました。
階段は、ひな壇型の階段です。階段を壁で囲わず、オープンになっています。
鉄骨手摺は、ブラックに塗装しました。
- 29. 2020年02月25日
-

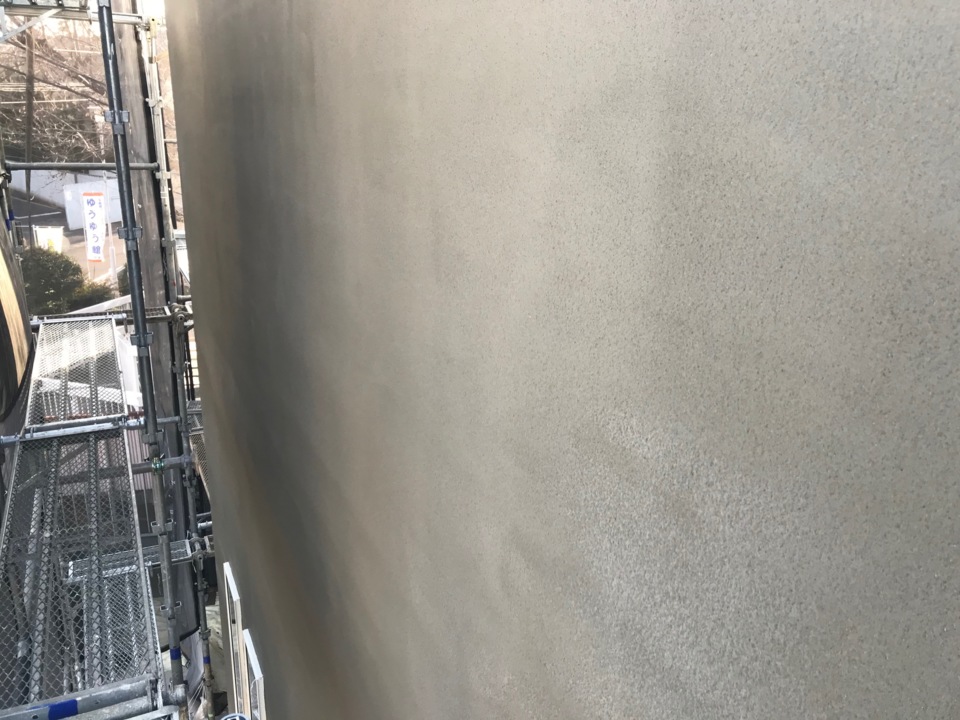

ゆず肌仕上げ(ホワイト)
吹き付けが始まりました。
仕上げ方は、ゆず肌仕上げのホワイトです。
- 30. 2020年02月28日
-

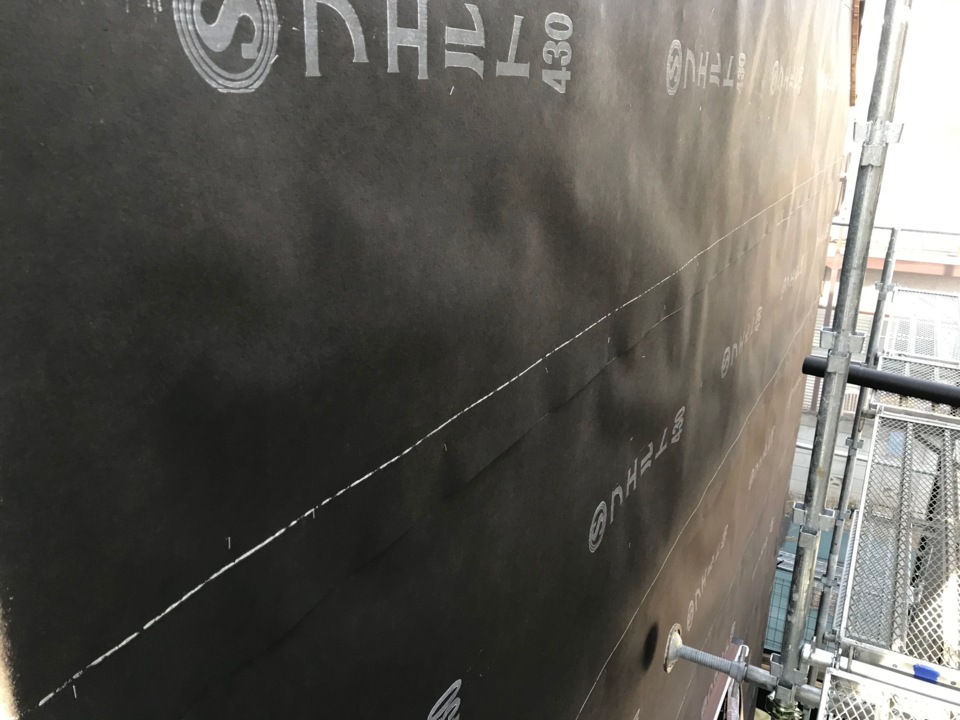

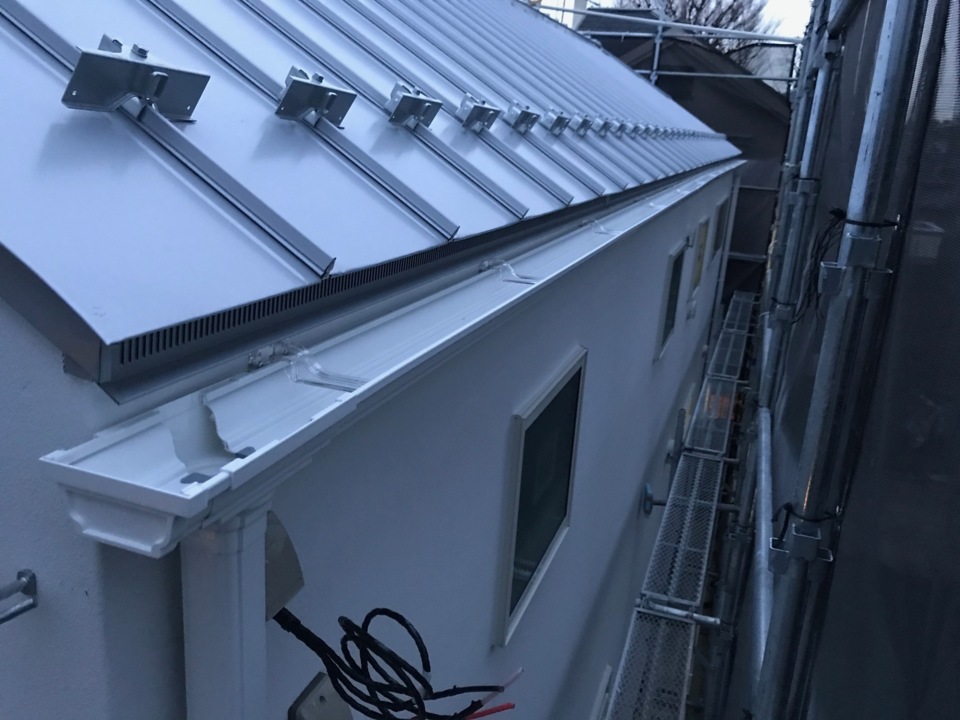

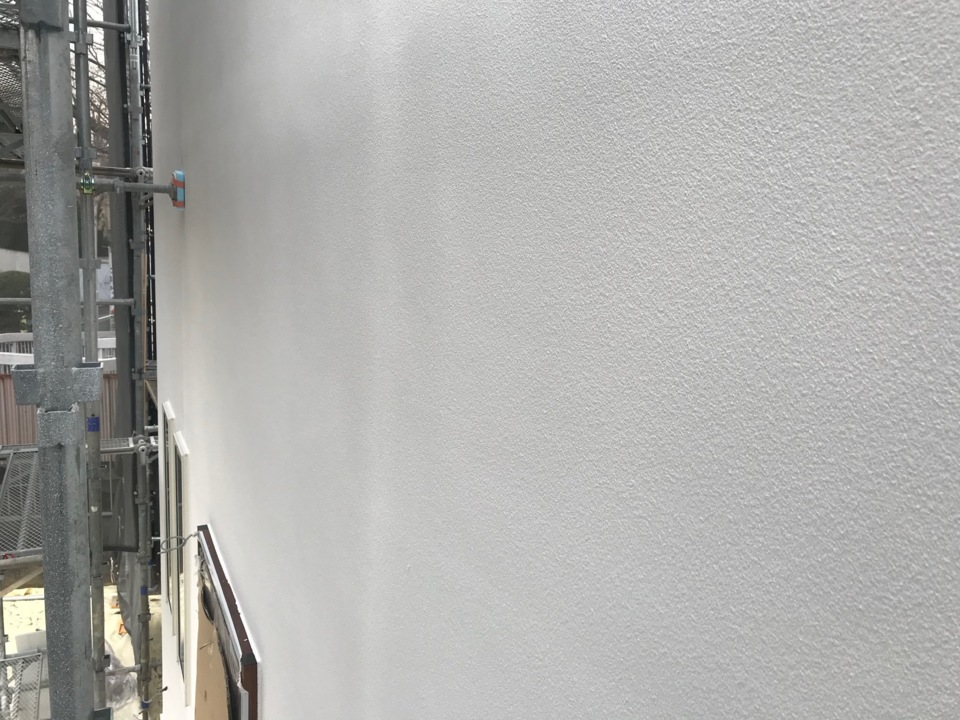

雨樋取付
本日、雨樋が取り付けられました。
ホワイトが基調の家ですので、雨樋もホワイトです。
- 31. 2020年02月29日
-
足場解体

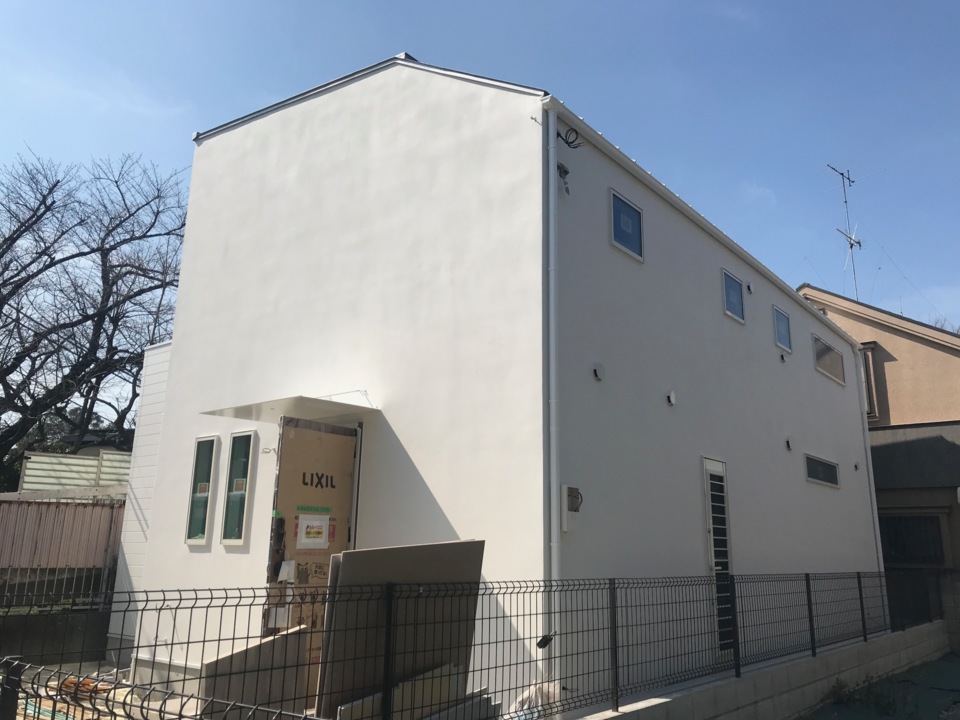

本日、足場が解体されました。
白が基調の綺麗なお家です。
通行人のかたに綺麗なお家ですねーと言っていただいてとても満足です。
- 32. 2020年03月02日
-
クロス完了
本日、クロス工事が完了致しました。
設備、電気関係の器具付けへと工程が進み、クリーニング工事が入れば内部工事は、完成となります。
- 33. 2020年03月09日
-
クリーニング完了
本日、クリーニングが終わり内部工事完了しました。
綺麗に仕上がっています。工事に携わっていただいた職人さんに感謝です。
次は、外溝工事へと移ります。
