練馬区の家
S様邸
カテゴリ|すべて
建築中レポート
- 1. 2024年07月18日
-
基礎工事開始
本日から基礎工事開始しました。

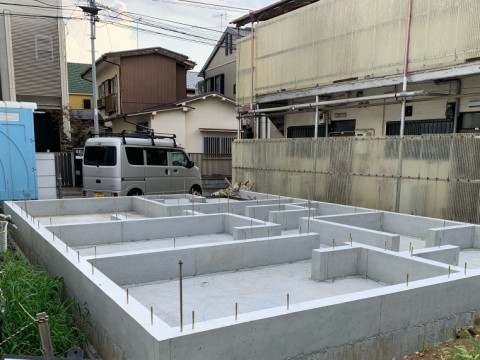

遣り方に基づいて、敷地地面を掘り進める根伐という作業を行います。
残土の処分などもありますので、現場によっては手間のかかる作業です。
- 2. 2024年07月25日
-
配筋検査

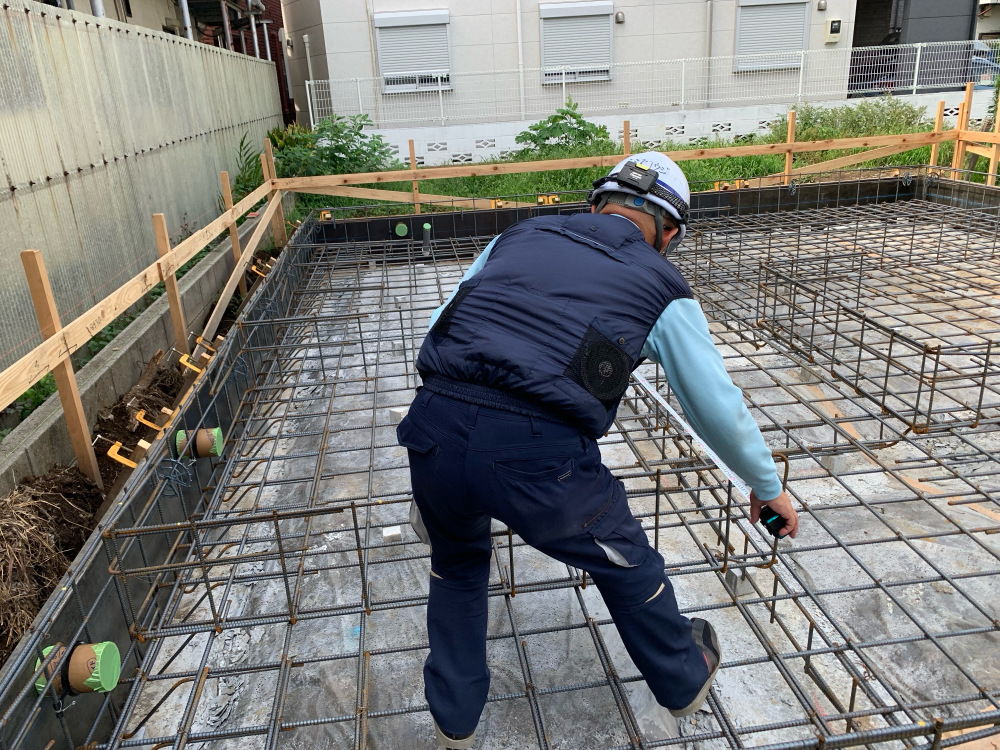

本日、第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。

問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。
- 3. 2024年07月28日
-
枠組み
耐圧盤の生コンも乾いてきたら、立上り部分の枠組みをおこないます。
しっかりと固定をし、垂直・直角を確認しないと基礎の上から土台が曲がった状態になってしまうので注意が必要です。
- 4. 2024年07月31日
-
枠バラシ
立ち上がりコンクリートの枠バラシを行いました。
この後、現場監督による最終チェックを行い、基礎天端のレベルや配置を確認します。
- 5. 2024年08月19日
-
土台敷き
本日から木工事スタートです。
まずは土台敷きを行いました。
- 6. 2024年08月20日
-
上棟

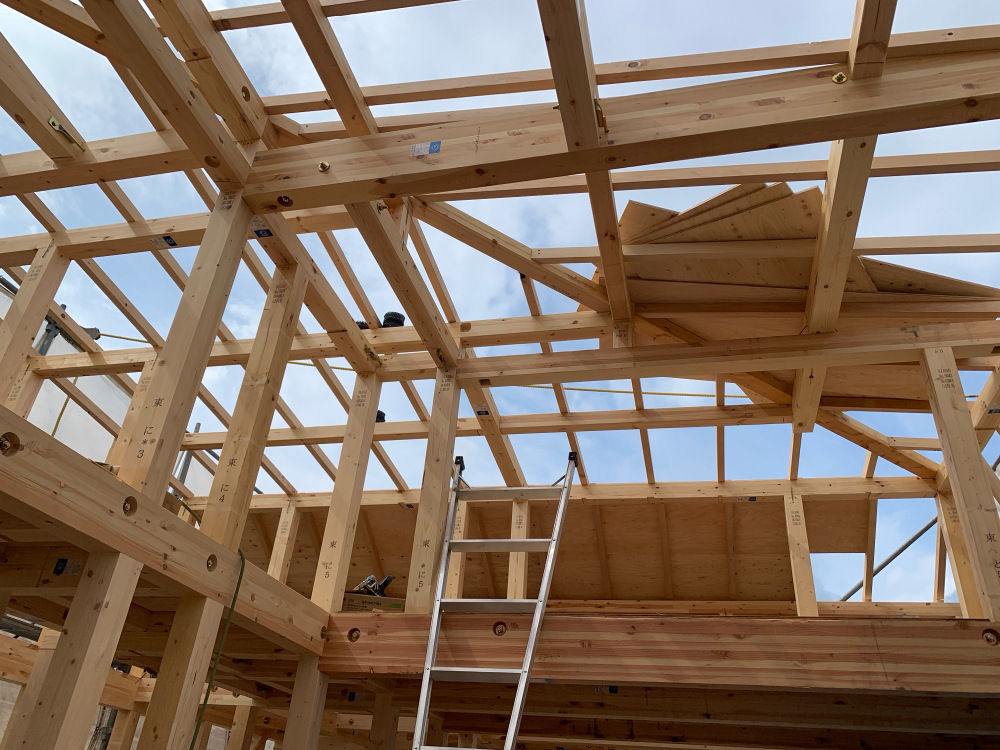

本日無事上棟いたしました。
天候にも恵まれ良い環境での上棟作業となりました!
これからも安全第一に進めてまいります。
- 7. 2024年08月28日
-
屋根工事

上棟後は屋根の施工を行います。
屋根には雨水の進入を防ぐルーフィング材を敷き込みます。
- 8. 2024年09月06日
-
木工事中

間柱と筋交いが付きました。
筋交いとは、柱と柱の間に斜めに施工するもので、耐震性に有効な部材です。
間柱は、通し柱や柱の間に施工されます。
- 9. 2024年09月11日
-
外壁工事

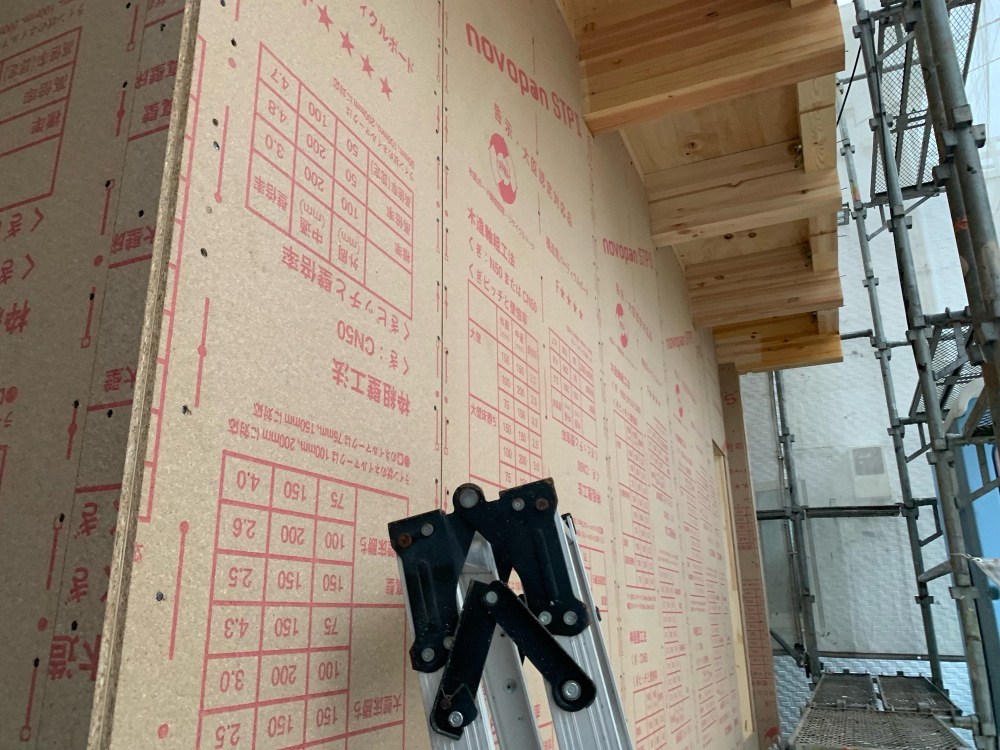

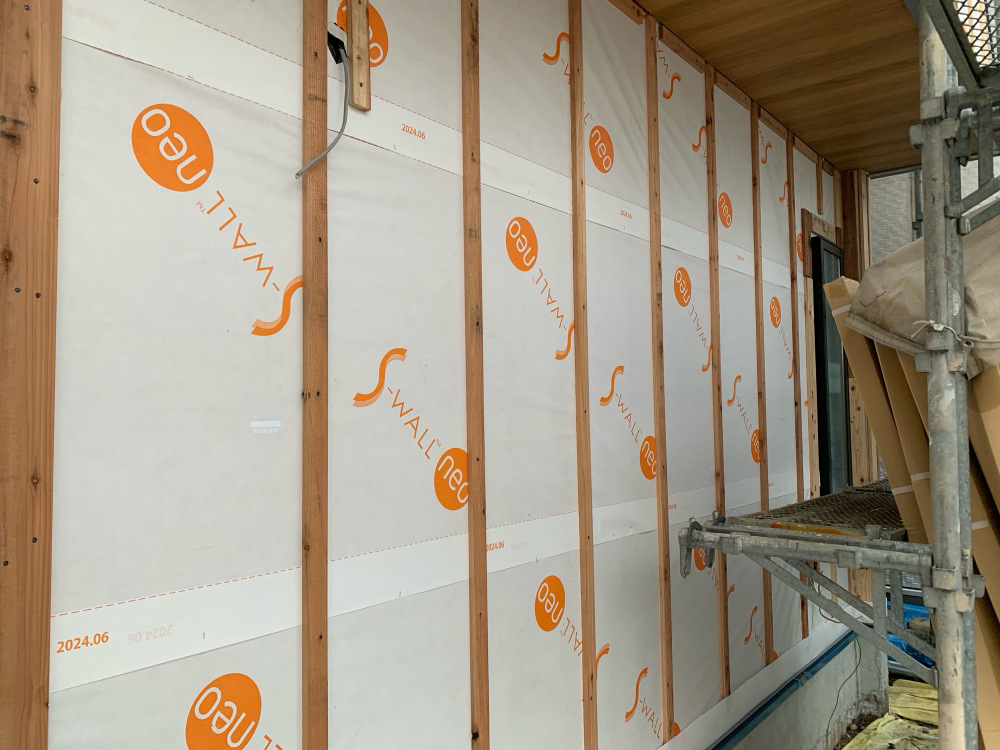

外壁下地材(ノボパン)の施工が始まりました。
下地とはいっても構造耐力壁になりますので釘ピッチを守り施工する等
重要な施工になります。
- 10. 2024年09月17日
-
内部配管工事
上下水の先行配管を行いました。
- 11. 2024年09月28日
-
石膏ボード貼り

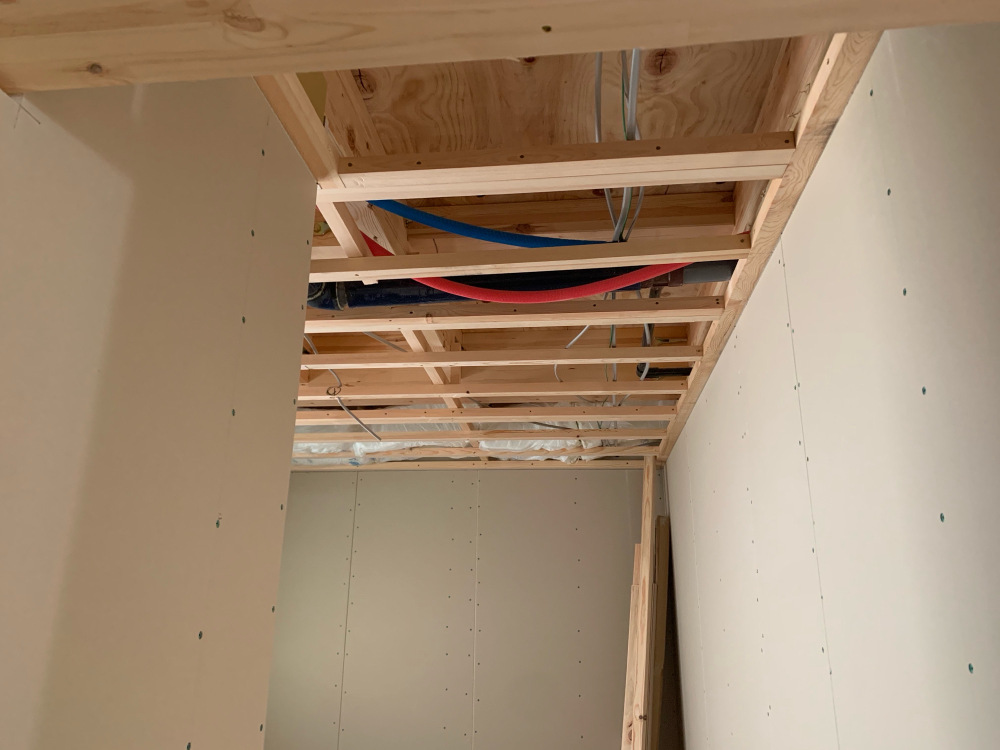

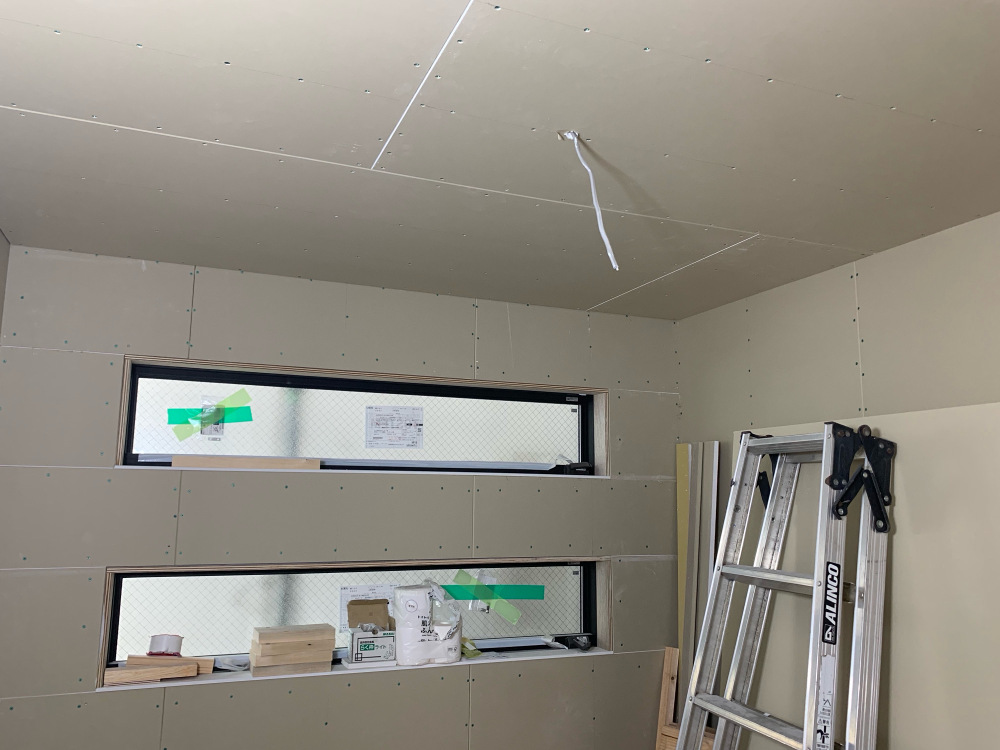

石膏ボードの施工中です。
大工工事も内装材施工など仕上げに進んでいきます。
- 12. 2024年10月02日
-
胴縁施工
通気胴縁と呼ばれる、外壁の裏に通気層を確保するための板材を取り付けています。
- 13. 2024年10月17日
-

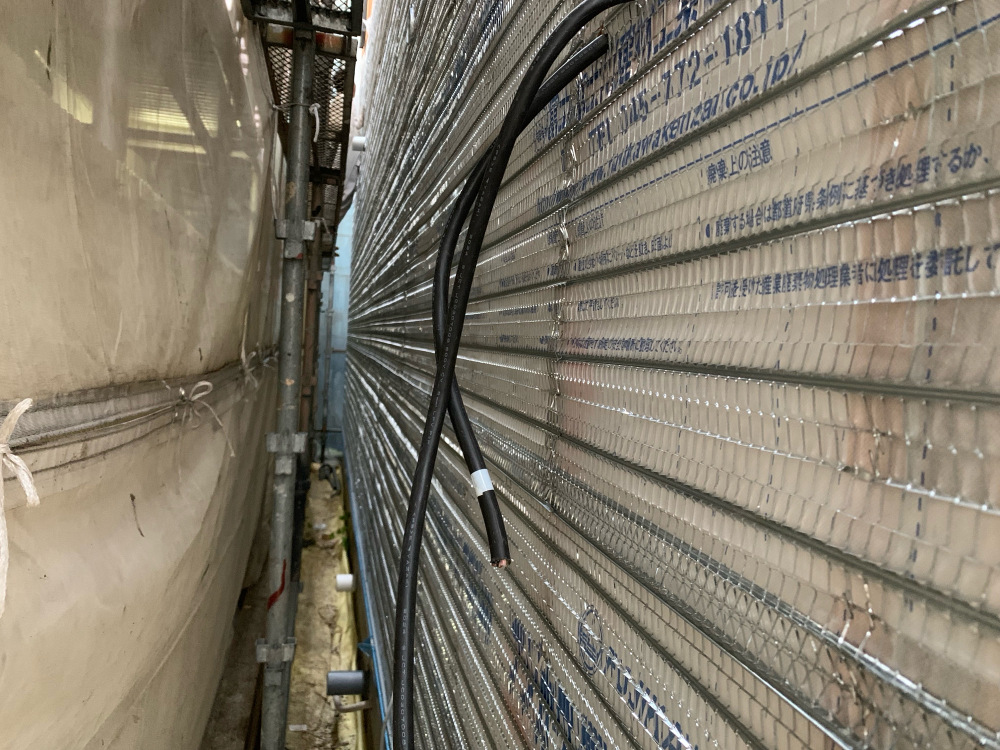

ラス網施工
ラス網の施工中になります。
ラス工事が完了したら次は左官工事になります。
- 14. 2024年10月25日
-
パテ処理
クロスを張る前処理としてボードの継ぎ目やビスのところへパテ処理をし平にする作業を行っています。
綺麗にクロスを張る準備として重要な作業です。
- 15. 2024年11月08日
-

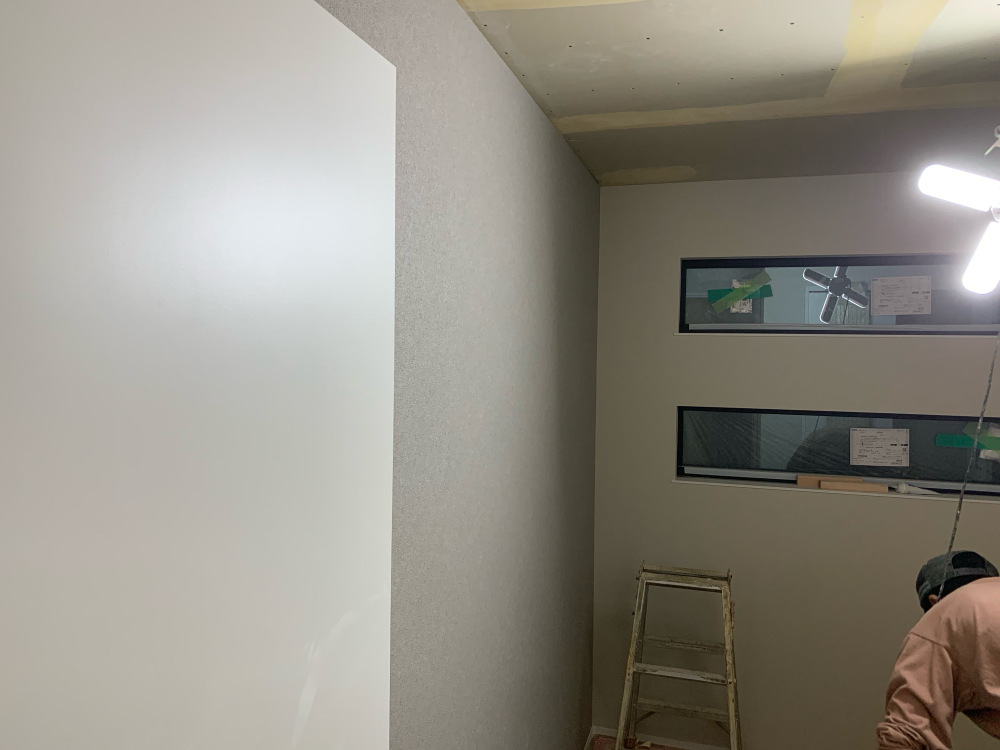

クロス施工中
壁紙クロスの施工に入りました。
内部も段々と仕上がってきました!
- 16. 2024年11月15日
-
クロス施工中
引き続きクロス工事中です。
仕上のクロスを貼ると一気に部屋らしくなっていきます。
