ラエスタ小金井市東町
ジェネシスの新築分譲住宅
カテゴリ|新築分譲住宅Laestaラエスタ
建築中レポート
- 1. 2021年01月15日
-
遣り方
基礎工事前の遣り方を施工しました。
遣り方とは
敷地に対する建物(基礎)の配置、基礎の高さ、幅、直角などの情報を基礎業者に分かるようにする囲いの様なものです。
- 2. 2021年01月21日
-
根伐り

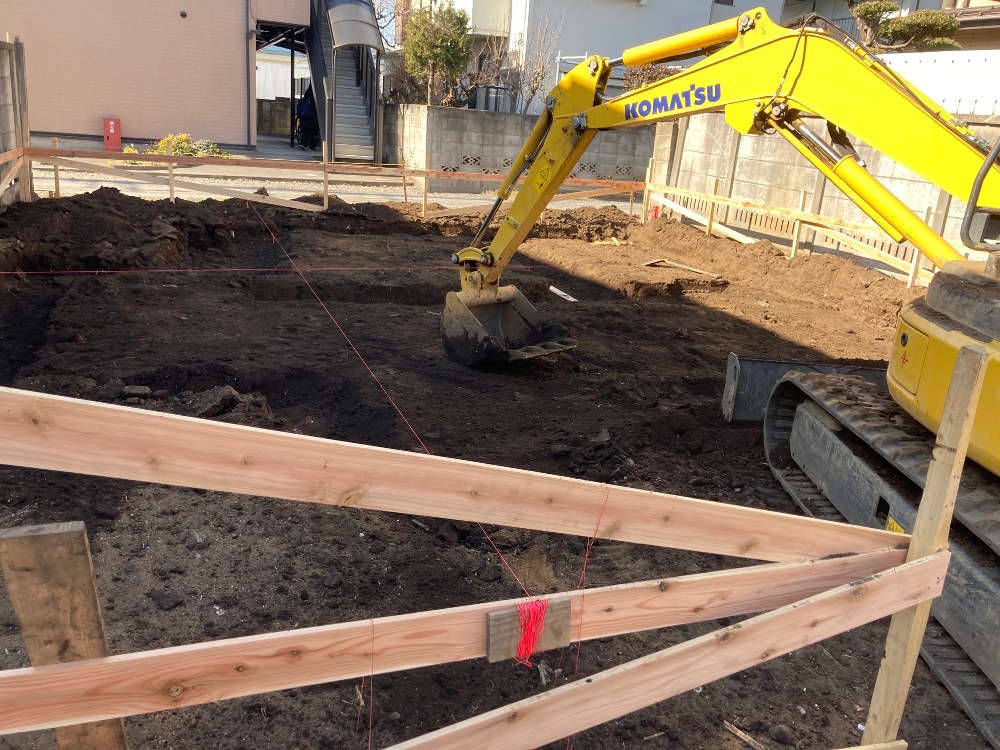

本日から基礎工事開始しました。
遣り方に基づいて、敷地地面を掘り進める作業です。
残土の処分などもありますので、現場によっては手間のかかる作業です。
作業には、重機を使います。
- 3. 2021年01月28日
-
捨てコンクリート
捨てコンクリートが打ち終わりました。
目的は墨出しです。捨てコンクリートに墨を出すことによって正確な基礎を作ることができます。
次は、鉄筋組みです。
写真を撮った日は、雪が降っていたのですが、捨てコンクリート打設のときは、天気に恵まれ良かったです。
- 4. 2021年01月30日
-

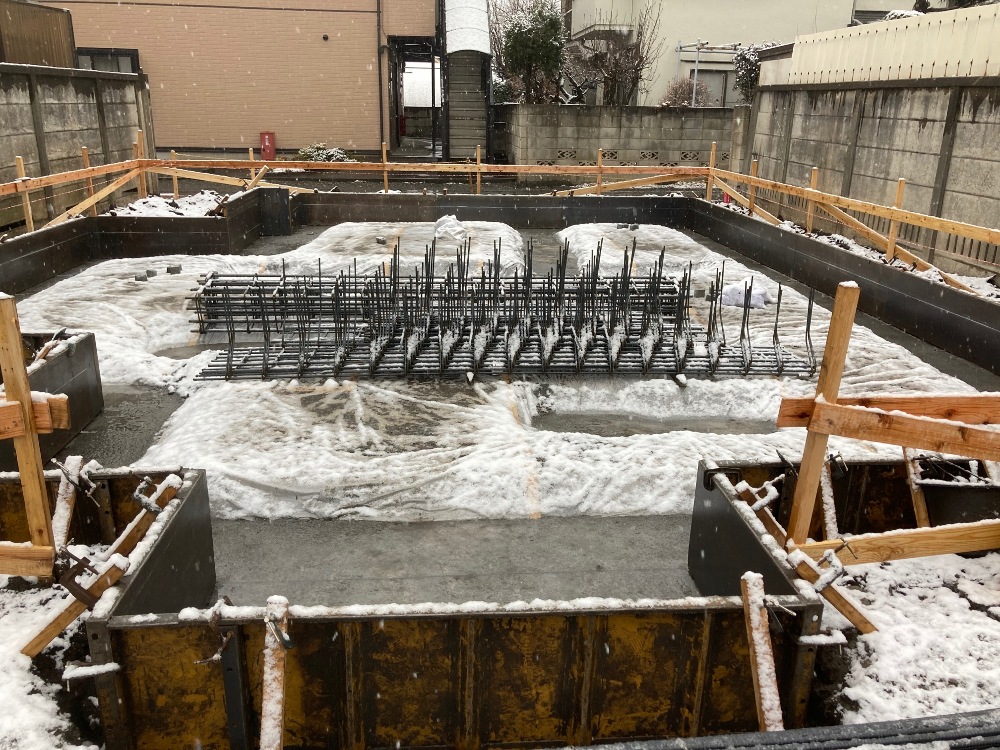

配筋

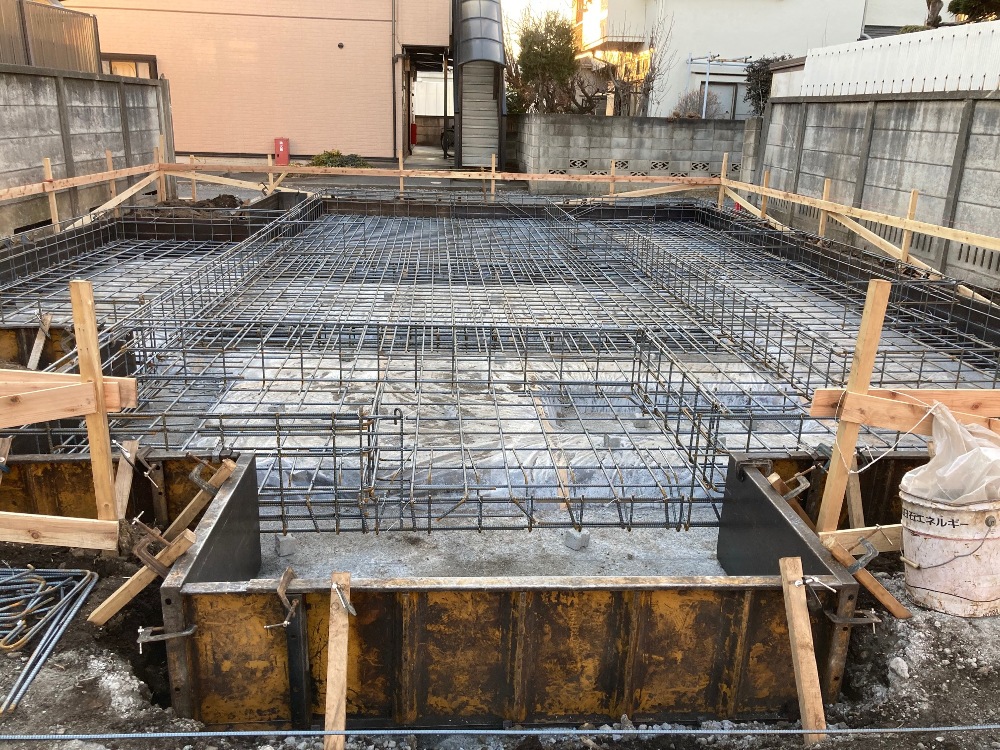

配筋が完成し、第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。
- 5. 2021年01月30日
-

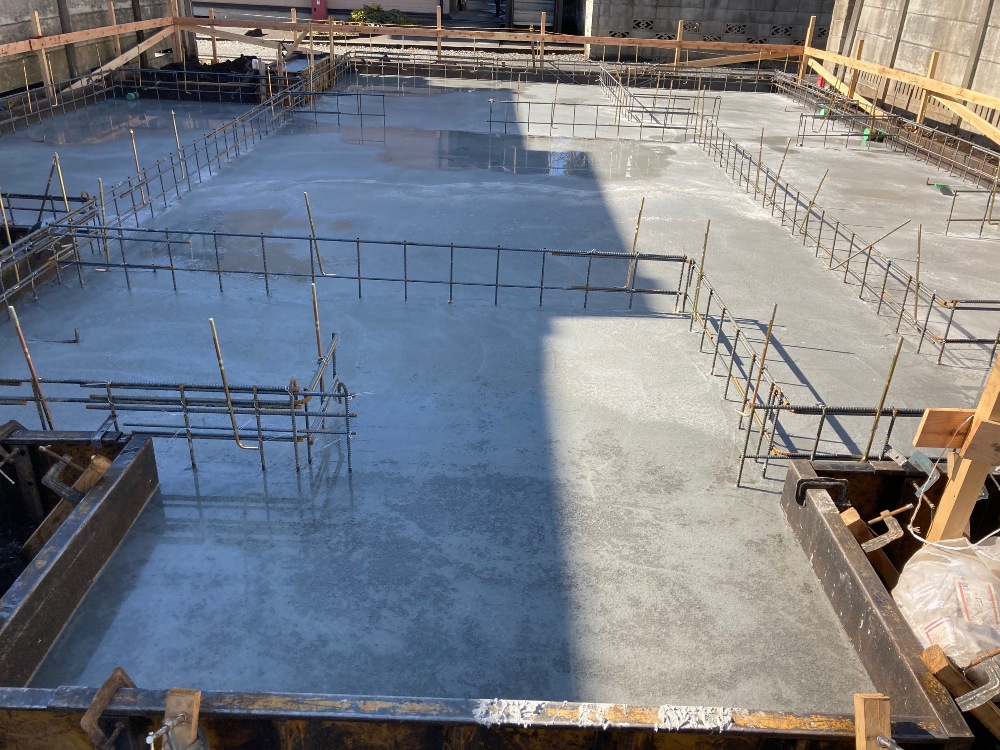

耐圧コンクリート
耐圧盤の生コン打設が完了しました。
耐圧盤とは、基礎の床部分にあたります。
次は、立上りコンクリート打設の準備に入ります。
- 6. 2021年02月03日
-
枠組

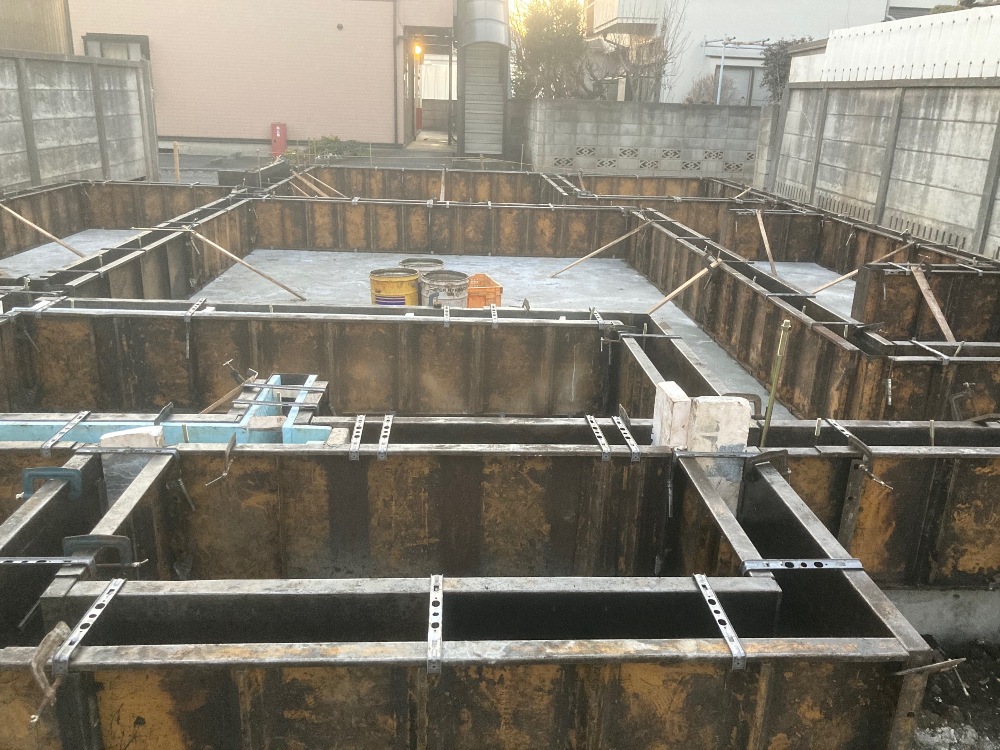

立上り枠組完了しました。
生コン打設の為の枠組が完了しました。
打設後に数日間の養生日を確保し、枠バラシとなります。
- 7. 2021年02月10日
-
基礎工事完了
本日、立上り枠が外されました。
テラス部分の生コン打設中です。
- 8. 2021年02月15日
-
先行足場工事

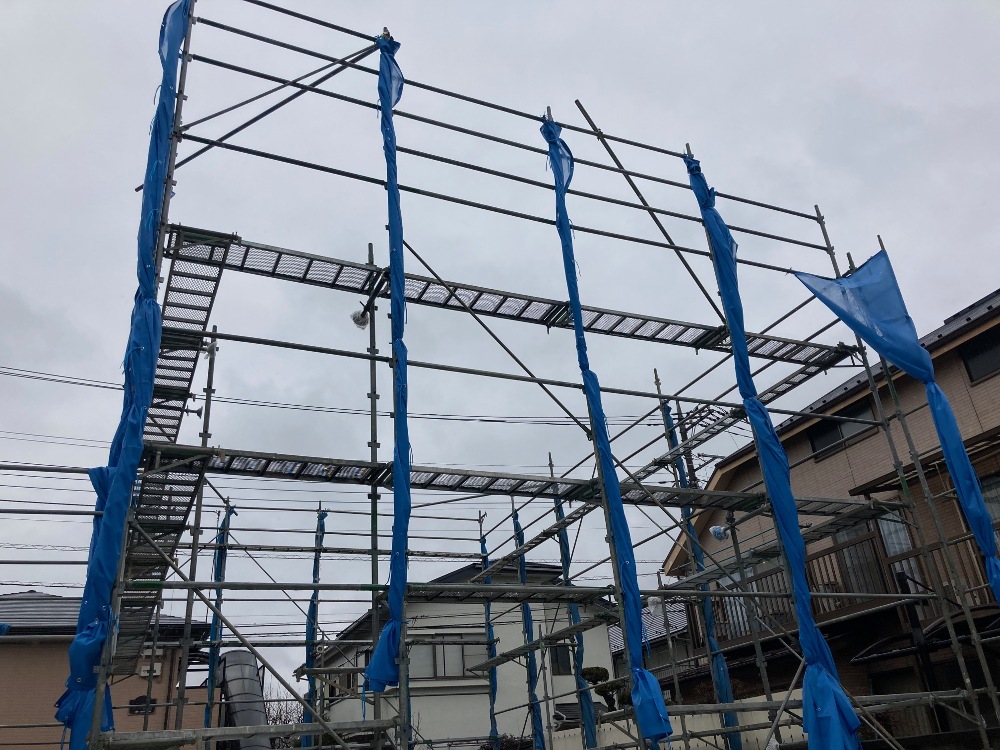

本日、先行足場工事が完了しました。
建物を建てる前に足場を先に組むことによって転落のリスクを下げたり、足場があるために上棟作業がしやすくなります。
- 9. 2021年02月17日
-

土台敷工事

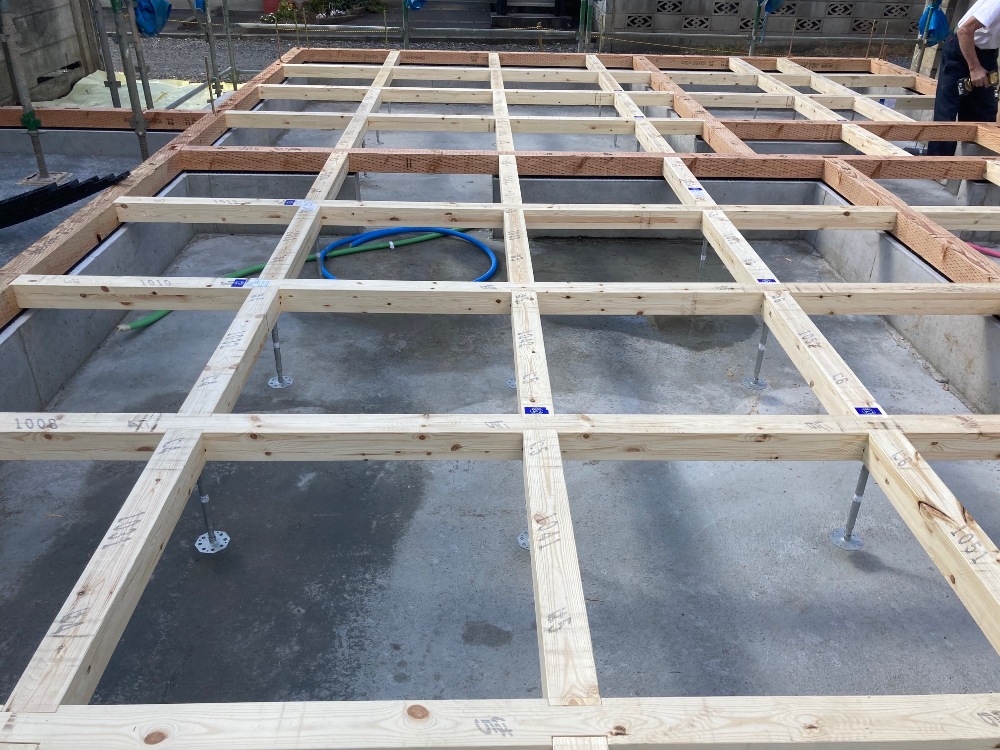

本日、土台敷工事をおこないました。
基礎の天端に基礎パッキンを敷いていきます。
基礎パッキンは、基礎と土台の間に設置するもので、床下と外部の換気を目的としています。そしてその上に土台を敷いていきます。しっかりとアンカーボルトで締め付けて固定します。
- 10. 2021年02月19日
-
上棟作業

本日、上棟しました。
順調に作業が進み、11時30分には、棟まで上がりました。
天気もよく絶好の上棟日和でした。
- 11. 2021年02月20日
-

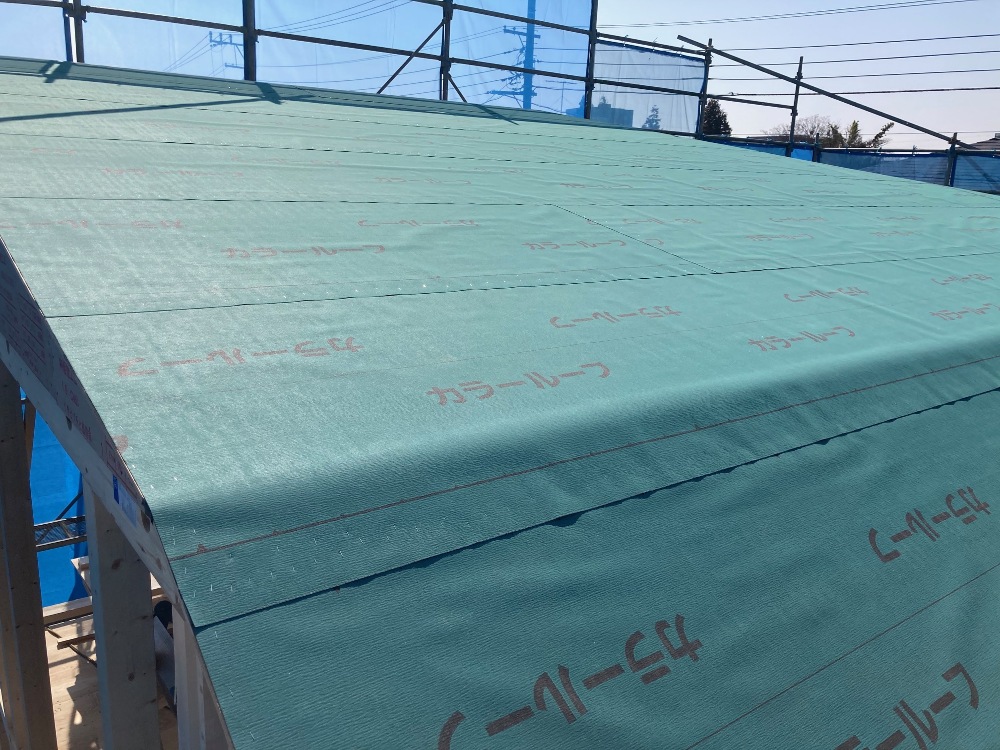

ルーフィング施工
本日、ルーフィングが施工されました。
ルーフィングは、普段目にしませんが、屋根以上にとても重要な役割を果たしています。
しっかり施工がされていないと雨漏りや野地板の腐食の危険性が高まってしまいます。
- 12. 2021年02月27日
-
サッシ取付

サッシの取付が完了しました。
色は、ホワイトです。
- 13. 2021年03月01日
-

中間検査
本日、第三者機関による中間検査を受けました。
指定の位置に構造金物がついているか耐力壁の釘のピッチは、正確に打たれているかチェックを受けます。
問題なく合格しましたので次の工程に進みます。
- 14. 2021年03月02日
-
防水透湿シート
本日、防水透湿シートが貼られました。
防水透湿シートの役割は、家の結露の発生を防ぎ、雨から家を守ってくれます。
これで雨が降っても安心です。
- 15. 2021年03月03日
-
バルコニー防水

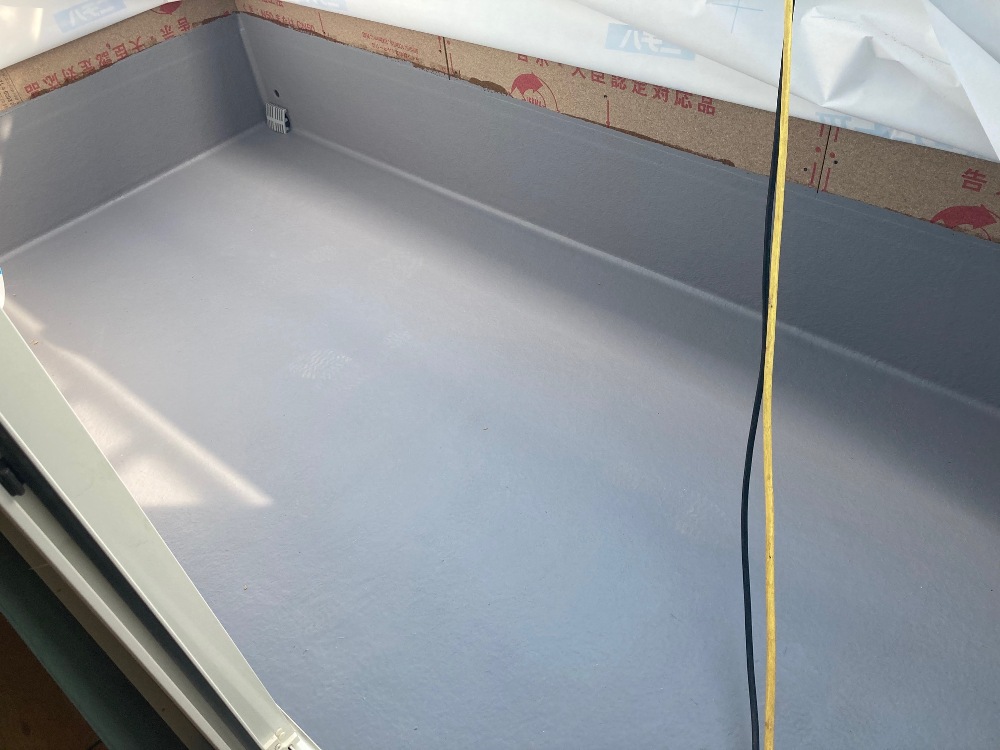

バルコニー防水が完了しました。
防水の種類は、FRP防水です。
FRP防水は、自動車のボンネットや浴槽など身近なところで使われています。
- 16. 2021年03月03日
-
屋根工事

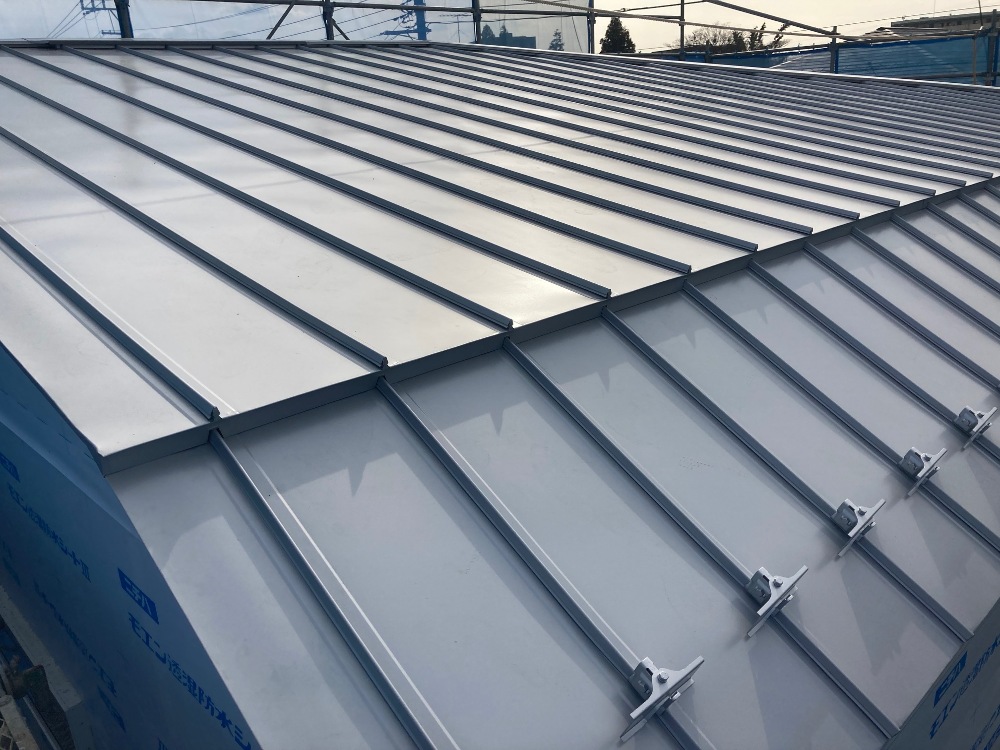

屋根工事が完了しました。
屋根の種類は、ガルバリウム鋼板屋根
色は、シルバーです。
- 17. 2021年03月06日
-
外装下地検査

本日、外装下地検査を受けました。
第三者機関の検査員に来ていただいて、しっかり家が雨から守られているか、チェックをしてもらいます。
問題なく合格をいただきました。
- 18. 2021年03月08日
-

大工工事(断熱材入れ)
断熱材入れ中です。
断熱材の検査もありますので、しっかり綺麗に入れてもらいます。
- 19. 2021年03月11日
-

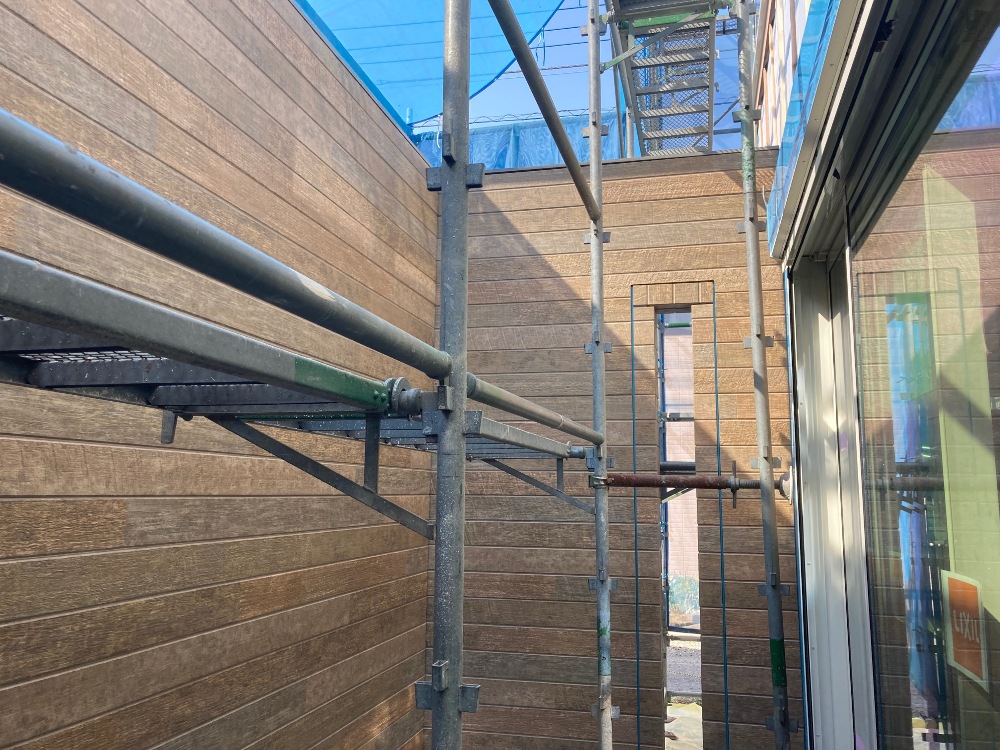

サイディング工事
サイディング工事が完了しました。
今回、使うサイディング板は、木目調です。
木目調なので温もりを感じさせる外観になります。
- 20. 2021年03月22日
-

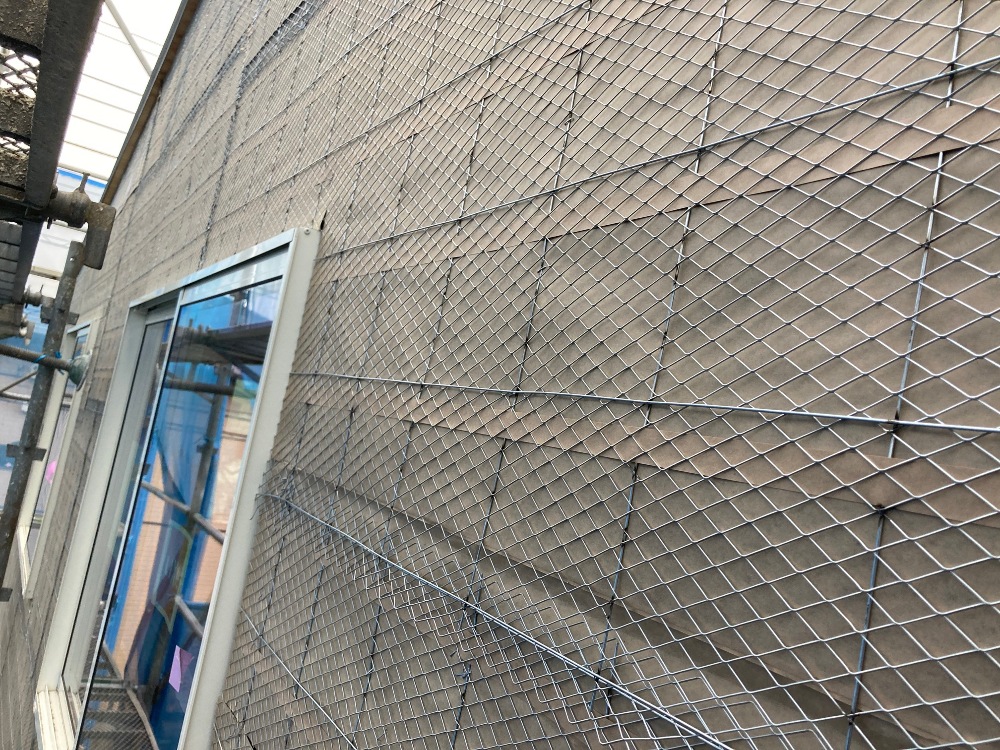

ラス工事
今回の外壁の仕上りは、下半分は、サイディング。
上半分は、モルタルの仕上りになっています。
本日、モルタル部分のラス施工が完了しました。
- 21. 2021年04月18日
-
足場解体
外装工事が完了し足場が解体されました。
- 22. 2021年04月19日
-

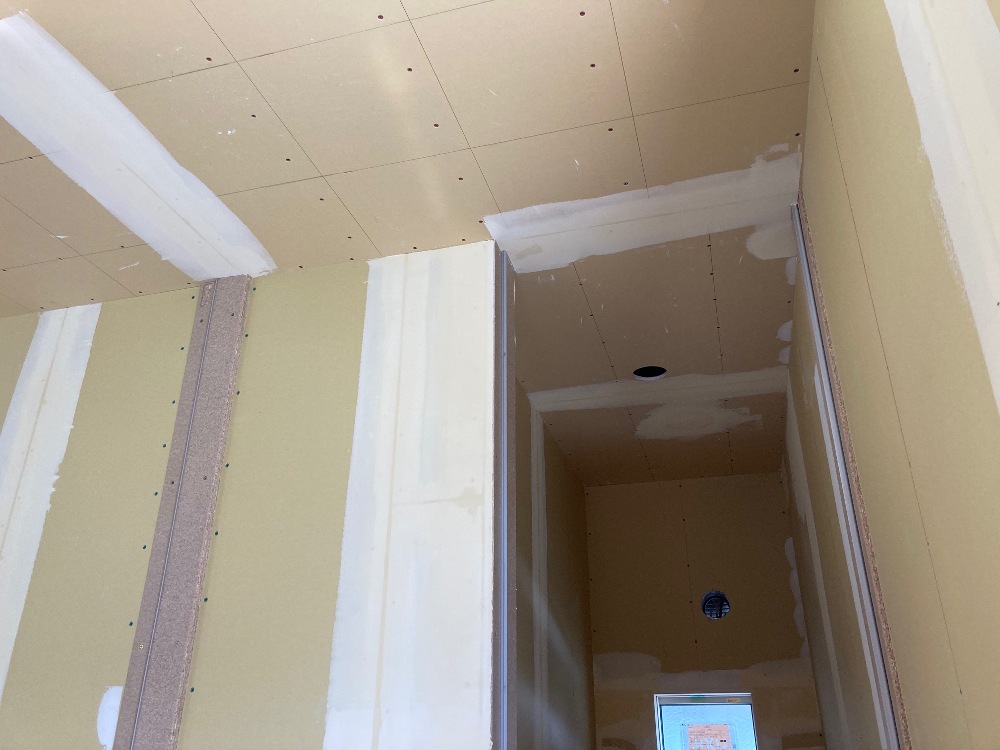

クロス工事
クロス工事が始まりました。
- 23. 2021年05月01日
-
設備機器設置されました

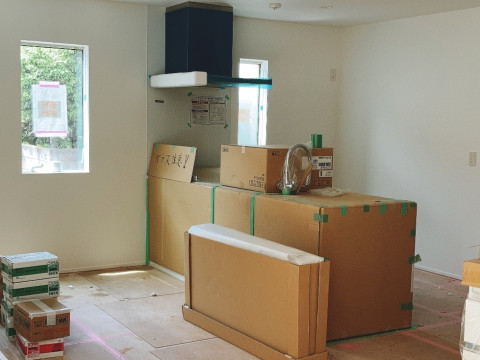

キッチンや洗面台などの設備機器を設置しました。
- 24. 2021年05月06日
-
外構工事

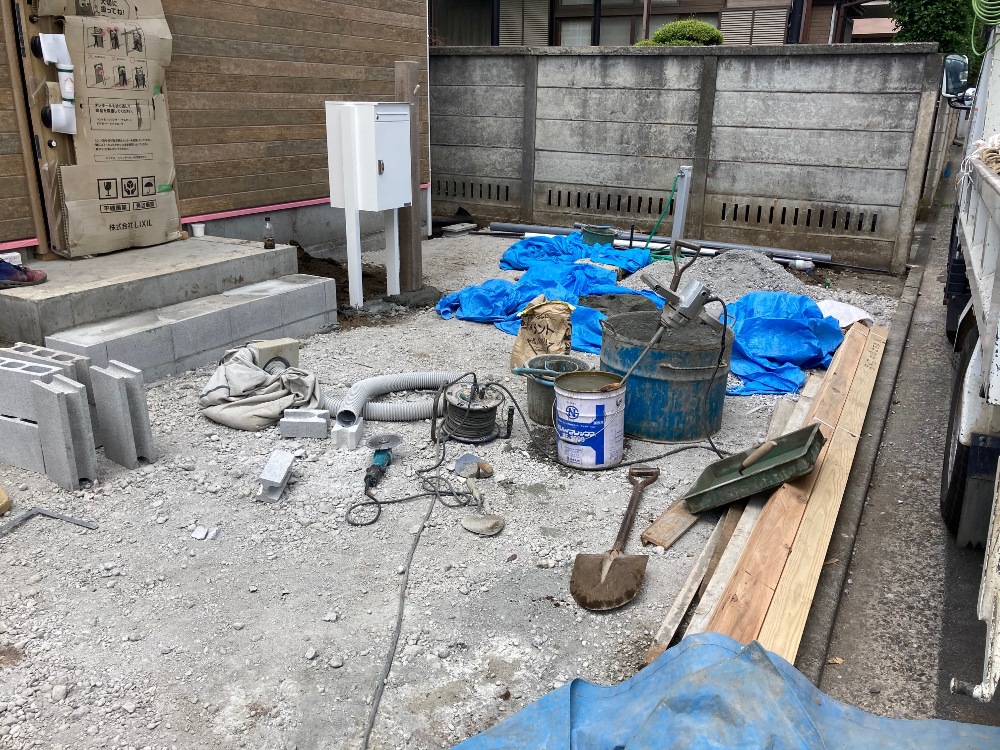

外構工事が始まりました。
- 25. 2021年05月15日
-

タイル工事

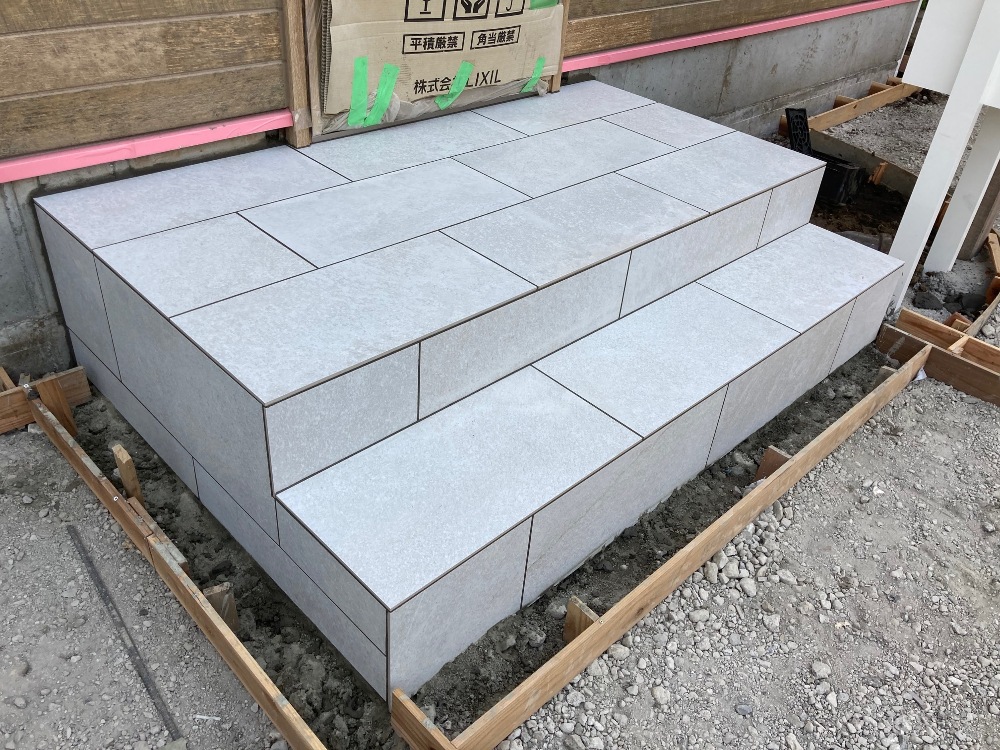

玄関のタイル工事、完了しました。
- 26. 2021年05月27日
-
内部工事
内部工事が終わり家具が設置されました。
- 27. 2021年06月02日
-
外構工事

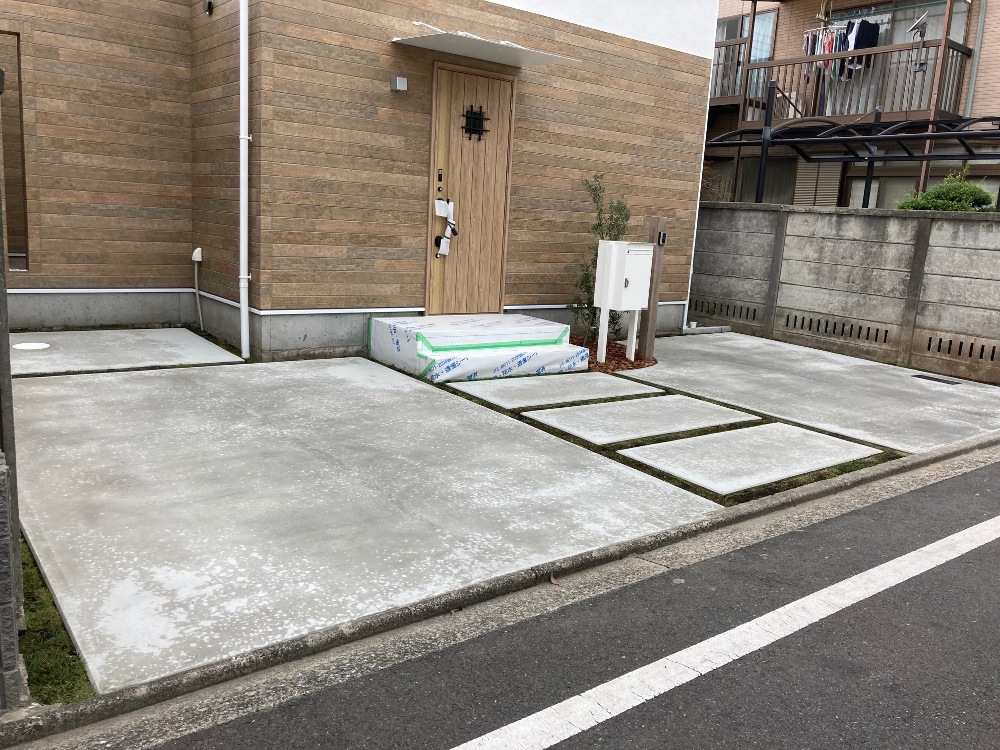

外構工事完了しました。
- 28. 2021年10月09日
-
施工事例アップしました。
