江東区北砂の家

福屋不動産販売 新築分譲住宅

カテゴリ|3階建て

建築中レポート

1. 2022年01月19日

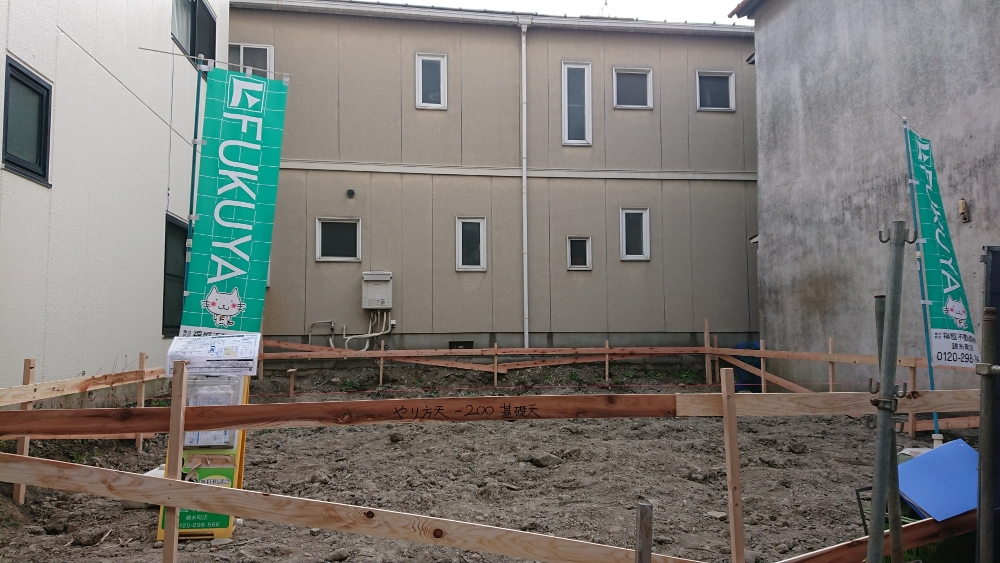

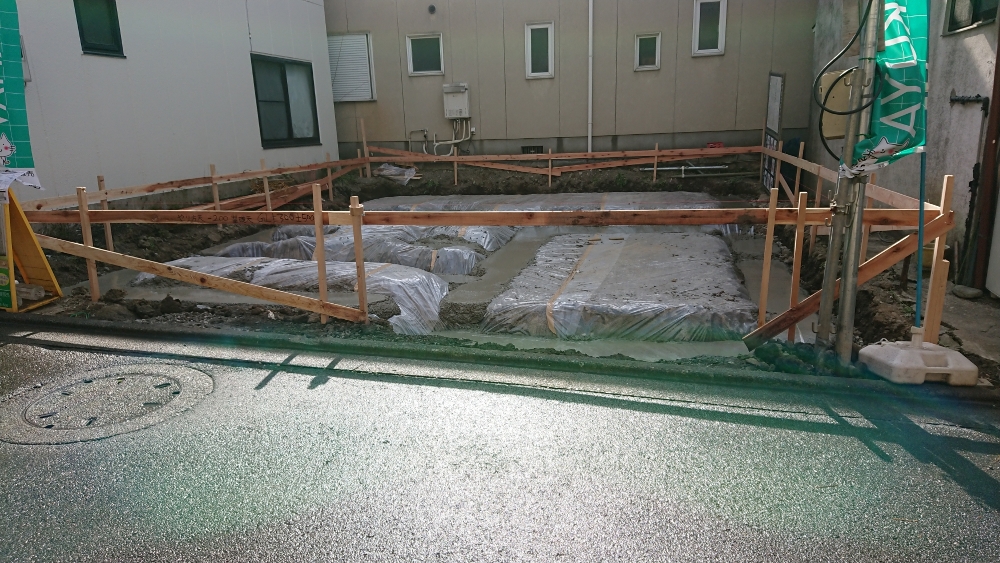

遣り方

遣り方

基礎工事前の遣り方を施行しました。
遣り方とは、敷地に対する基礎の配置や高さ、幅などの情報を基礎屋さんに伝えるために作る囲いのようなものです。
この作業は、私たち現場監督で行います。

2. 2022年01月25日
基礎工事

基礎工事

本日捨てコンクリートを打設しました。
鉄筋を組んでいく際の墨出しや枠材の固定等に必要な工程です。

3. 2022年02月15日
基礎工事

基礎工事

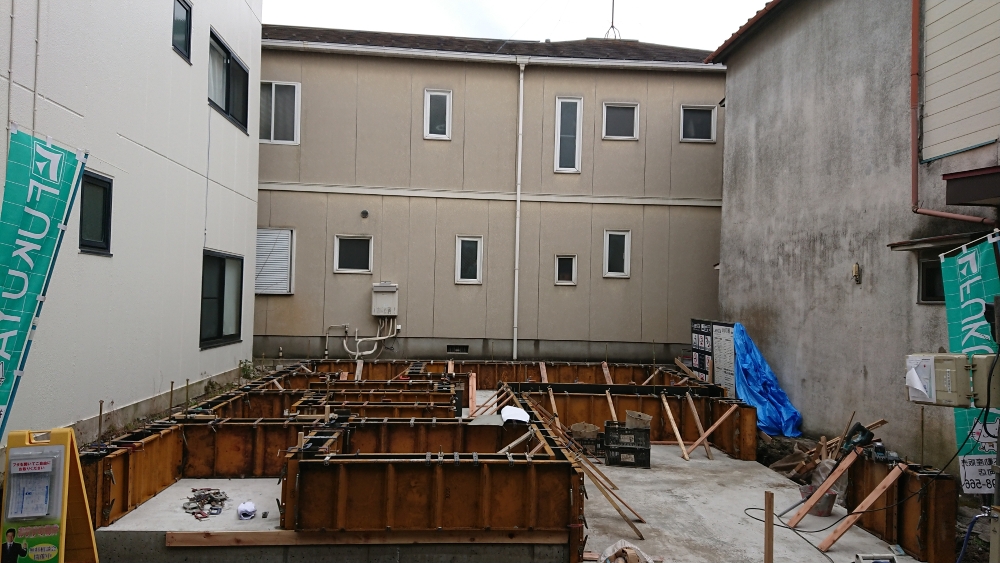

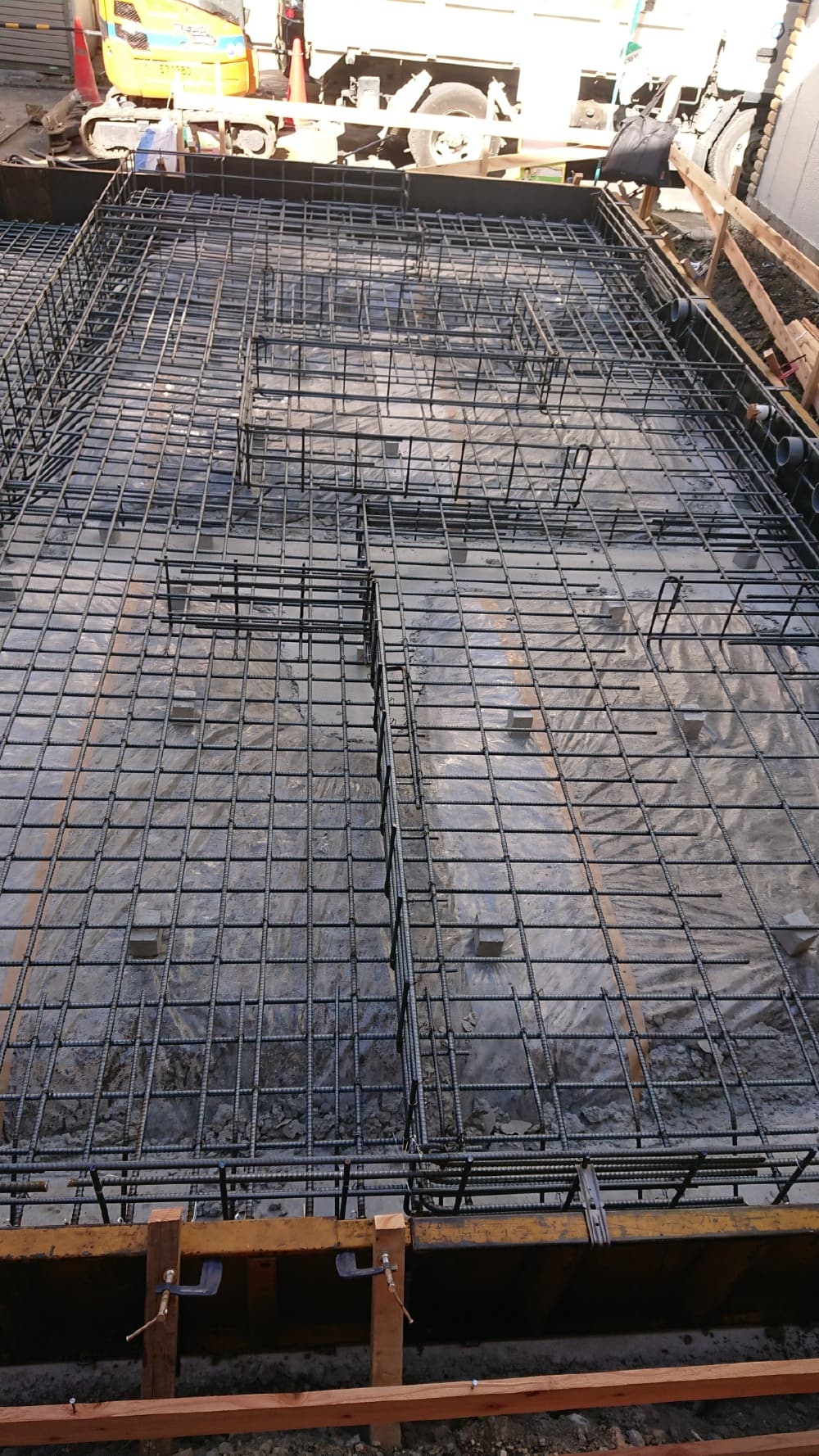

基礎配筋が完了しました。
この状態で第三者機関の配筋検査を受けます。

4. 2022年02月19日
基礎工事

基礎工事

耐圧版の打設が終わりましたので、立上りの枠を組み立てています。

5. 2022年02月23日

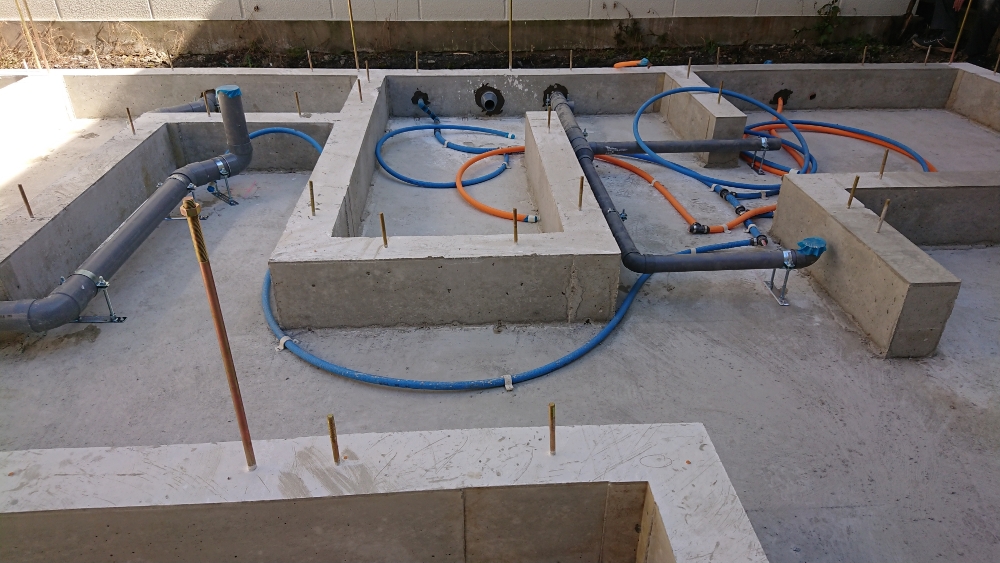

先行配管

先行配管

基礎完了後の給排水先行配管をおこないました。
後日床下に潜らなくてもいいように、
先行で配管をしておく工程です。

6. 2022年02月28日

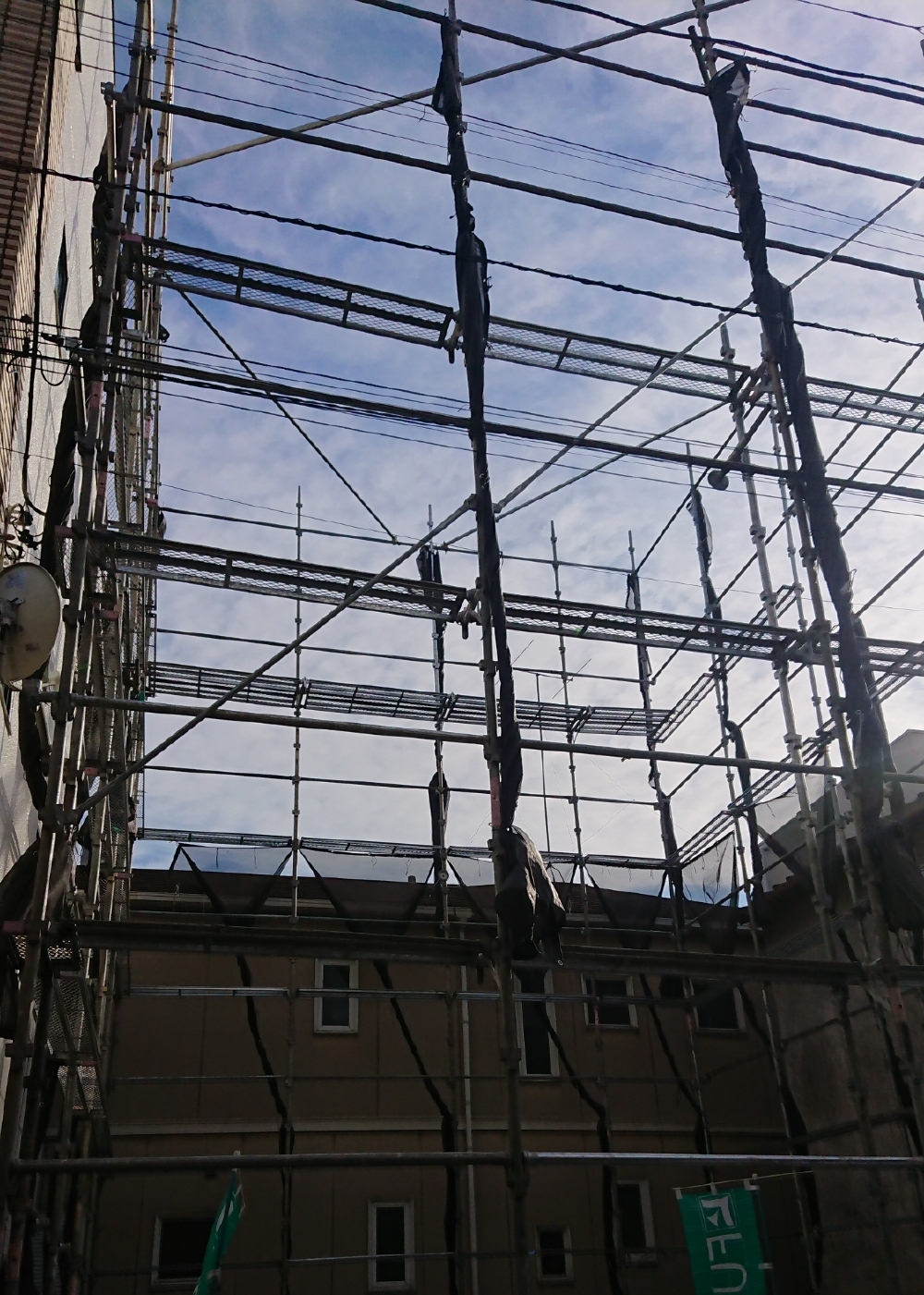

仮設足場

仮設足場

本日、仮設の足場を設置しました。
これから木工事がスタートします。

7. 2022年03月05日

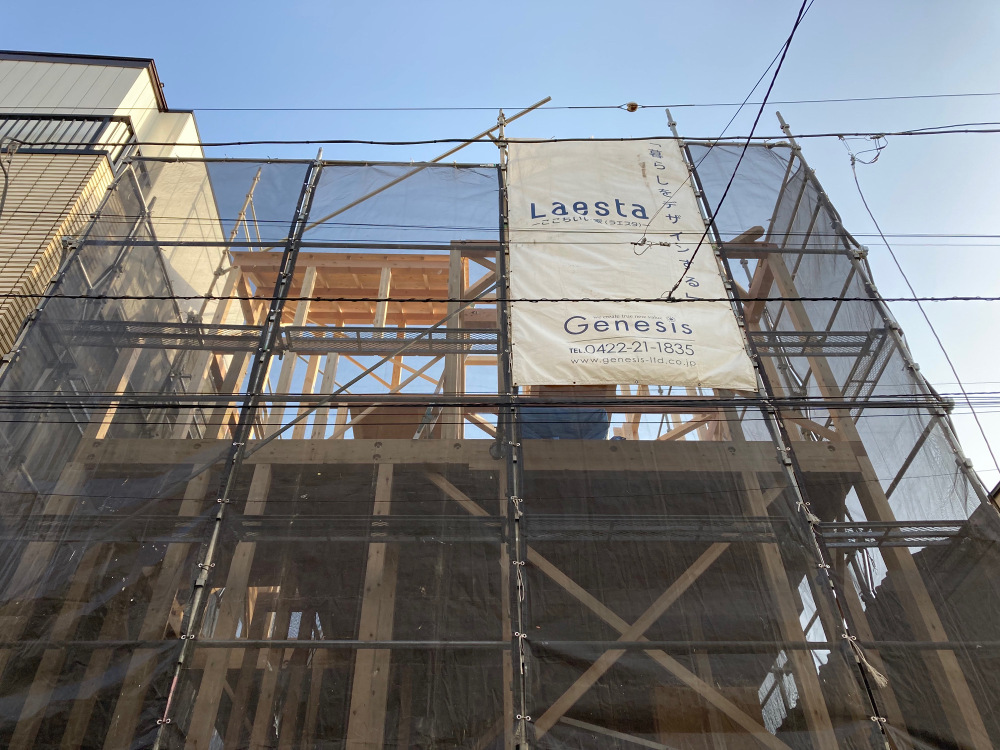

上棟

上棟

本日、上棟しました。
今後も安全第一に進めて参ります。

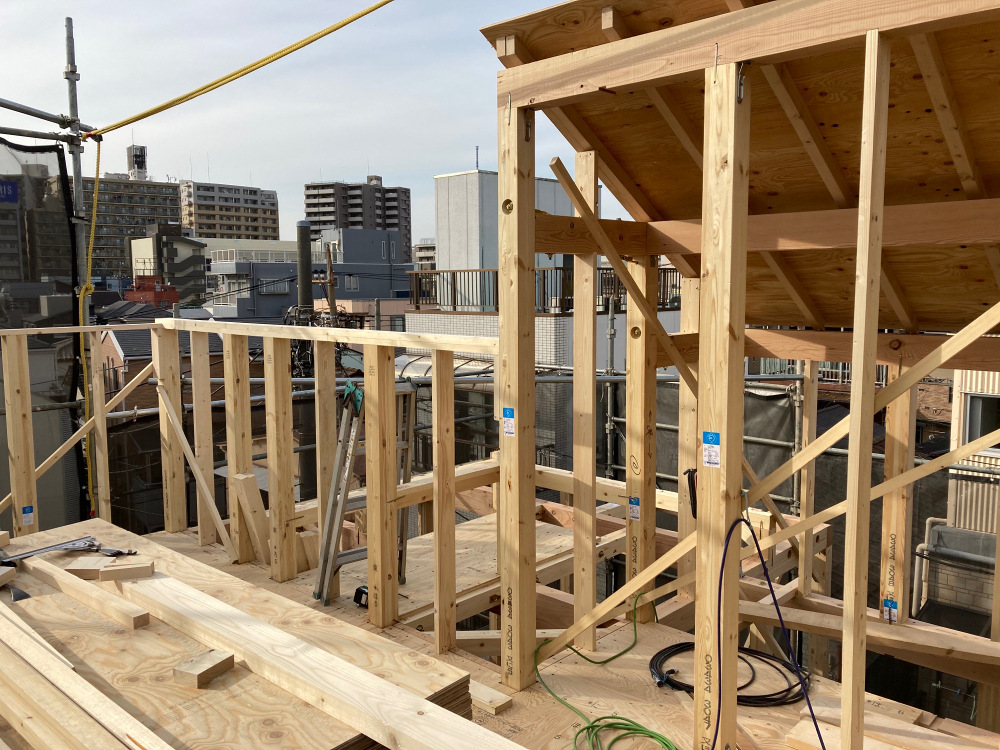

8. 2022年03月07日
木工事

木工事

木工事中です。

9. 2022年03月10日
木工事

木工事

上棟後は屋根下地材の施工を行います。

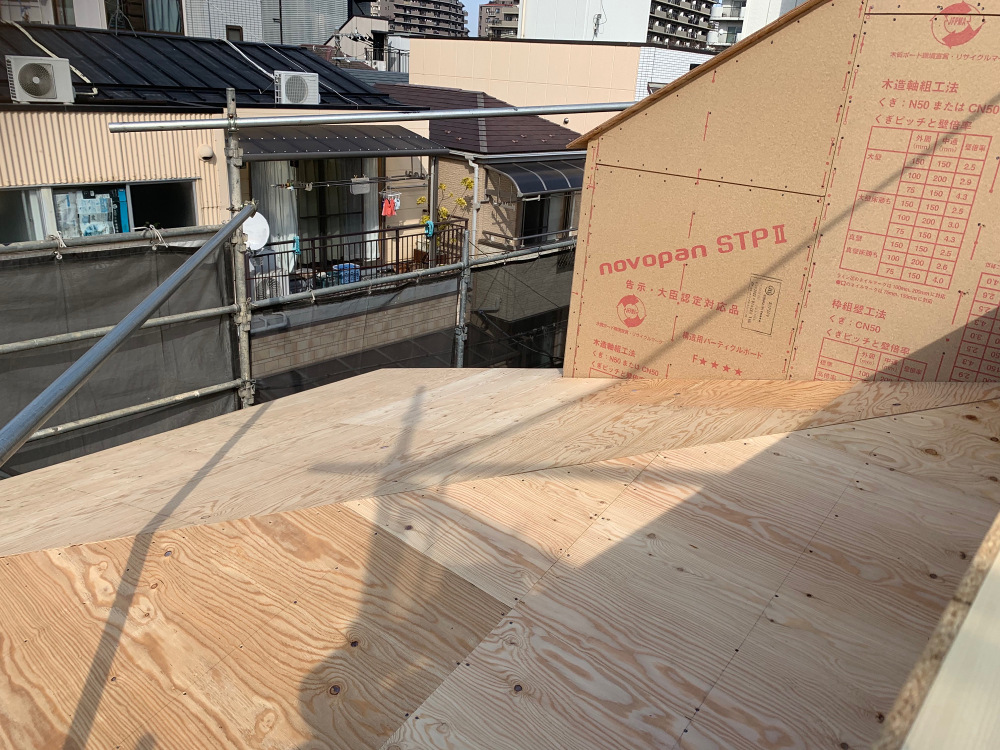

野地板の施工が完了すると、ルーフィング材を敷き込みます。
雨水の進入を防ぐために必要な工程です。

10. 2022年04月20日
木工事

木工事

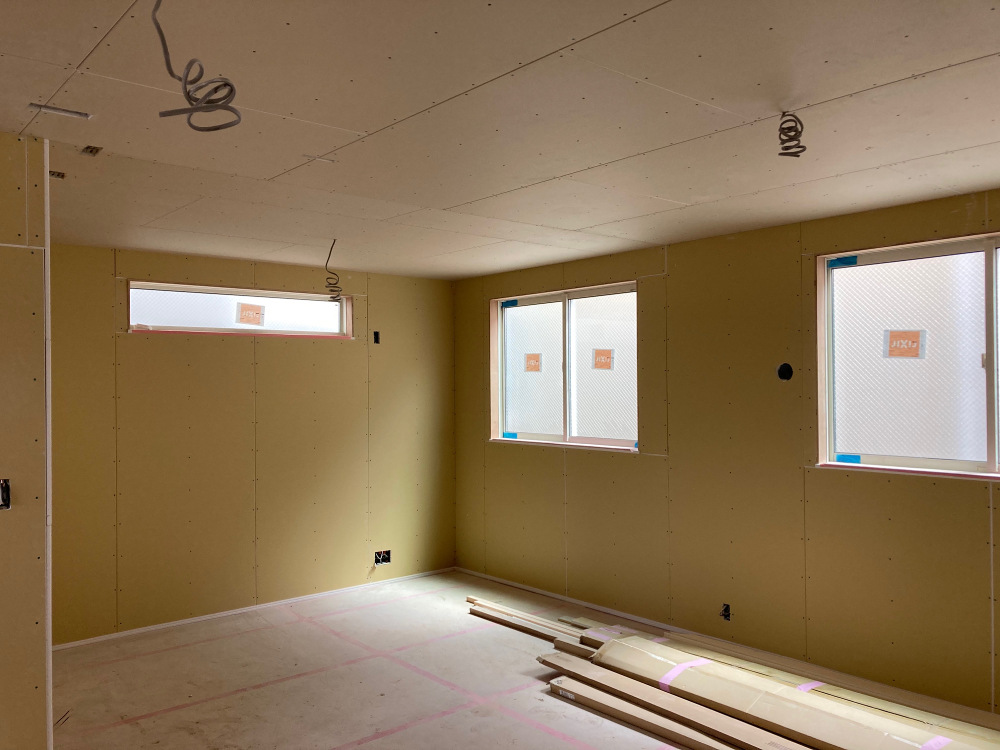

内装下地となる石膏ボードを貼っていきます。

11. 2022年04月21日
外壁工事

外壁工事

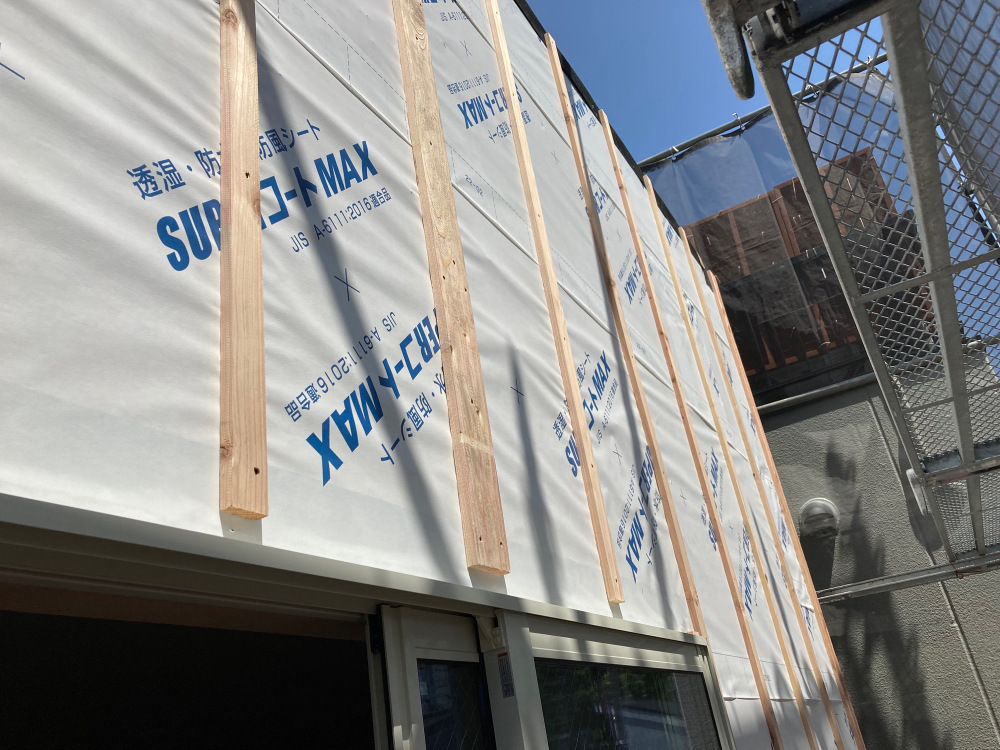

外壁下地の上から防水透湿シートを貼っていきます。
この透湿シートにより、雨の侵入を防ぐことが出来ます。

12. 2022年04月25日
木工事

木工事

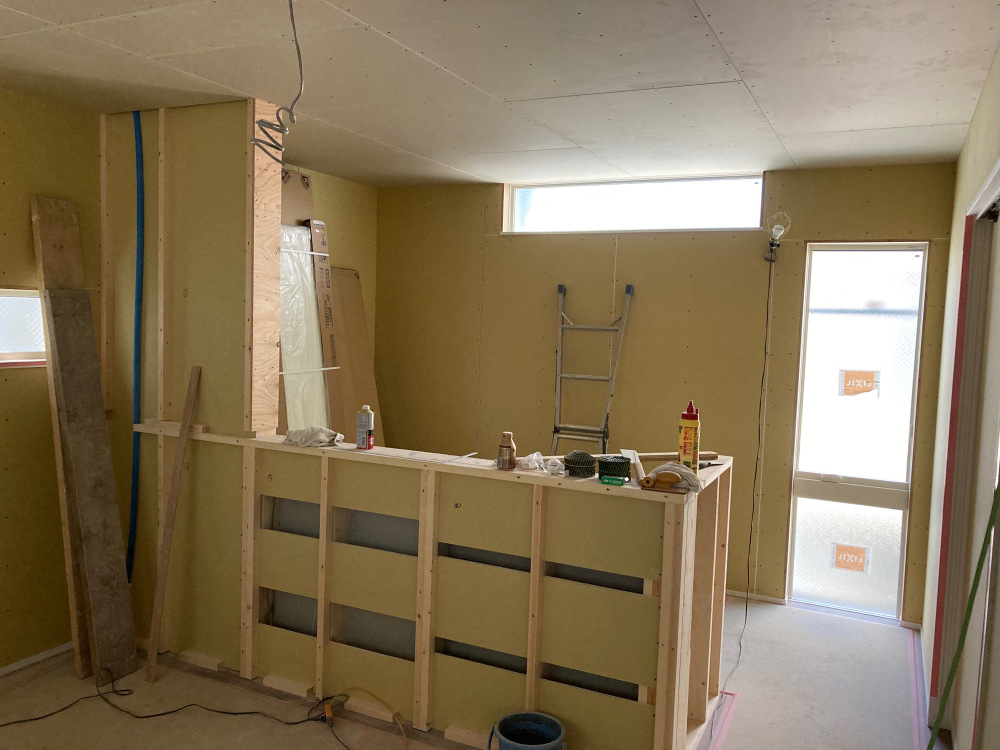

二階のキッチンを製作中です。

13. 2022年04月26日
外壁工事

外壁工事

サイディング板の下地となる胴縁を取り付けています。
外壁裏に通気層が確保できるため、通気胴縁とも呼ばれます。

14. 2022年05月02日

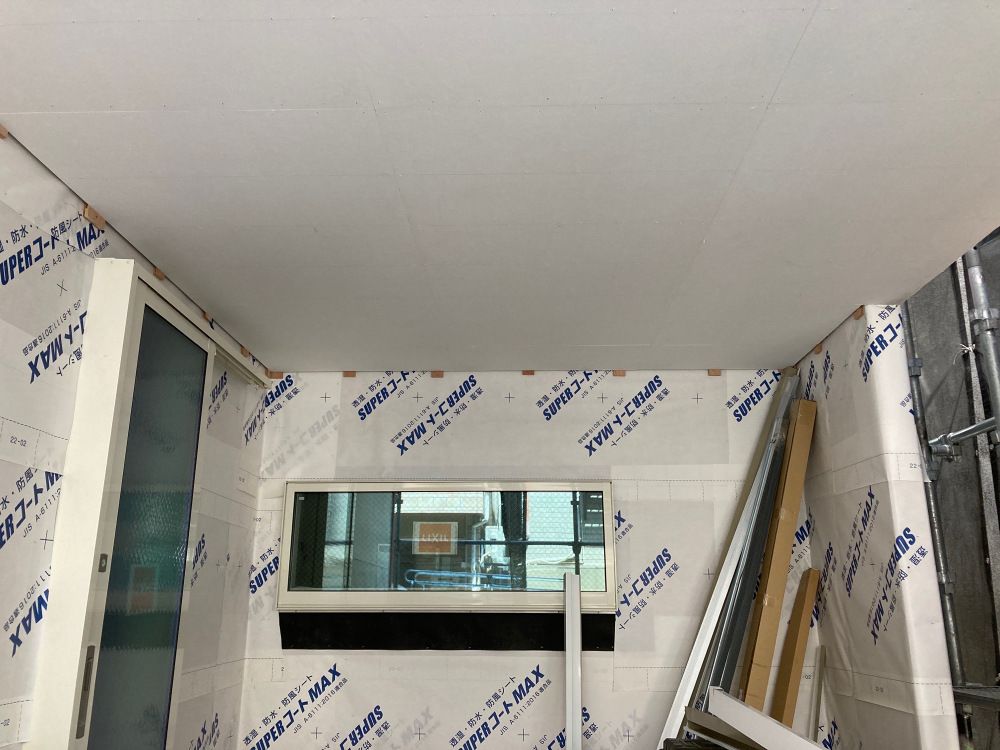

木工事

木工事

石膏ボードを貼り終わり、木工事が完了しました。
続いて壁紙等の仕上げを行っていきます。

15. 2022年05月06日
外壁工事

外壁工事

サイディング工事が完了したので足場を解体しました。

16. 2022年05月16日
クロス工事

クロス工事

石膏ボードのジョイント・ビスの打ってある部分の
下地処理(パテ)を行いクロスを貼っていきます。

17. 2022年05月18日
クロス工事

クロス工事

引き続きクロス工事中です。

18. 2022年05月31日

内装工事

内装工事

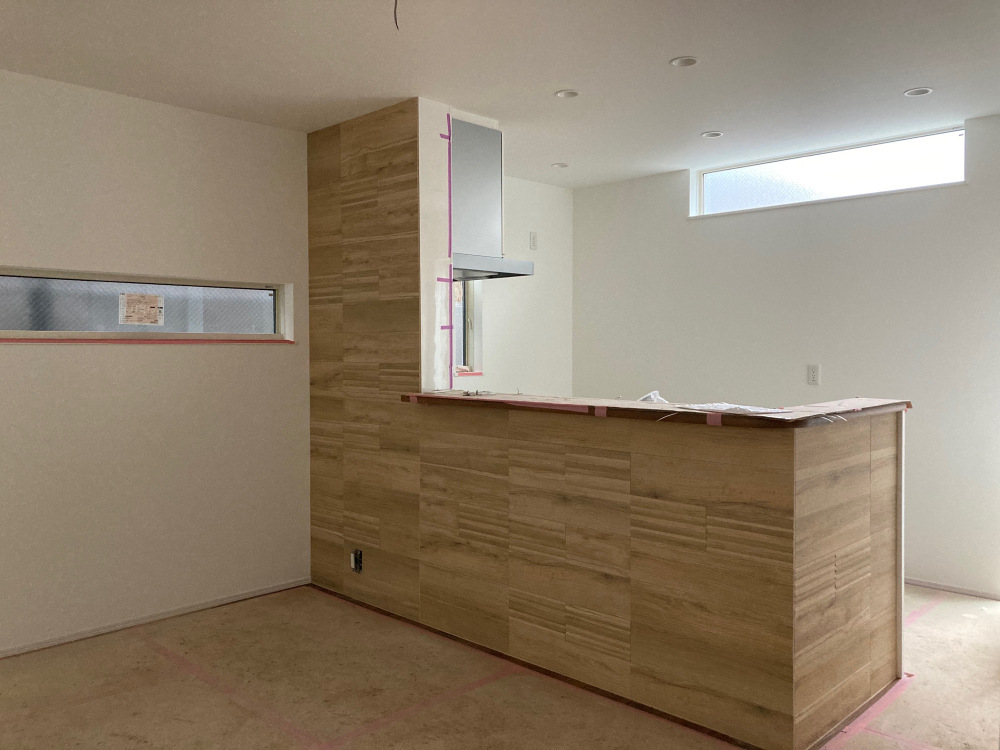

キッチンのタイル貼りが完了しました。
