世田谷区の家

ジェネシスの新築分譲住宅

カテゴリ|新築分譲住宅Laestaラエスタ

建築中レポート

1. 2020年04月21日
解体工事完了

解体工事完了

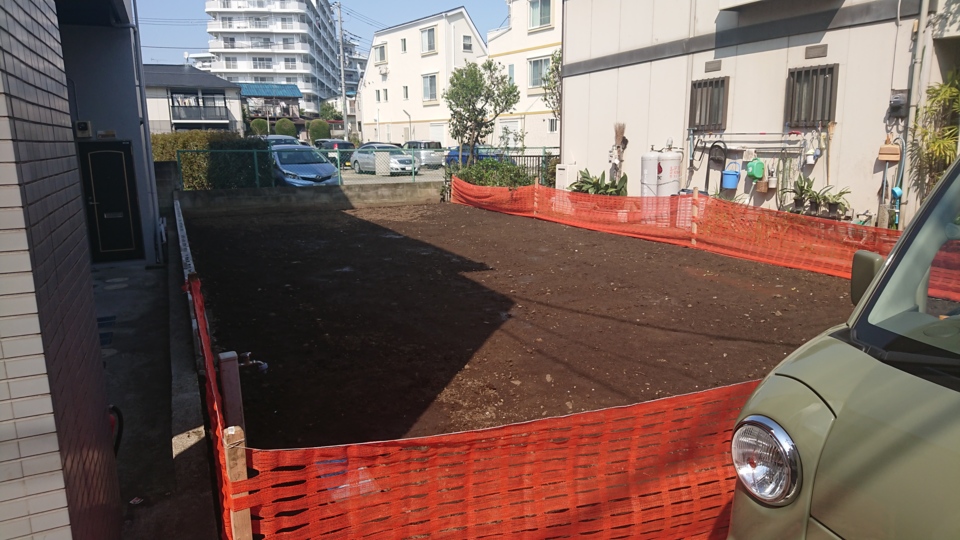

解体工事が完了し、更地となりました。
建物が無いととても広く感じます。
この後に地盤改良工事を行います。

2. 2020年04月25日

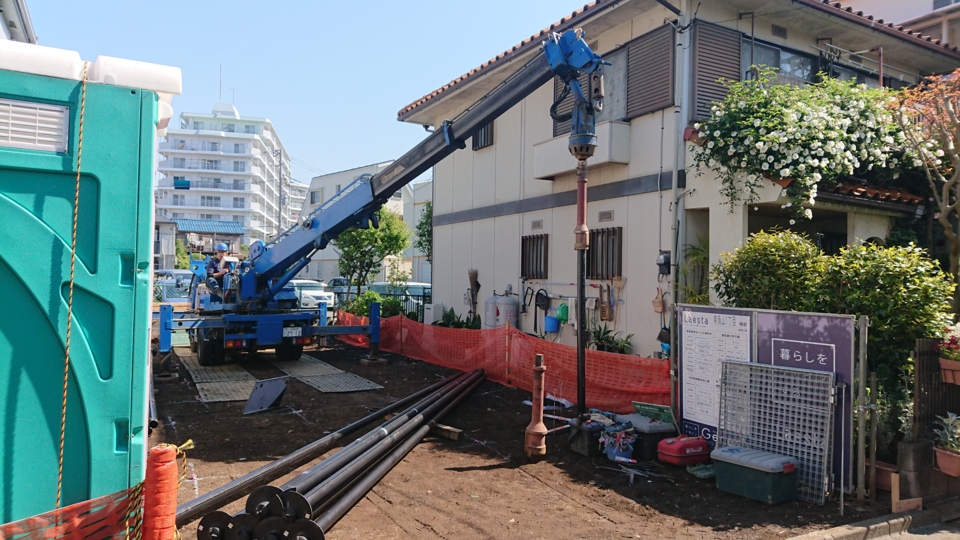

地盤改良

地盤改良

本日、地盤改良工事をおこないました。∑-i工法です。
この後に基礎工事準備の【やり方】を施工します。

3. 2020年04月28日
やり方

やり方

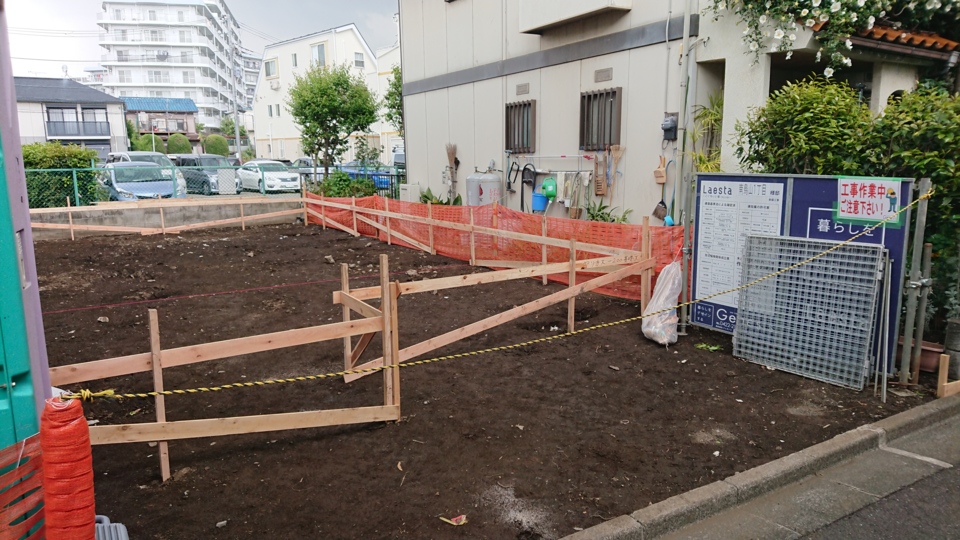

基礎工事作業前の【やり方】を施工しました。
【やり方】とは・・・
敷地に対しての建物(基礎)の配置、基礎の高さや直角などの情報がわかるようにする囲いのようなものです。制度はmm単位でおこないます。

4. 2020年04月30日
根伐り

根伐り

基礎工事が開始しました。

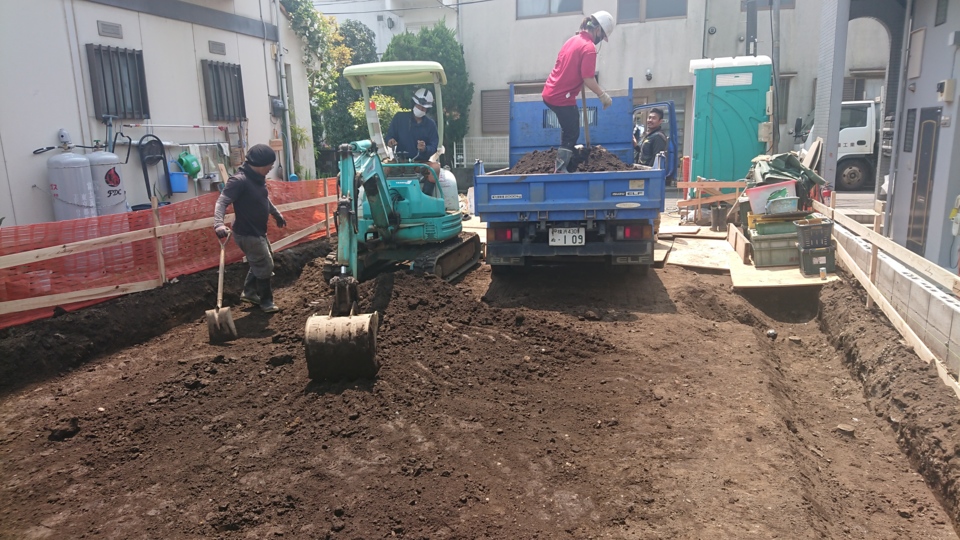

まず最初に【根伐り】工事をおこないます。
建物(基礎)の形状に地面を掘り進める作業のことです。
配置や深さなどに注意しながらの作業になりますので見た目よりは大変な工程です。残土は業者さんに処分をしてもらいます。

5. 2020年05月04日
地業

地業

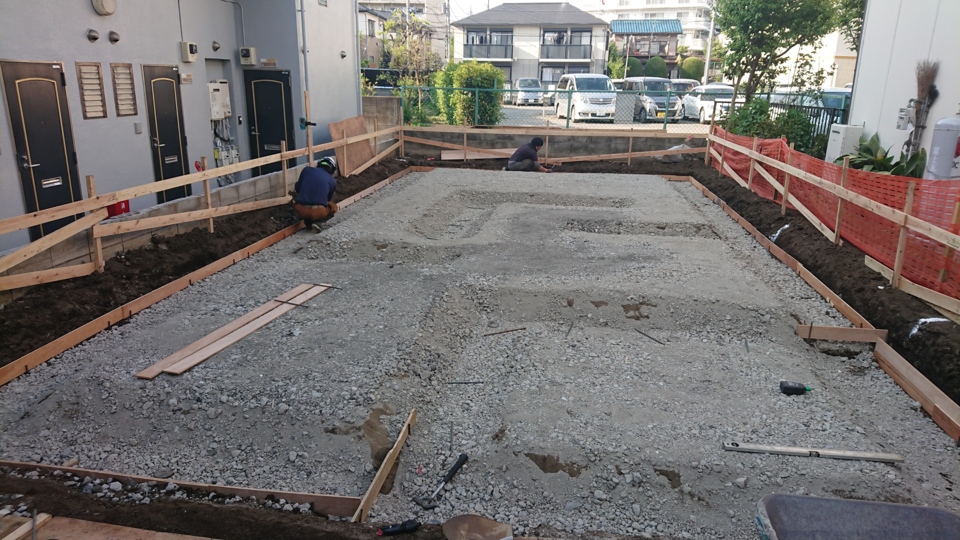

基礎工事:地業
敷地を根伐りによって掘り進めた後に砕石を敷き、機械にて転圧をかけます。
他の工程も含んだ言葉となりますが、それを【地業】と呼びます。

6. 2020年05月12日
配筋

配筋

基礎工事:配筋開始
設計士作成の基礎伏図を基に鉄筋を配列していく作業を配筋と言います。
鉄筋の太さや、鉄筋同士の間隔(ピッチ)等が重要になる作業です。

7. 2020年05月12日
捨コン

捨コン

基礎工事:捨てコンクリート
砕石の転圧も完了し、捨てコンクリートを打設しました。
墨出しや枠材の固定等に必要とされる工程です。
フィルム敷き込み後に配筋工事へと移行致します。

8. 2020年05月14日
配筋完成

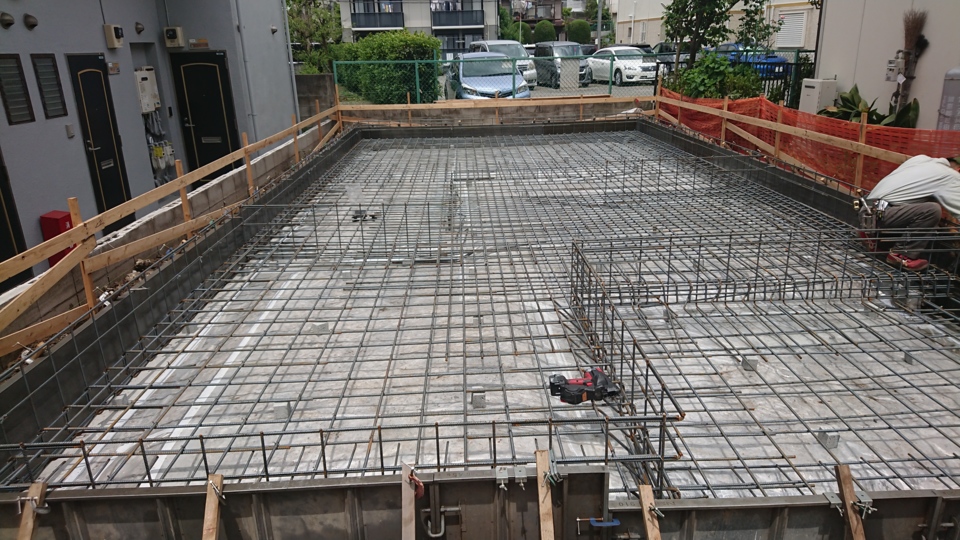

配筋完成

基礎工事:配筋が完成いたしました。
この状態で第三者機関による配筋検査を受けることになります。
合格することによって次の工程へ移行できます。

9. 2020年05月18日
配筋検査

配筋検査

基礎工事:配筋検査を行いました。

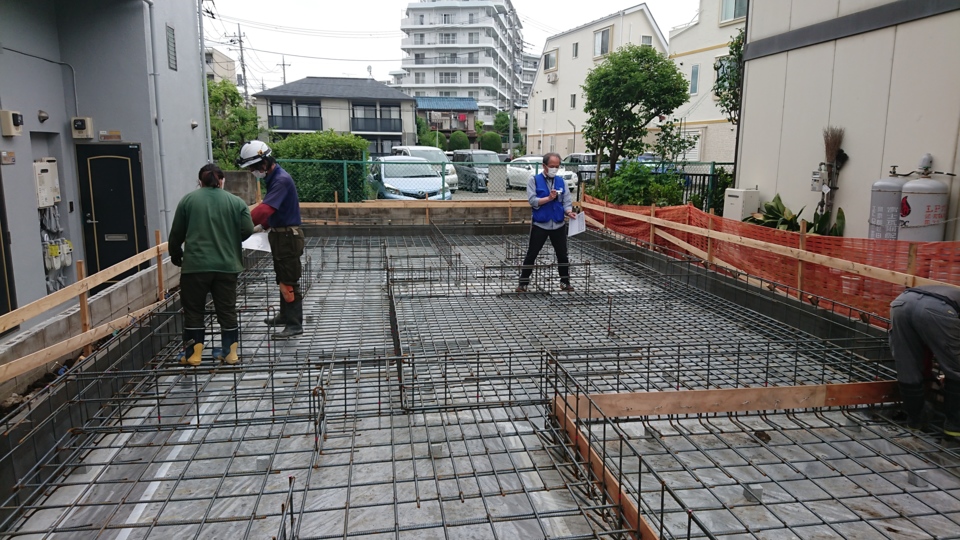

基礎伏図通りに配筋が完成しているか、第三者機関に検査をしてもらいます。
無事に合格しました。

10. 2020年05月19日
耐圧盤

耐圧盤

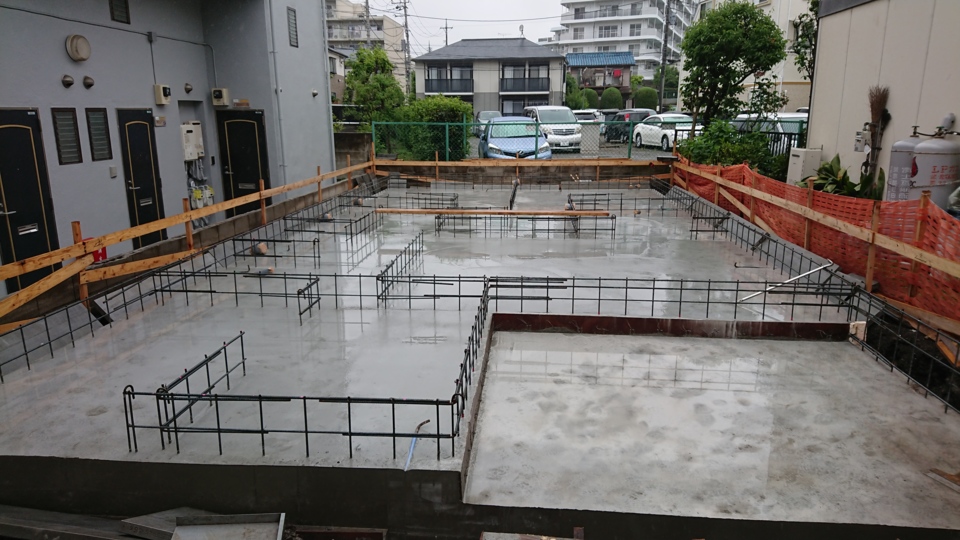

基礎工事:耐圧盤の生コン打設が完了しました。
耐圧盤とは基礎の床部分にあたります。
この後、養生をしてから立ち上がりのコンクリート打設の準備に入ります。

11. 2020年05月22日
枠組み

枠組み

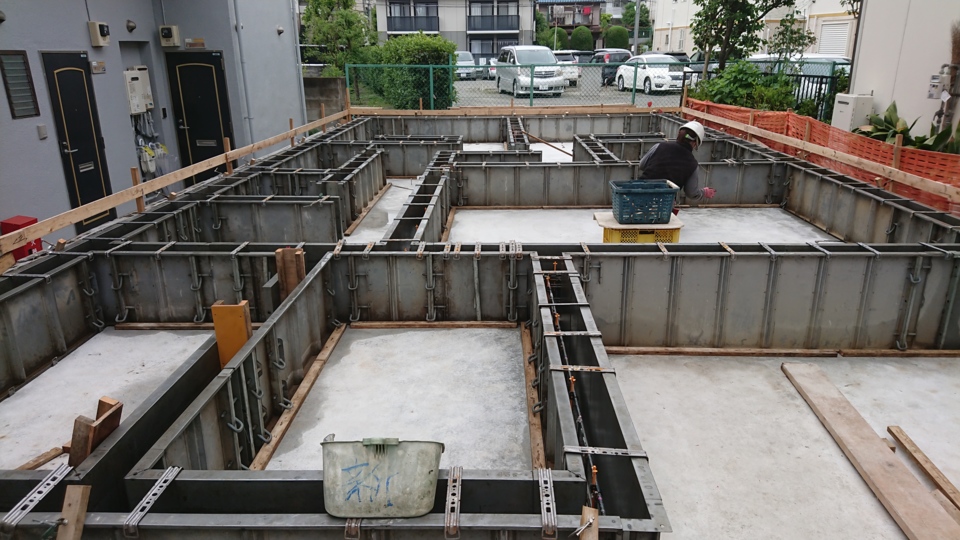

基礎工事:立上り枠組み完了
生コン打設の為の枠組みが完了しました。
打設後に数日間の養生日を確保し、枠バラシとなります。

12. 2020年05月25日
立上りコンクリート

立上りコンクリート

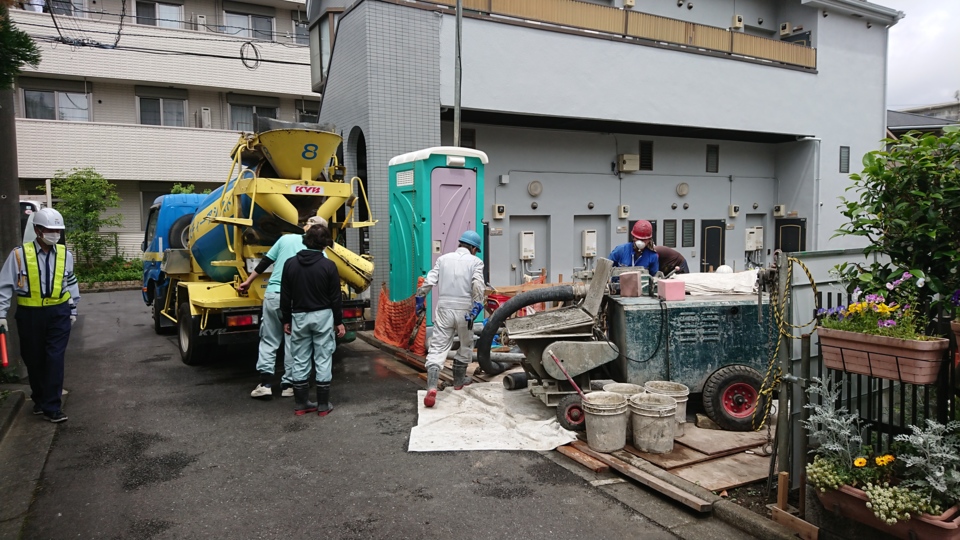

基礎工事:立上りコンクリート打設

本来ならポンプ車を使用して生コンを打設するのですが、今回は車両通行止めが不可能でしたので別の方法で打設をいたしました。
雨が心配でしたが無事に完了できました。

13. 2020年05月26日
養生

養生

基礎工事:養生
コンクリートの養生期間に入りました。
もうそろそろ基礎完成が見えてきます。

14. 2020年05月30日
基礎完成

基礎完成

基礎工事が完了しました。
とても綺麗な仕上りでしたので
職人さんには大変感謝です。
この後に現場監督による最終チェックを行います。

15. 2020年06月06日
土台敷き

土台敷き

土台敷きが始まりました。

16. 2020年06月10日
上棟

上棟

本日上棟しました。

安全第一で作業を行ってまいります。

17. 2020年06月26日
躯体検査

躯体検査

本日躯体検査を行いました。
自主検査・第三者機関での検査になります。
適合をいただきましたので次の工程へ進みます。

18. 2020年07月10日
防水透湿シート

防水透湿シート

本日、防水透湿シートが貼られました。
これで水が入ってこなくなるので一安心です。
綺麗に貼られています。

19. 2020年07月25日
断熱検査

断熱検査

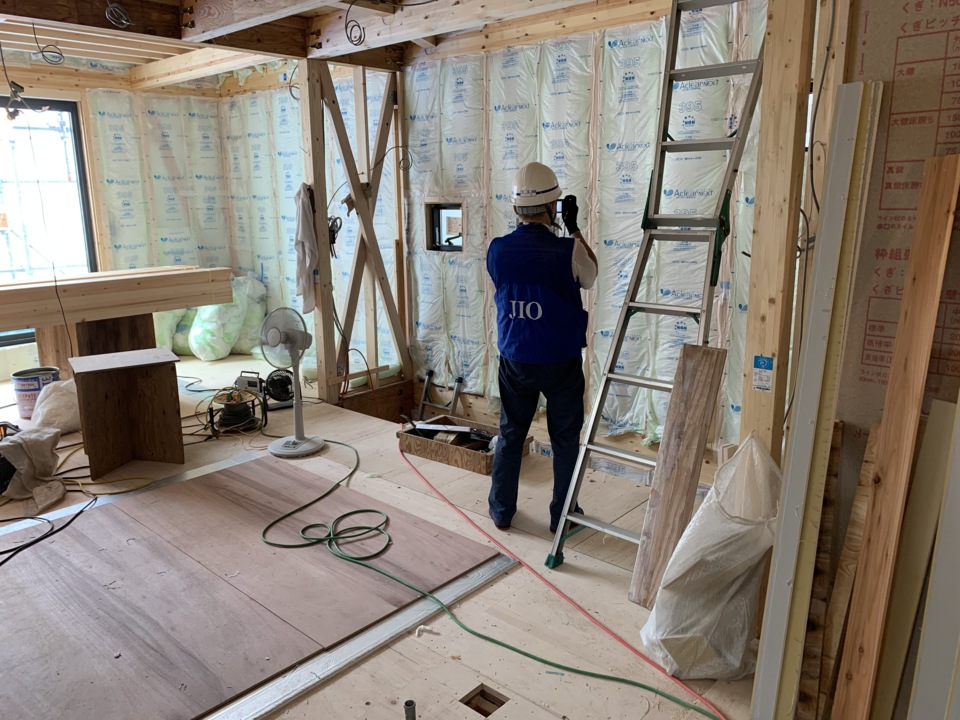

本日、断熱検査を受けました。
無事合格です。
石膏ボード施工へと進みます。

20. 2020年08月06日
木工事

木工事

木工事も中盤です。
ボードが貼りが始まりました。大工工事が完了すると、電気屋さんにコンセント部分など開口部をあけてもらってクロス工事に入ります。

21. 2020年08月17日
外壁工事

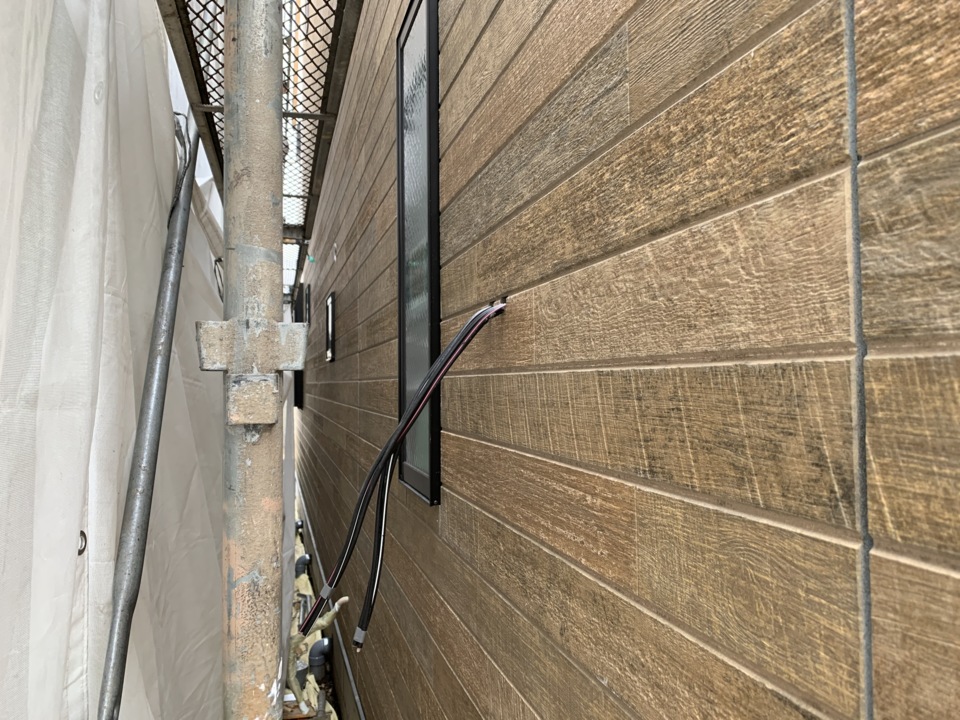

外壁工事

サイディング張りの作業に入っております。

22. 2020年08月30日
キッチン取付

キッチン取付

キッチンの取付が始まりました。タカラスタンダードの特注品です。

23. 2020年09月01日
クロス作業

クロス作業

壁紙クロスの貼り付けも始まっています。

24. 2020年09月08日
造作洗面台

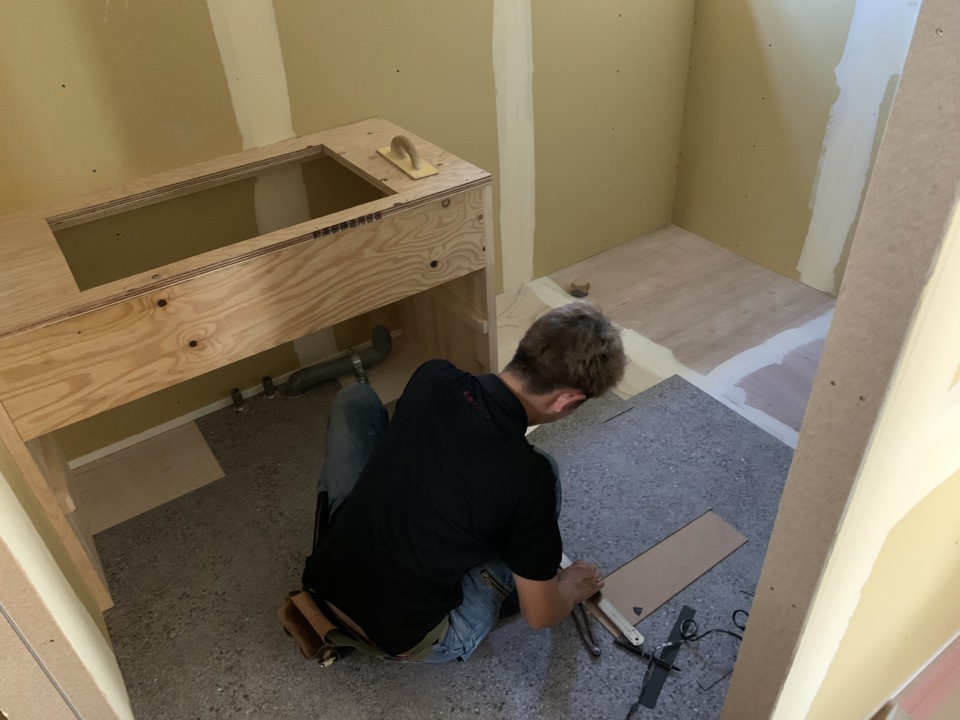

造作洗面台

洗面台の作成が始まりました。

25. 2020年09月14日
キッチンできました

キッチンできました

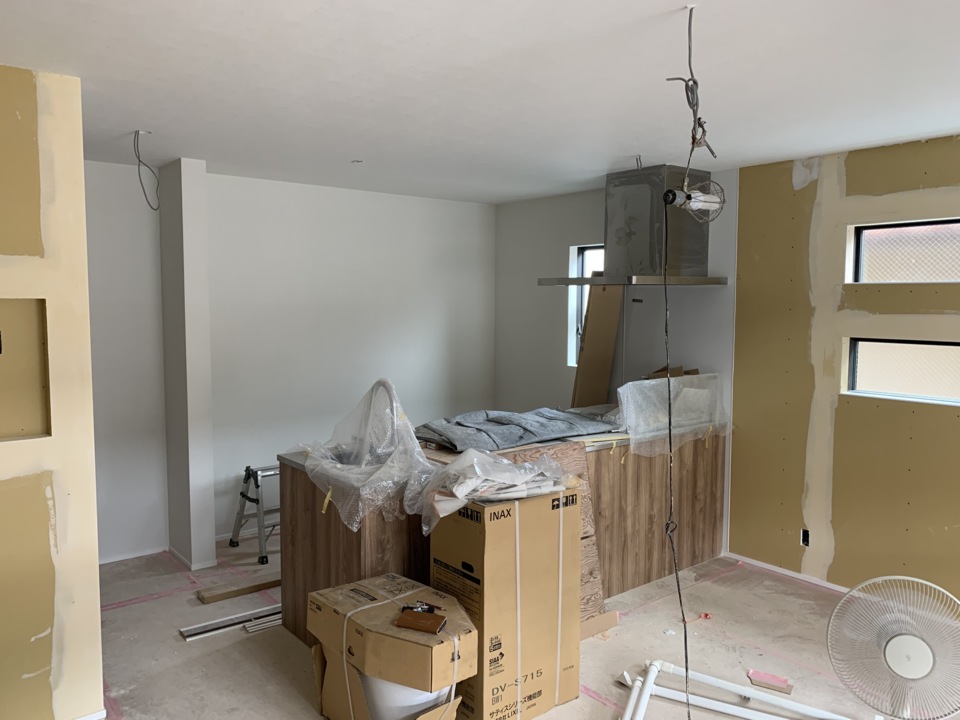

キッチンが出来上がりました。引き続きトイレなどの設備を設置していきます。

26. 2020年10月29日
施工事例アップしました。

施工事例アップしました。

完成後の写真は≪こちら≫
