K様邸
カテゴリ|すべて
建築中レポート
- 1. 2020年01月10日
-
やり方

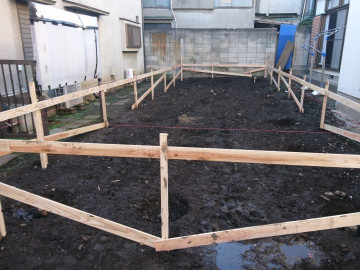

基礎工事着工前の遣り方を施工しました。
敷地に対する建物(基礎)の配置、基礎の高さ、幅、直角などの情報を基礎業者に分かるようにする囲いの様なものです。
これを間違えると基礎の形状に不具合が起きますので、慎重に作成します。
- 2. 2020年01月13日
-
捨コン
捨コンの打設が完了しました。
捨コンとは鉄筋を配列する前に、掘り進めた地盤面にコンクリートを打設することです。
その後、配筋へと移行いたします。
- 3. 2020年01月20日
-
基礎配筋
基礎の図面通りに鉄筋を配列させることを配筋といい、全て完了した時点で、第三者機関による配筋検査を受けます。
多少の間違いでもその場で是正しなければ合格は貰えませんので、配筋には気をつかいます。
- 4. 2020年01月30日
-
基礎完成
基礎工事が完了しました。
この後、給排水の先行工事をおこないます。
- 5. 2020年02月06日
-

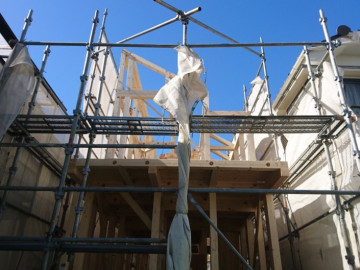

上棟
晴天の中、K様邸無事上棟しました。
これからも安全第一で進めてまいります。
- 6. 2020年02月06日
-
上棟式
本日はお施主様・大工・現場担当で上棟式も行いました。
これまでの工事が無事に進んだことへの感謝と、これから完成に向けて工事がうまくいくように祈願いたしました!
- 7. 2020年02月18日
-

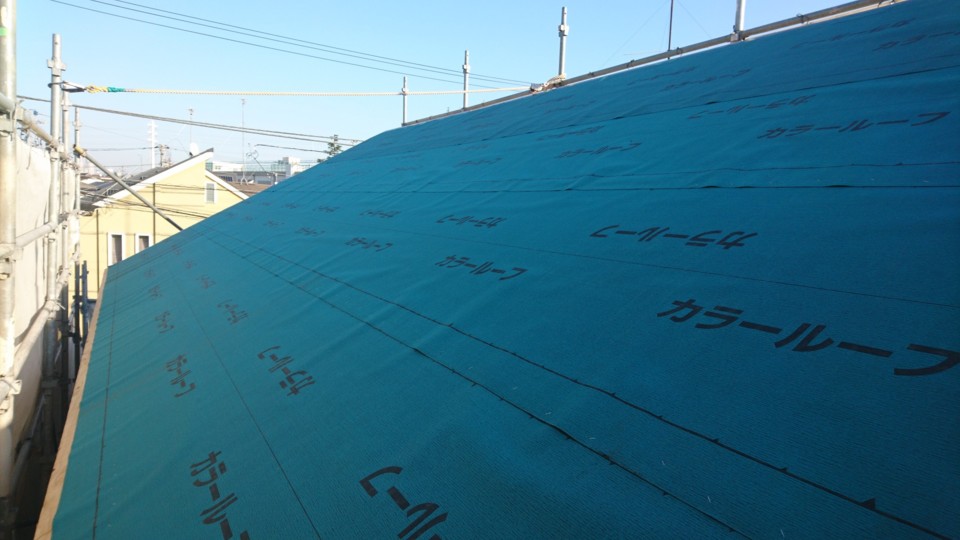

屋根ルーフィング
屋根のルーフィング作業をおこないました。
ルーフィングとは屋根の下地材(構造用ベニヤ)を施工した上に張り広げる防水シートのようなものです。
このルーフィングは雨水の進入を防ぐためには欠かせない物です。
- 8. 2020年02月18日
-

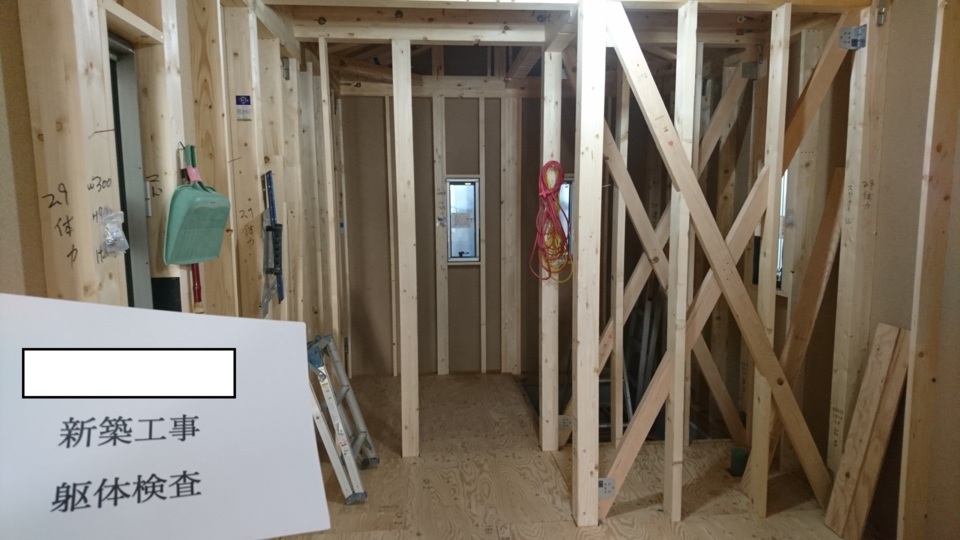

躯体検査
建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。
この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
- 9. 2020年02月19日
-
外壁下地

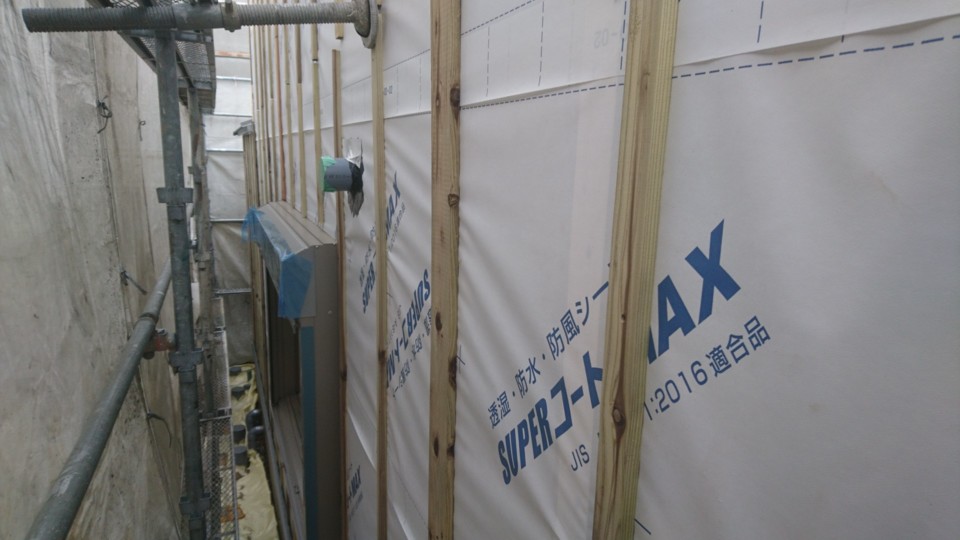

外壁下地の設置が完了しました。次に透湿防水シート施工へ工程が進みます。
- 10. 2020年03月07日
-

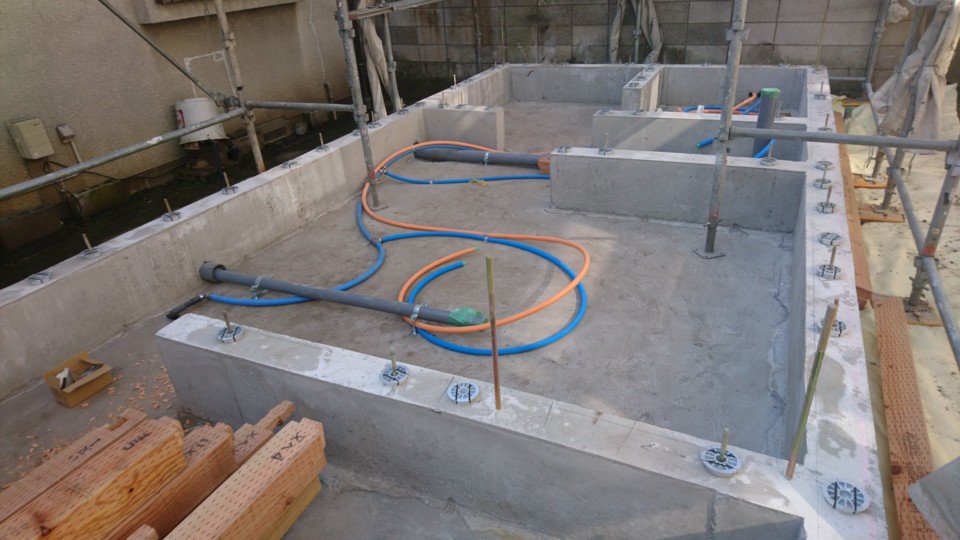

内部配管・配線
内部水道配管・電気配線工事が入りました。
次は断熱材施工になります。
- 11. 2020年03月20日
-

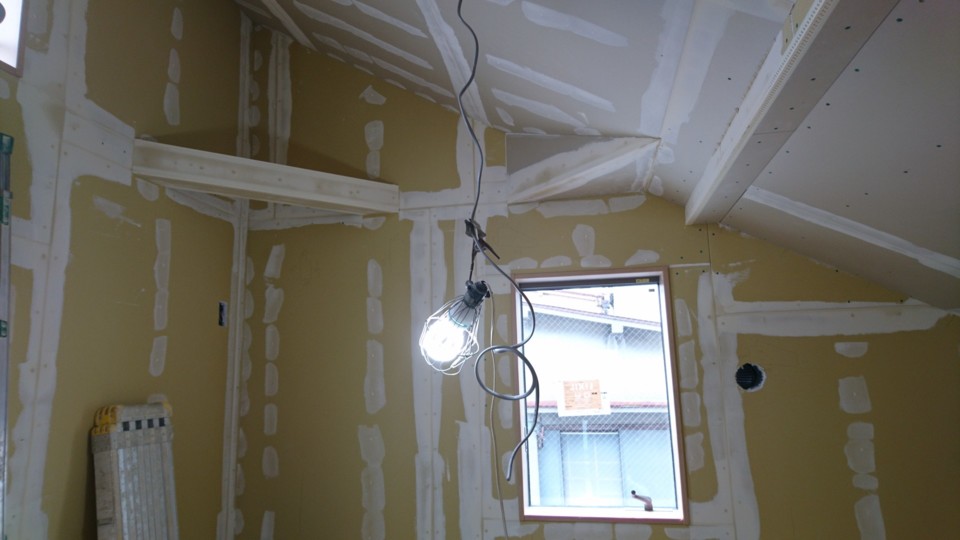

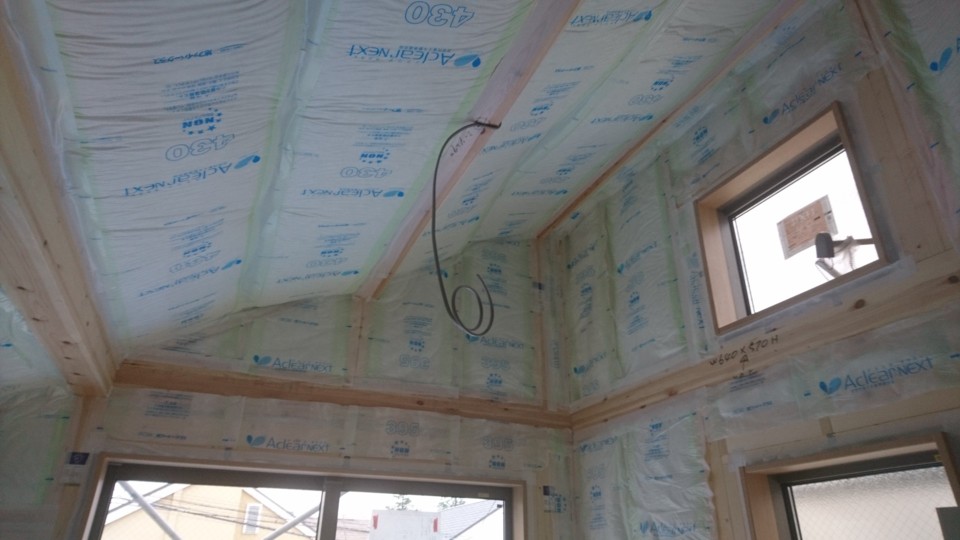

断熱材施工
内部は断熱材施工になります。
断熱材施工完了後、第三者により検査を行っております。
- 12. 2020年03月25日
-

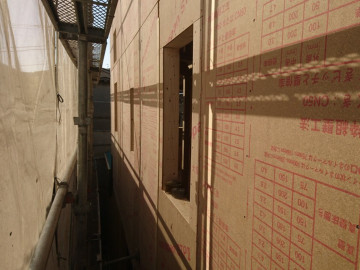

外壁工事
外壁工事が始まりました。
透湿シート施工後、第三者による外装下地検査を受けております。
シートの施工状況・貫通部の防水テープ処理等をチェックし
問題なく適合をいただきました。
いよいよサイディングの施工です!
- 13. 2020年04月01日
-

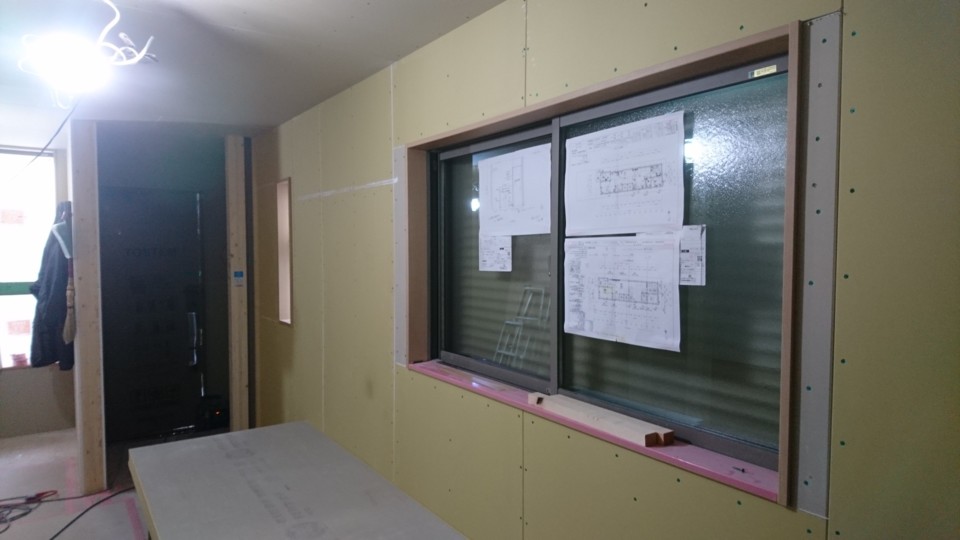

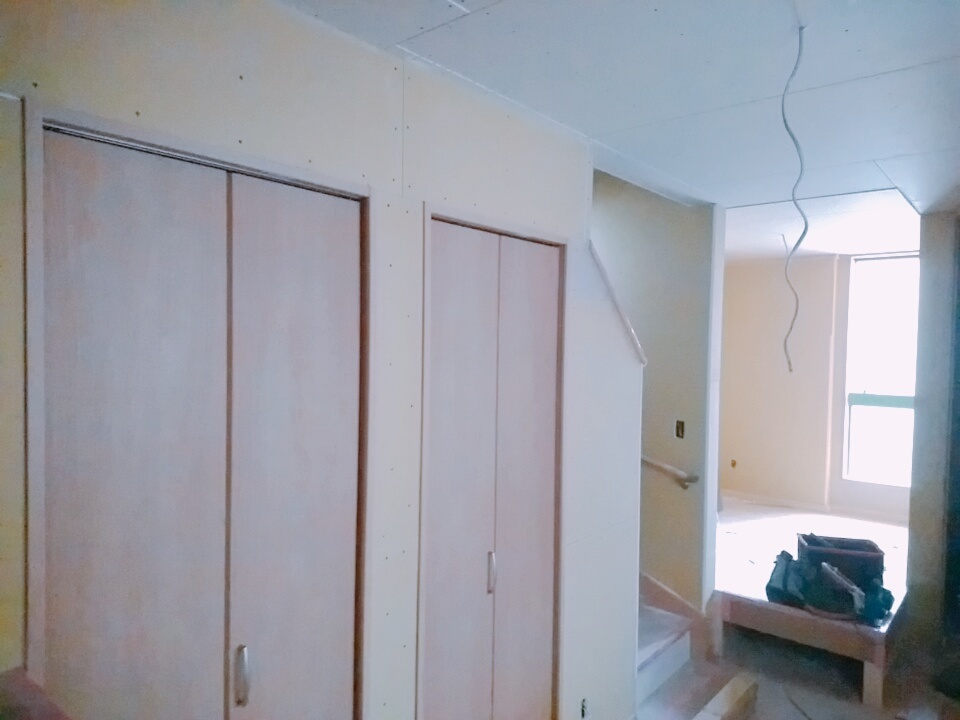

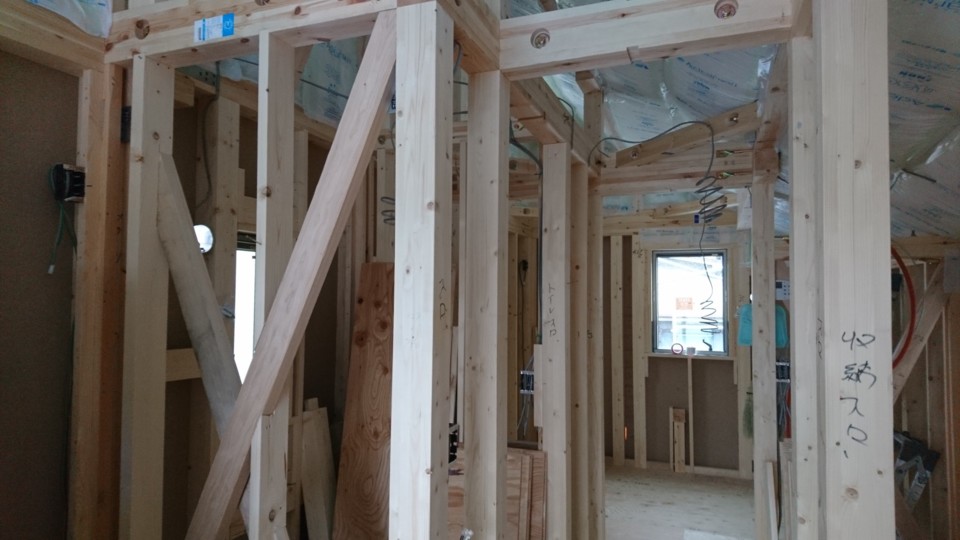

木工事
断熱材施工も完了しボード貼り施工に入りました。
木工事も終盤になっております。
内装枠も設置し木工事完了に近づいております。
- 14. 2020年04月04日
-
外壁工事完了

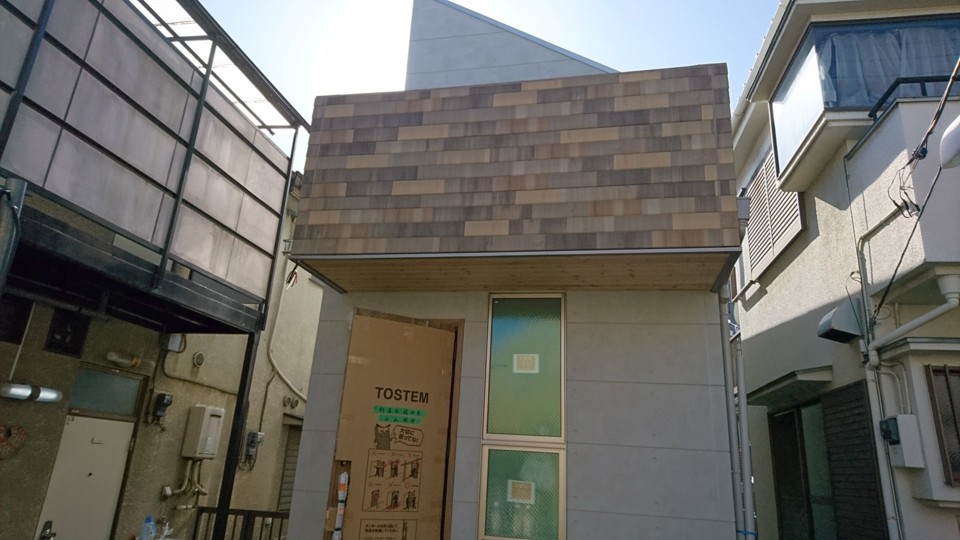

外壁工事が完了しました。
バルコニー腰壁を貼り分けてアクセントにしています。
- 15. 2020年04月06日
-

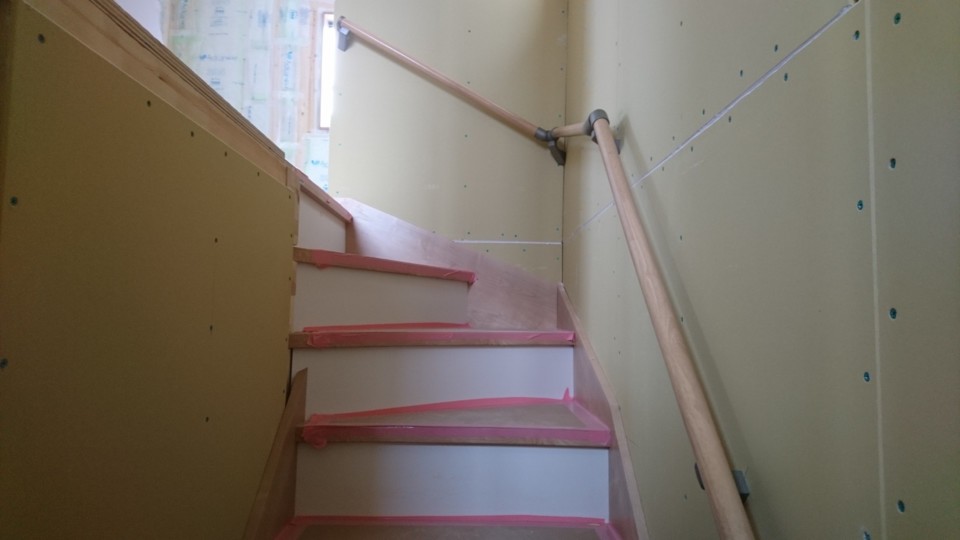

階段取り付け
階段施工しました。
- 16. 2020年04月08日
-

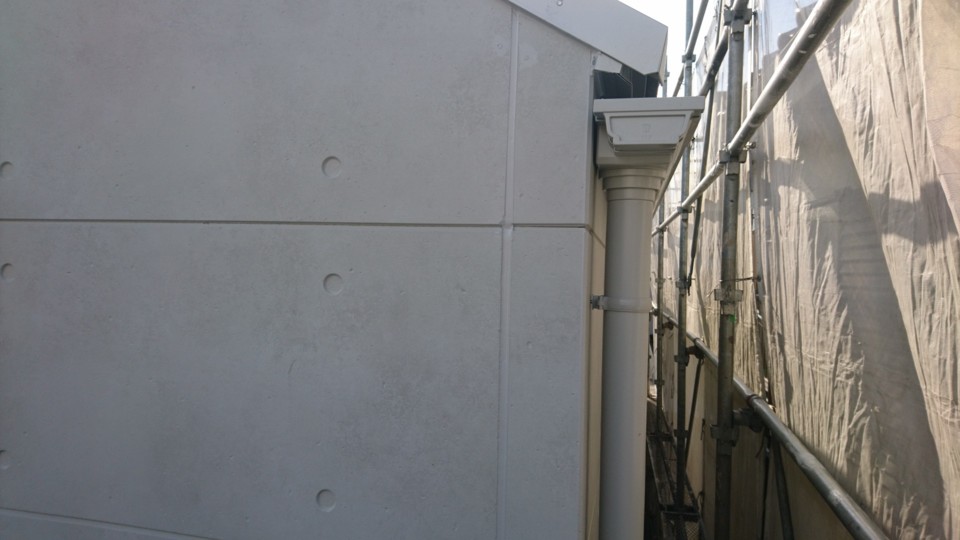

雨どい取り付け
サイディングも完了し雨どいの取り付けをしました。
いよいよ足場解体になります。
- 17. 2020年04月09日
-
足場解体
外壁工事が完了し足場解体を行いました。
足場解体後は外部設備仕上げをし外構工事になります。
- 18. 2020年04月17日
-

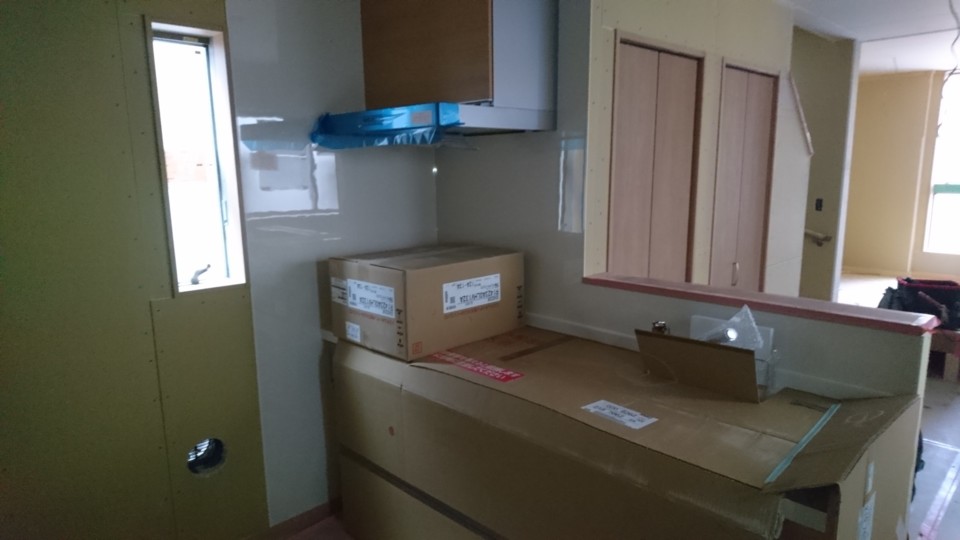

キッチン取り付け
キッチンの取り付けが完了しました。
いよいよ木工事も完了しクロス工事へ進みます。
- 19. 2020年04月18日
-
木工事完了
木工事完了しました。
次の工程はクロス工事です。
- 20. 2020年04月21日
-
クロス工事
クロス工事が開始しました。
まずはパテ処理になります。
- 21. 2020年04月27日
-
クロス工事完了
クロス工事が完了しました。
次は電気・水道の仕上げ工事です。
いよいよ完成に近づいてきました。
- 22. 2020年04月28日
-

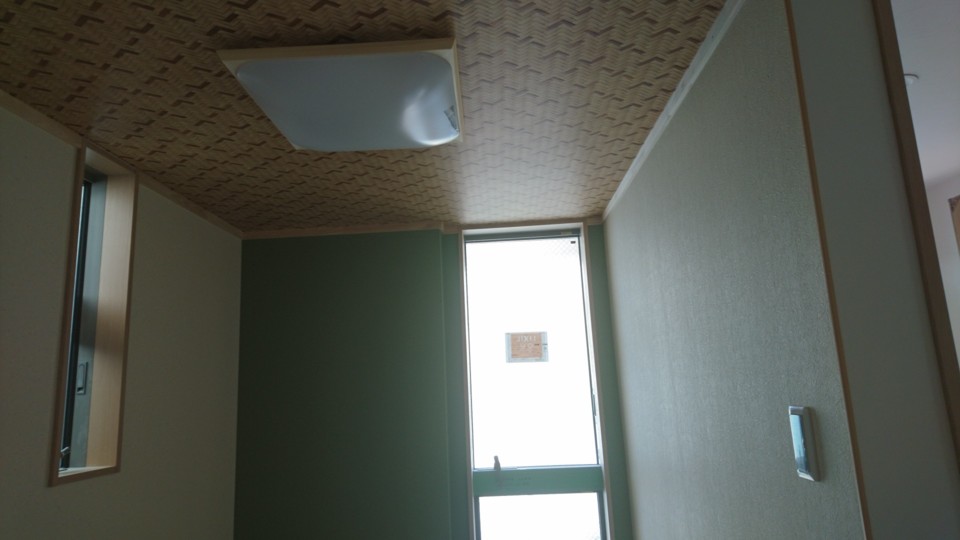

電気仕上げ
クロスが完了し電気仕上げが完了しました。
次は水道工事です。
- 23. 2020年04月30日
-
水道仕上げ
水道仕上げ工事が入りました。
仕上げ工事が完了しましたのでクリーニングを行います。
- 24. 2020年05月02日
-

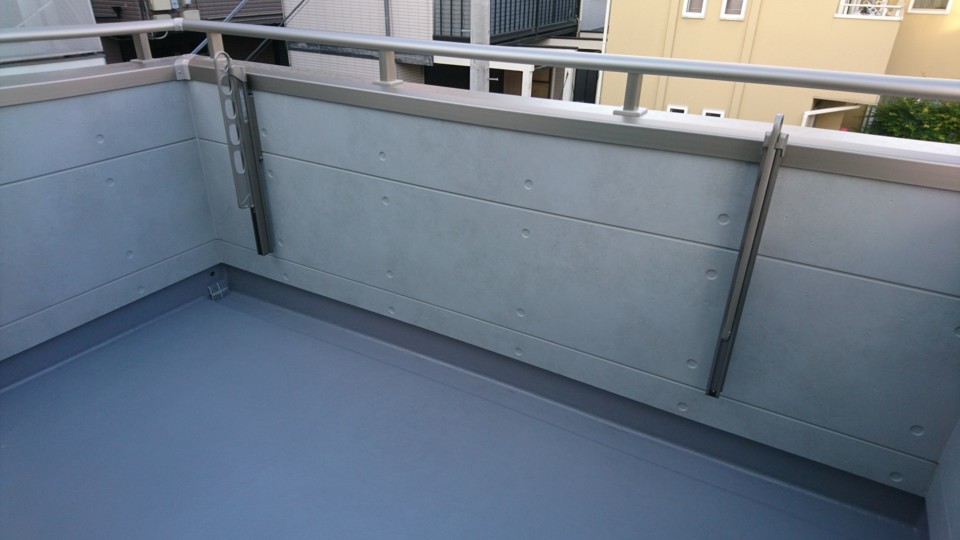

笠木・竿掛け取り付け
バルコニー手摺笠木・竿掛けの取り付けを行いました。
竿掛けは伸縮収納タイプです。
使用しない時は、コンパクトになりますし
使用時もいろんな角度高さに調整できるので使い勝手は良いです。
- 25. 2020年05月07日
-

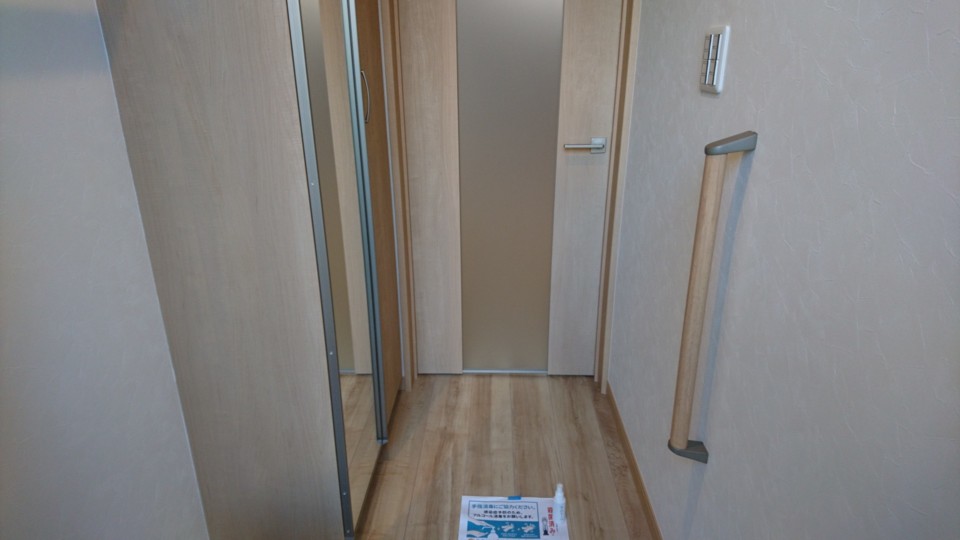

ハウスクリーニング
仕上げ工事も完了し、ハウスクリーニングを行いました。
クリーニング後は自主チェックを行います。
今の時期ウイルス対策として、お客様・業者の感染対策としてクリーニング後除菌を行っております。
- 26. 2020年05月13日
-

外構工事
外構工事がスタートしています。
土間コンクリートを今週末予定していますが
天候が心配です、、、。
- 27. 2020年05月14日
-

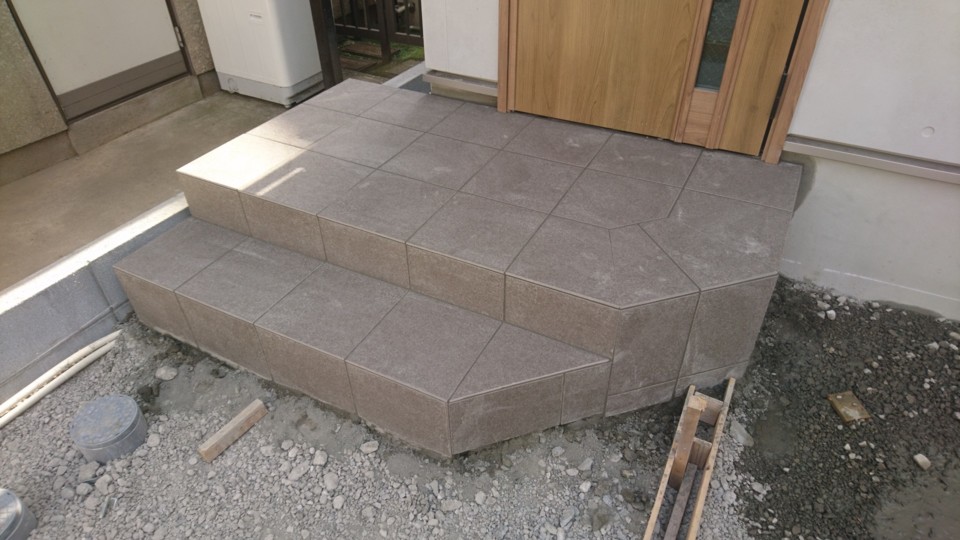

玄関タイル施工
タイル施工が入りました。
いよいよ建物の完成に近づいてきました。
- 28. 2020年05月21日
-

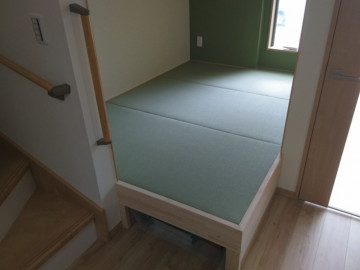

畳コーナー
まもなくお引渡しということで、畳コーナーの畳敷き込みを行いました。
- 29. 2020年05月25日
-

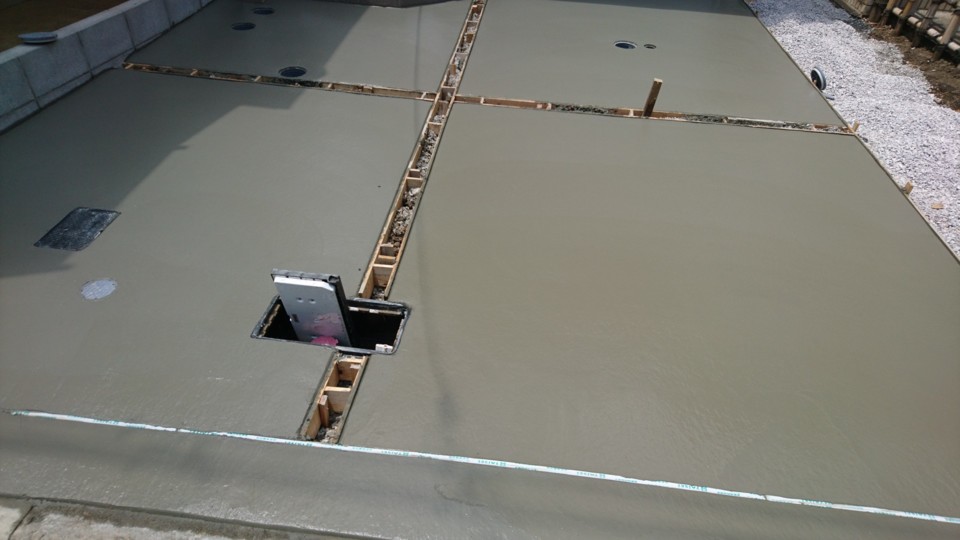

土間コンクリート
土間コンクリートの打設を行いました。
やっと天気が回復し打設できました!
- 30. 2020年06月15日
-
施工事例アップしました。
完成後の写真は≪こちら≫
