三鷹市の家

ジェネシスの新築分譲住宅

カテゴリ|新築分譲住宅Laestaラエスタ

建築中レポート

1. 2020年04月27日

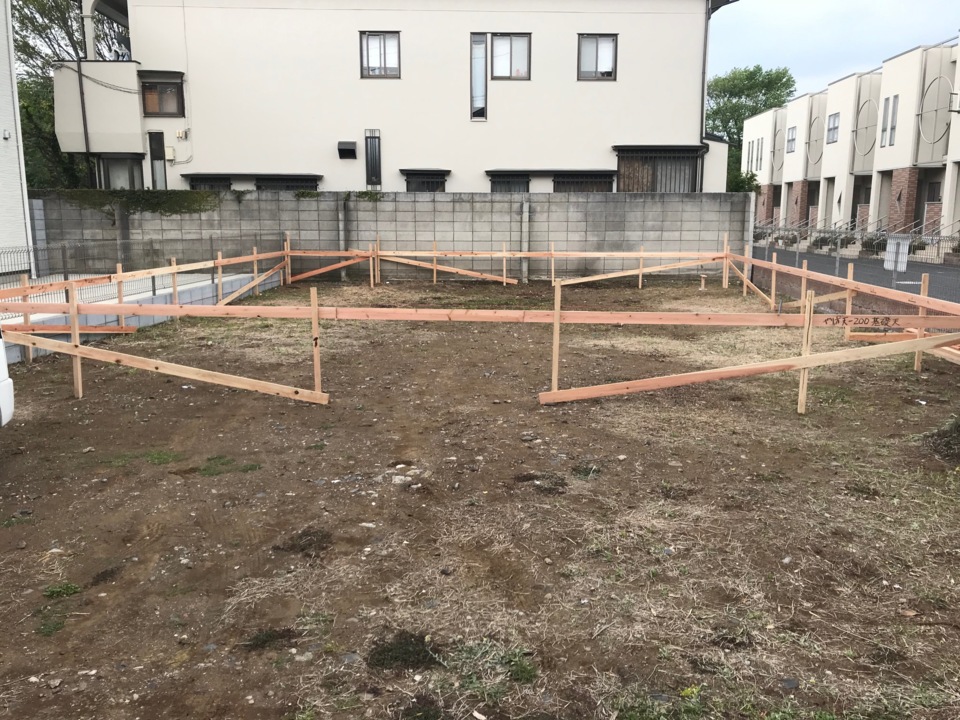

遣り方

遣り方

基礎工事前の遣り方を施工しました。
遣り方とは、敷地に対する基礎の配置や、基礎の高さ・直角・幅などの情報を基礎屋さんに分かりやすくするための囲いの様なものです。
この作業は、私たち現場監督でおこないます。

2. 2020年05月01日
捨てコンクリート

捨てコンクリート

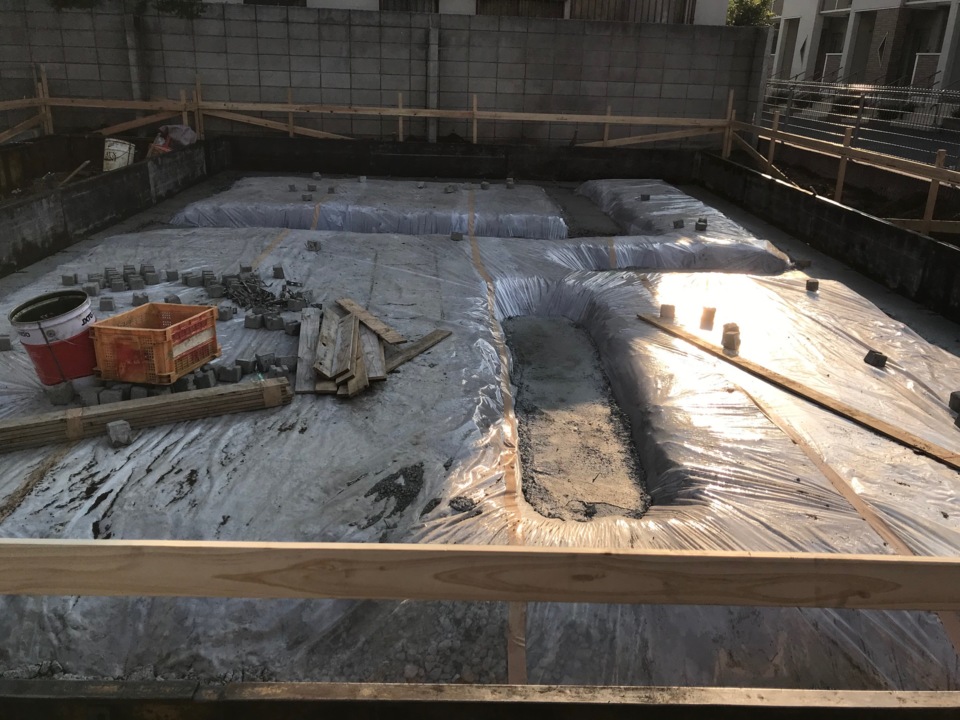

本日、捨てコンクリートを打ちました。
捨てコンクリートを打つ目的は、墨出しです。捨てコンクリートに墨を出すことによって正確な基礎を作ることができます。

3. 2020年05月11日
配筋検査

配筋検査

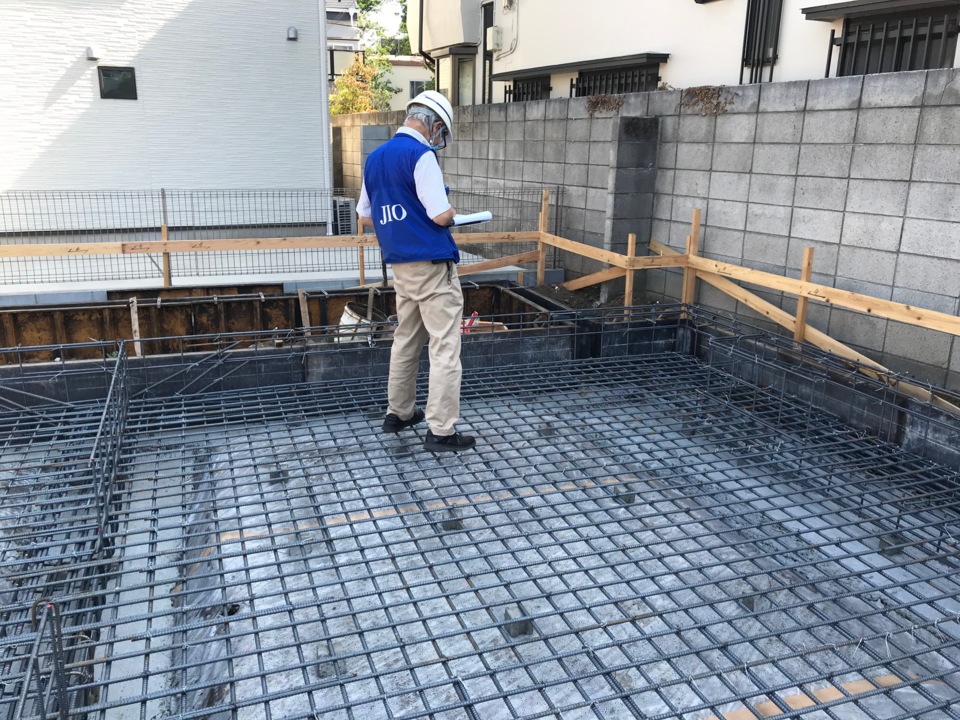

本日、第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。

4. 2020年05月13日

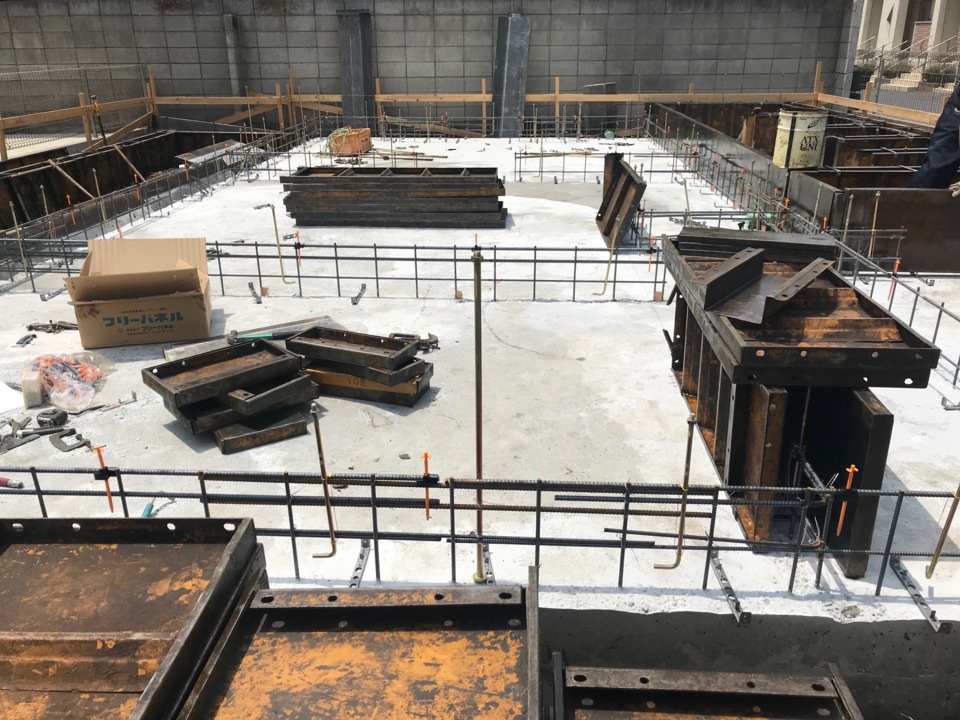

立上り枠組

立上り枠組

本日、立上り基礎の枠組をしています。
現場監督は、枠の通りが真っ直ぐ建てられているか、図面通りかチェックします。

5. 2020年05月14日
基礎 立上り

基礎 立上り

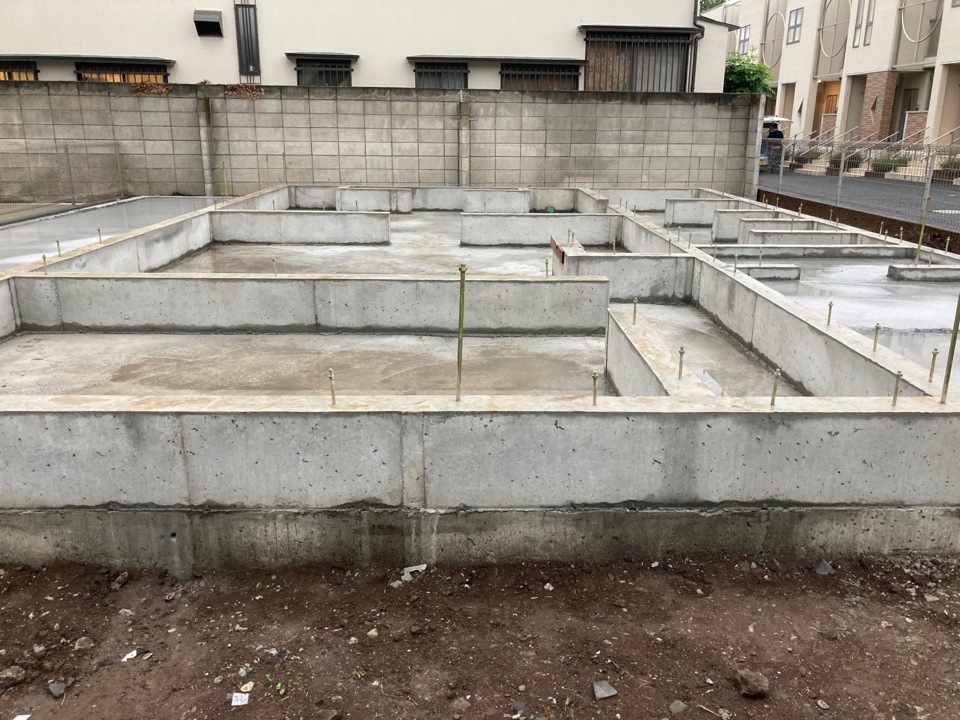

本日、立上り部分の生コンを打設しました。
養生期間をとって枠バラシをします。

6. 2020年05月19日
基礎工事完了

基礎工事完了

立上り部分の枠が本日、外されました。
次は、水道の先行配管工事に進みます。

7. 2020年05月26日

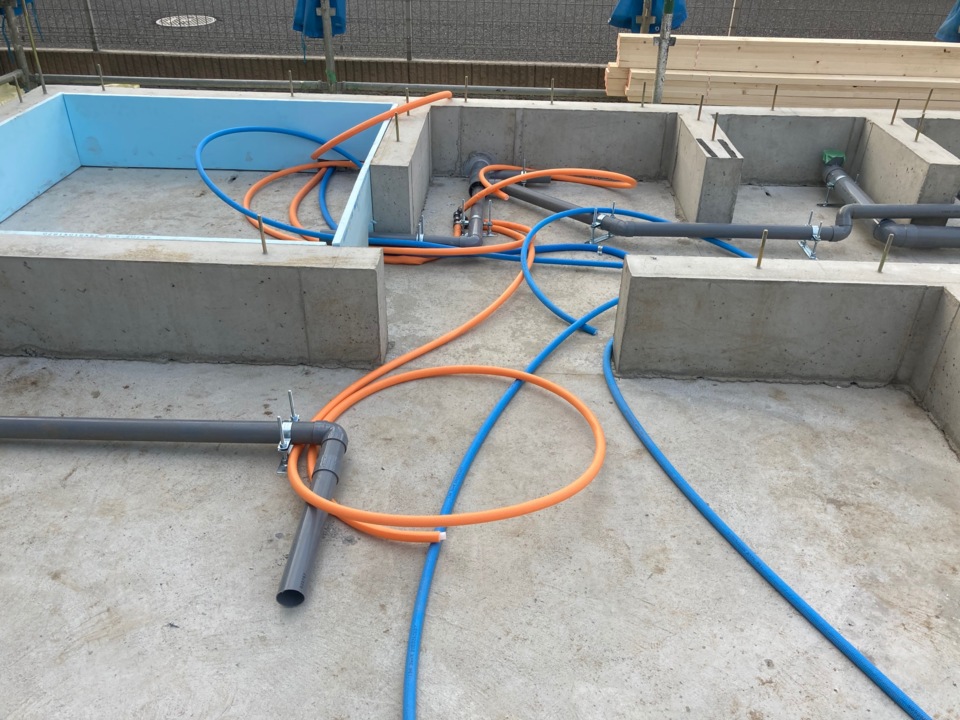

水道先行配管工事

水道先行配管工事

本日、水道の先行配管工事をおこないました。
土台敷前に先にこの工事をしておくことによってスムーズに、綺麗に作業を進めることができます。

8. 2020年05月27日
先行足場工事

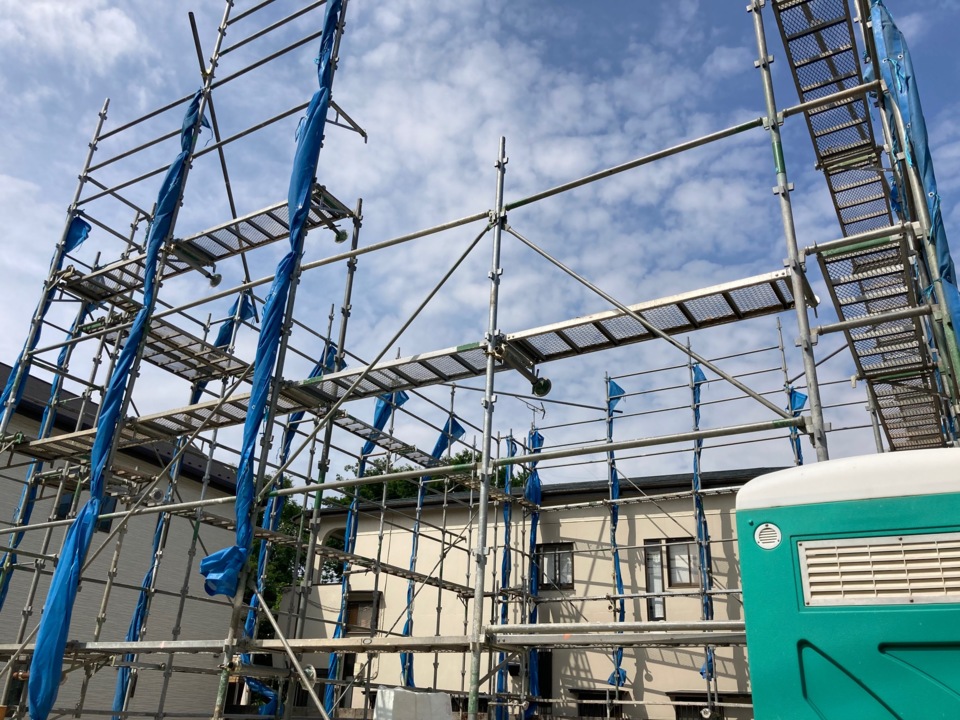

先行足場工事

本日、先行足場が建てられました。
建物を建てる前に足場を先に組むことによって転落のリスクを下げたり、足場があるために上棟作業がしやすくなります。

9. 2020年05月28日
土台敷

土台敷

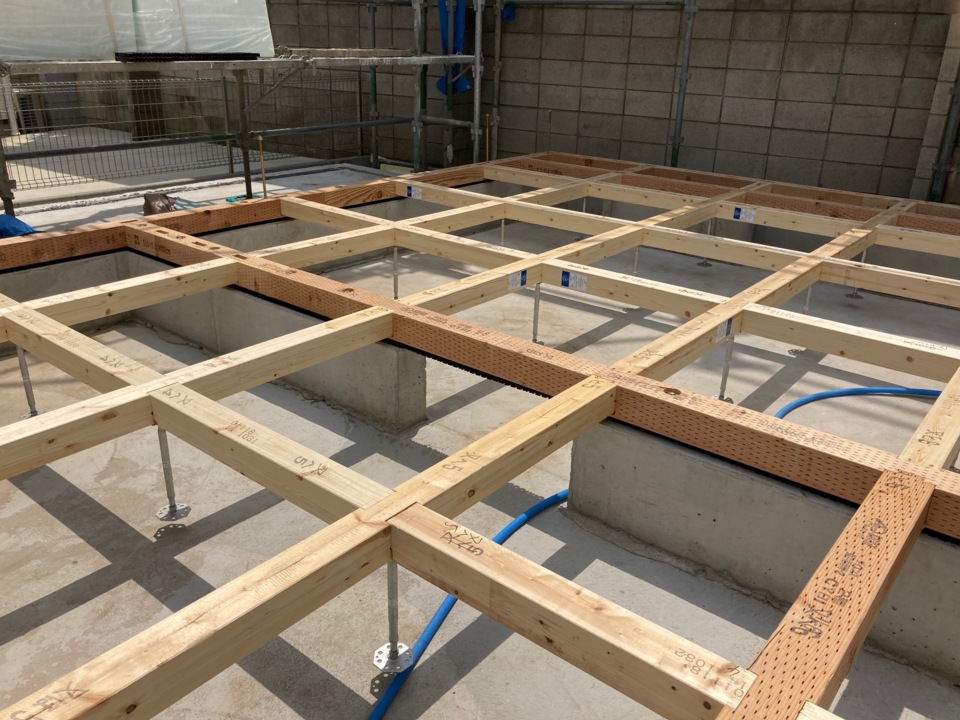

本日、土台敷をおこないました。
基礎の天端に基礎パッキンを敷いていきます。
基礎パッキンは、基礎と土台の間に設置するもので、床下と外部の換気を目的としています。そしてその上に土台を敷いていきます。しっかりアンカーボルトで締め付けて固定します。

10. 2020年05月30日

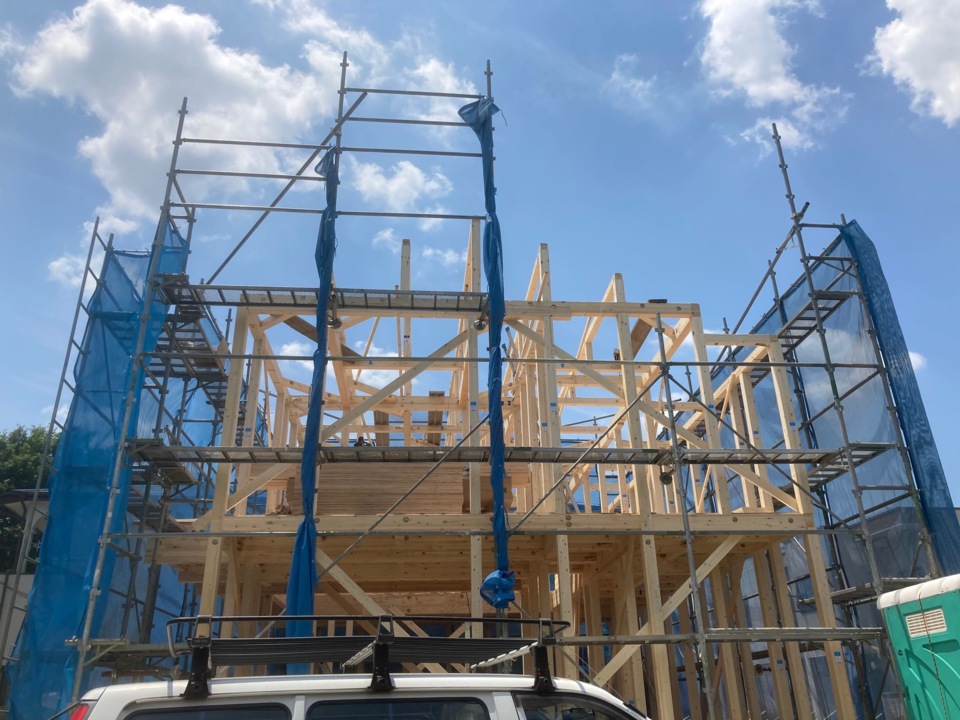

上棟作業

上棟作業

本日、上棟しました。
スムーズに作業が進み、お昼頃には、棟まで上がりました。
最近、暑い日が続いているので熱中症には、気を付けて作業を進めていきます。

11. 2020年06月02日
屋根ルーフィング施工

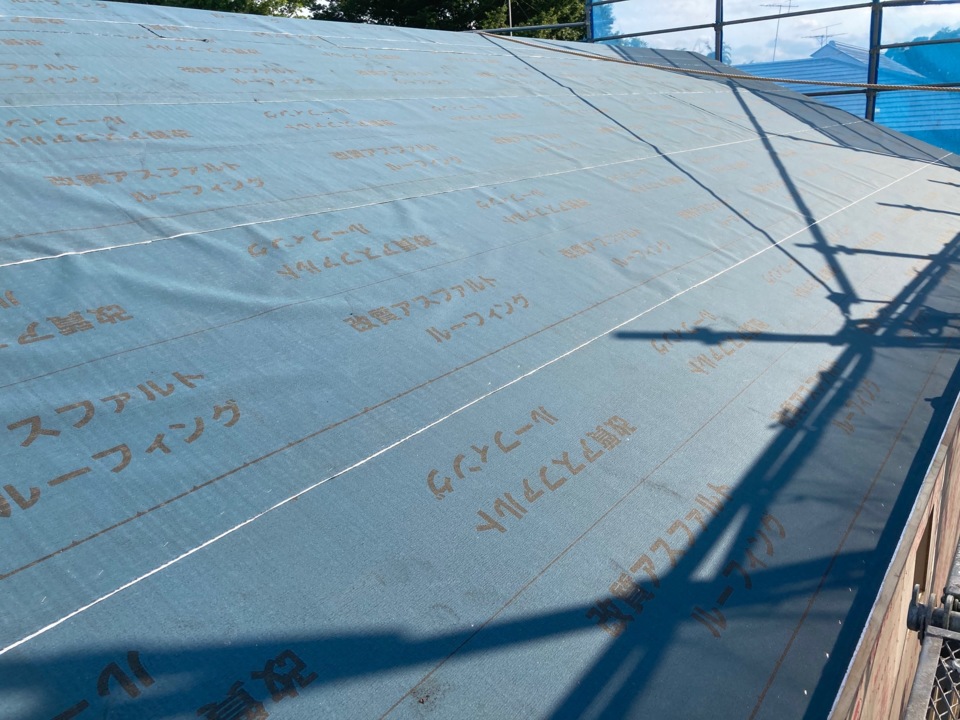

屋根ルーフィング施工

野地板の上にルーフィングが施工されました。
ルーフィングは、普段目に出来ませんが、屋根材以上にとても重要な役割を果たしています。しっかり施工がされていないと雨漏りや野地板の腐食の危険性が高まってしまいます。

12. 2020年06月05日
バルコニー防水

バルコニー防水

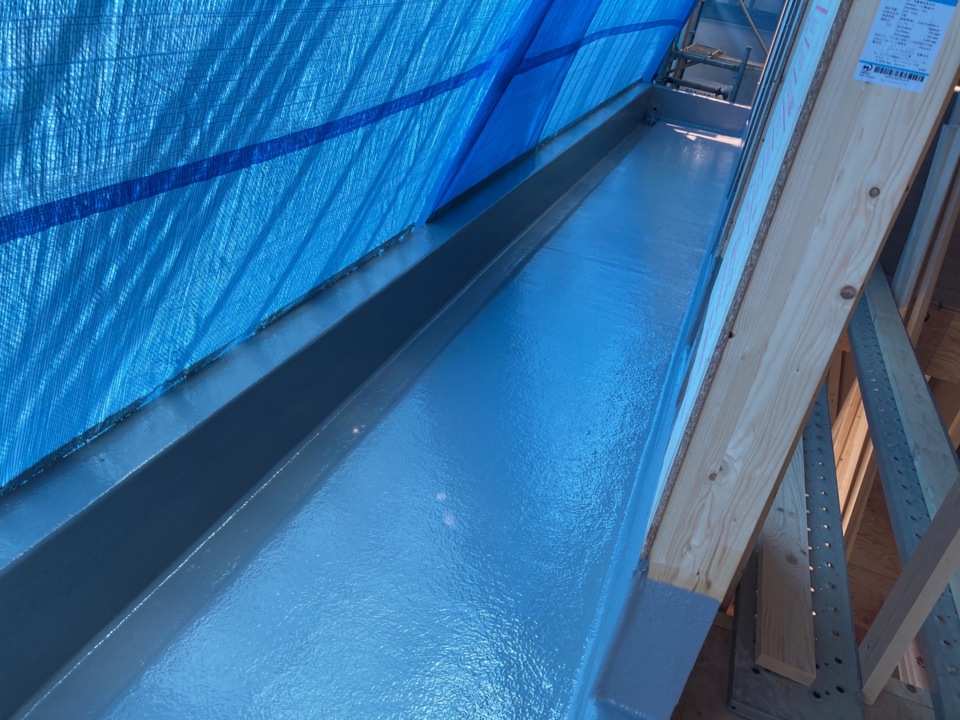

バルコニー防水が完了しました。
防水の種類は、FRP防水です。
FRP防水は、防水用のポリエステル樹脂と防水用ガラスマットで作られた防水層を形成することから他の素材に比べ物にならないほど、高硬度で、対衝撃性、摩擦性に優れた仕上りになります。

13. 2020年06月10日
躯体検査

躯体検査

本日、第三者機関による検査を受けました。
指定の箇所に金物がついているか、耐力壁の釘のピッチは、規定通りかチェックをしてもらいます。
問題なく合格をしました。

14. 2020年06月13日
大工工事

大工工事

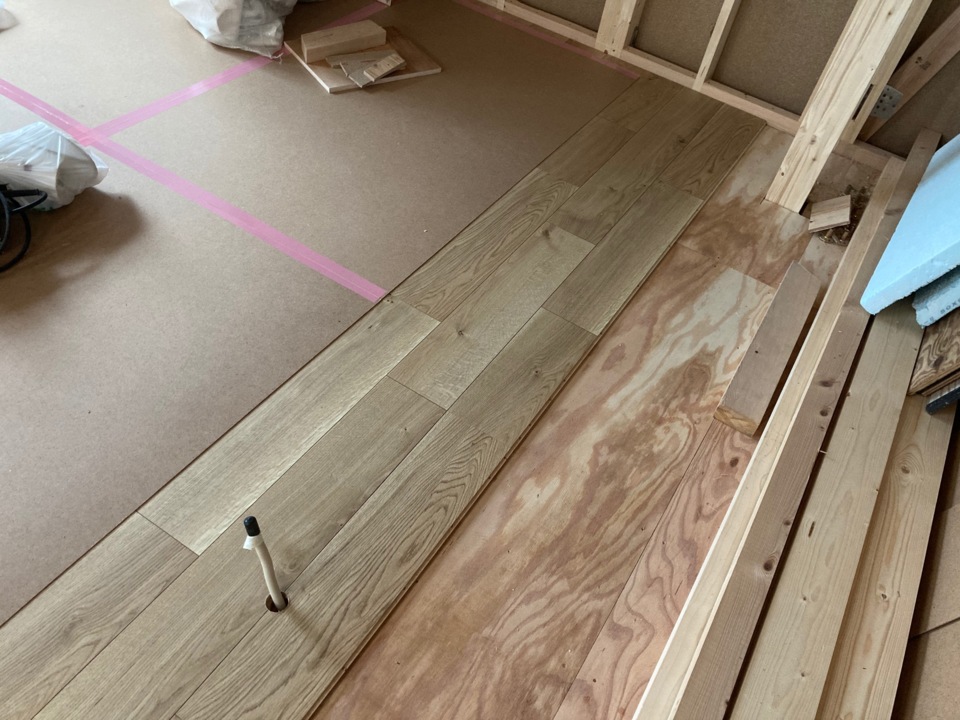

本日から床貼りが始まりました。
手際よく大工さんが床を貼っていきます。

15. 2020年06月15日

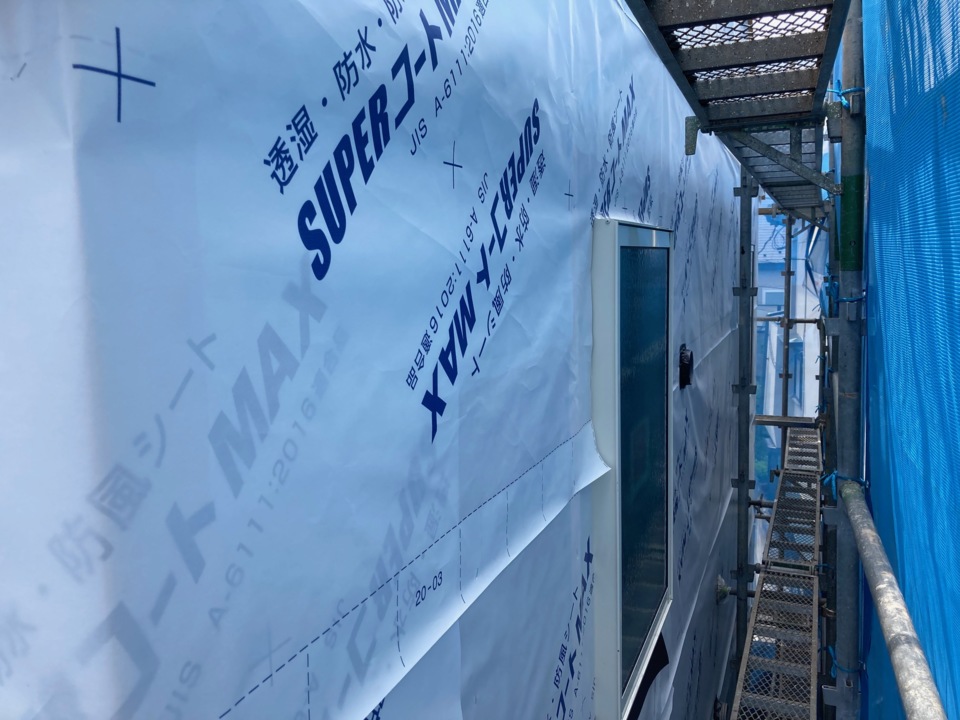

透湿シート

透湿シート

本日、透湿シートが貼られました。
この透湿シートにより、雨の進入を防ぐことができます。

16. 2020年06月16日
外装下地検査

外装下地検査

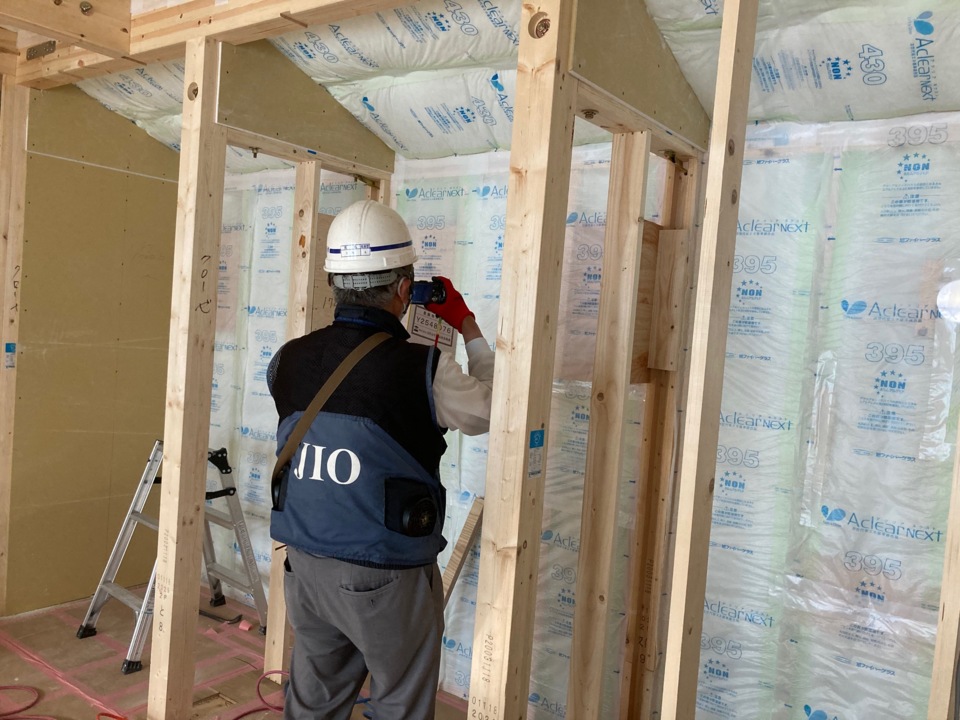

本日、第三者機関による外装下地検査を受けました。
外装下地検査とは、防水シートの重ね代・外壁貫通部の防水処理・サッシまわりの防水テープの施工状況のチェックを受けます。
問題なく合格しましたのでサイディング工事に入ります。

17. 2020年06月16日

断熱材施工

断熱材施工

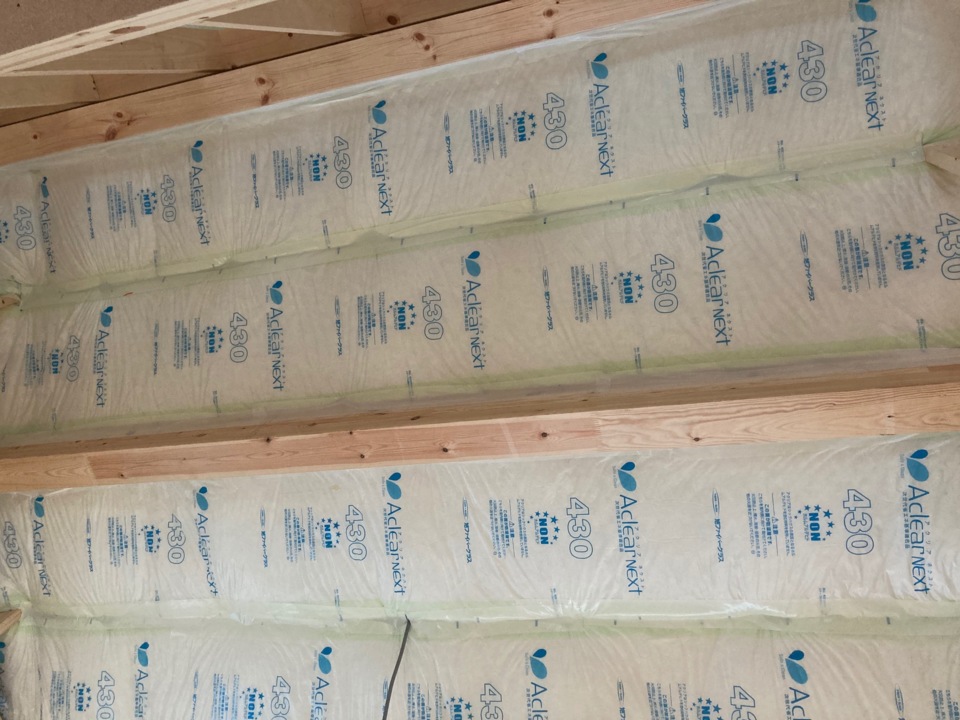

断熱材入れをしました。
断熱材施工完了後、第三者機関による検査を受けボード施工の流れになります。

18. 2020年06月17日
フェルト・ラス工事

フェルト・ラス工事

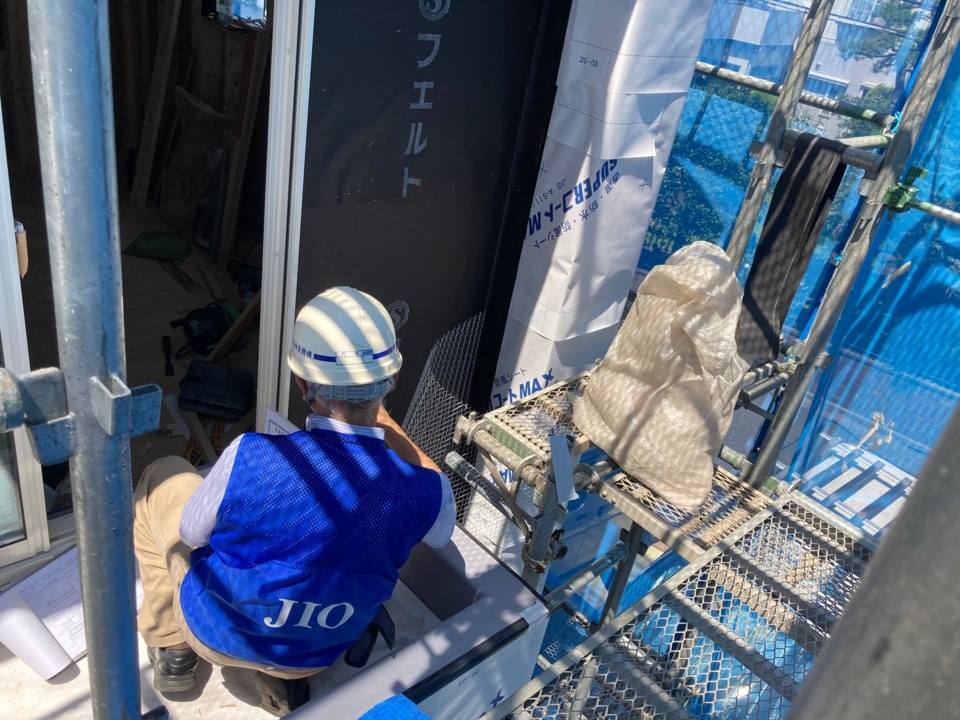

外装・防水検査を合格しましたので、ラスが取りつけられました。
ラスとはモルタルなどの左官材を付着させるための金属網です。
この後、左官工事が始まります。

19. 2020年06月18日

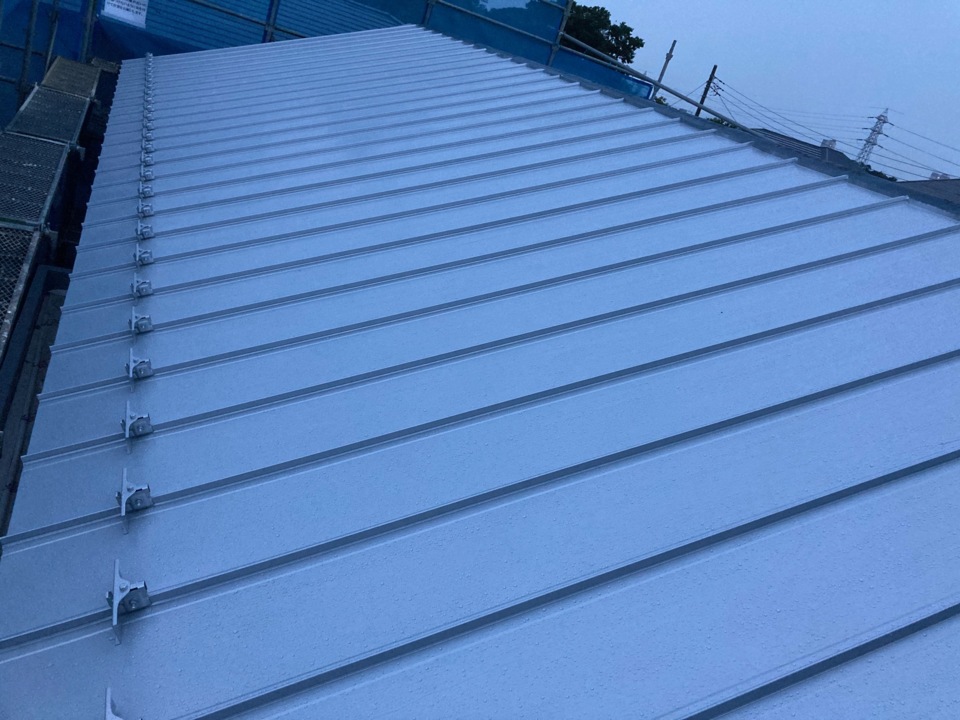

屋根本葺き

屋根本葺き

本日、屋根が施工されました。
屋根の種類は、ガルバリウム鋼板です。
ガルバリウム鋼板の特徴は、耐久性や耐候性能が高いことや不燃材なので防火性能に優れています。

20. 2020年06月20日
断熱検査

断熱検査

本日、断熱検査を受けました。
問題なく断熱材が入っていることを確認してもらい合格をいただきました。

21. 2020年06月22日
サイディング工事

サイディング工事

本日からサイディング工事が始まりました。
今回、使うサイディング板は、木目調です。
木目調なので温もりを感じさせる外観になります。
足場解体が楽しみです。

22. 2020年07月01日
大工工事

大工工事

大工工事も終盤です。
ボード貼り中です。
木完まであと少しです。

23. 2020年07月04日

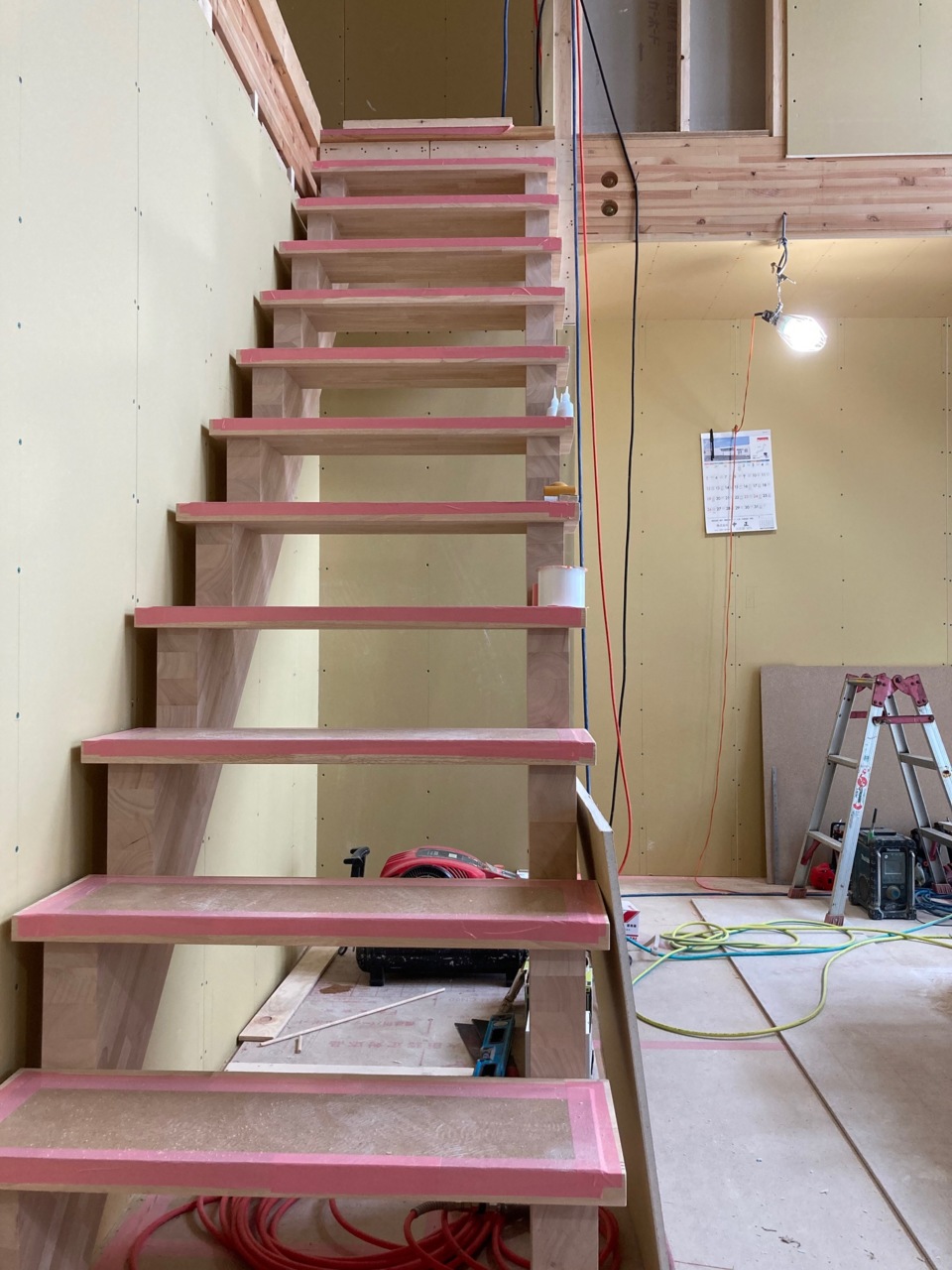

階段

階段

本日、階段が取り付けられました。
木製オープンひな段階段です。
鉄骨手摺を取り付け、塗装をして完成です。

24. 2020年07月11日
左官工事

左官工事

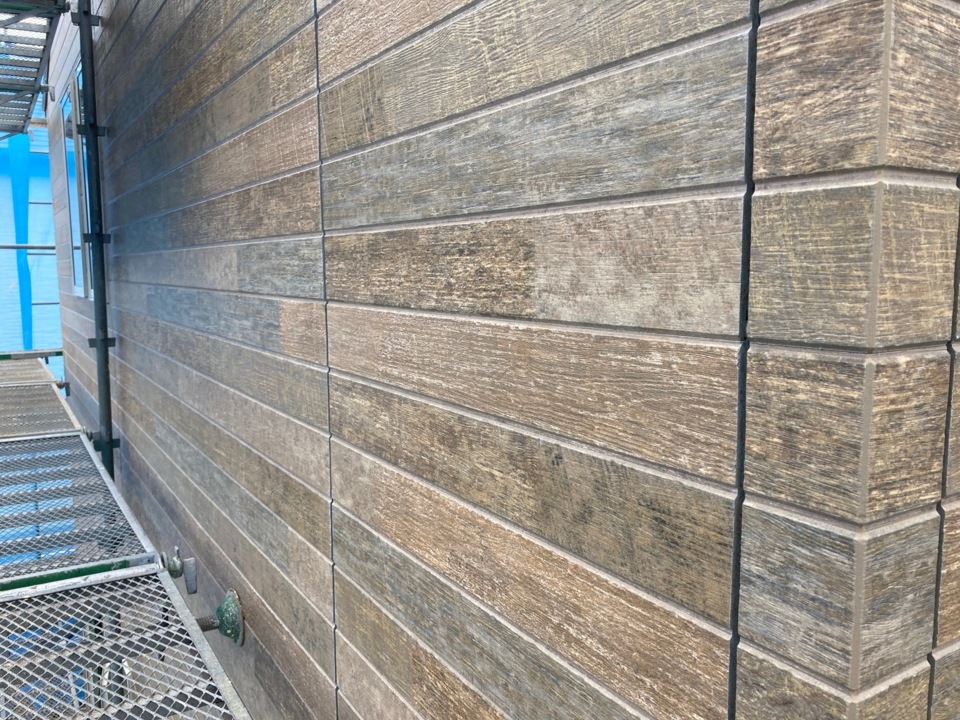

ジョリパットの下地モルタル左官が完了しました。
ジョリパット吹き付け仕上げはゆず肌仕上げなのでモルタル下地がとても重要になります。
仕上り確認もしましたので、吹付けの準備に入ります。

25. 2020年07月17日
クロス工事

クロス工事

クロス工事が始まりました。
壁紙を貼る前に下地処理をします。石膏ボードの繋ぎ目の部分にパテを埋めて、ペーパーをかけ段差ができないように平らにしていきます。

26. 2020年07月29日

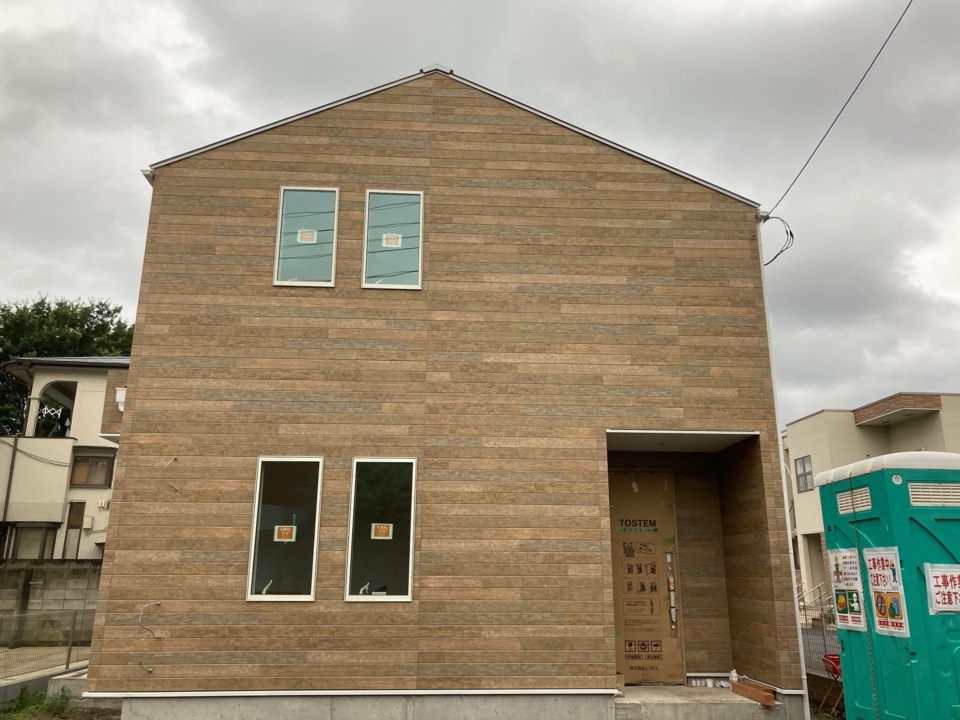

外壁工事完了

外壁工事完了

外壁工事が完了し、本日足場を解体しました。
木目調のサイディングがメインで温かい雰囲気の外観です。

27. 2020年07月31日

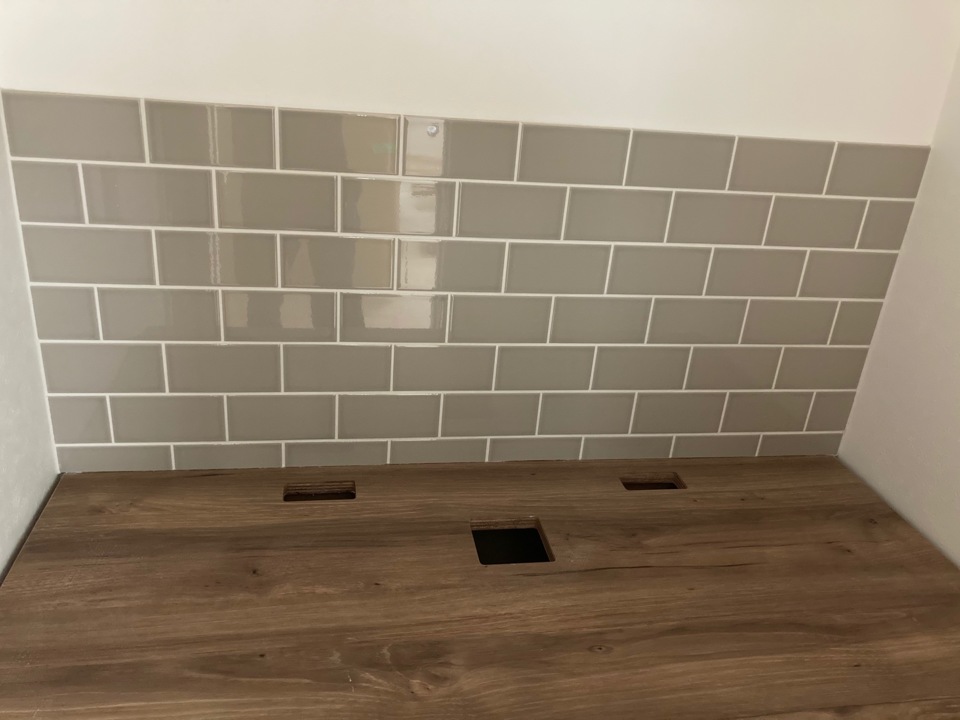

内装タイル工事

内装タイル工事

本日、洗面台まわりのタイル工事が完了しました。
水道屋さんに洗面台を取り付けてもらってミラーボックスを付ければ洗面化粧台完成です。

28. 2020年08月06日
鉄骨手摺取付

鉄骨手摺取付

本日、階段手摺が取り付けられました。
この後、ホワイトに塗装します。

29. 2020年08月07日
クリーニング

クリーニング

本日、クリーニングが終わり内部工事完了しました。
綺麗な内装です。

30. 2020年08月07日
外溝工事

外溝工事

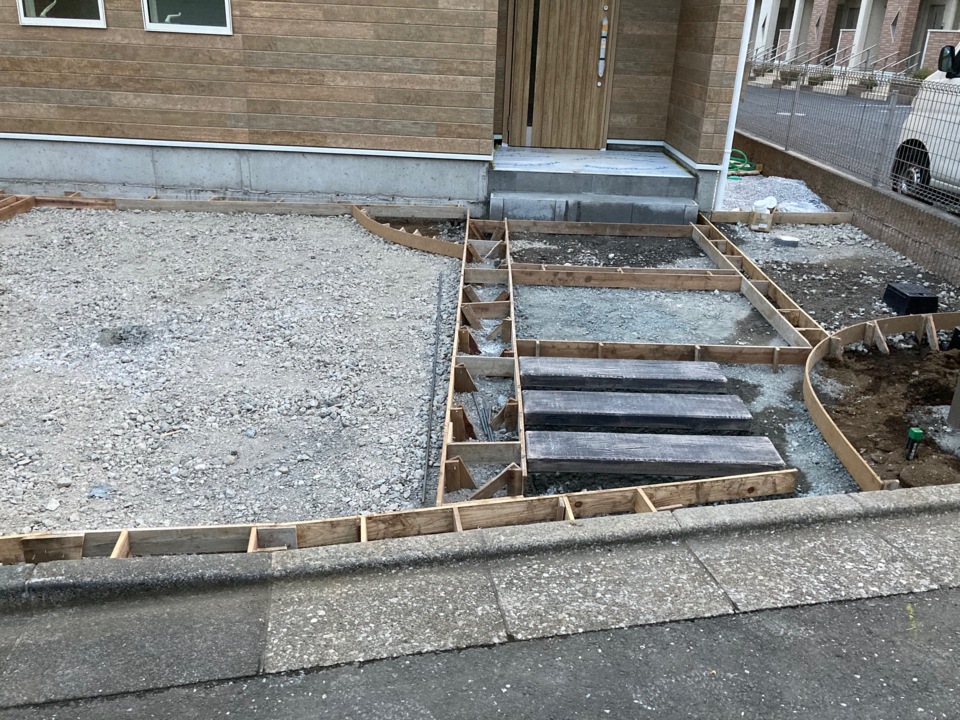

外溝工事中です。
工事完了までもう少しです。
梅雨が明けて危険な暑さが続いていますので、熱中症に気を付けて工事を進めます。

31. 2020年10月23日
施工事例

施工事例アップしました。

完成後の写真は≪こちら≫
