建築中レポート
- 1. 2020年01月27日
-
基礎工事

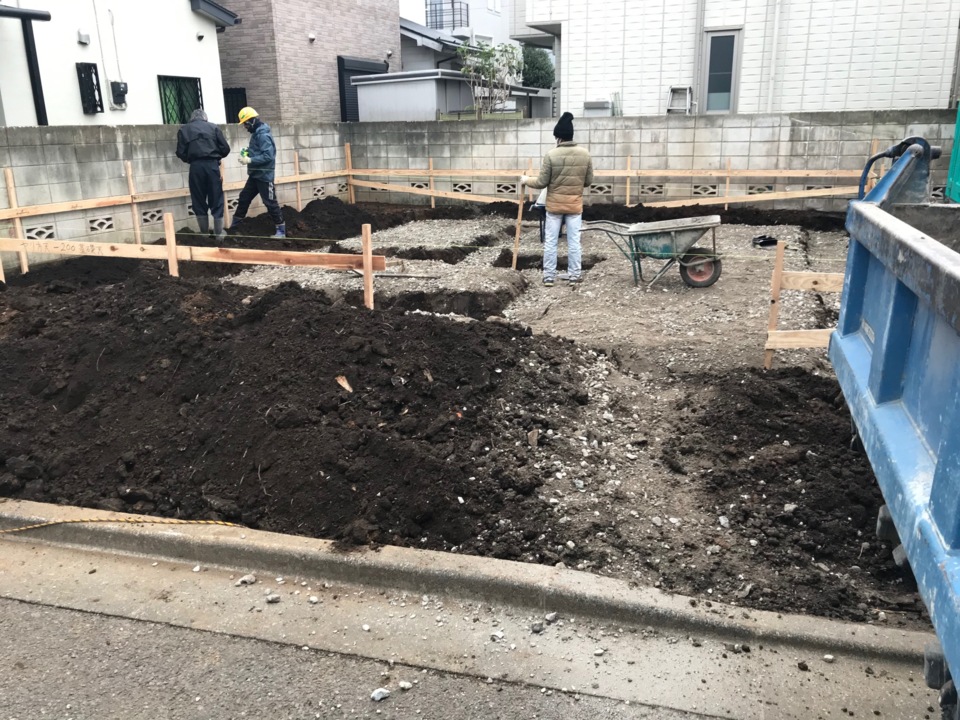

根伐とは、地面を掘る工事のことです。
基礎は、地面下につくるために地面を掘らなければなりません。
地面下に埋めることによって、基礎の地耐力が得られます。
- 2. 2020年01月28日
-

捨てコンクリート
本日、捨てコンクリートを打ちました。
捨てコンクリートを打つ目的は、墨出しです。捨てコンクリートに墨を出すことによって正確な基礎を作ることができます。
- 3. 2020年01月30日
-

配筋

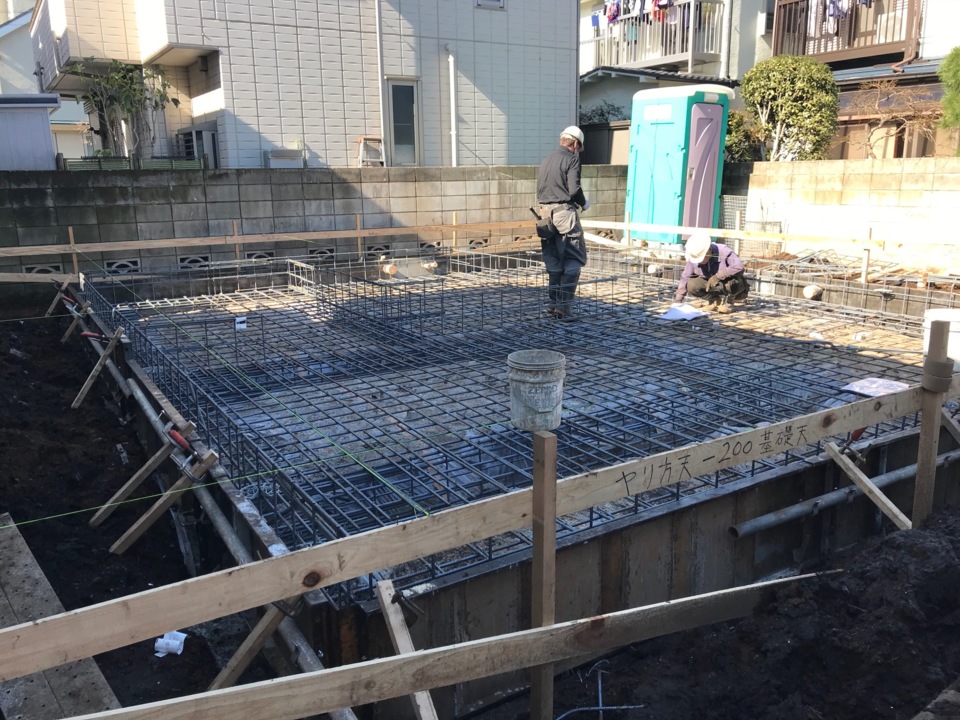

捨てコン施工が完了し、配筋工事が開始しました。
設計士作成の基礎伏図を基に、職人さんが鉄筋を組んていきます。
配筋完成後に検査がありますので、細部まで注意して施工しています。
- 4. 2020年02月05日
-
枠組
本日、立上りの枠組をおこないました。
手際よく職人さんが枠を組み立てていきます。
- 5. 2020年02月10日
-
型枠外し
立上りの部分の枠が本日、外されました。
次は、水道の外部配管工事に移ります。
- 6. 2020年02月14日
-
先行外部配管
本日、外部の給排水の先行配管工事をおこないました。
建物が建ってからだと外部工事がしにくくなってしまうため先行しておこないます。
汚水管は、汚物が流れるようにしっかり勾配がとれているか確認しながら施工します。
- 7. 2020年02月18日
-

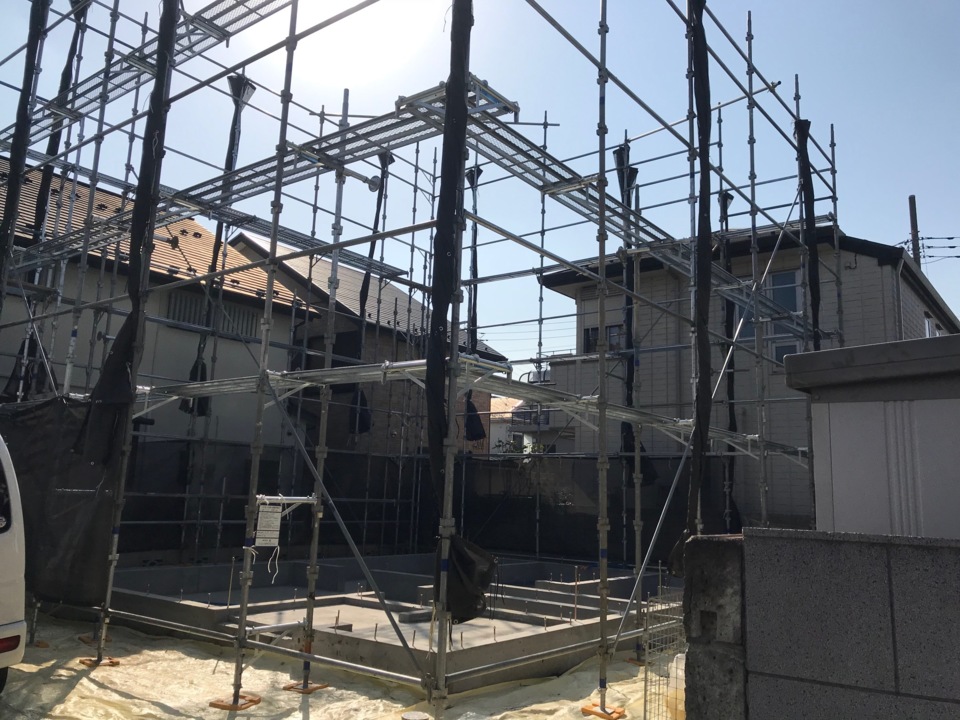

先行足場
本日、先行足場が建てられました。
建物を建てる前に足場を先に組むことによって転落のリスクを下げたり、足場があるために上棟作業がしやすくなります。
- 8. 2020年03月18日
-
床断熱材施工
本日、床断熱材入れをおこないました。断熱材は、アクリアUボードというボード状グラスウールです。土台、大引き材の間にはめ込み固定します。断熱等性能等級の最高レベルである等級4の性能がある断熱材です。
- 9. 2020年03月23日
-

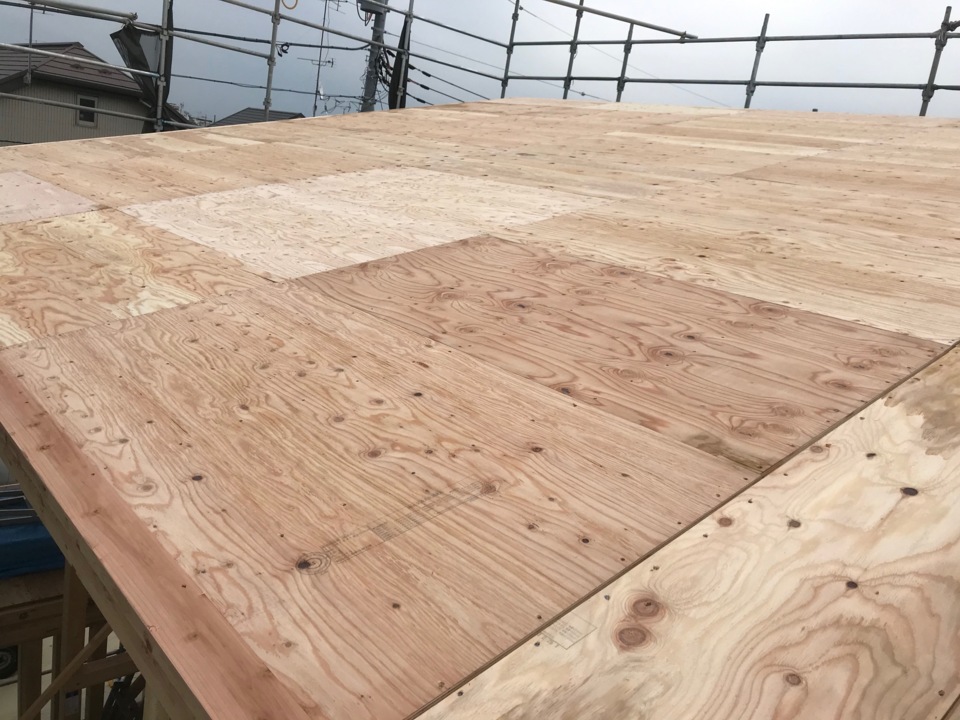

屋根下地
本日、屋根の下地が出来上がりました。
次は、この野地の上にルーフィング(防水シート)を貼ります。
- 10. 2020年03月25日
-

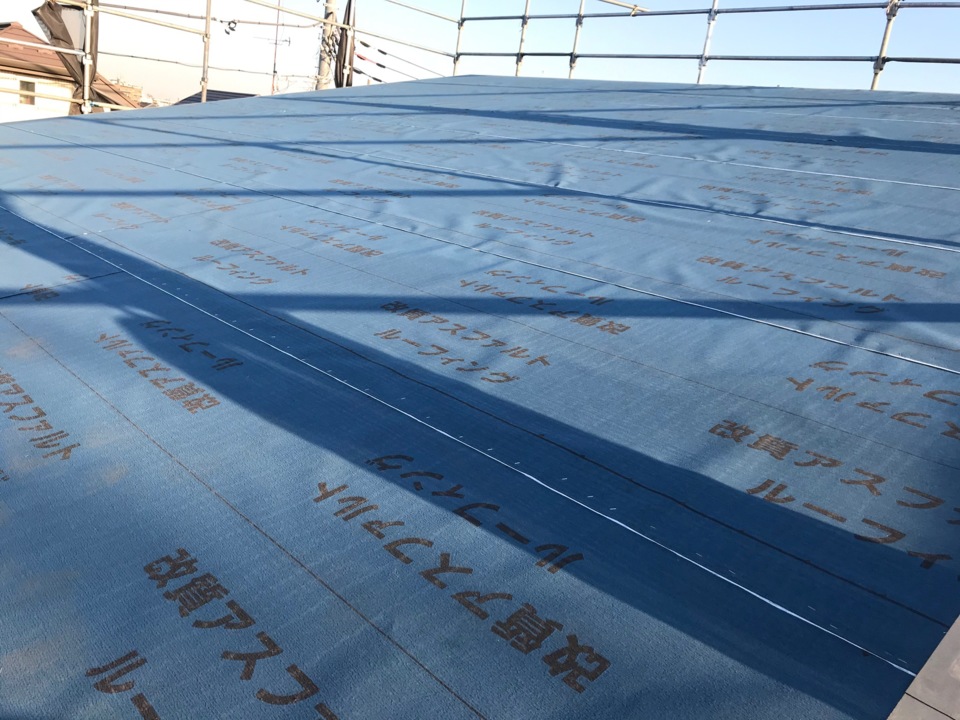

ルーフィング
ルーフィング施工が終わりました。
このルーフィングで雨から家を守ってもらっています。
- 11. 2020年03月28日
-

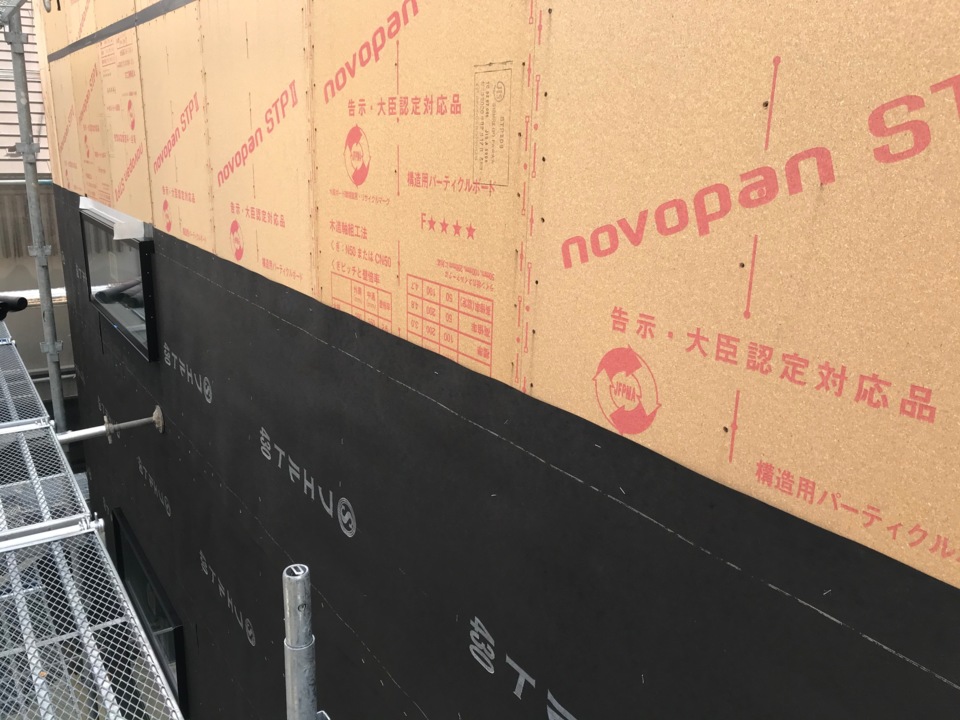

ノボパン

ノボパン貼りをおこないました。
ノボパンとは、木造建築物用耐力面材です。
こちらを施工することによって地震や台風に強い家を作ることができます。
また住宅全体を覆うことで、住宅の気密性や遮音性が向上されます。
- 12. 2020年04月06日
-

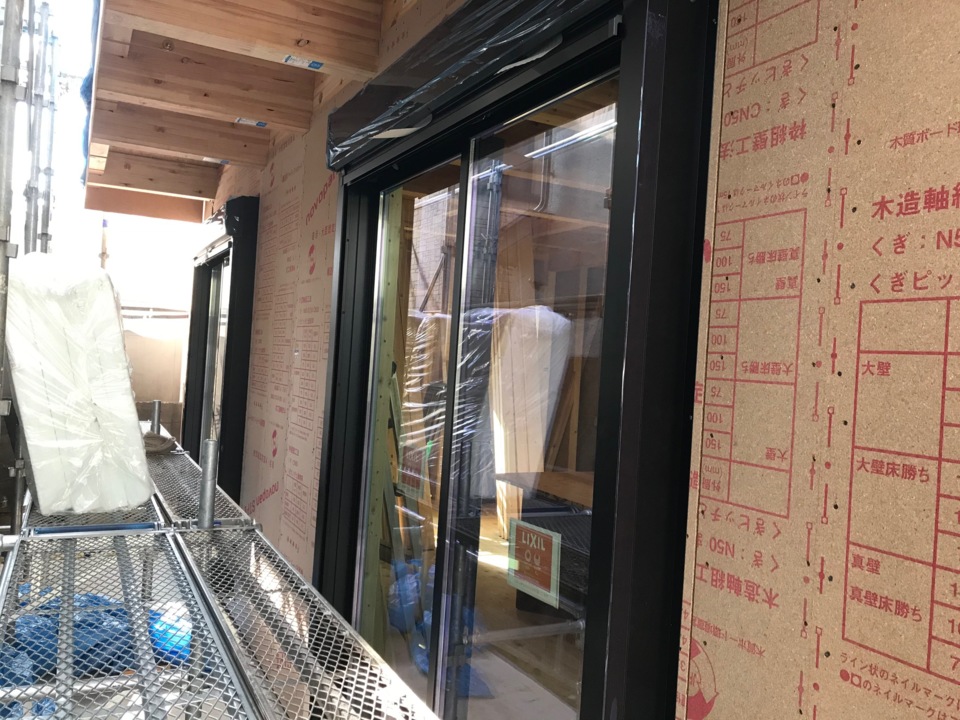

サッシ取付
本日、第三者機関による検査とサッシの取付をおこないました。
しっかり指定の場所に金物がついているか釘の打ってある間隔が適正か厳しくチェックしていただきました。
問題なく合格し、次の工程に移ることが出来ます。
- 13. 2020年04月08日
-

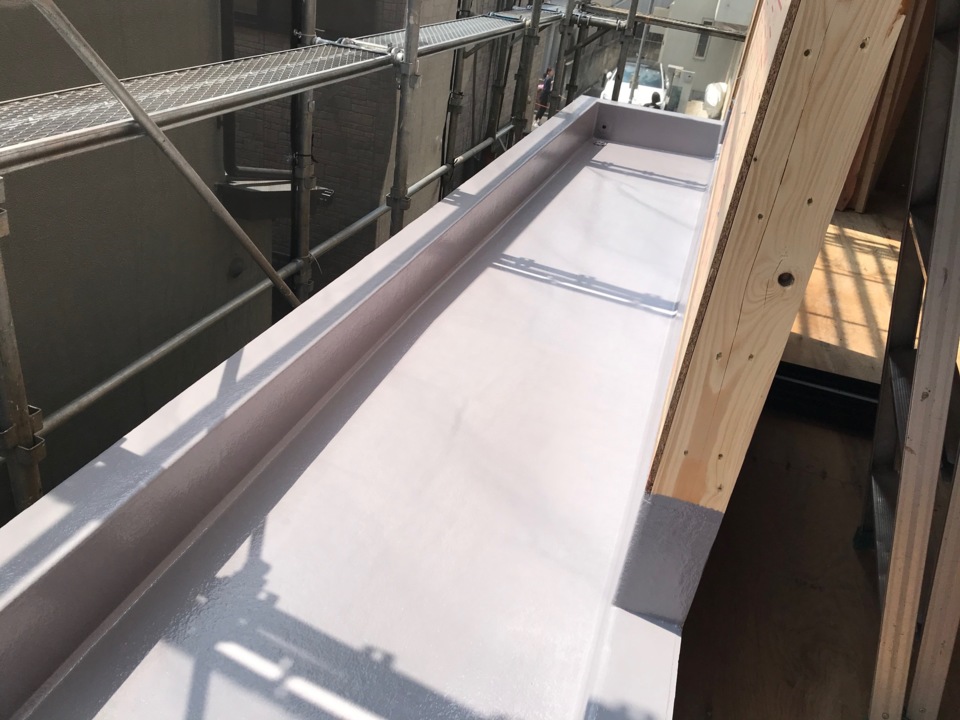

バルコニー防水工事
本日、バルコニー防水工事が完了しました。
ベランダの防水層の種類としては、FRPの被覆防水層を形成するFRP防水、液体ウレタンの塗膜で防水層を作るウレタン防水が主流です。
ベランダ・バルコニーの床面は、下地の上に防水層を作り、その表面にトップコートを塗ることで構成されています。
- 14. 2020年04月09日
-
フェルト工事
この部分の外壁の仕上りは、モルタルですので、フェルトを貼っています。
一般的にフェルトは、アスファルトフェルトが採用されることが多いです。
透湿防水シートより少し厚みのある材料です。
- 15. 2020年04月21日
-

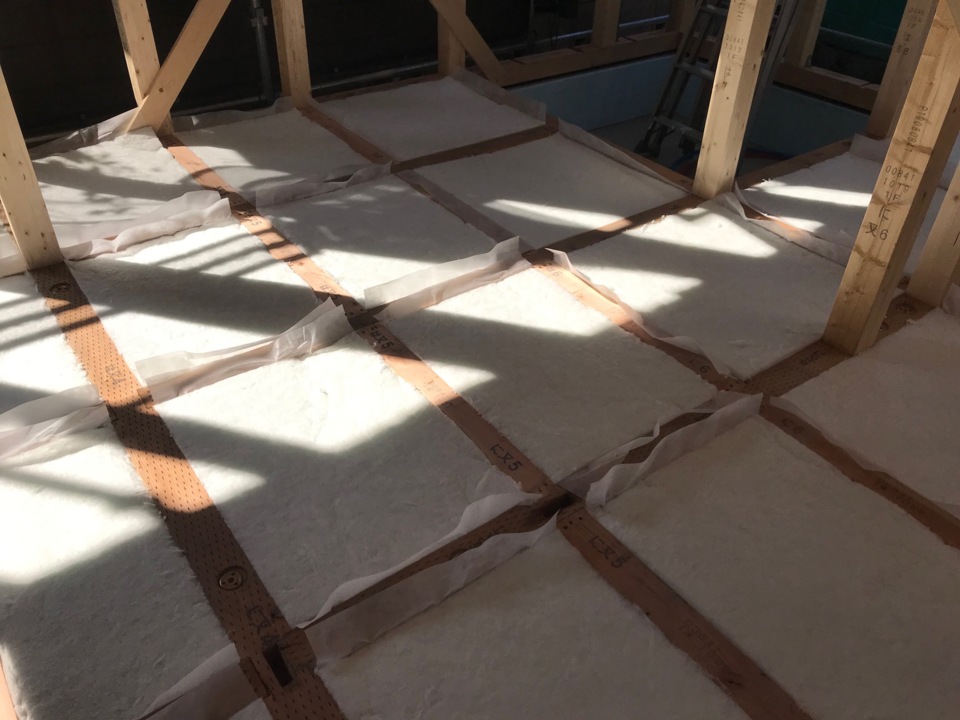

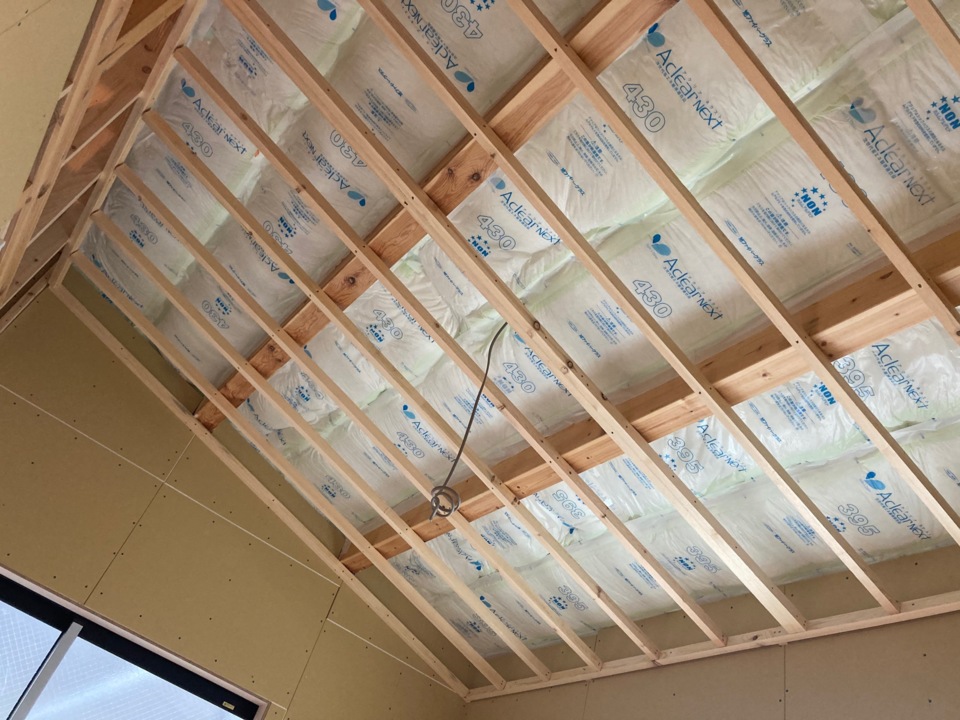

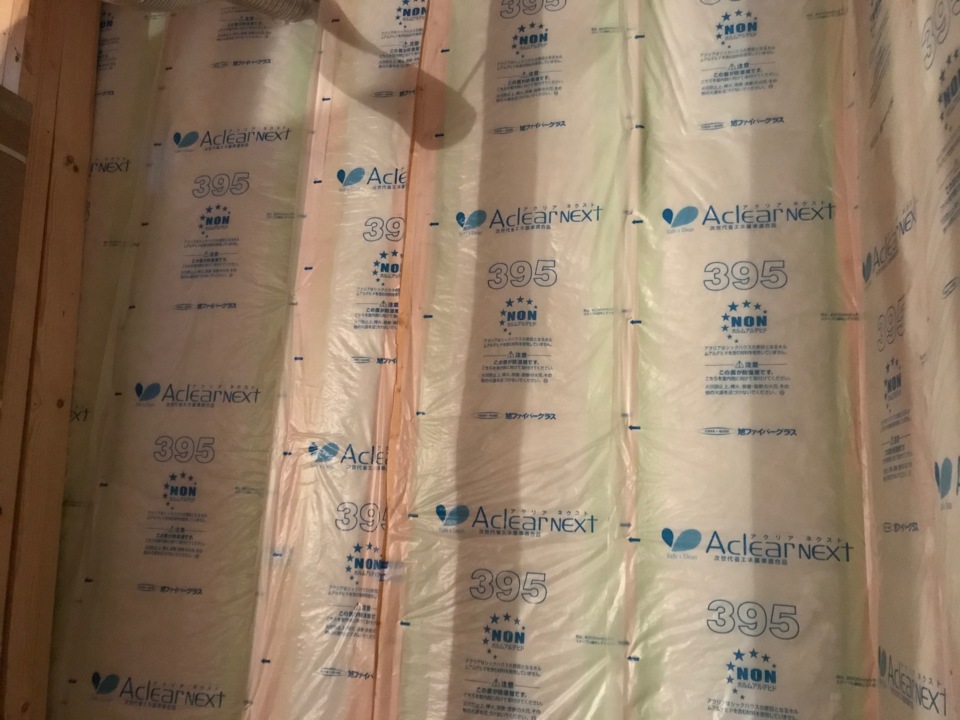

断熱材施工
断熱材施工中です。
この断熱材は、ガラス繊維でできていますので防音効果もあります。
またシロアリなどの影響を受けることがありませんし、火災にも強いのがメリットです。
- 16. 2020年04月29日
-

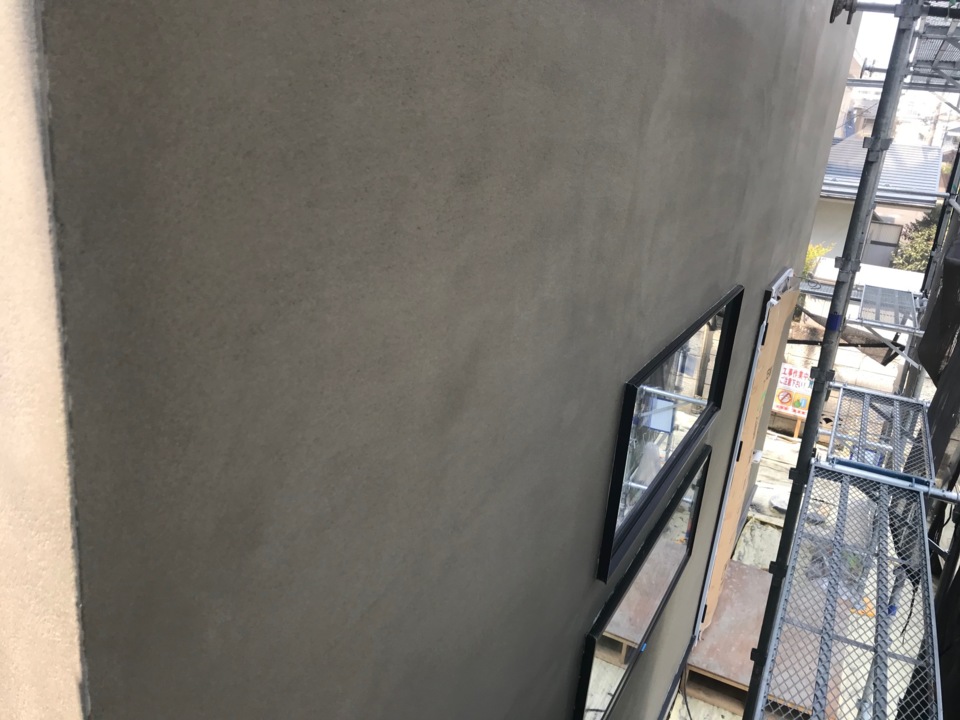

左官工事
左官工事中です。
左官職人さんによって綺麗に塗られています。
職人技です。
- 17. 2020年05月19日
-
木工事
木工事も終盤です。

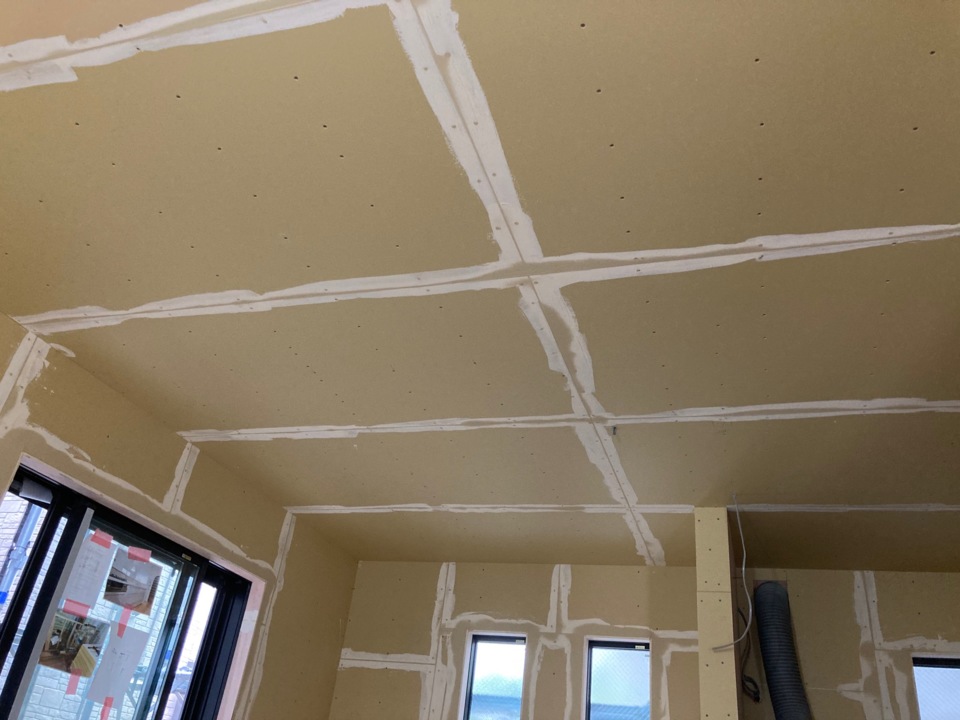

ボードが貼り終えたら電気屋さんにコンセント部分など開口部をあけてもらってクロス工事に入ります。
- 18. 2020年05月26日
-
クロス工事
本日からクロス工事が始まりました。
まずは、パテを当て平らにする作業から始めます。
この作業をしっかりしてないとクロスを貼ったときに綺麗に仕上がりません。
- 19. 2020年05月28日
-

外壁工事完了
吹き付け・雨樋取付が完了し、足場を解体しました。
黒の外壁でクールなイメージの外観です。
- 20. 2020年06月01日
-
クロス完了

本日、クロス工事が完了しました。
電気設備・ガス・給排水設備の仕上げに移ります。
- 21. 2020年06月03日
-
住宅設備機器取付
本日、住宅設備の取付が完了しました。
- 22. 2020年06月04日
-

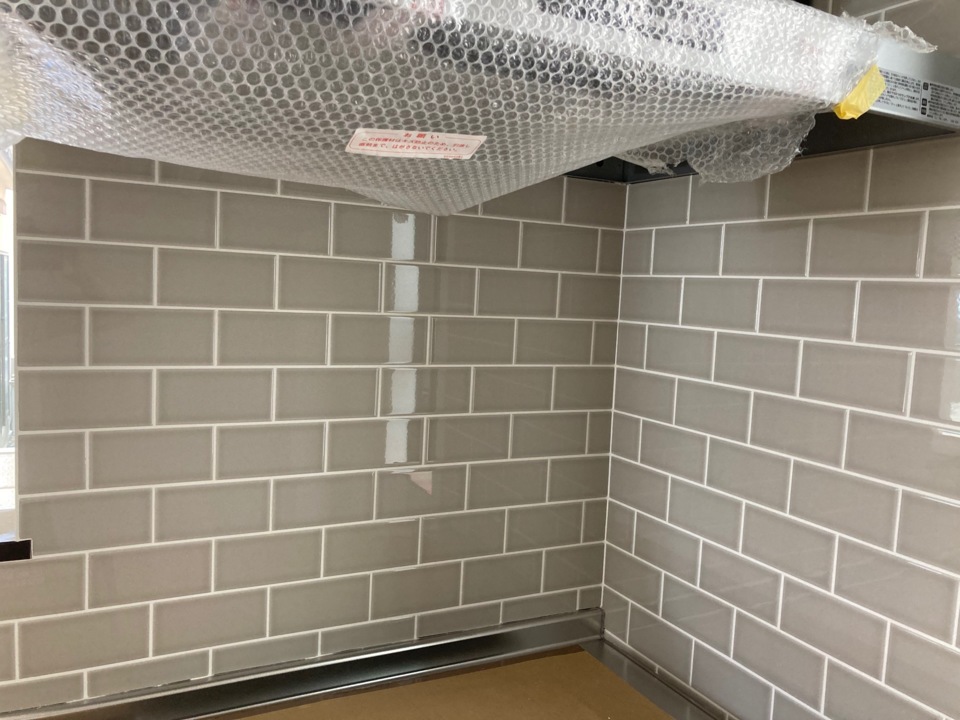

内装タイル
本日、キッチンまわりのタイル工事が完了しました。
次は、内装左官工事にうつります。
- 23. 2020年06月10日
-

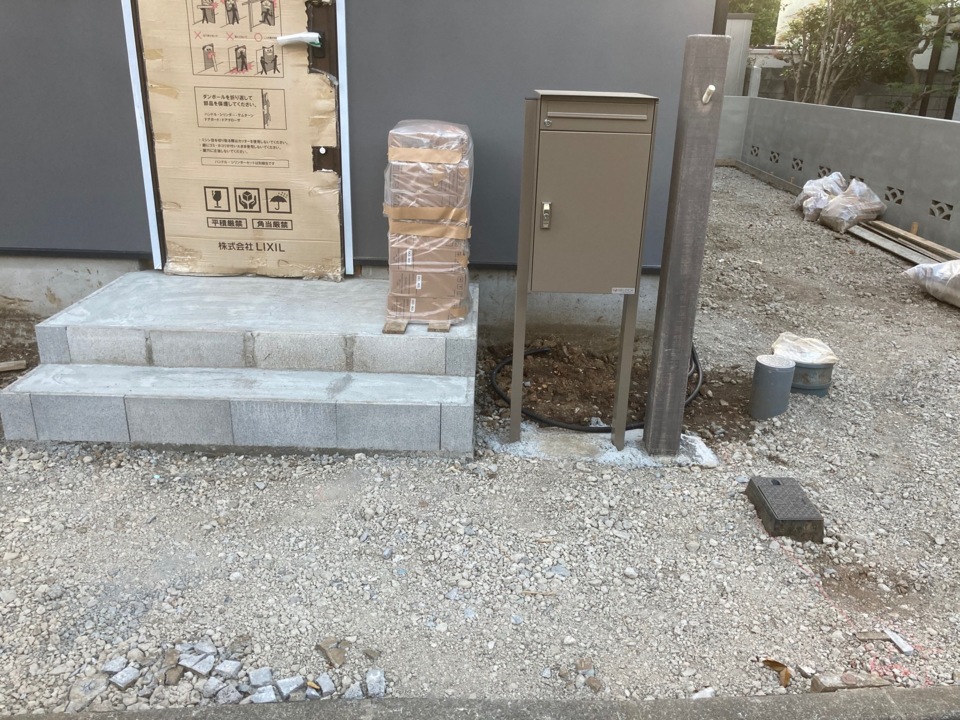

外溝工事
外溝工事中です。
玄関ポーチ・ポスト・インターホンポールが設置されました。
- 24. 2020年06月11日
-
クリーニング完了

本日、クリーニングが完了しました。
傷をチェックして補修が完了すれば内部完成です。
- 25. 2020年06月15日
-
タイル工事

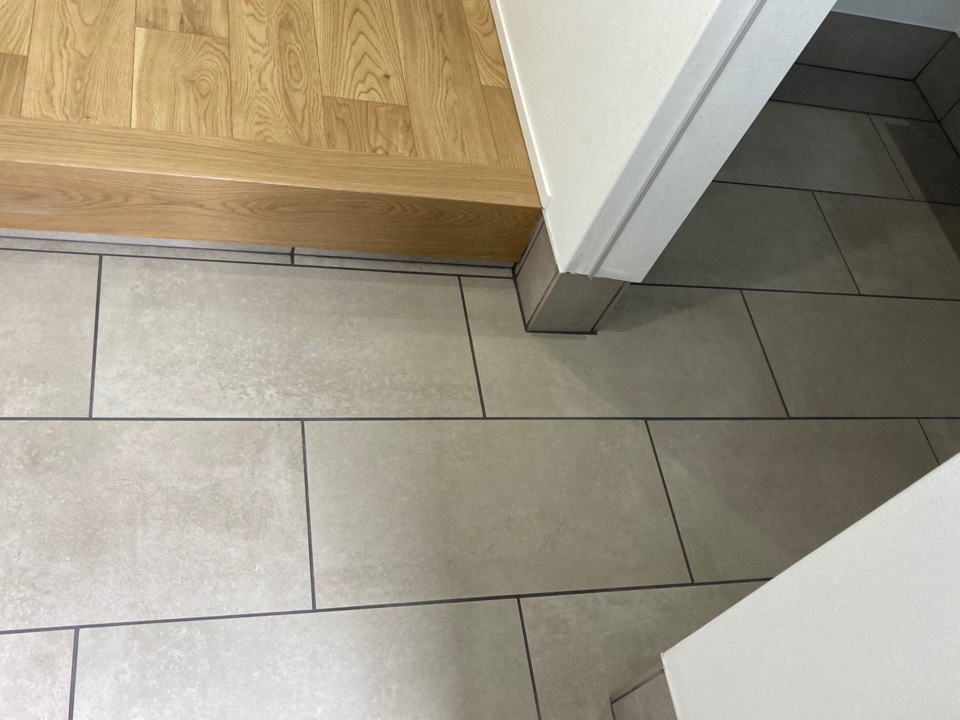

本日、玄関タイルが貼られました。
とても綺麗です。
- 26. 2020年06月17日
-
土間コンクリート
本日、土間のコンクリートを打ちました。
梅雨入りしましたが、タイミングよく打ててよかったです。
あと1日、芝生や白砂利などの仕上げをすれば外溝工事完了です。
- 27. 2020年11月13日
-
施工事例アップしました。
完成後の写真は≪こちら≫
