北区の家
S様邸
カテゴリ|すべて
建築中レポート
- 1. 2024年09月28日
-
地鎮祭
S様邸の地鎮祭を執り行いました。
ご健康とご多幸、工事の安全を祈念致しました。
素晴らしいお家が完成しますよう工事を進めて参ります。
- 2. 2024年10月29日
-

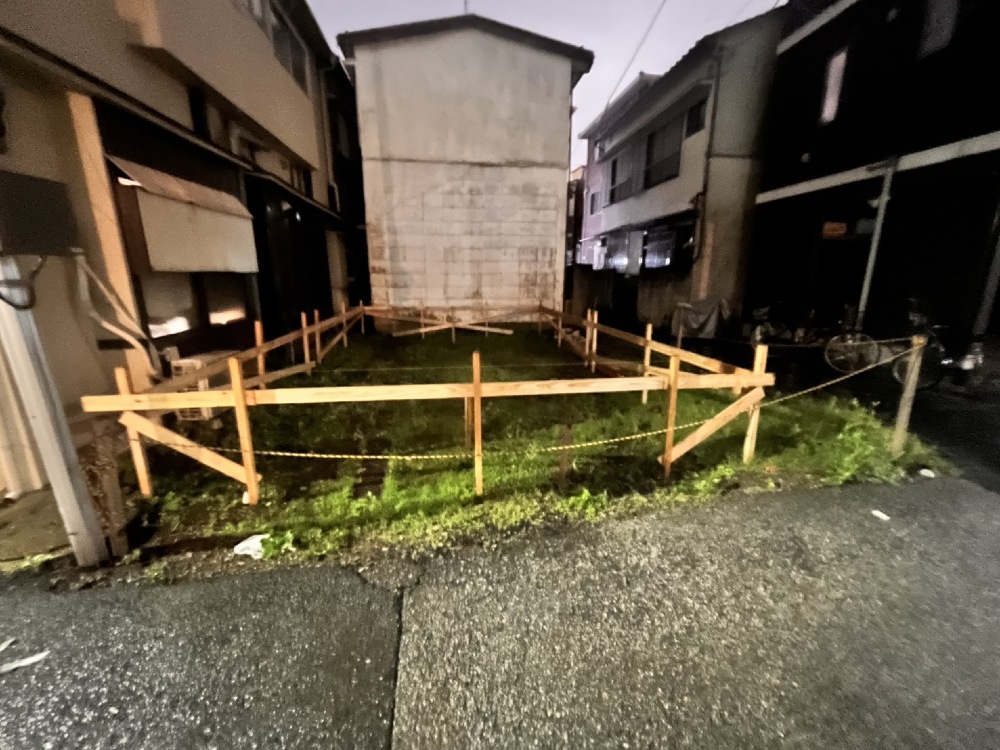

遣り方
遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します。
- 3. 2024年11月04日
-

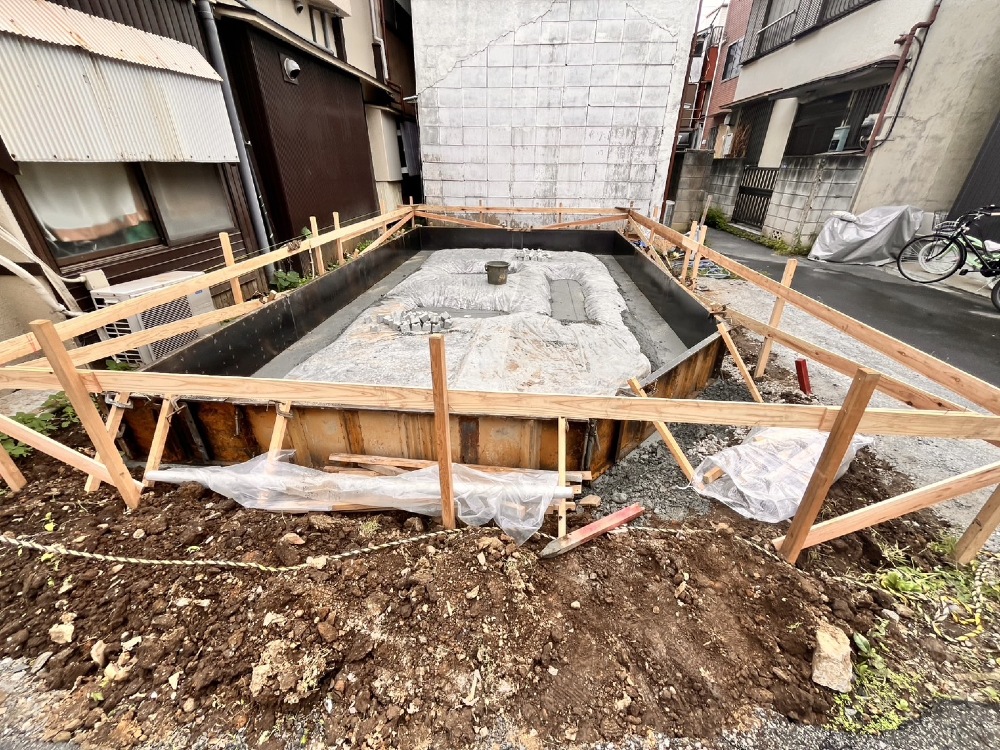

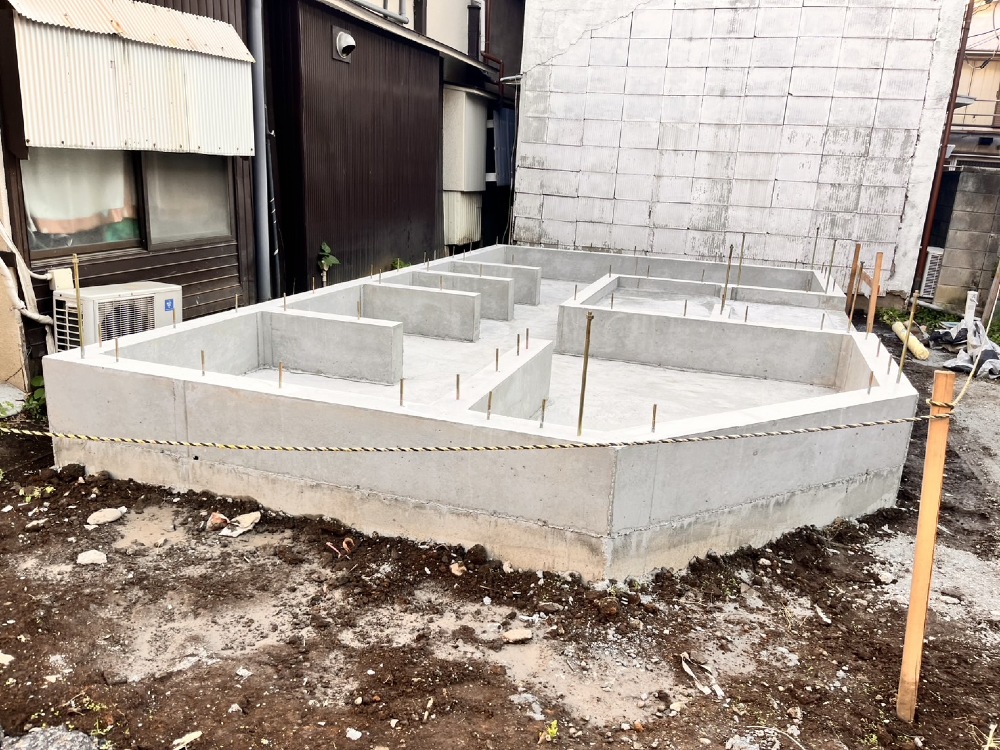

捨てコンクリート打設
砕石の上に防湿シートを被せます。
最後に基礎の外周部などに薄いコンクリート流します。
この薄いコンクリートは捨てコンといいます。
- 4. 2024年11月11日
-

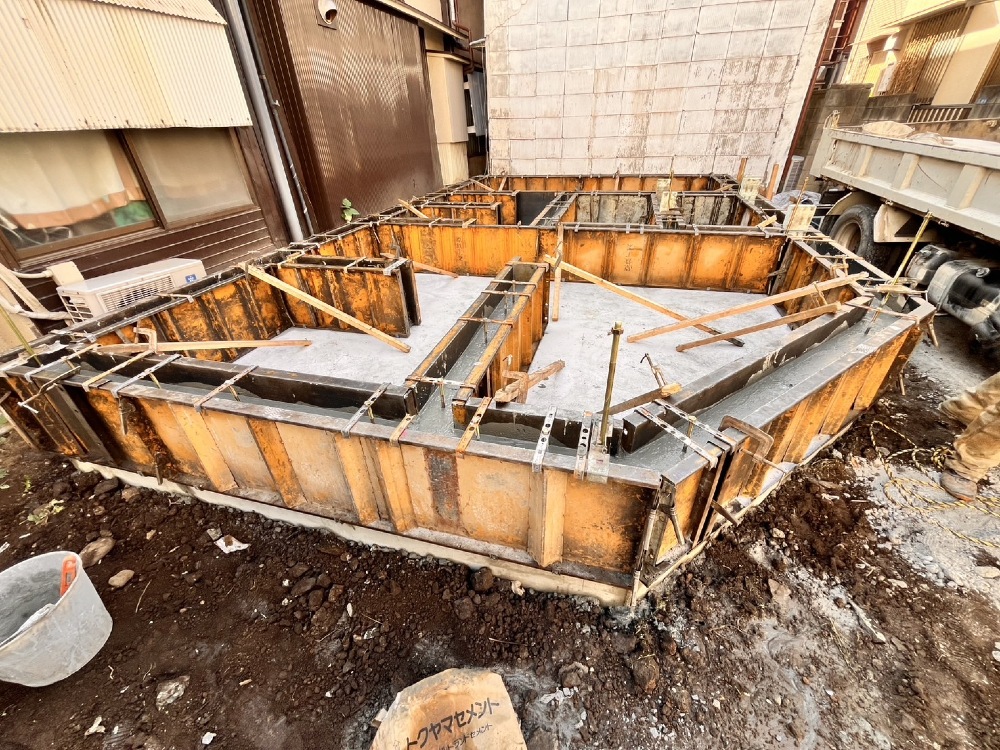

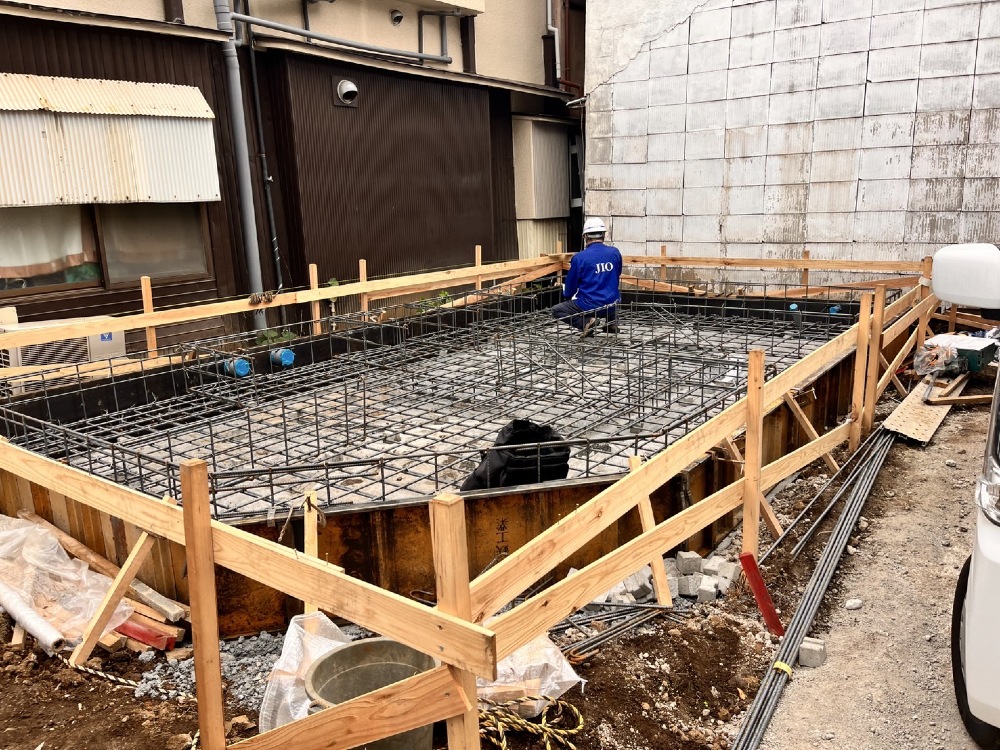

配筋検査
本日、配筋検査を受けました。
第三者機関の検査官のチェックになります。
無事合格しましたので生コン打設の工程に入ります。
- 5. 2024年11月16日
-
立ち上がりコンクリート打設
立上り部分の生コンを打設しました。
コンクリートがしっかり固まるまで養生期間をとります。
養生期間完了後に枠を解体します。
- 6. 2024年11月22日
-
枠バラシ
立ち上がりコンクリートの養生期間が終わり、
枠バラシをしました。
- 7. 2024年11月29日
-

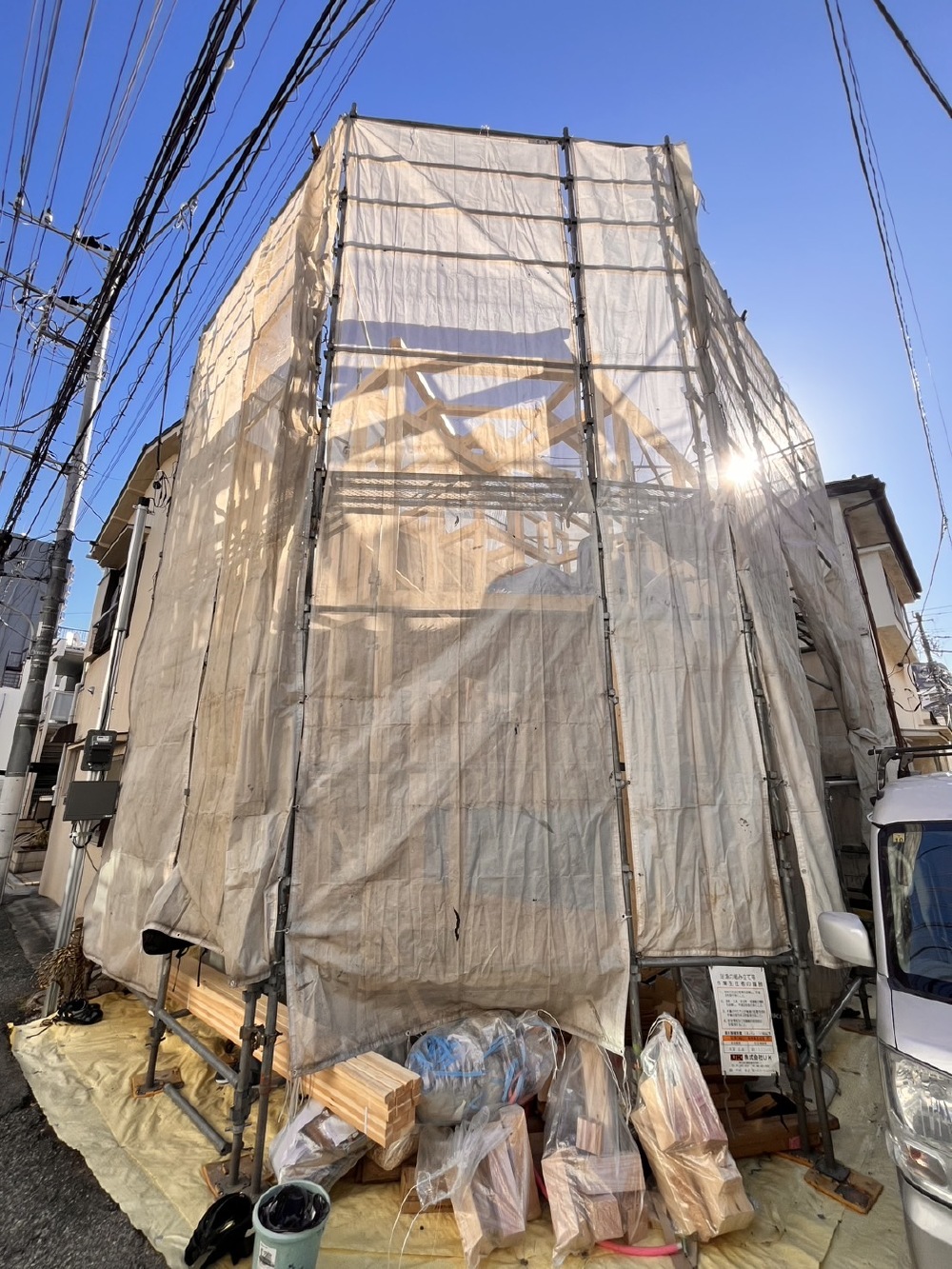

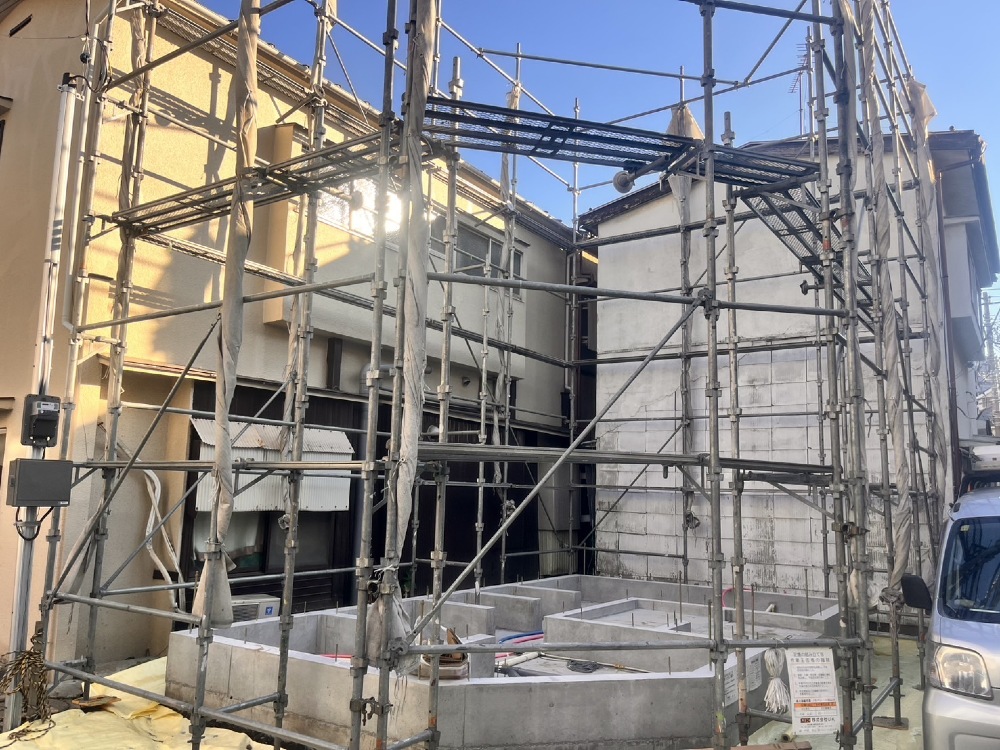

先行足場
足場の施工が完了いたしました。
この足場を活用し、上棟工事へと移行していきます。
- 8. 2024年12月05日
-

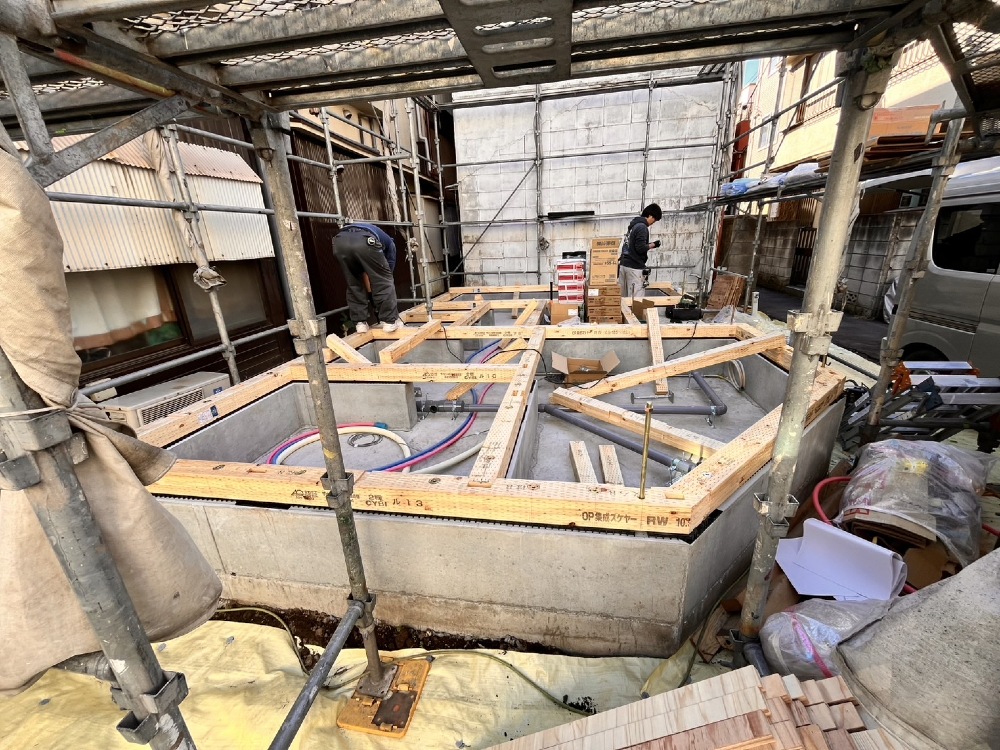

土台敷き
基礎工事が完了し木工事の最初となる
土台敷きを行いました。
- 9. 2024年12月10日
-
上棟
天気にも恵まれ、無事に上棟となりました。
引き続き安全第一で進めてまいります。
- 10. 2024年12月15日
-
外壁工事

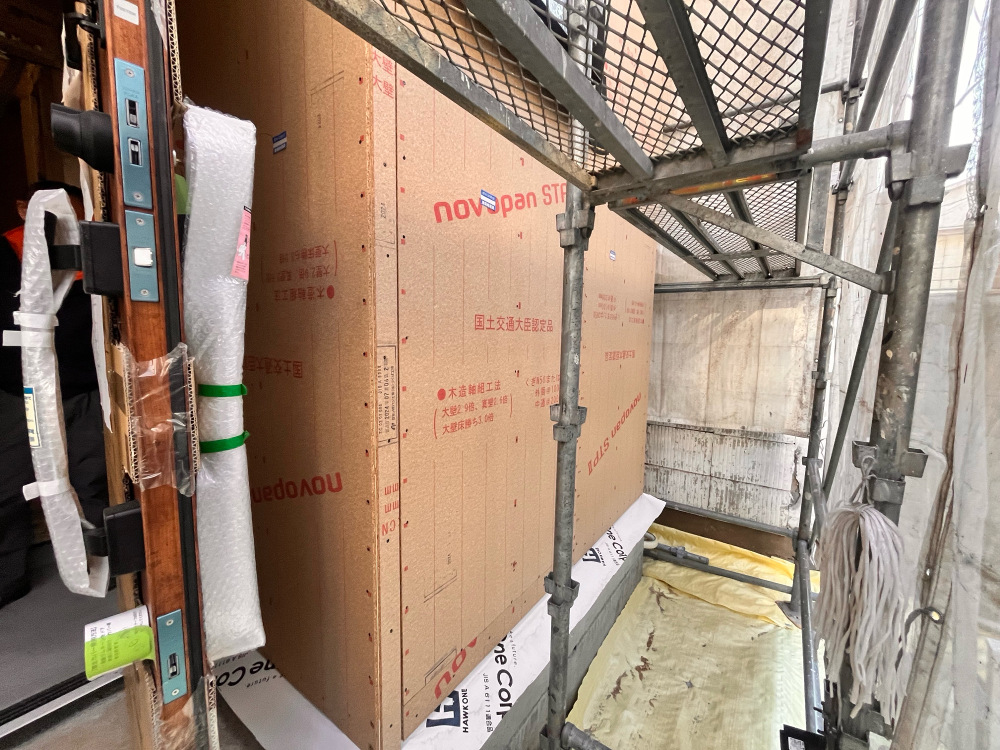

本日、外壁工事を行いました
壁の一番下地になるノボパンを施工しました。
- 11. 2024年12月18日
-
躯体検査
建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。
この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
- 12. 2025年01月08日
-

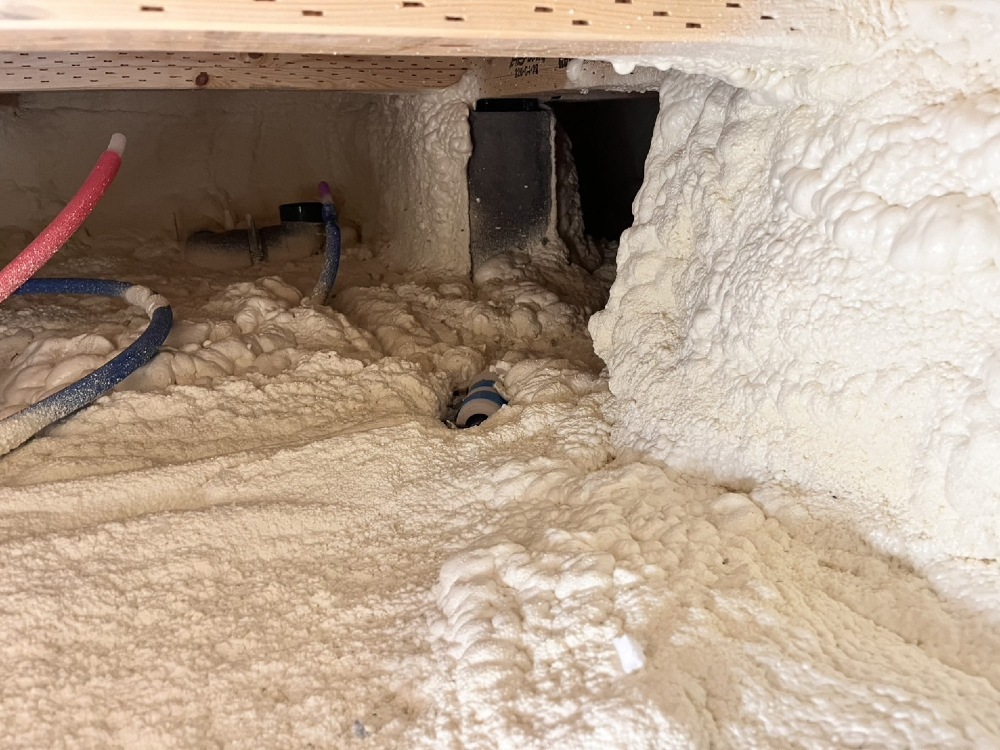

基礎断熱吹付
基礎断熱の吹付を行いました。
- 13. 2025年01月16日
-

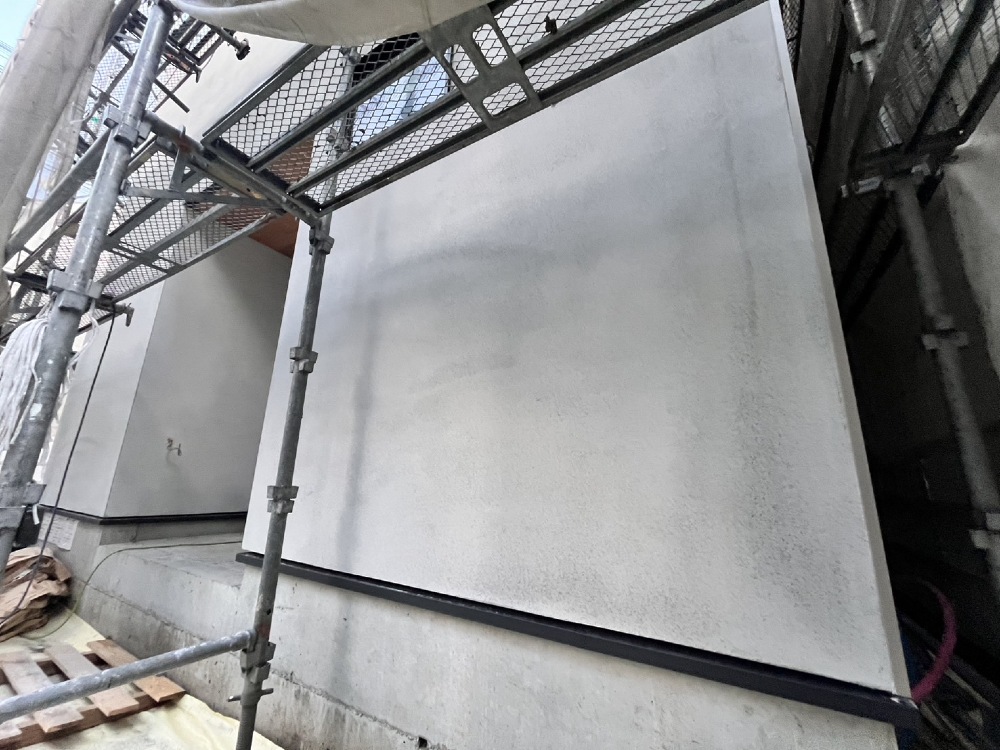

外壁工事
外壁の左官工事中です。この中塗りの後ジョリパットで仕上げます。
- 14. 2025年02月03日
-
足場解体
外壁工事が完了し足場の解体をしました。
段々と完成が近づいてきました!

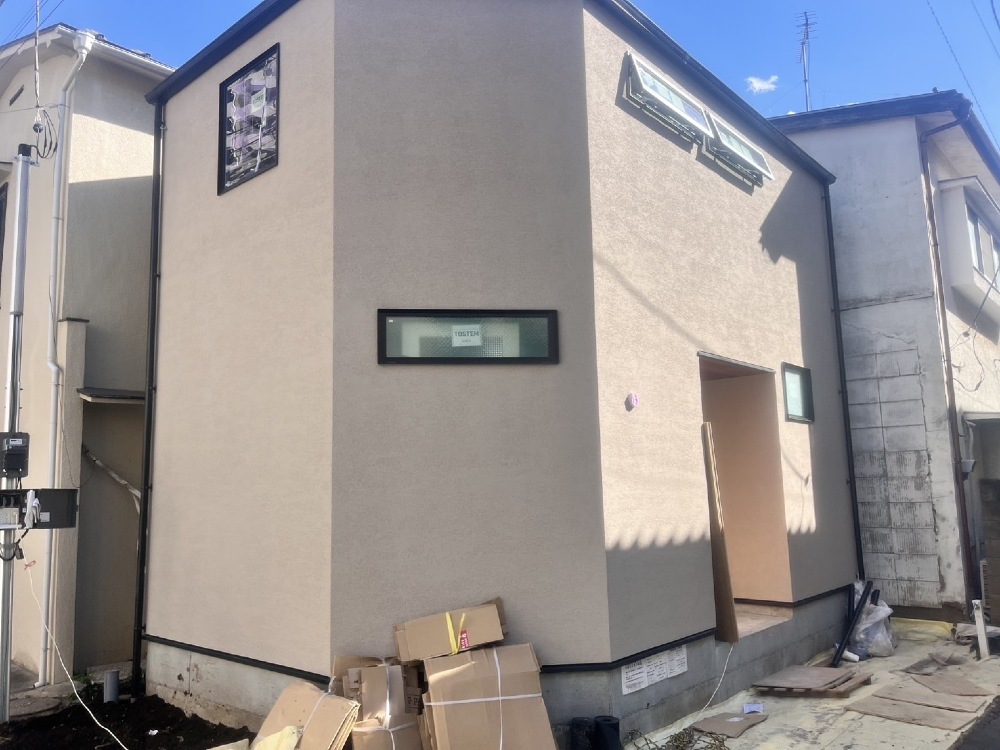

- 15. 2025年02月20日
-

洗面台取り付け
クロス工事も完了し、洗面化粧台を設置いたしました。
- 16. 2025年02月23日
-

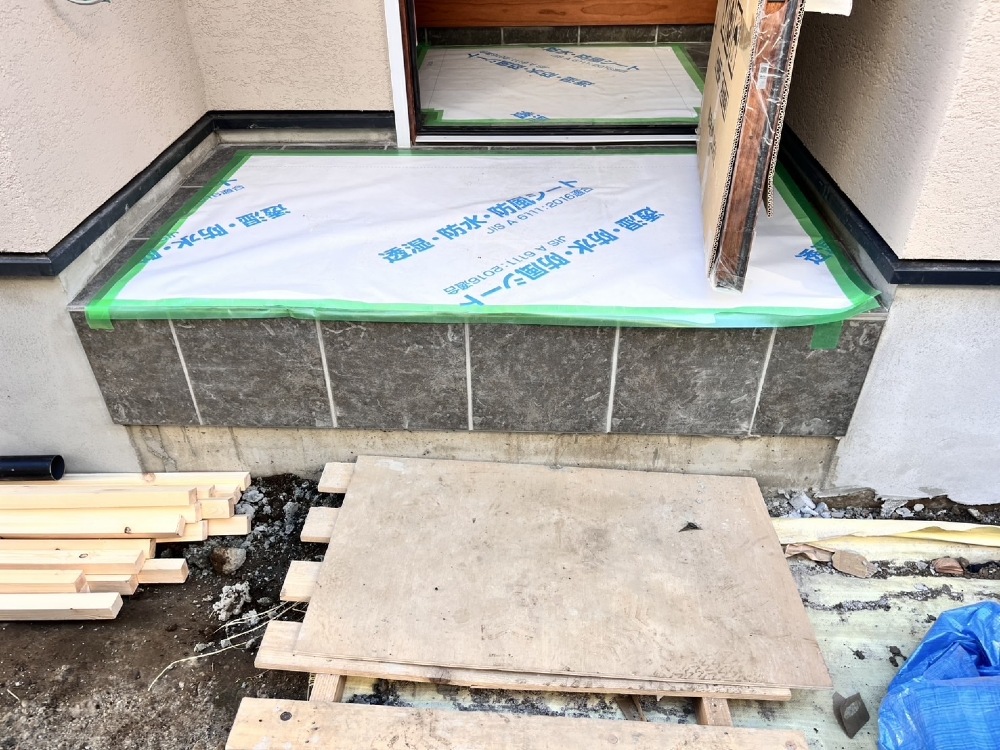

玄関タイル施工
玄関タイルの施工中の様子です。
