品川区の家
I様邸
カテゴリ|すべて
建築中レポート
- 1. 2024年02月23日
-
地鎮祭
I様邸の地鎮祭を執り行いました。
ご家族のご健康とご多幸、工事の安全を祈念致しました。
素晴らしいお家が完成しますよう工事を進めて参ります。
- 2. 2024年04月23日
-

遣り方
遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します。
- 3. 2024年05月23日
-
配筋検査

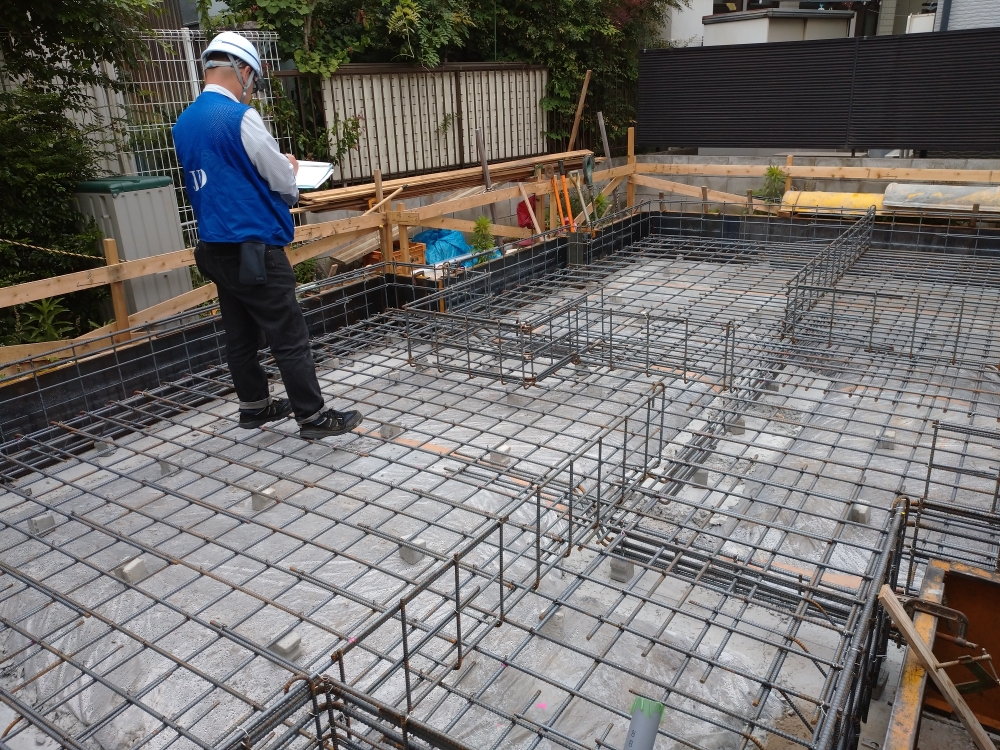

配筋が完了しました。
設計士作成の基礎伏図の通りに配筋をし、第三者機関の検査を受けます。
検査も無事合格しましたので、生コン打設の工程に移行します。
- 4. 2024年05月27日
-

立上りコンクリート打設
基礎工事の立上り部分のコンクリートの打設が完了しました。
構造材料の土台との連結に使用するアンカーボルトも基礎に差し込み、固定をさせます。
養生期間を数日とり、枠パネルを外せば基礎完了です。
最終チェックを現場監督がおこなって、問題が無いようなら次の工程へ移行いたします。
- 5. 2024年06月27日
-

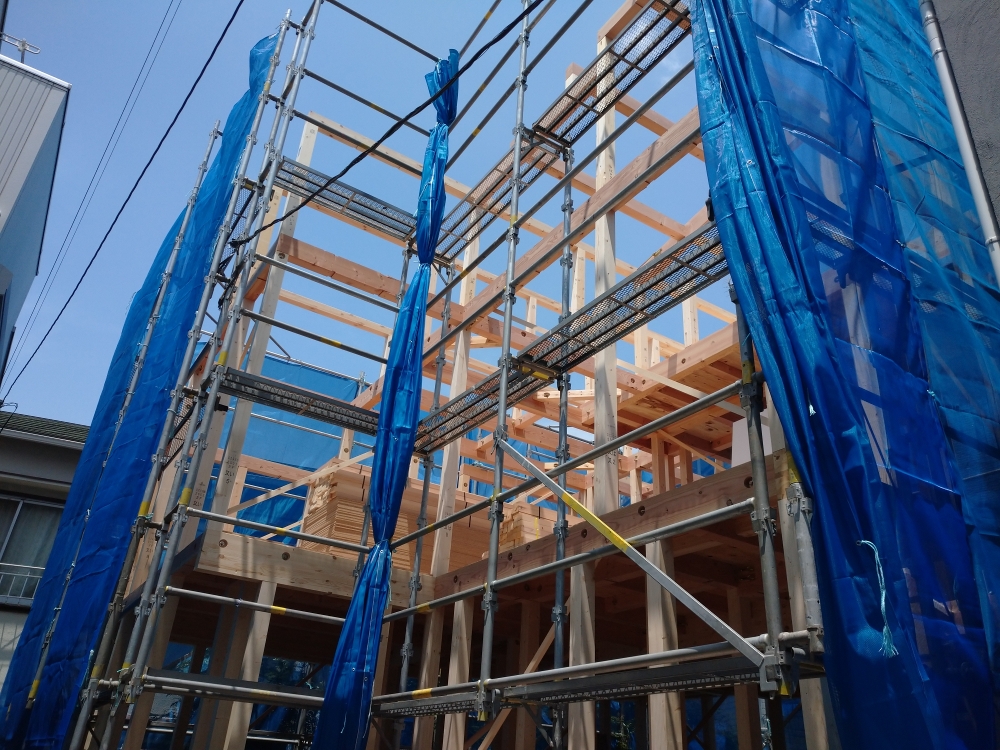

上棟
お天気にも恵まれ、無事に上棟となりました。
引き続き安全第一で進めてまいります。
- 6. 2024年07月23日
-
躯体検査
第三者機関による躯体検査を行いました。
柱の位置や筋交い・金物の取付状況が図面と差異が無いかの確認行う検査になります。
無事合格でした。
- 7. 2024年08月01日
-

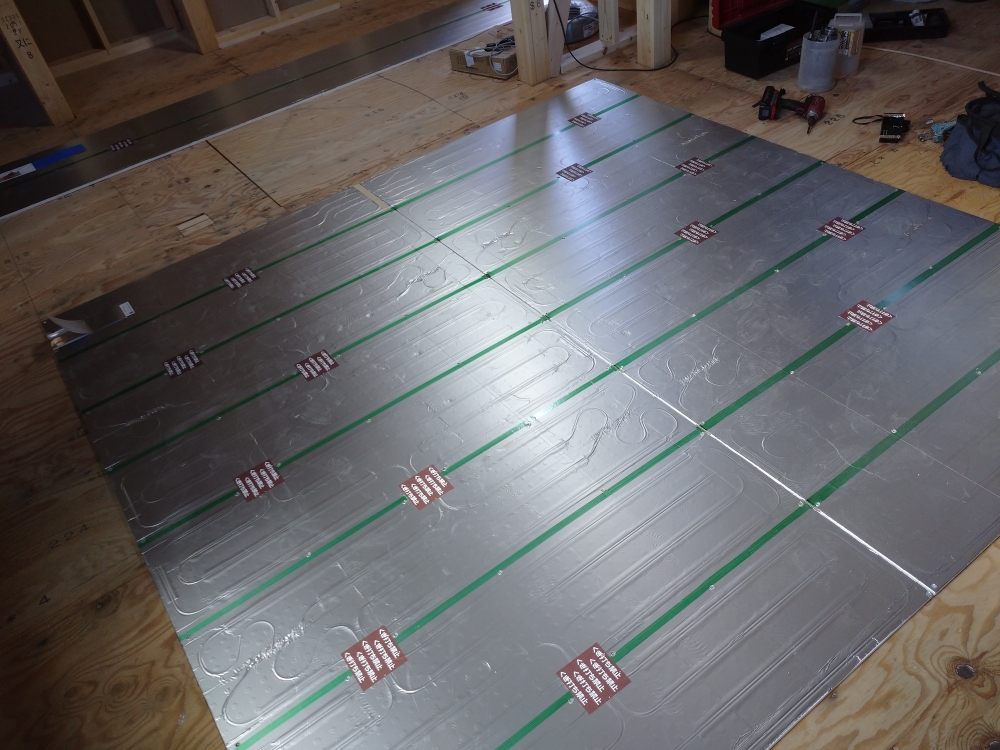

床暖房パネル
床暖工事が完了いたしました。

次工程として、大工さんによるフローリングの施工へと進みます。
- 8. 2024年08月21日
-
断熱検査

第三者機関による断熱材検査を受けました。
問題なく合格しましたので次の工程に進みます。
- 9. 2024年08月26日
-

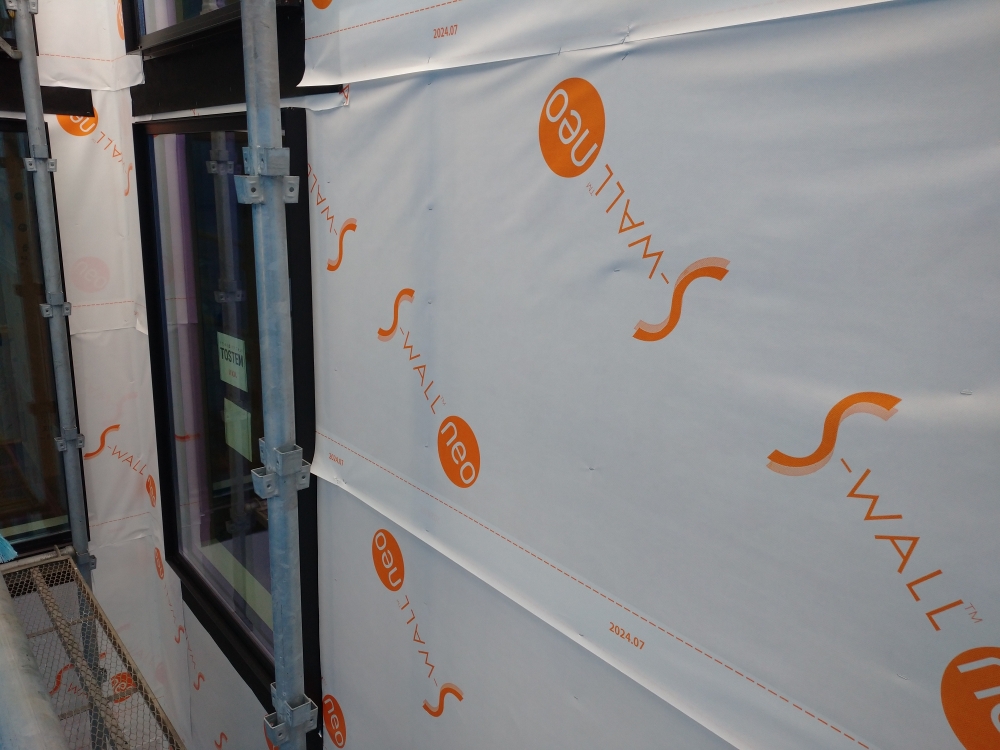

透湿シート施工
透湿シートの施工をしました。
透湿シートは水を通さず、湿気は外へ通す性質があります。
- 10. 2024年09月06日
-

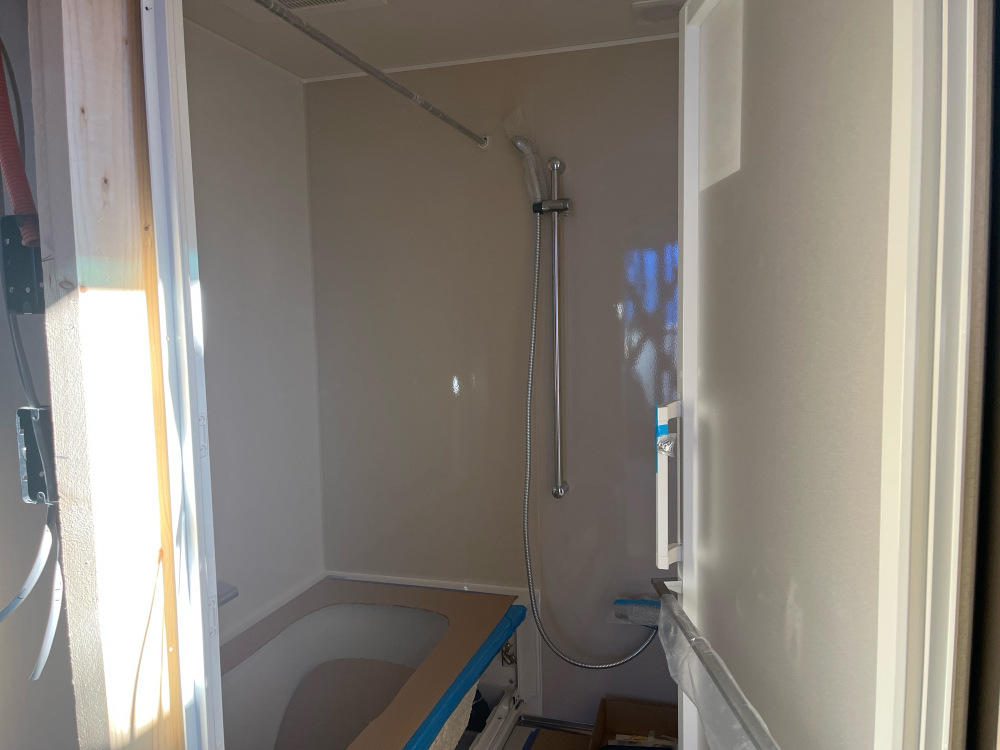

UB設置
ユニットバスを設置しました。
着々と内部が仕上がってきています!
- 11. 2024年09月20日
-

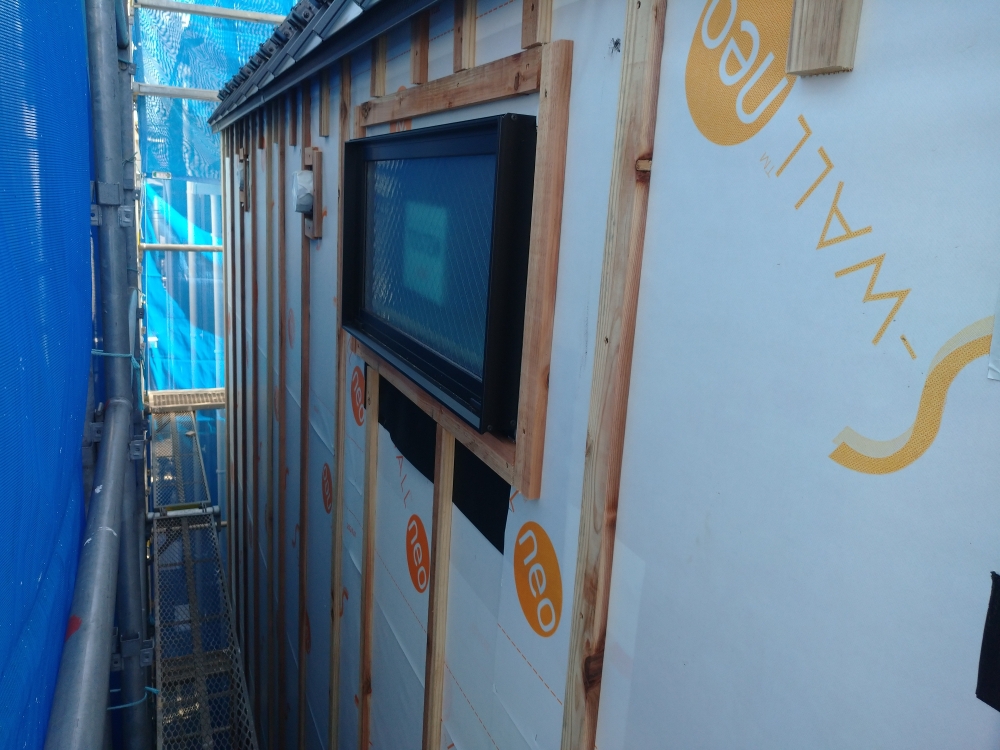

胴縁施工
胴縁の施工途中になります。
胴縁を施工することで家の外部の通気を確保します。
