ラエスタ世田谷区喜多見
ジェネシスの新築分譲住宅
カテゴリ|新築分譲住宅Laestaラエスタ
建築中レポート
- 1. 2020年11月25日
-

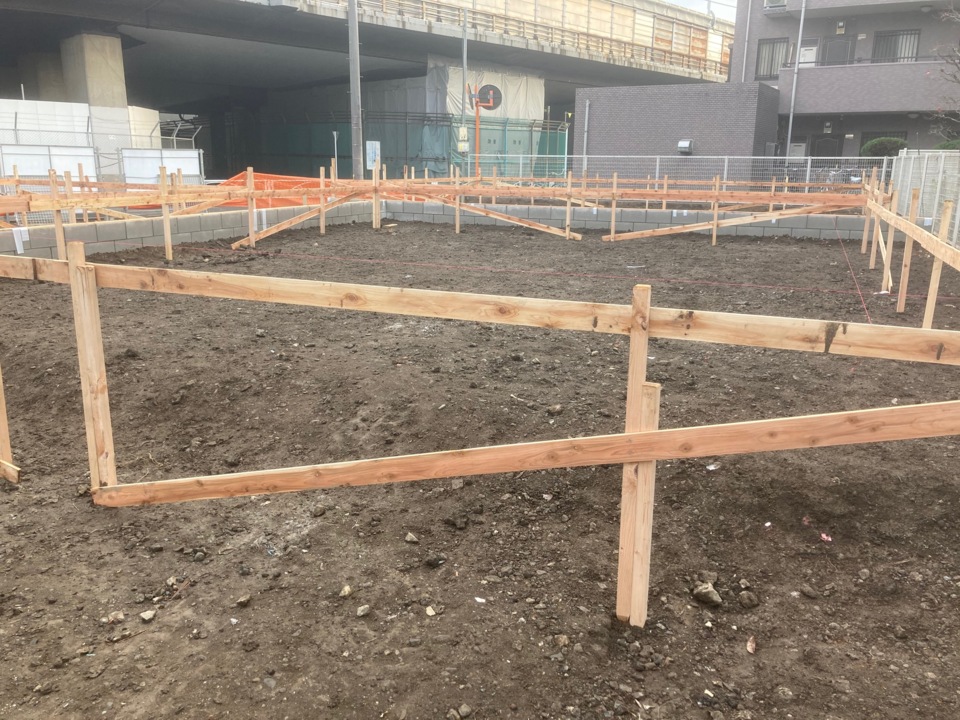

1号棟遣り方
基礎工事前:遣り方
基礎工事着前の遣り方を施工しました。
【遣り方】とは
敷地に対する建物(基礎)の配置、基礎の高さ、幅、直角などの情報を基礎業者に分かるようにする囲いの様なものです。
- 2. 2020年11月27日
-

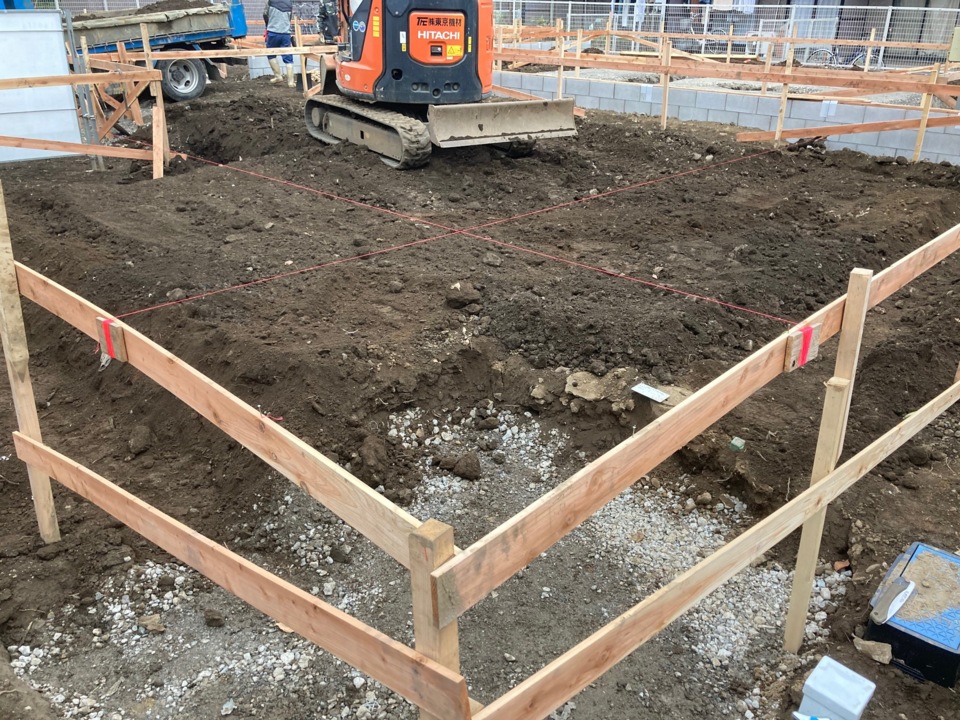

根伐り
基礎工事:根伐り
遣り方に基づいて、敷地地面を掘り進める作業です。
残土の処分などもありますので、現場によっては手間のかかる作業です。
作業には、重機を用います。
- 3. 2020年12月02日
-

捨てコンクリート
捨てコンクリートが打ち終わりました。
捨てコンクリートを打つ目的は、墨出しです。
捨てコンクリートに墨を出すことによって正確な基礎を作ることができます。
次は、鉄筋組みです。
- 4. 2020年12月08日
-
配筋検査

本日、第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。
- 5. 2020年12月10日
-

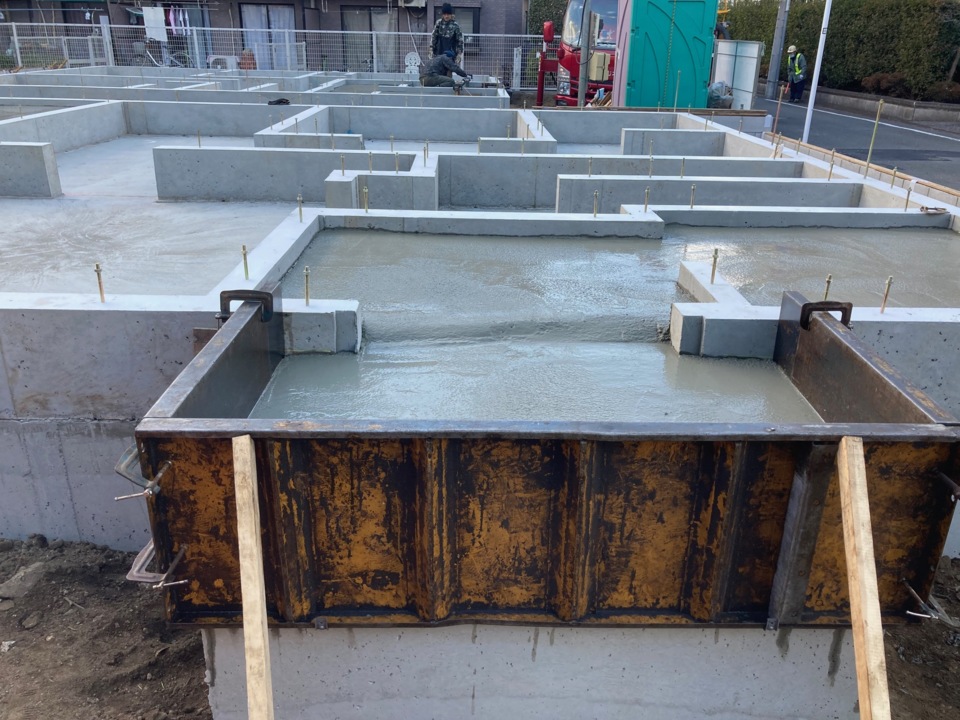

耐圧コンクリート打設
耐圧盤の生コン打設が完了しました。
耐圧盤とは、基礎の床部分にあたります。
次は、立上りのコンクリート打設の準備に入ります。
- 6. 2020年12月11日
-

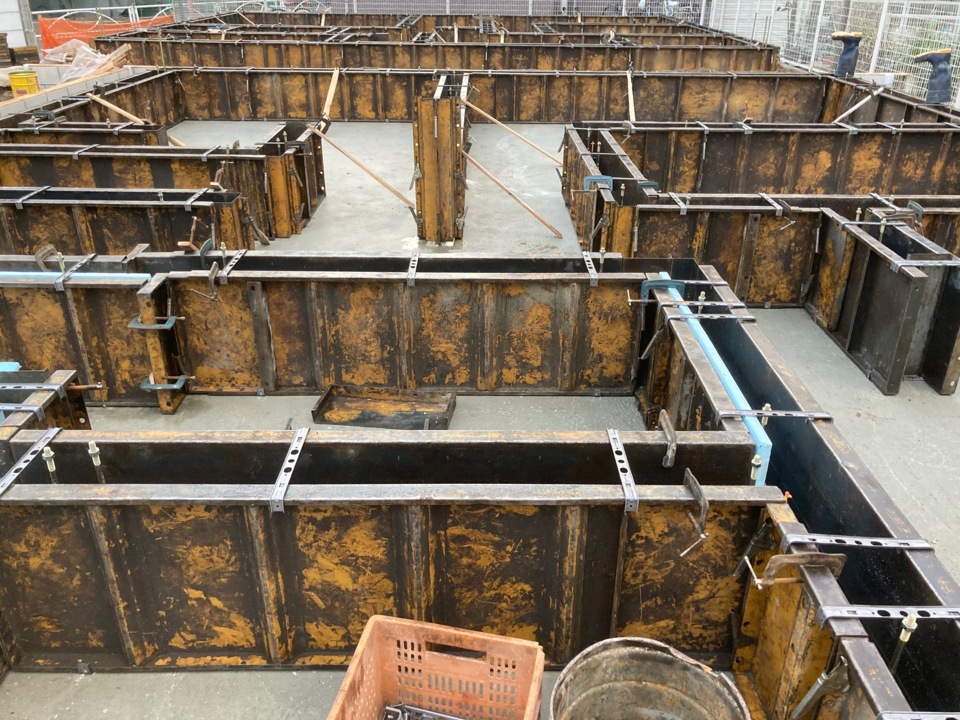

枠組
立上り枠組完了しました。
生コン打設の為の枠組が完了しました。
打設後に数日間の養生日を確保し、枠バラシとなります。
- 7. 2020年12月16日
-
堅枠外し
立上りの部分の枠が本日、外されました。
次は、水道の外部配管工事に移ります。
- 8. 2020年12月18日
-
先行外部配管

本日、外部の給排水の先行配管工事をおこないました。
建物が建ってからだと外部工事がしにくくなってしまうため先行しておこないます。
汚水管は、汚物が流れるようにしっかり勾配がとれているか確認しながら施工します。
- 9. 2020年12月24日
-

土台敷
本日、土台敷工事をおこないました。
次の日に床断熱材を入れ、床合板を敷けば土台完成です。
- 10. 2020年12月26日
-
先行足場工事

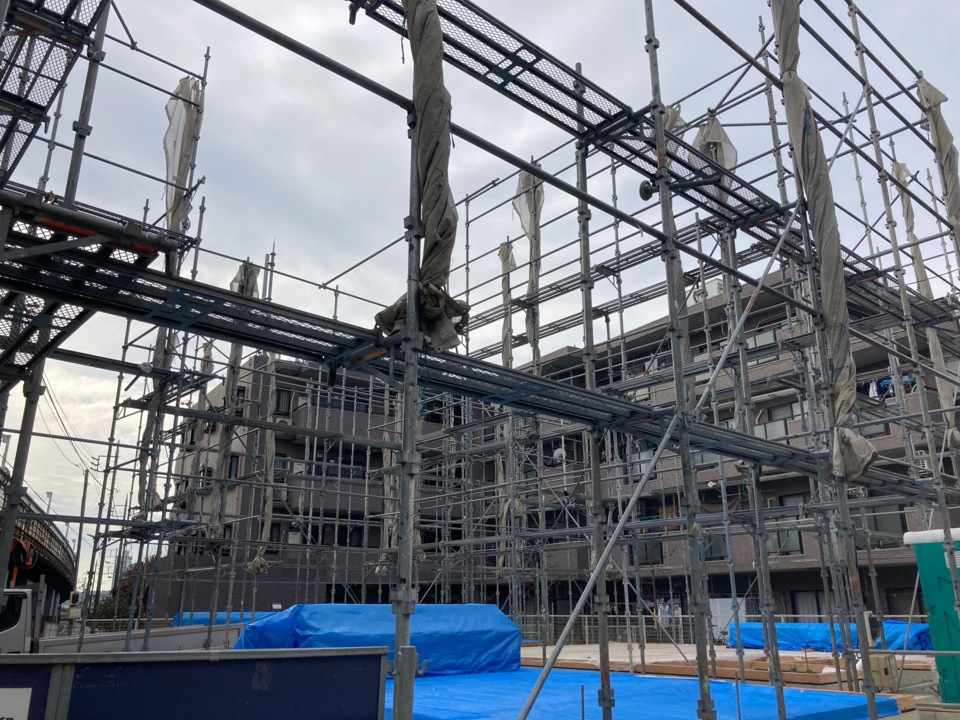

本日、先行足場工事が完了しました。
建物を建てる前に足場を先に組むことによって転落のリスクを下げたり、足場があるために上棟作業がしやすくなります。
- 11. 2021年01月07日
-
上棟工事
本日、上棟作業をおこないました。
仕事始め一発目が建て方。
皆、正月ボケの体に鞭を打ち、無事上棟しました!
- 12. 2021年01月08日
-

屋根下地合板
本日、屋根の下地材(野地板)が完了しました。
野地板とは、屋根の木下地のことです。
この上にアスファルトルーフィング(防水紙)→屋根材の順で工事します。
- 13. 2021年01月15日
-
躯体検査

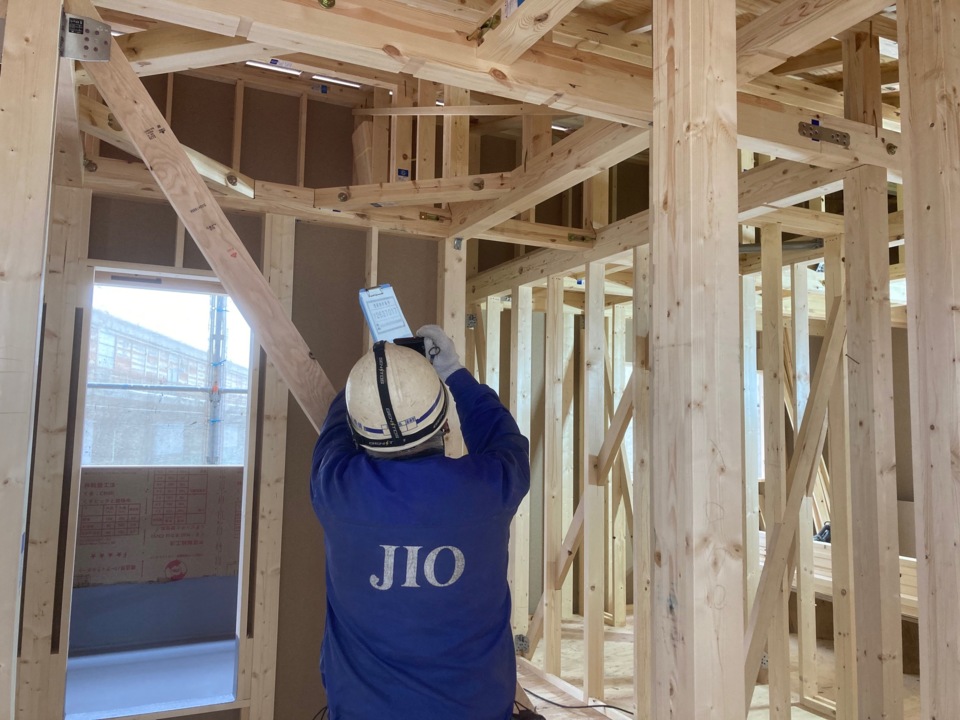

本日、第三者機関による検査を受けました。
指定の箇所に金物がついているか、耐力壁の釘ピッチは、規定通りかチェックをしてもらいます。
問題なく合格をしました。
- 14. 2021年01月16日
-

設備工事
本日より設備(電気・水道・ガス・)工事がスタートしました。
- 15. 2021年01月22日
-

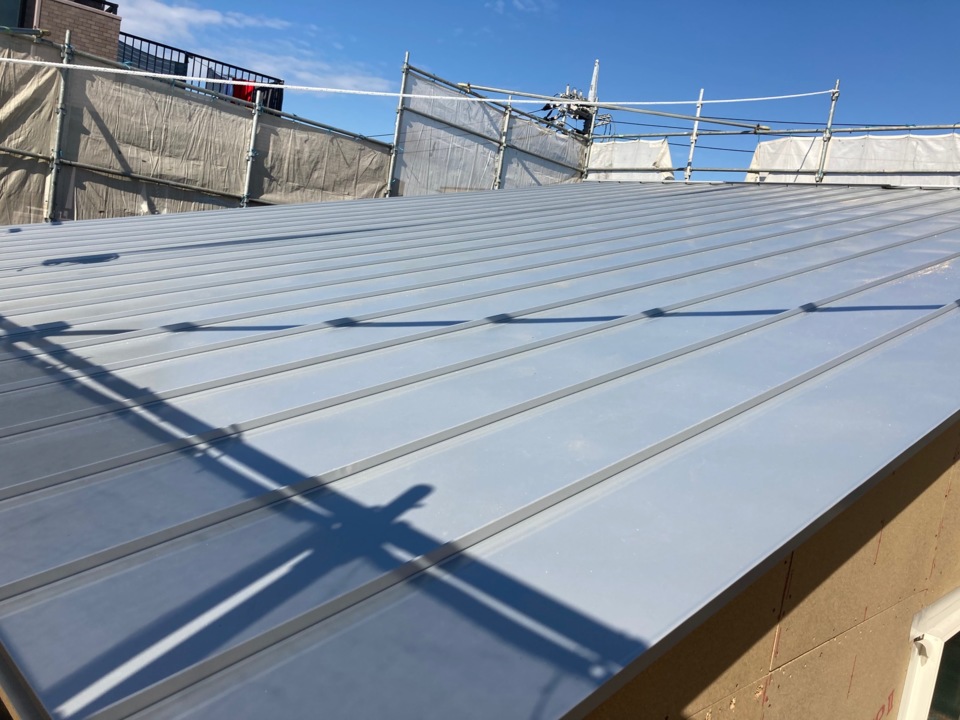

屋根本葺き
本日、屋根工事が完了しました。
3棟共、ガルバリウム鋼板屋根です。
屋根屋さん4人テキパキ動き、1日で3棟完了しました。
- 16. 2021年01月26日
-

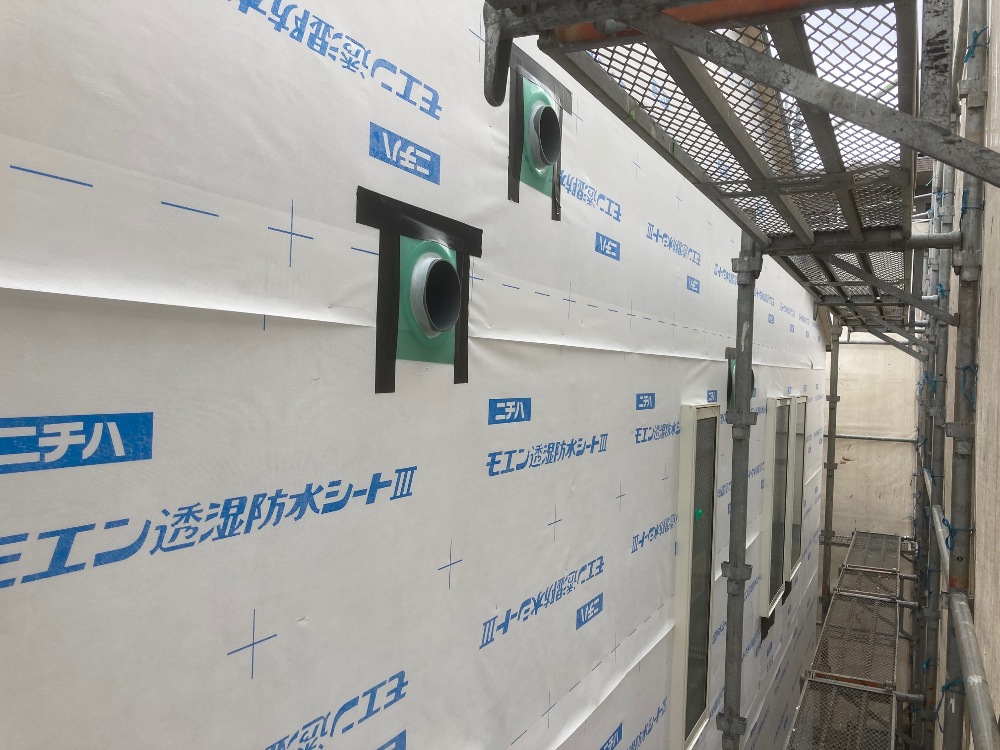

1号棟透湿防水シート施工
本日、透湿防水シートが貼られました。
このシートにより、雨の進入を防ぐことができます。
- 17. 2021年01月27日
-
3号棟断熱検査

本日、断熱検査を受けました。
問題なく断熱材が入っていることを確認してもらい合格をいただきました。
- 18. 2021年01月29日
-
1号棟防水検査
本日、第三者機関による外装下地検査を受けました。
外装下地検査とは、防水シートの重ね代・外壁貫通部の防水処理・サッシのまわりの防水テープの施工状況のチェックを受けます。
問題なく合格しましたのでサイディング工事に入ります。
- 19. 2021年01月29日
-

1号棟大工工事(床貼り)
床貼り中です。
手際よく大工さんが床を貼っていきます。
- 20. 2021年02月01日
-

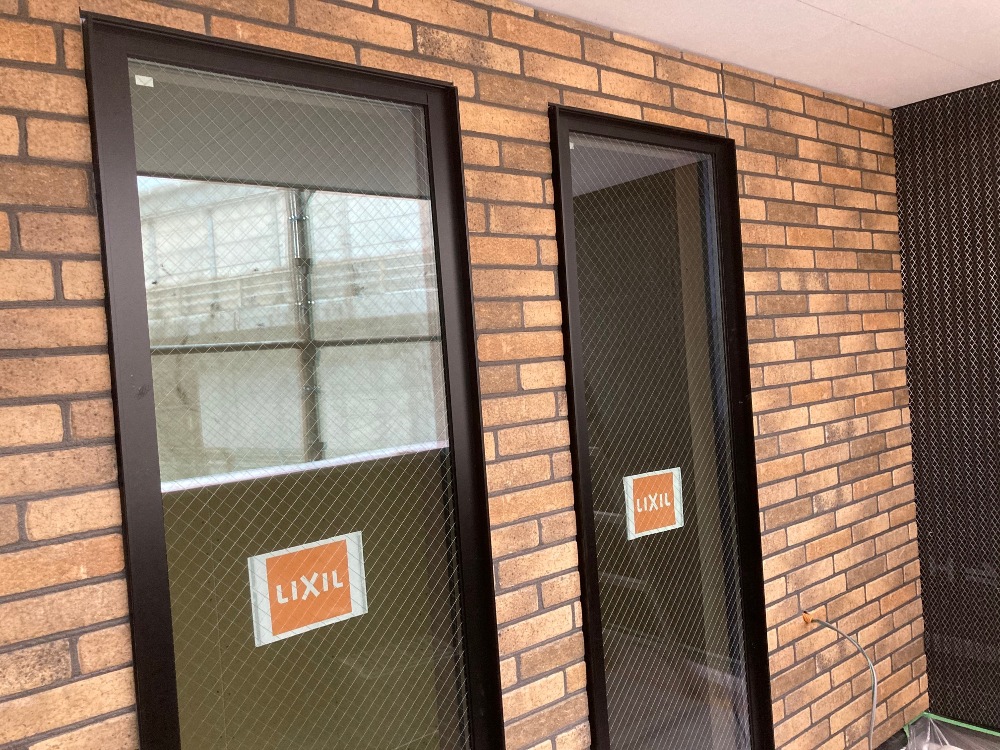

1号棟サイディング施工

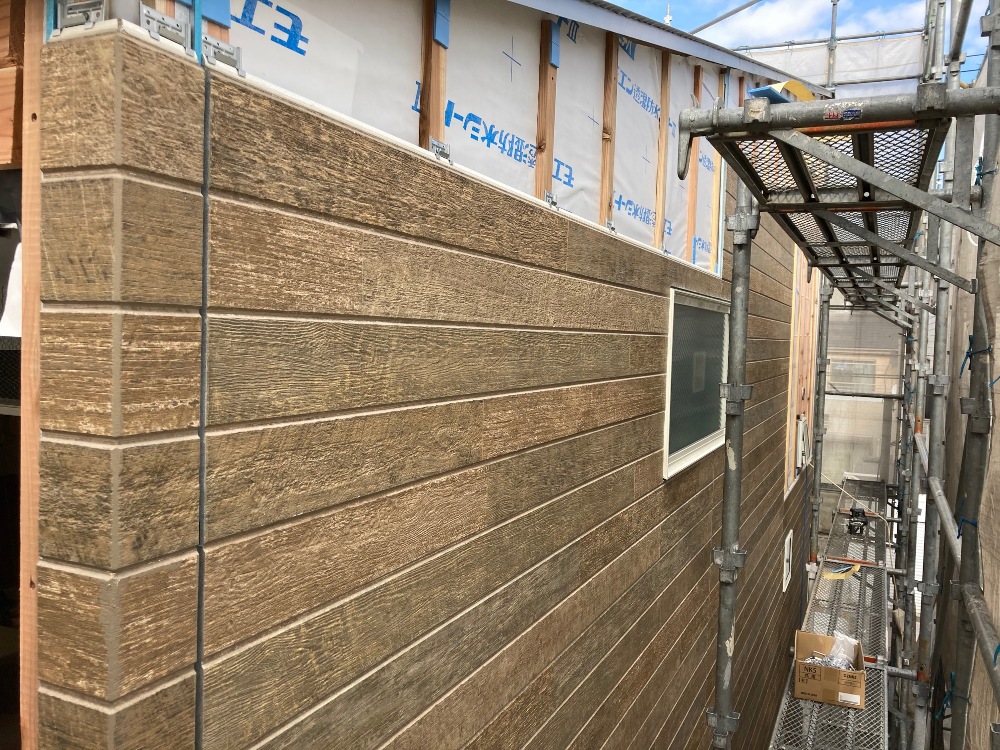

本日からサイディング工事が始まりました。
今回、使うサイディング板は、木目調です。
木目調なので温もりを感じさせる外観になります。
足場解体が楽しみです。
- 21. 2021年02月08日
-
2号棟サイディング工事
2号棟のサイディング工事が完了しました。
白に塗装して完了です。
- 22. 2021年02月08日
-

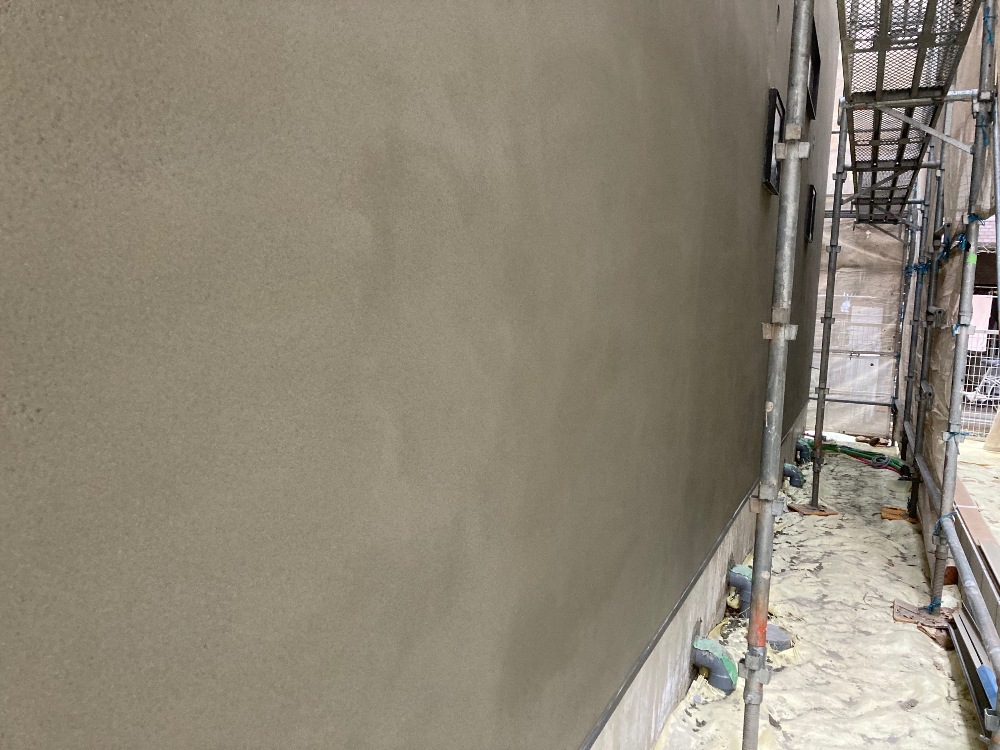

3号棟左官工事
3号棟左官工事中です。
左官職人によって綺麗に塗られています。
全棟とも2月13日(土)に完了して、養生期間に入ります。
この後、吹付け工事が始まります。
- 23. 2021年02月08日
-
3号棟サイディング工事
3号棟のサイディング工事が完了しました。
3号棟のバルコニー部分は、サイディングでそれ以外は、モルタル仕上げです。
いいアクセントになっています。
- 24. 2021年02月08日
-

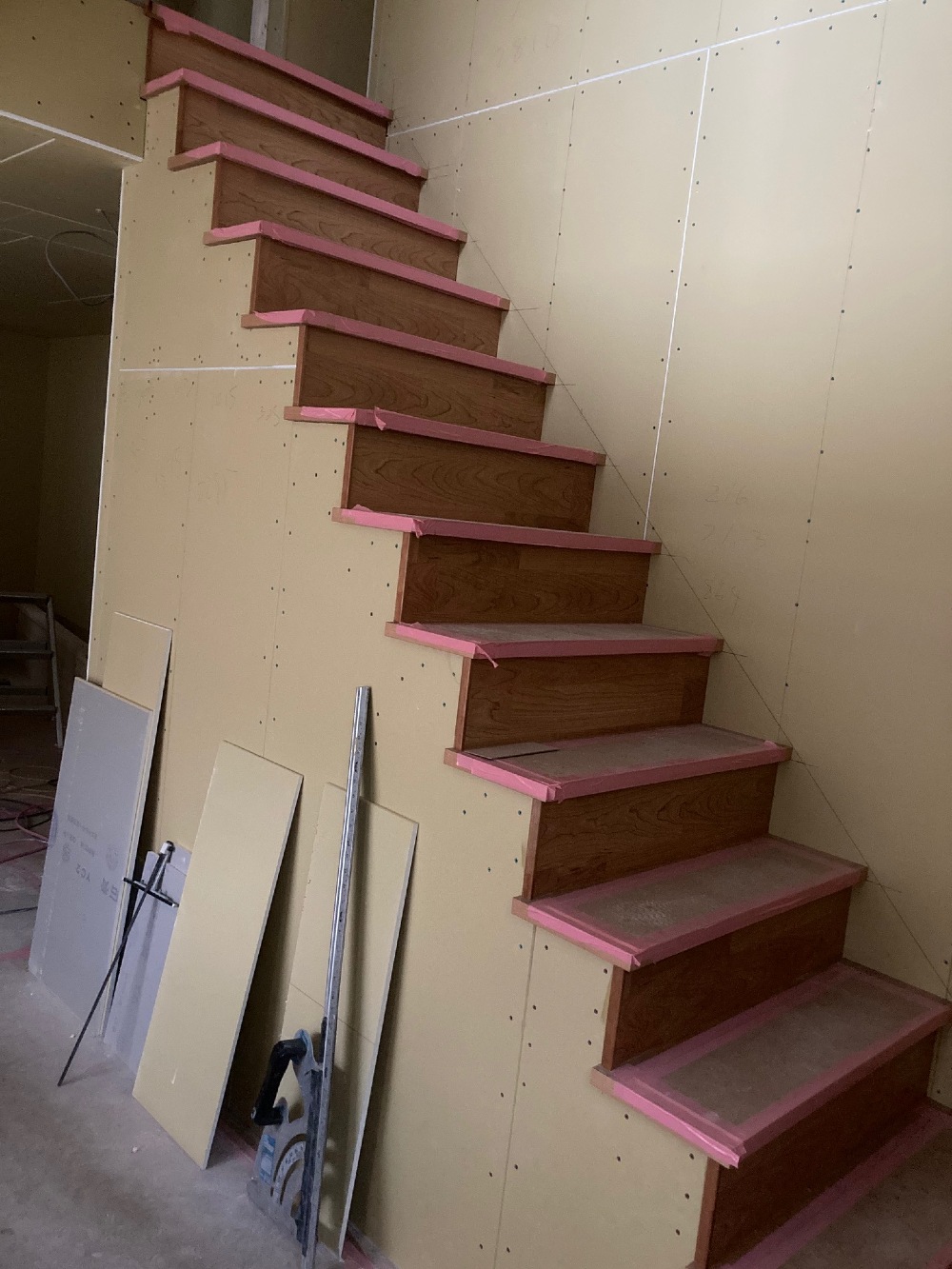

3号棟階段(大工工事)
大工さんによって階段がかけられました。
ストレートの鉄砲階段なので手摺がついていないと降りるとき怖いです。
この後、鉄骨手摺を取り付けます。
- 25. 2021年02月18日
-

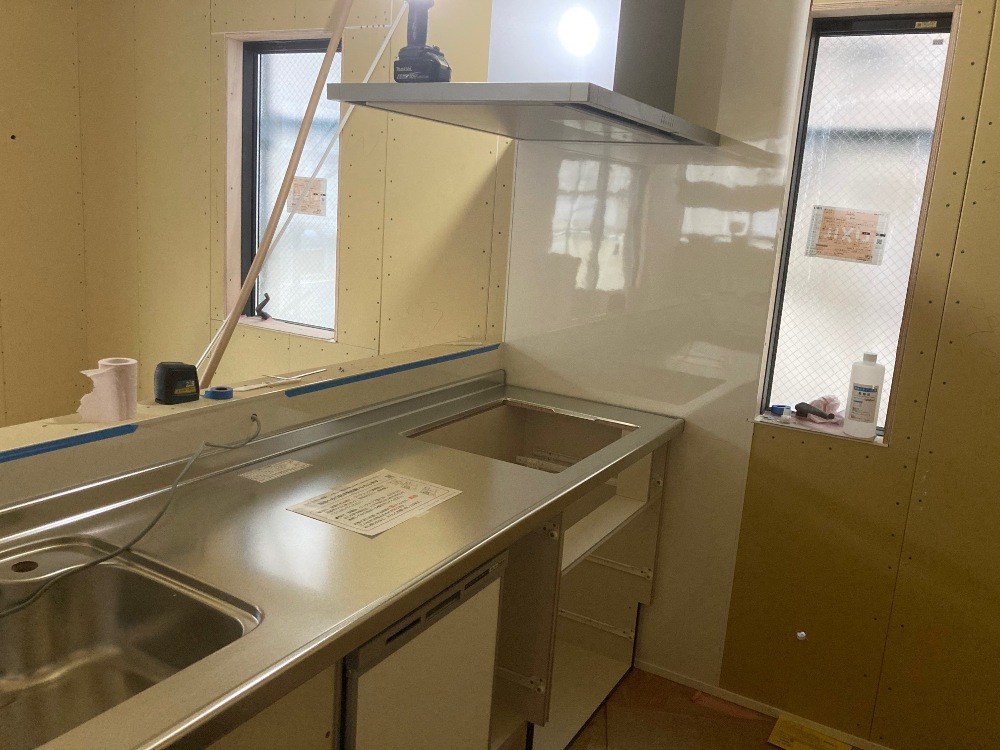

3号棟キッチン工事
キッチン取付完了です。
- 26. 2021年02月20日
-

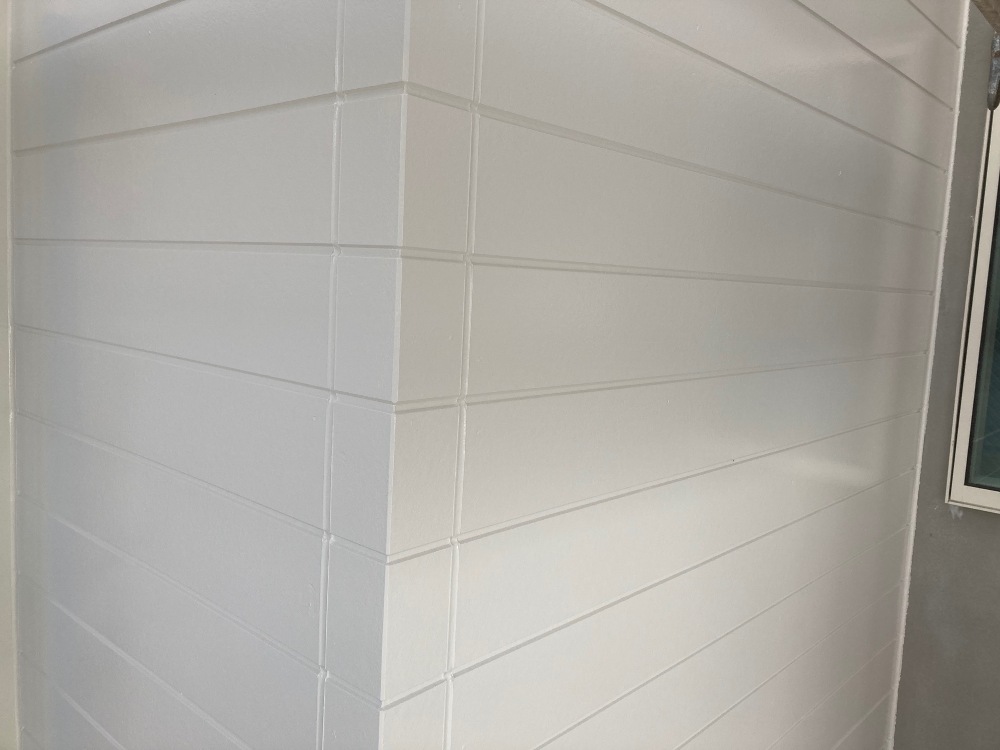

2号棟サイディング塗装
2号棟のサイディング板塗装工事が完了しました。
左官の吹付けがホワイトなので、サイディングもホワイトで塗装されています。
- 27. 2021年02月27日
-

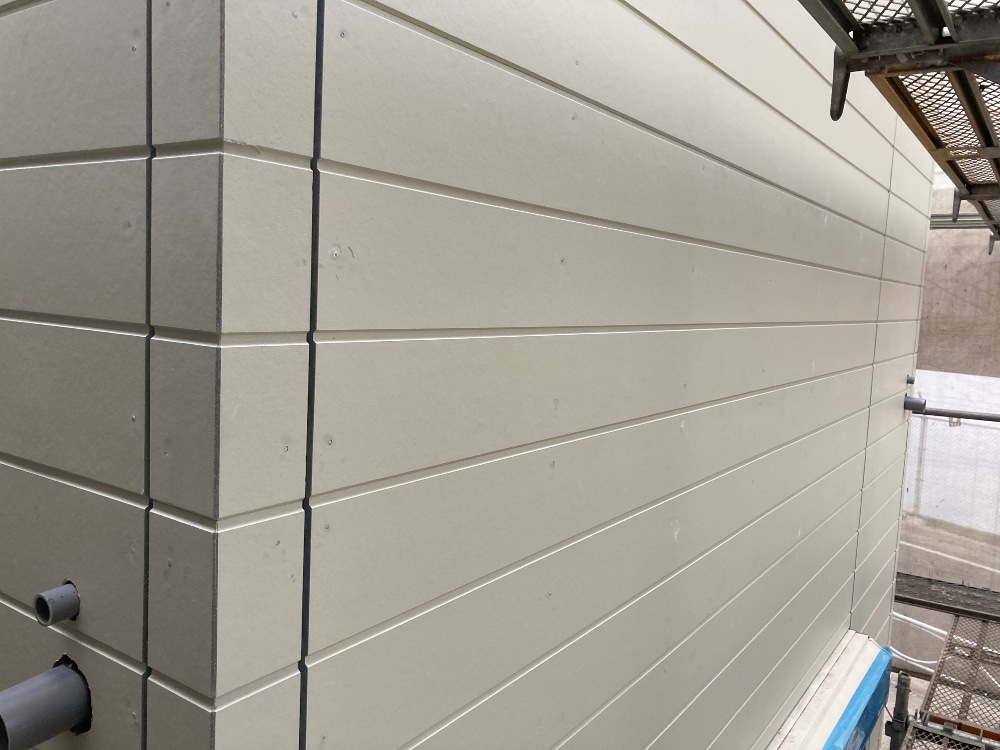

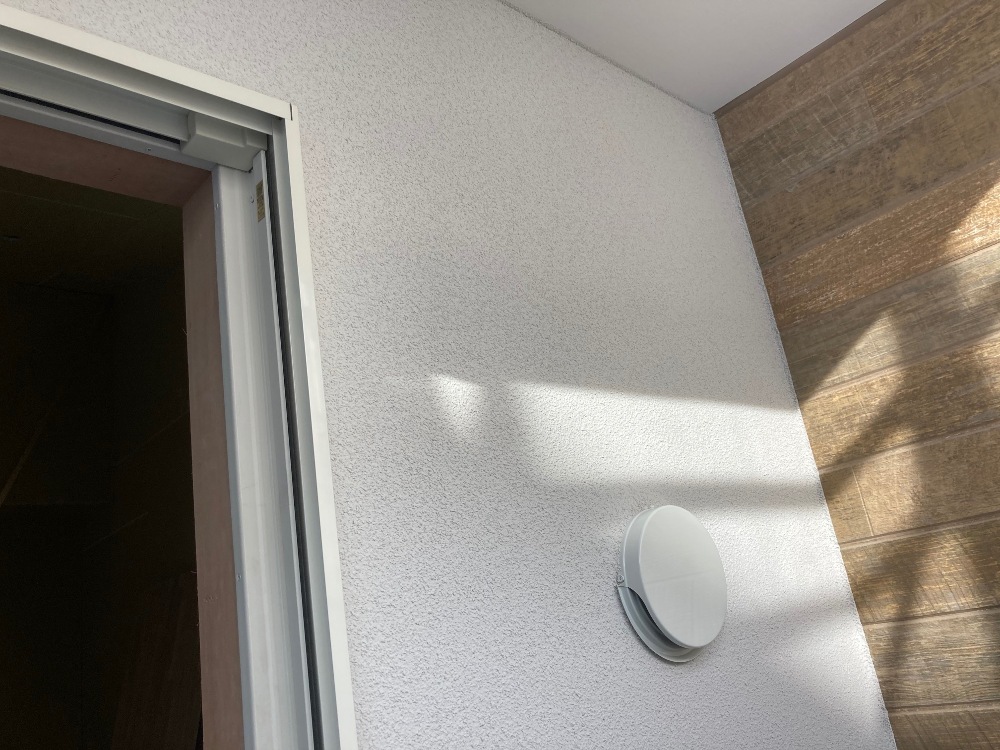

1号棟左官吹付け工事
1号棟の吹付け工事が完了しました。
1号棟は、玄関部分とバルコニー部分が左官でそれ以外は、サイディングです。
綺麗にホワイトで吹付けがされています。
