目黒区の家
M様邸
カテゴリ|3階建て
建築中レポート
- 1. 2024年03月16日
-
地鎮祭
M様邸の地鎮祭を執り行いました。
ご家族のご健康とご多幸、工事の安全を祈念致しました。
素晴らしいお家が完成しますよう工事を進めて参ります。
- 2. 2024年05月30日
-

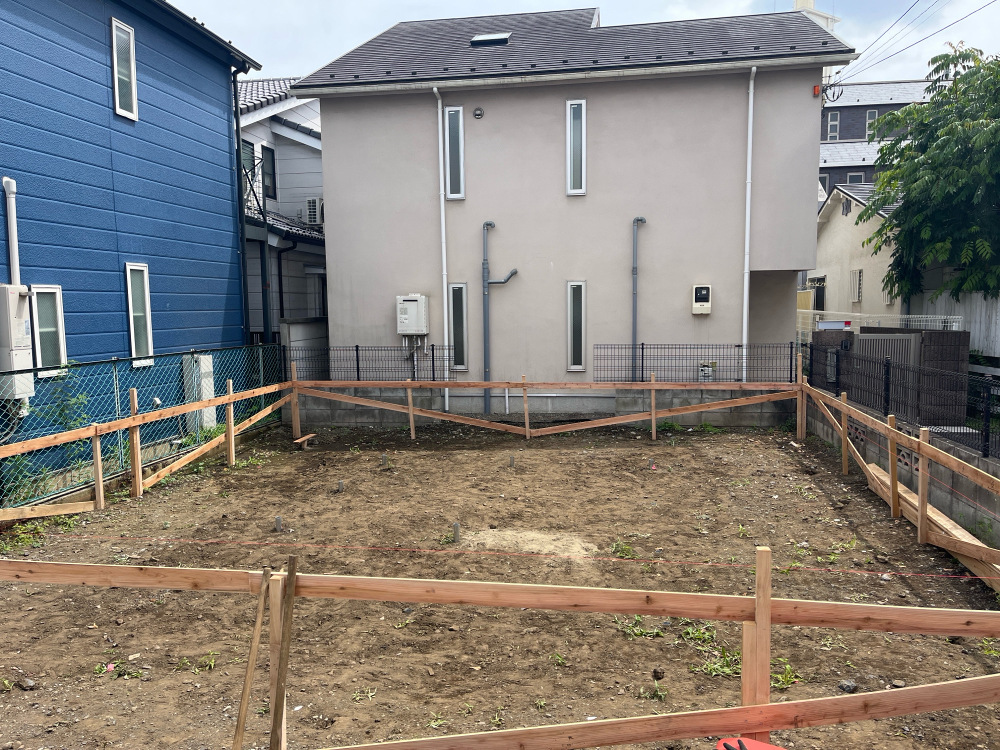

遣り方
遣り方の施工をしました。
この遣り方とは、基礎工事に重要な情報が示されている囲いの様なものです。
敷地に対する建物(基礎)の配置や基礎の高さ、直角や水平などの情報を基礎業者がわかるように作成します
- 3. 2024年06月17日
-

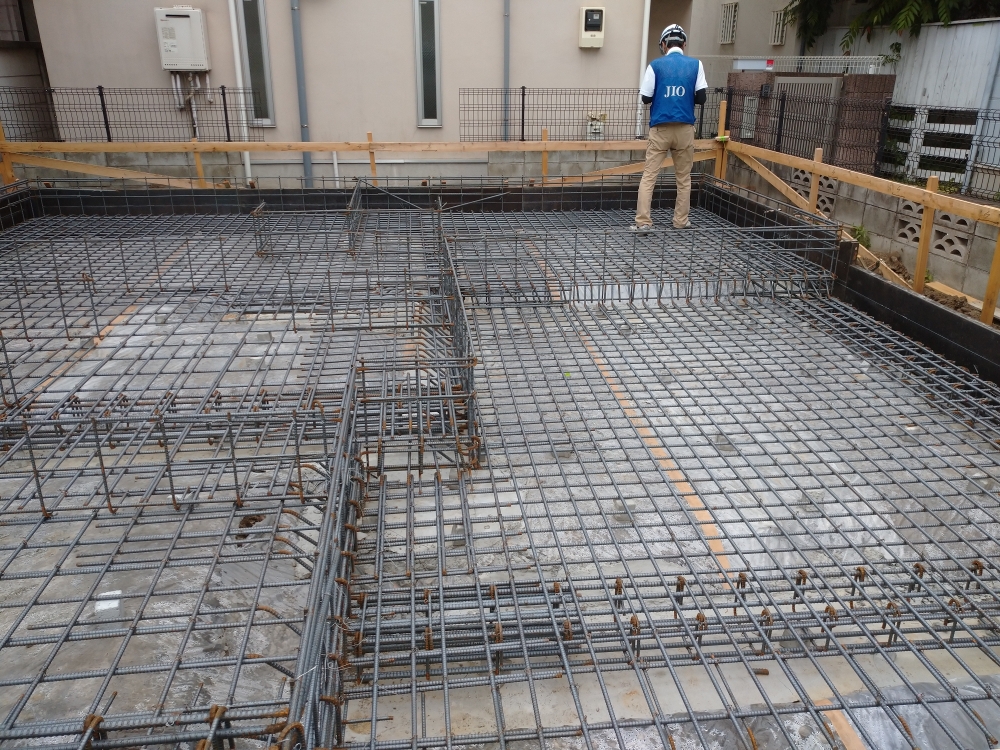

配筋検査
本日第三者機関による配筋検査を受けました。
基礎伏図通りに配筋されているか、くまなくチェックをしてもらいます。
この検査に合格しなければ工事を進めることができません。
問題なく合格しましたので、耐圧コンクリートを打つ工程に進みます。
- 4. 2024年06月26日
-

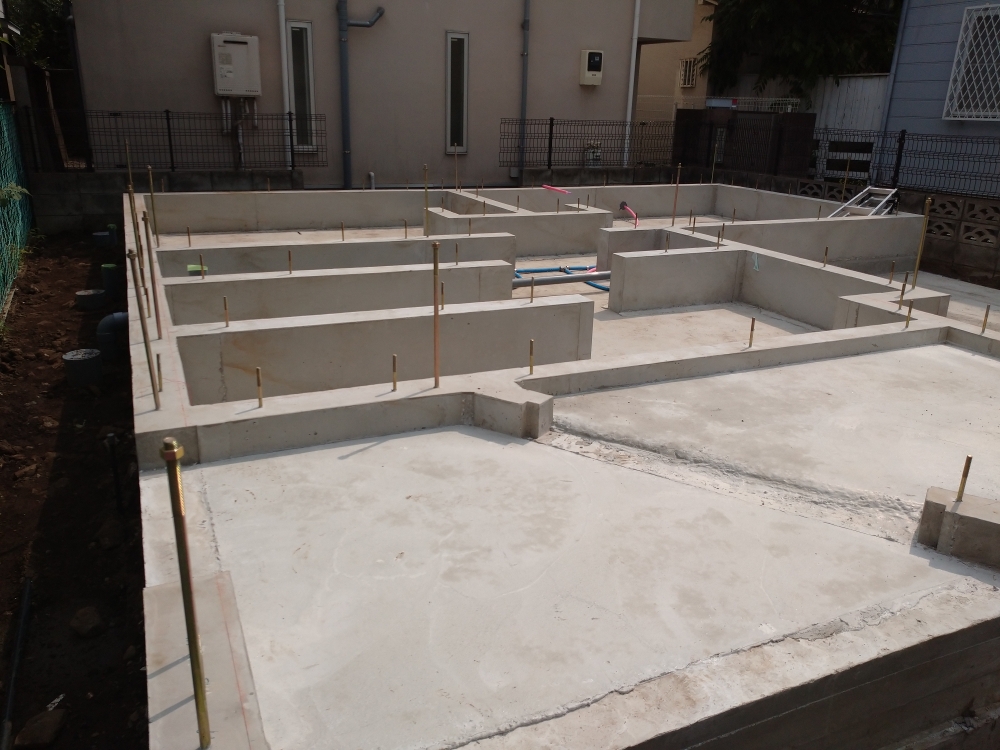

基礎工事完了
基礎工事が完了しました。
先行足場を施工し、木工事へと進みます。
- 5. 2024年07月02日
-

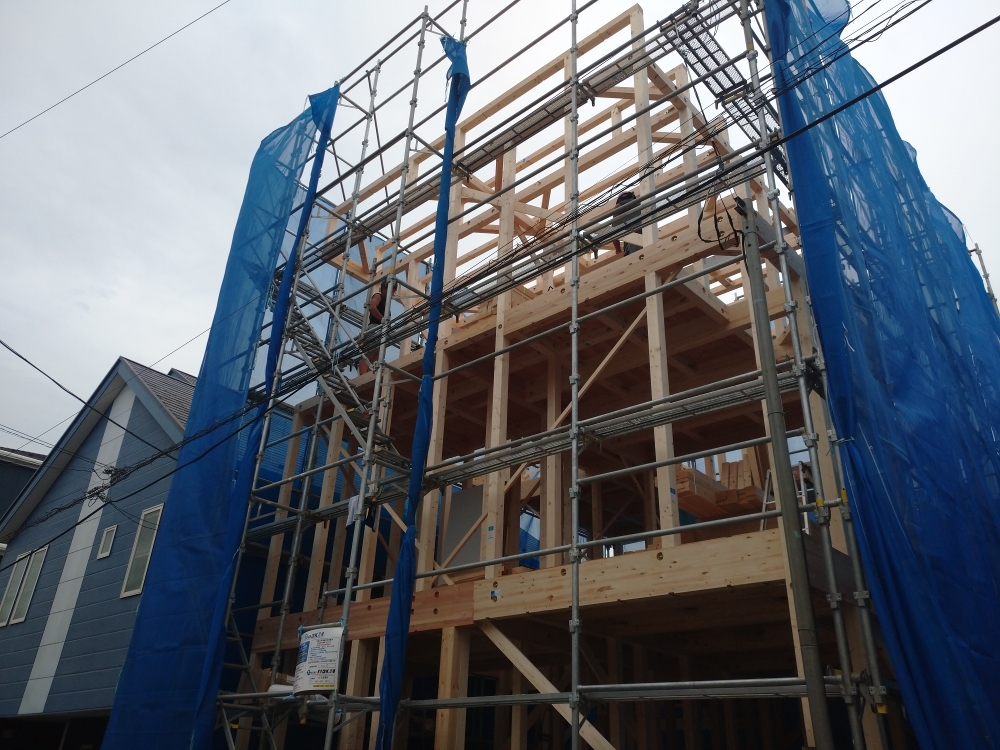

上棟
本日無事に上棟となりました。
引き続き安全第一で進めてまいります!
- 6. 2024年07月03日
-
上棟式
本日M様邸の上棟式を行いました。
工事関係者みんなでこれまで安全に工事が進んだことへの感謝とこれからの工事の安全を祈念致しました。
ご参加いただきありがとうございました!
これからも安全第一で進めてまいります。
- 7. 2024年07月22日
-

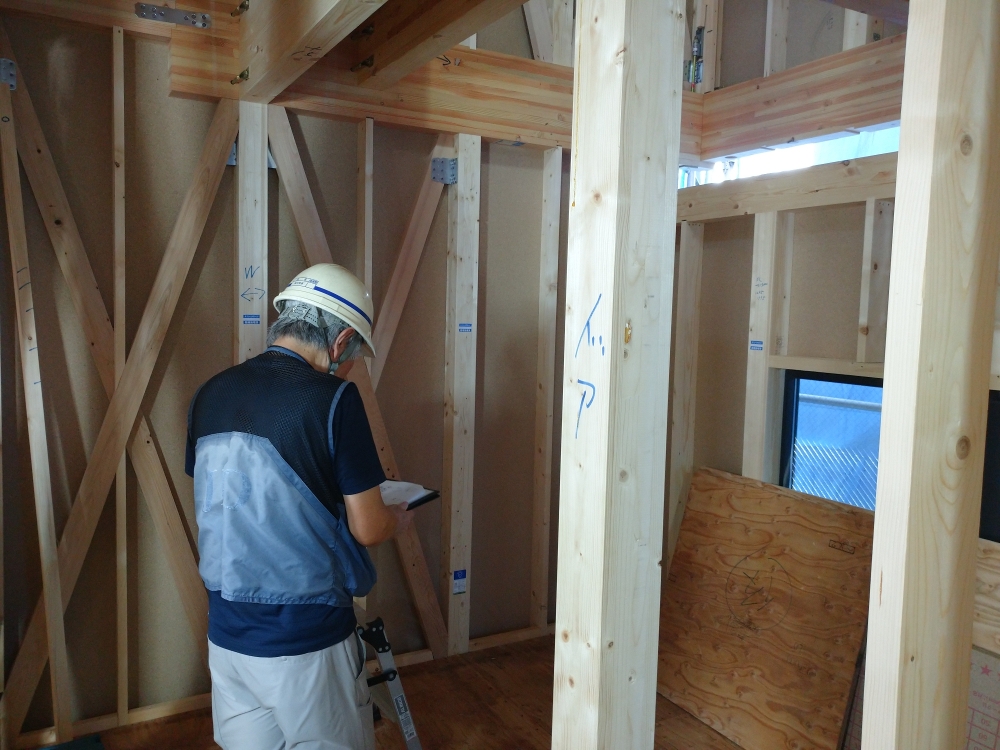

躯体検査
第三者機関による検査を受けました。
金物、耐力面材がしっかり施工されているかチェックを受けます。
この検査に合格しなければ、次の工程へ進むことができません。
- 8. 2024年08月17日
-
外装下地検査
第三者機関による外装下地検査を受けました。
外装下地検査とは、防水シートの重ね代・外壁貫通部の防水処理・サッシまわりの防水テープの施工状況のチェックを受けます。
問題なく合格しましたので外壁工事に入ります。
- 9. 2024年08月23日
-

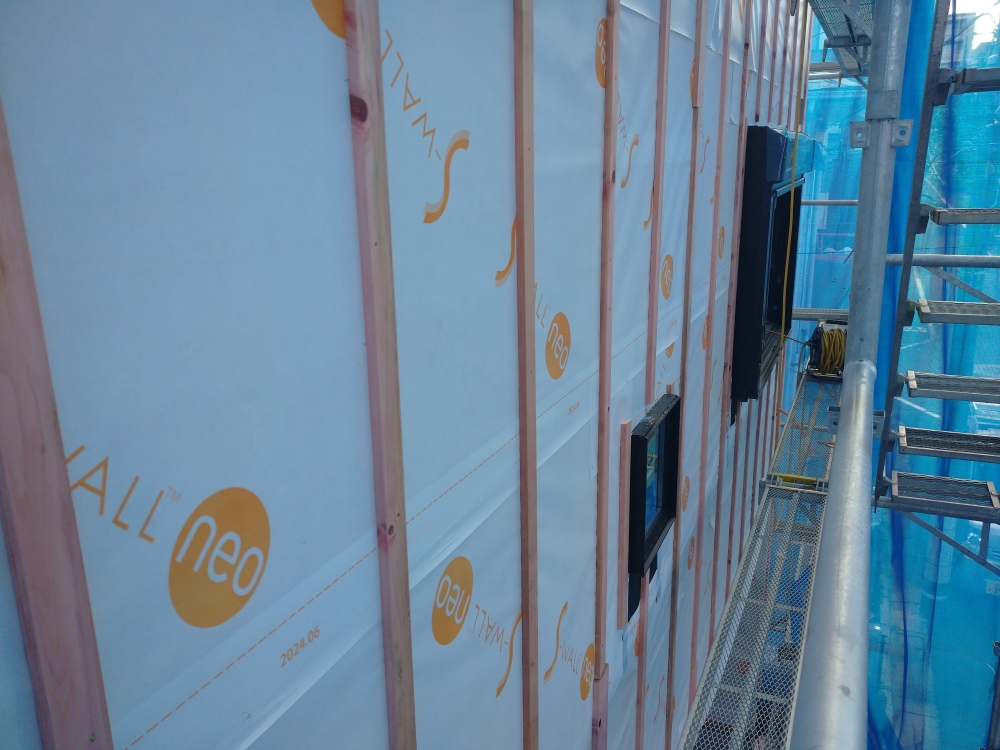

胴縁施工
胴縁の施工が完了しました。
胴縁を施工することで家の外部の通気を確保します。
- 10. 2024年08月26日
-

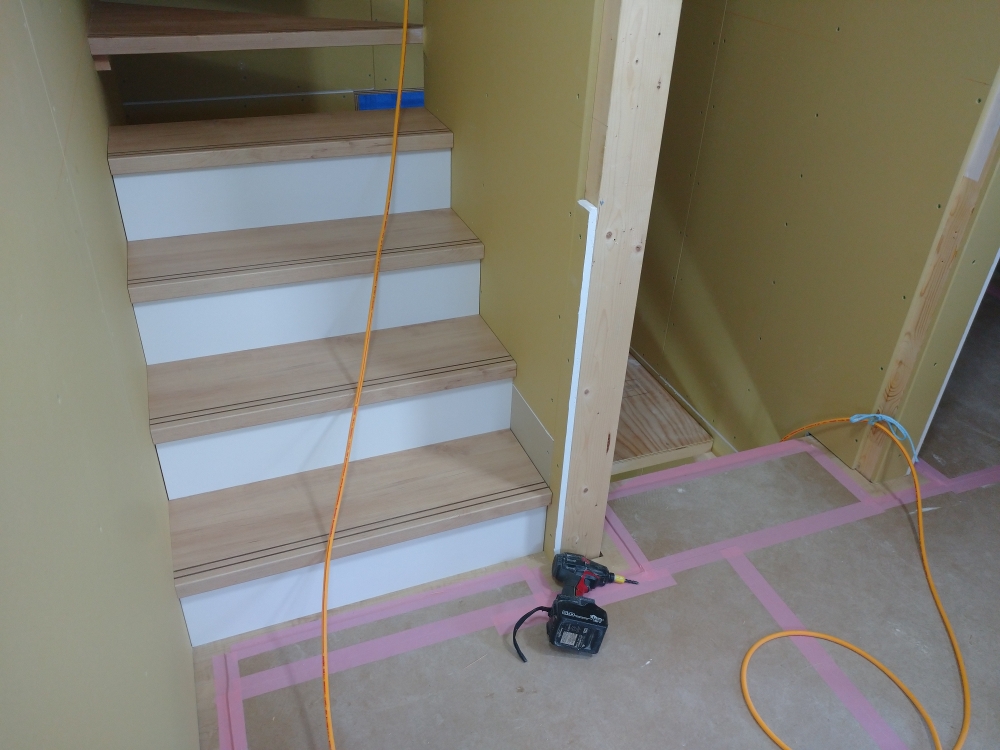

階段施工中
階段施工中です。
一つ一つ丁寧に取り付けていきます。
- 11. 2024年09月14日
-

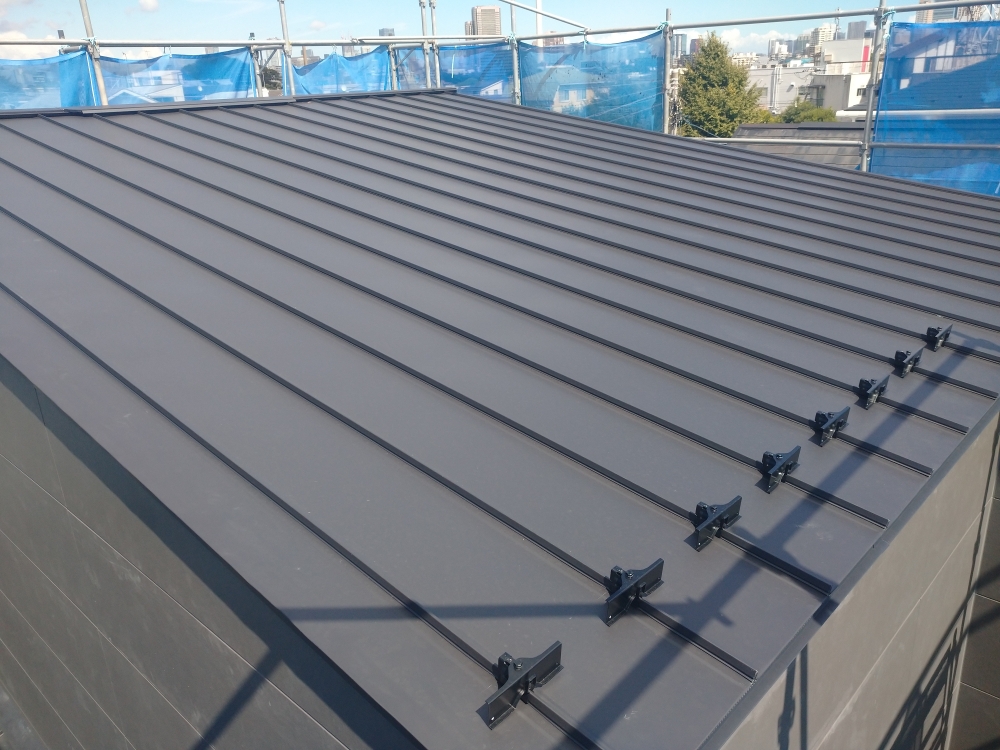

屋根工事
屋根が施工されました。
この後太陽光パネルを設置します。
- 12. 2024年09月24日
-

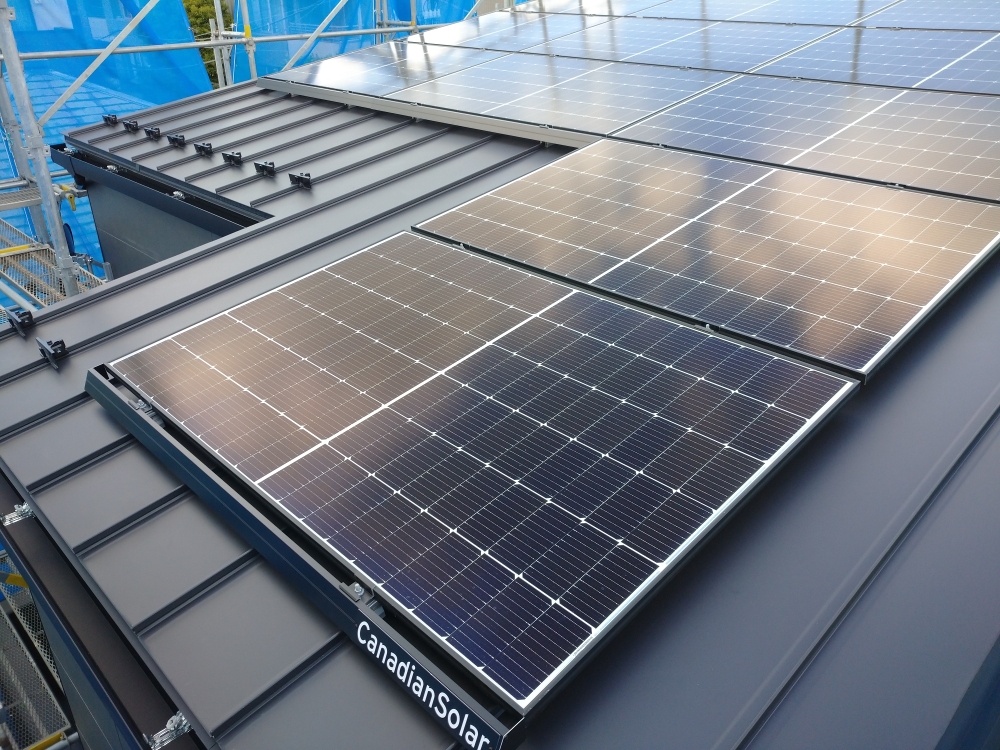

太陽光パネル設置
太陽光パネルの設置工事を行いました。

- 13. 2024年09月30日
-
足場解体
足場の解体作業が終わりました。
外構工事に進みます。
完成が近づいてきました!
