世田谷区の家
I様邸
カテゴリ|すべて
建築中レポート
- 1. 2020年05月12日
-
遣り方
基礎工事に着手する前に、【遣り方】を施工します。
敷地に対しての建物(基礎)の配置、基礎の高さ、基礎の直角などの情報がわかるような囲いを作ります。
- 2. 2020年05月14日
-
基礎工事
基礎工事:地業

根伐り作業にて地盤を掘り進めた後に砕石を敷きこみ転圧をしていきます。
通常ですと砕石後防湿シート施工し捨てコンの作業ですが、土壌処理を施工してから次の工程になります。
- 3. 2020年05月21日
-

配筋検査
基礎伏図通りに配筋が完成しているか第三者機関に検査をしてもらいます。
無事に合格しました。
- 4. 2020年05月23日
-

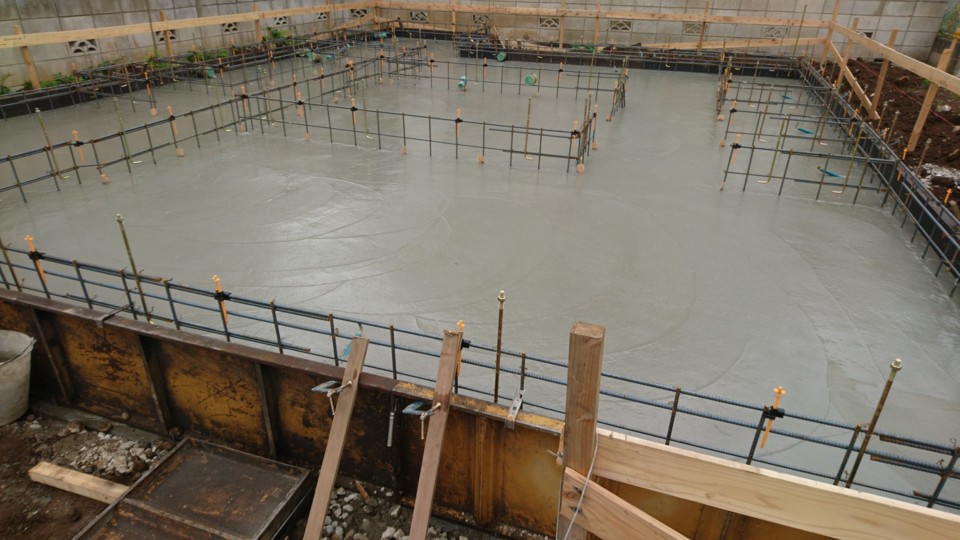

耐圧コンクリート打設
配筋検査を問題なく完了しましたので耐圧コンクリートの打設を行いました。
- 5. 2020年05月25日
-

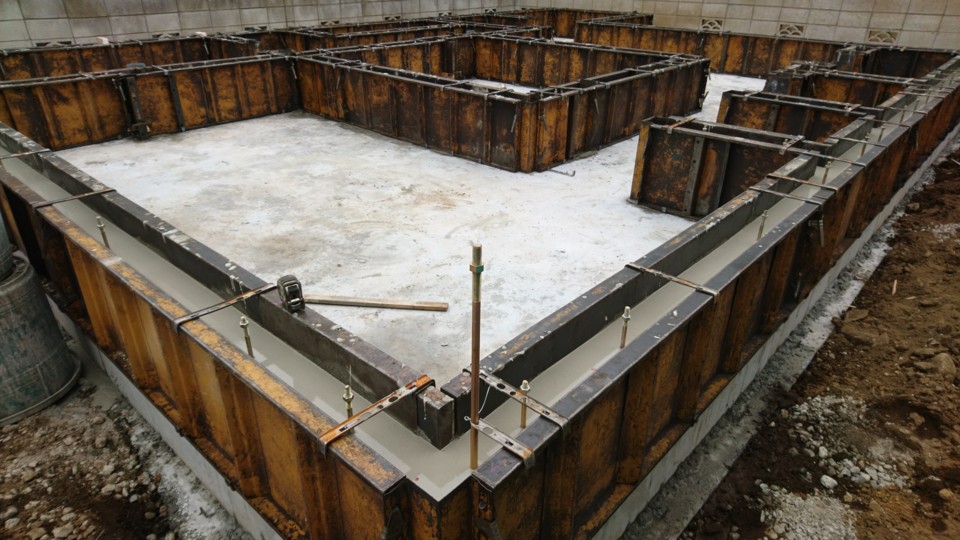

枠組み

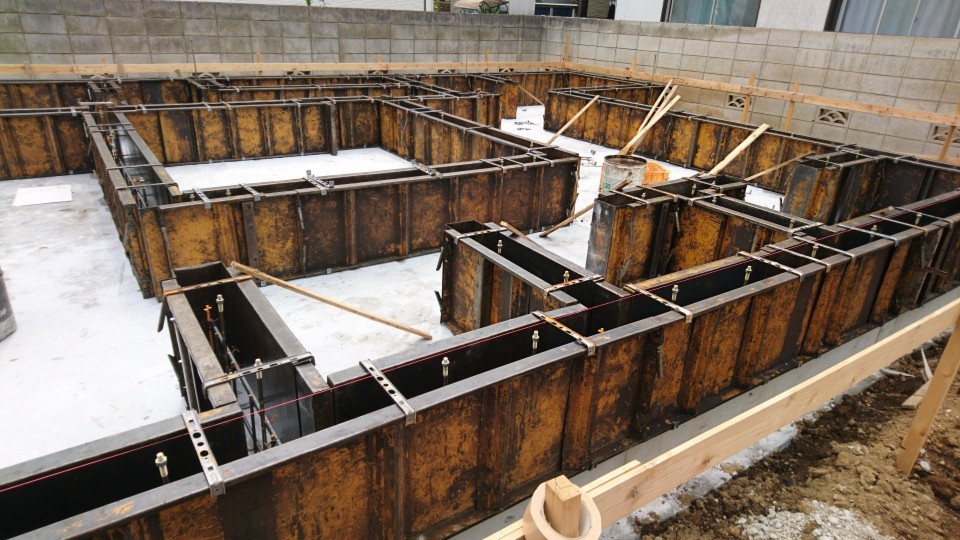

基礎立ち上がり枠組みを行いました。
土台と基礎をつなぐアンカーボルト・柱を引き寄せるホールダウン金物の
設置も完了しいよいよ立ち上がりコンクリートの打設です。
- 6. 2020年05月26日
-
立上りコンクリート
立上りコンクリートの打設を行いました。
立上りコンクリート後はコンクリートが固まるまで養生期間を設けます。
養生期間後枠をバラシで基礎完成になります。
- 7. 2020年05月30日
-

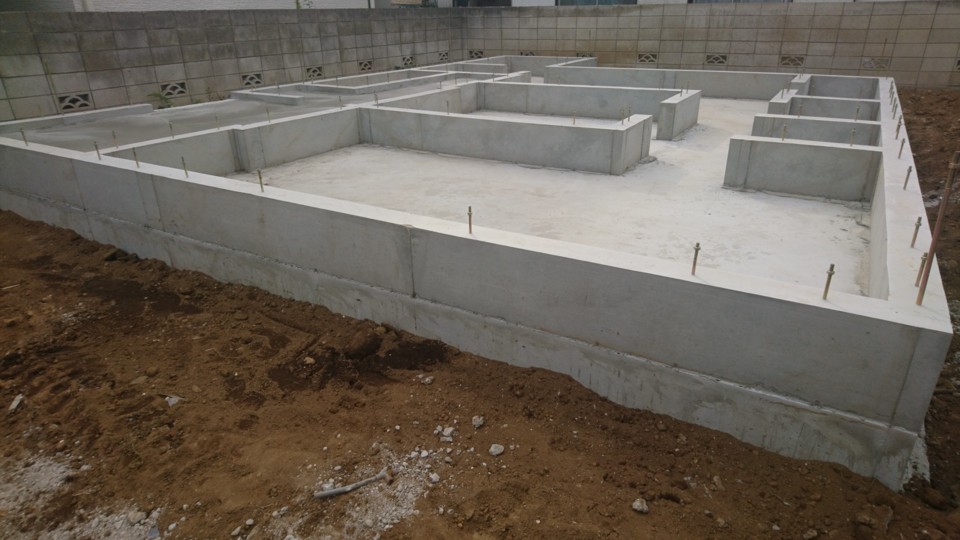

基礎工事完了
枠バラシを行いました。
何となく間取りもわかるかな?というところです。
次は先行配管になります。
- 8. 2020年06月04日
-

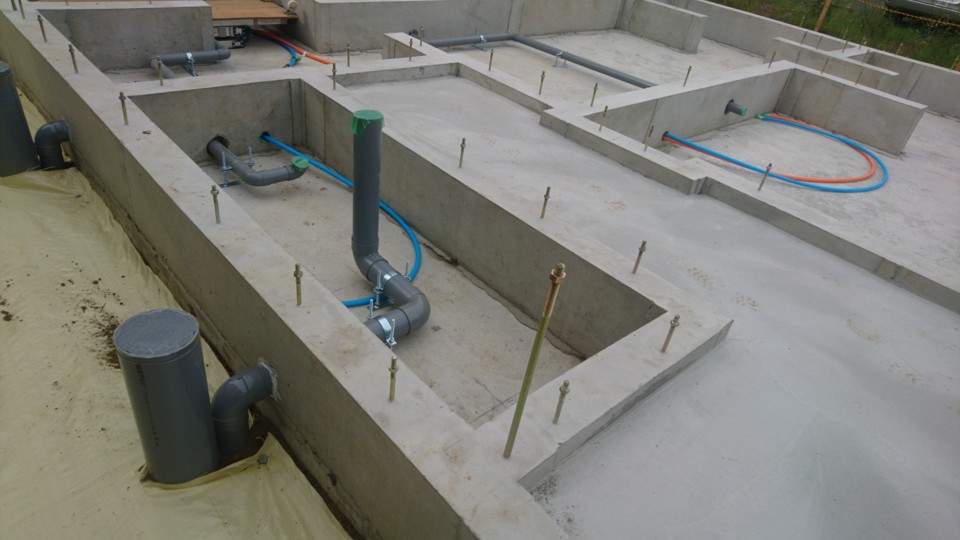

水道先行配管
水道の先行配管を行いました。
次は足場工事をし上棟の準備になります。
- 9. 2020年06月08日
-
足場工事
足場工事を行いました。
木工事が土台敷きから始まります。
- 10. 2020年06月09日
-
土台敷き

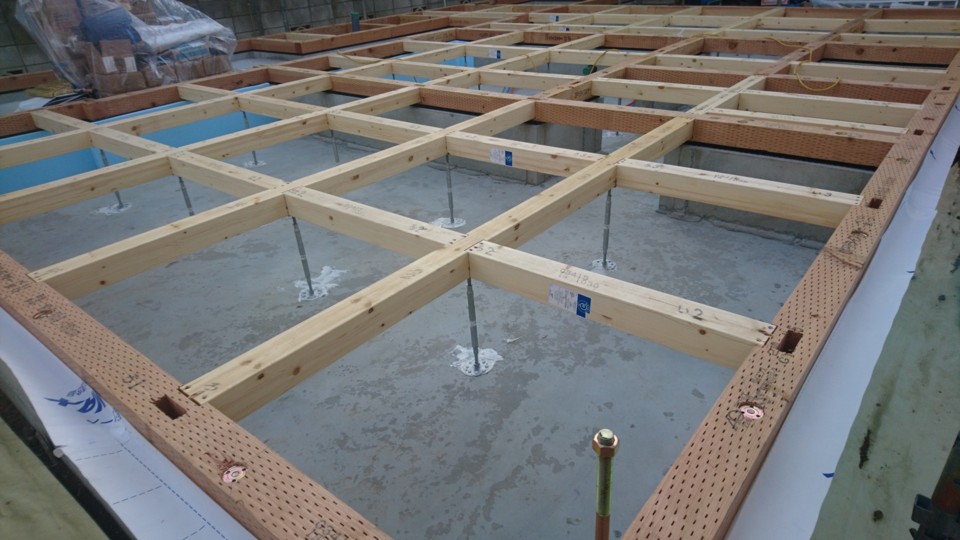

木工事の最初となる土台敷きを行いました。
土台敷きは基礎コンクリートの上に土台・大引きを設置していく作業になります。
- 11. 2020年06月11日
-

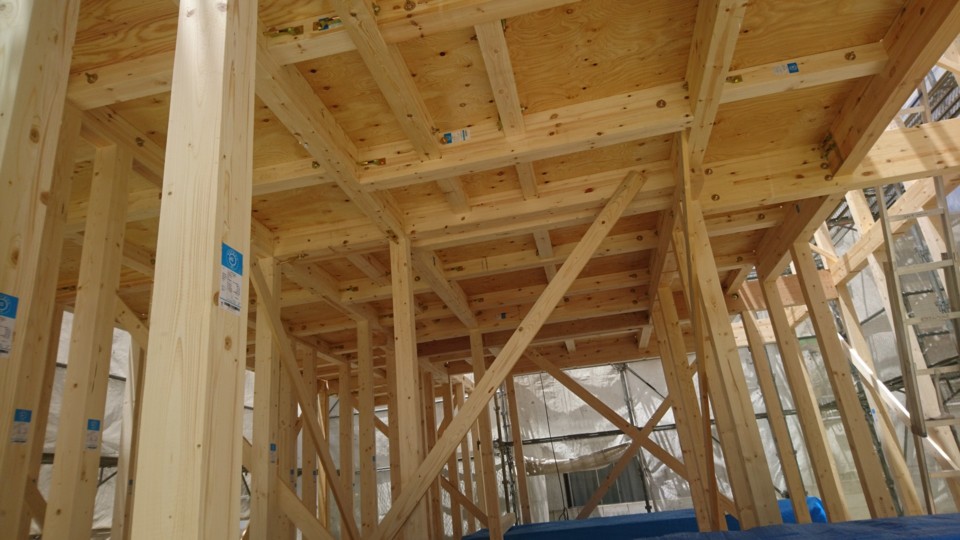

上棟作業

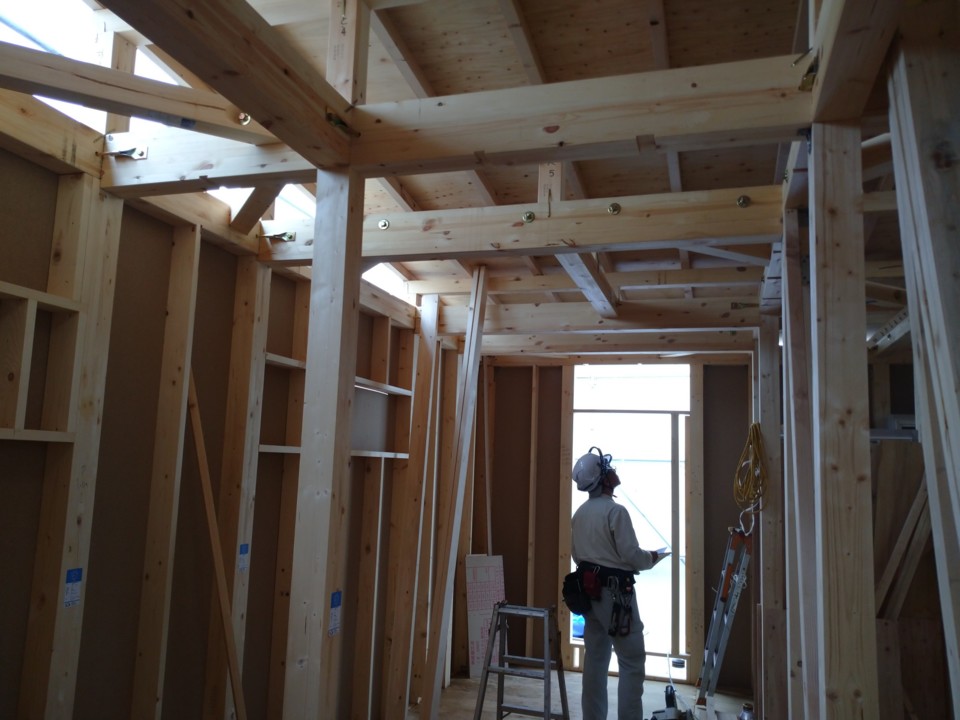

建物の骨組みとなる柱・梁を組み上げ構造部分が完成しました。
- 12. 2020年06月15日
-
ルーフィング

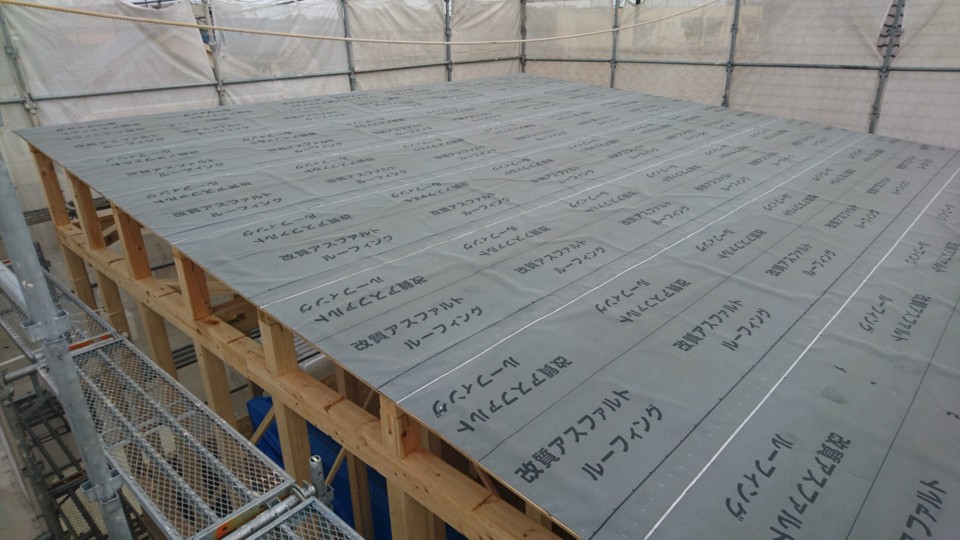

屋根のルーフィング作業をおこないました。
ルーフィングとは屋根の下地材(構造用ベニヤ)を施工した上に張り広げる防水シートのようなものです。
このルーフィングは雨水の進入を防ぐためには欠かせない物です。
- 13. 2020年06月23日
-
躯体検査
本日躯体検査を行いました。
自主検査・第三者機関での検査になります。
適合をいただきましたので次の工程へ進みます。
- 14. 2020年06月30日
-
バルコニー防水
バルコニー防水を行いました。
- 15. 2020年07月02日
-
サッシ取り付け
サッシの取り付けが完了しました。
外部は透湿シートへ移ります。
- 16. 2020年07月03日
-

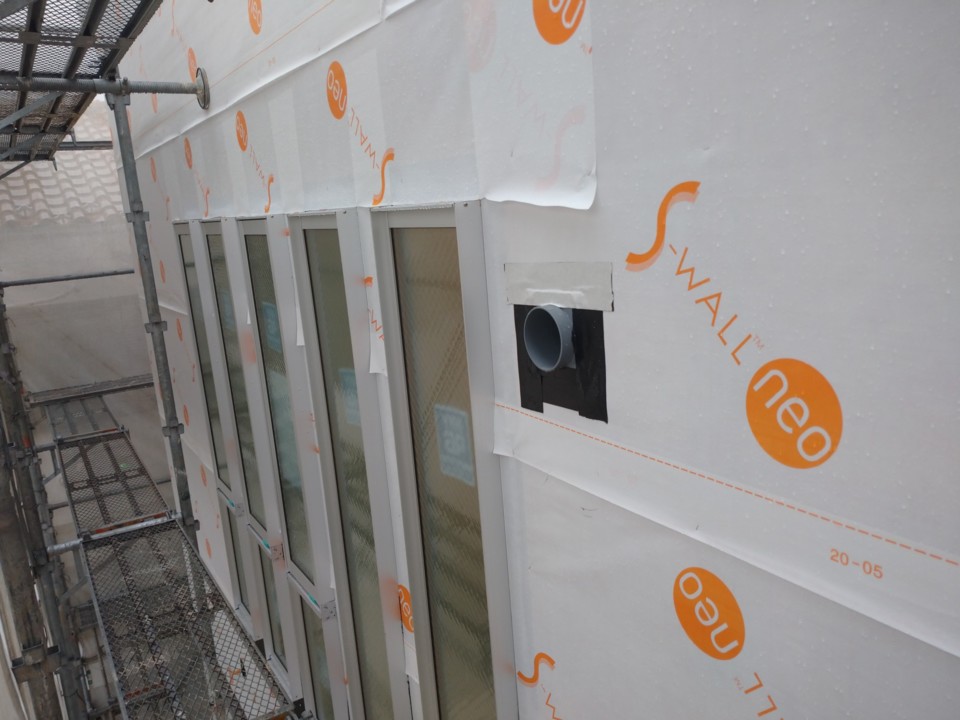

透湿シート施工・外装下地検査

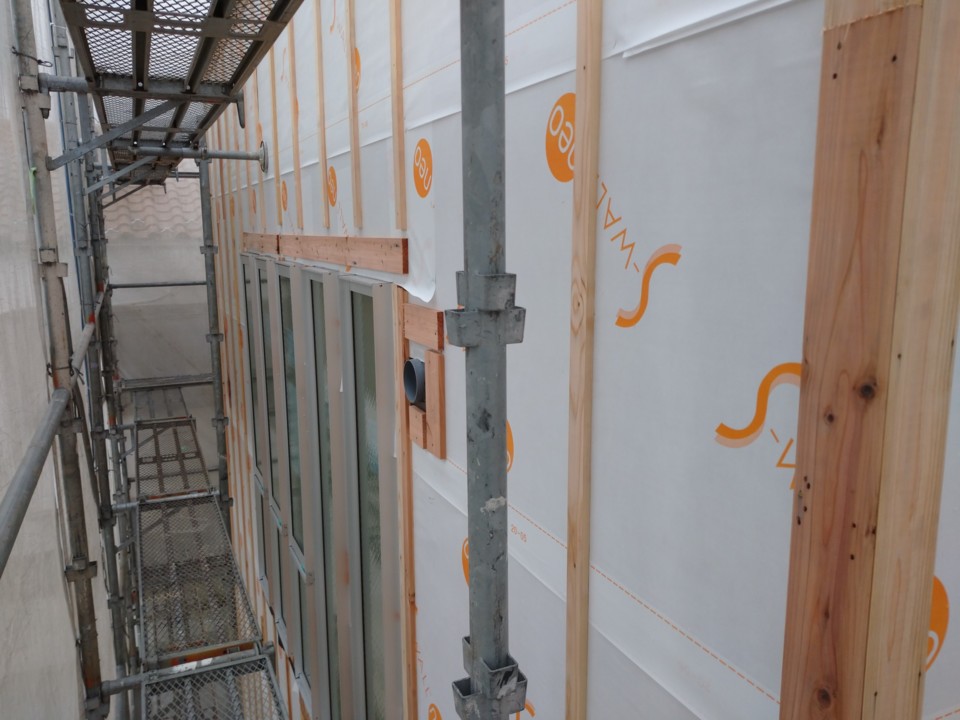

透湿シートの施工をしました。
透湿シートは水を通さず、湿気は外へ通す性質があります。
シート施工後第三者機関による外装下地検査を受けました。
検査は適合をいただきましたので次の工程胴縁施工に移ります。
- 17. 2020年07月13日
-

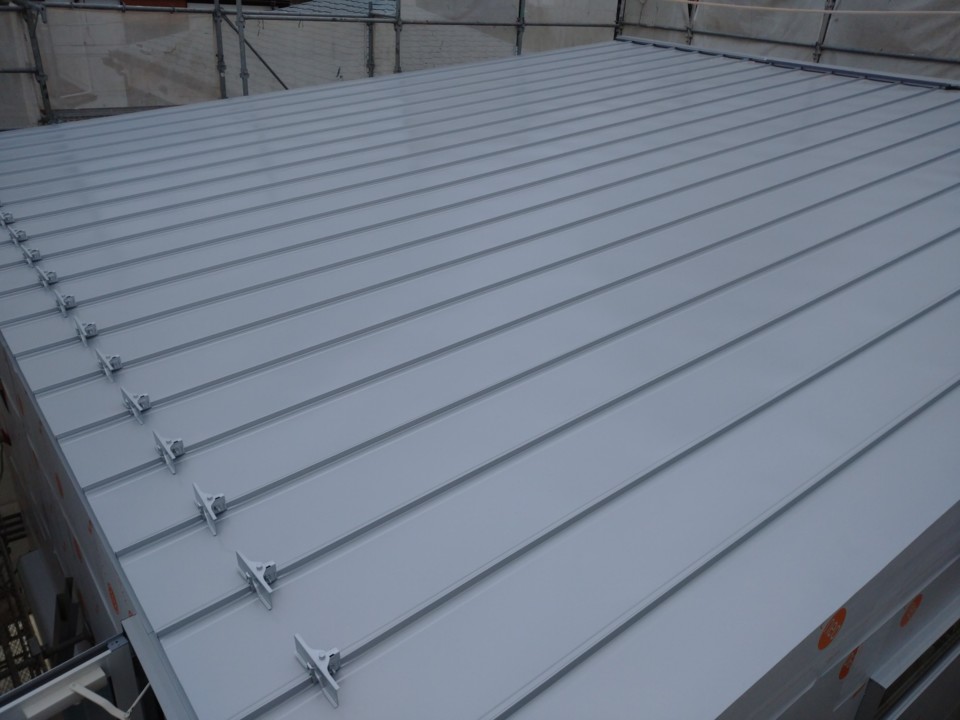

屋根施工
屋根施工を行いました。
ガルバニウム鋼板屋根/セリオスシルバーです。
- 18. 2020年07月17日
-
胴縁施工
外部は胴縁施工を行いました。
雨続きで天候を気にしながらの施工になります。
ずーっと雨続きなので、そろそろ梅雨明けしてほしいです。
- 19. 2020年07月18日
-

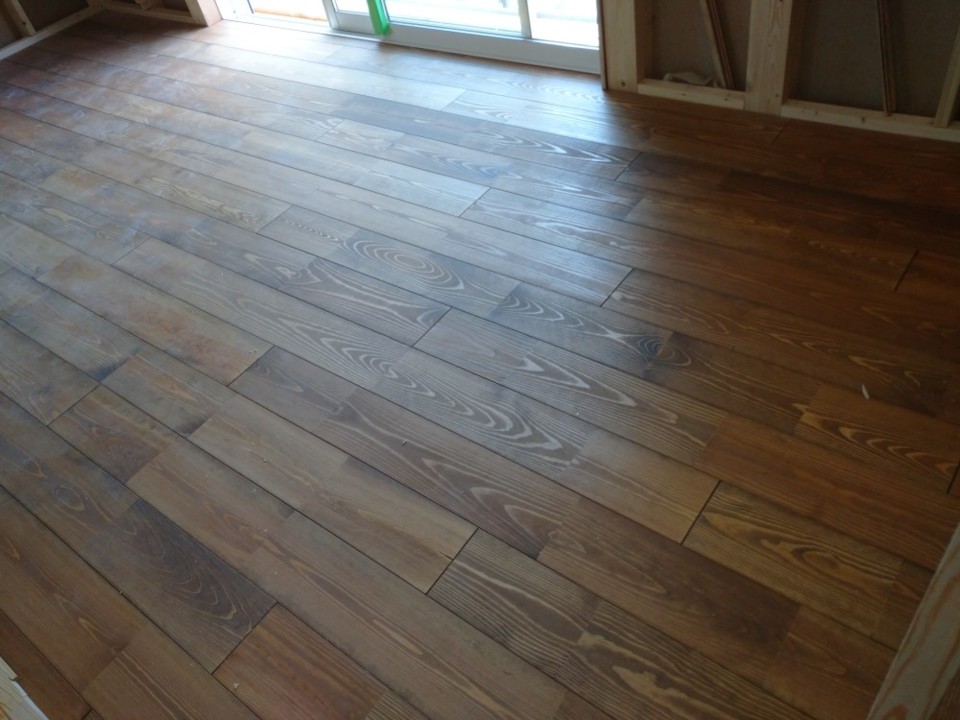

床材施工
内部は床材施工を行っております。
プレイリーホームズ/マツスマイルフローリング/栗皮です。
- 20. 2020年07月27日
-
断熱材施工

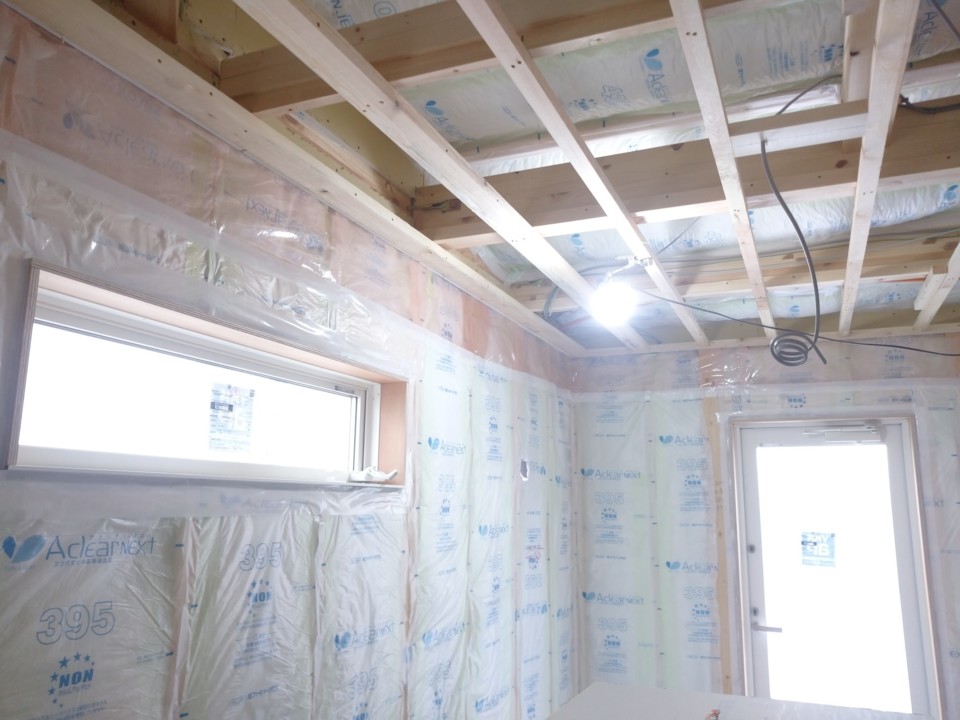

断熱材施工が完了しました。
断熱材施工後には自主検査・第三者機関による検査を行います。
問題なく施工出来ていますので
次の工程、石膏ボード施工へ移ります。
- 21. 2020年07月29日
-
ラス網施工
外壁、モルタル工事前の下地でラス網工事を施工が入りました。
- 22. 2020年08月03日
-
階段施工

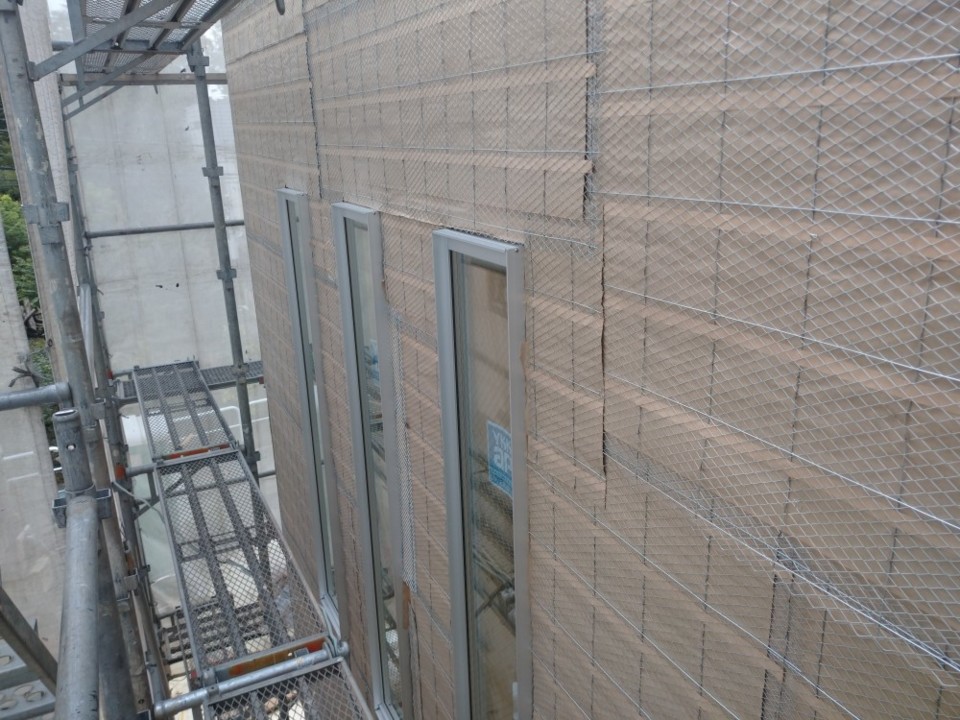

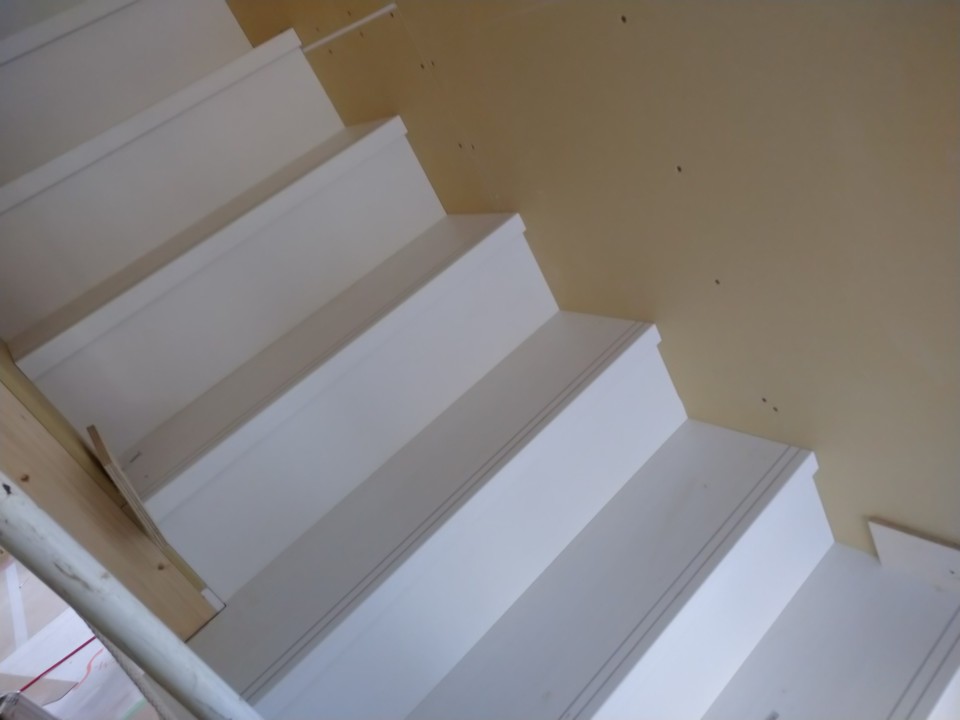

階段の施工を行いました。
内部木工事もいよいよ終盤です。
- 23. 2020年08月07日
-
左官工事
外壁モルタルが完了しました。この後、仕上げ材の吹付けを行います。
- 24. 2020年08月17日
-

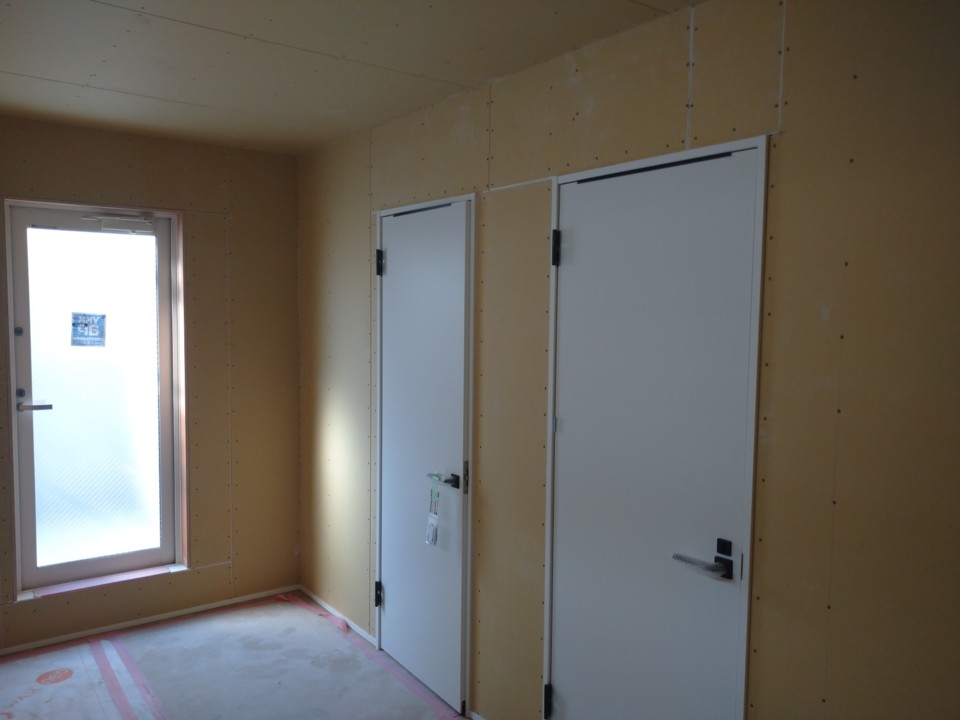

木工事完了
建具の吊り込みをし、木工事が完了しました。
引き続きクロス工事入り仕上げ工程になります。
- 25. 2020年08月22日
-
外壁吹付け工事

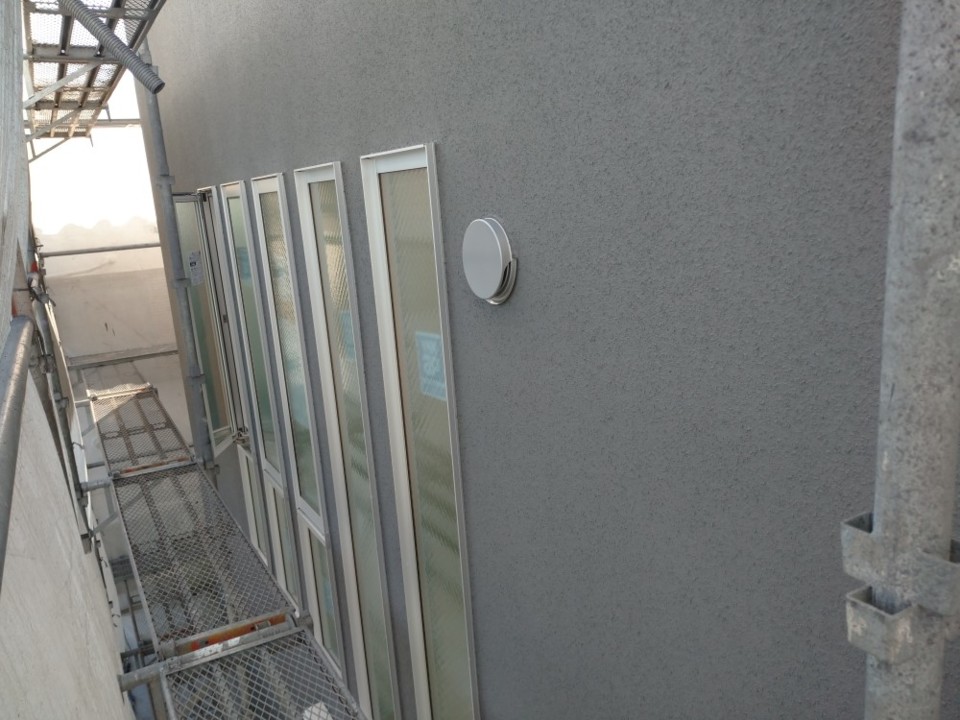

外壁吹付工事を行いました。
ジョリコートリシン吹付仕上げになります。
- 26. 2020年08月24日
-
クロス工事
クロス工事が始まりました。

まずはパテ処理になります。
- 27. 2020年08月31日
-
足場解体
足場の解体作業が終わりました。
引き続き、外部の給排水・ガス工事へと進み、外構工事となります。
- 28. 2020年09月02日
-
クロス完了
クロス工事が完了しました。
- 29. 2020年10月06日
-

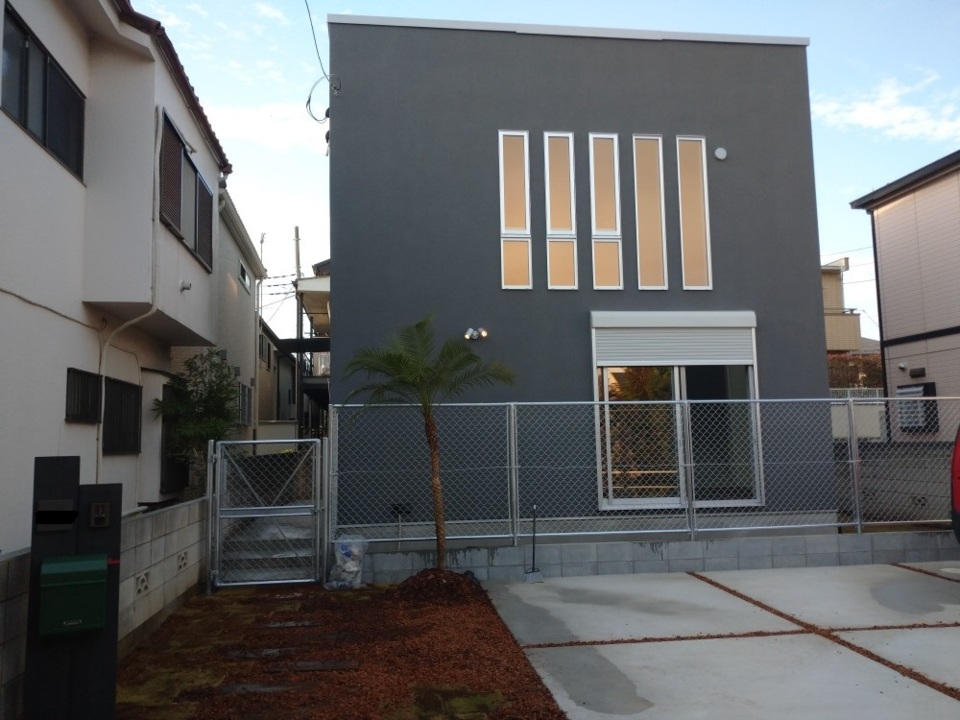

外構工事完了
外構工事が完了しました。
植栽・芝施工はお施主様にて施工いたしました。
いい雰囲気に仕上がっていると思います。
外構工事が完了しましたので工事は竣工しお施主様へお引渡しになります。
