調布市の家

Y様邸

カテゴリ|すべて

建築中レポート

1. 2021年01月08日
地鎮祭

地鎮祭

Y様邸の地鎮祭を執り行いました。
ご家族のご健勝とご多幸、工事の安全を祈念いたしました。
いよいよこれから着工となります。
素晴らしいお家が完成しますよう工事を進めてまいります。

2. 2021年02月09日

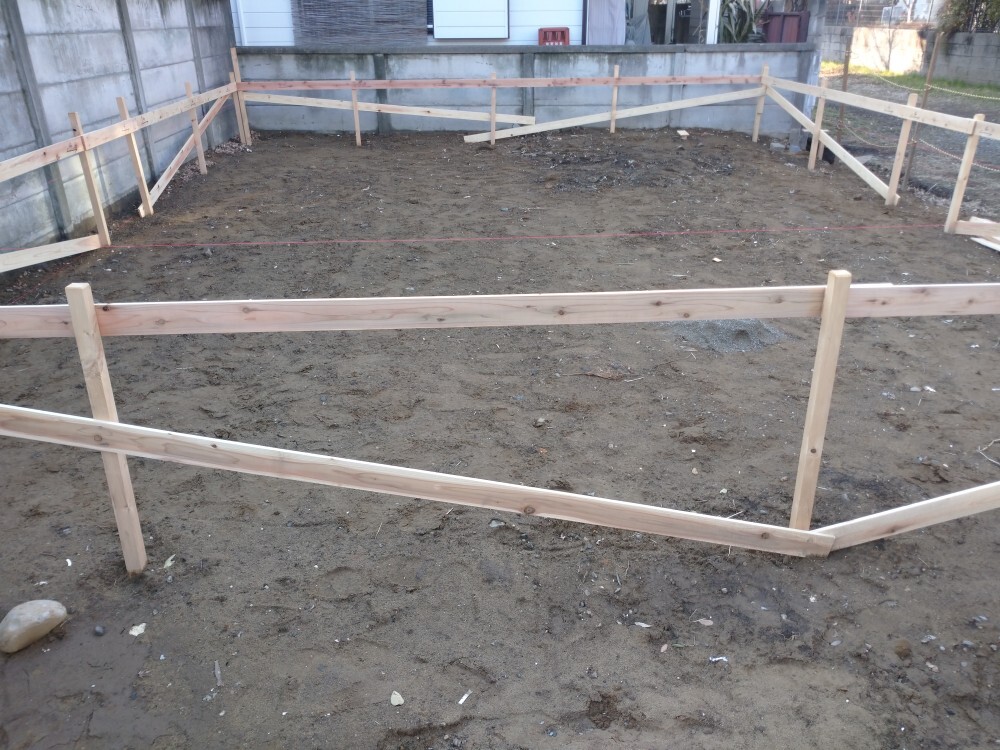

遣り方

遣り方

基礎工事前:遣り方
基礎工事着前の遣り方を施工しました。

3. 2021年02月15日
地業

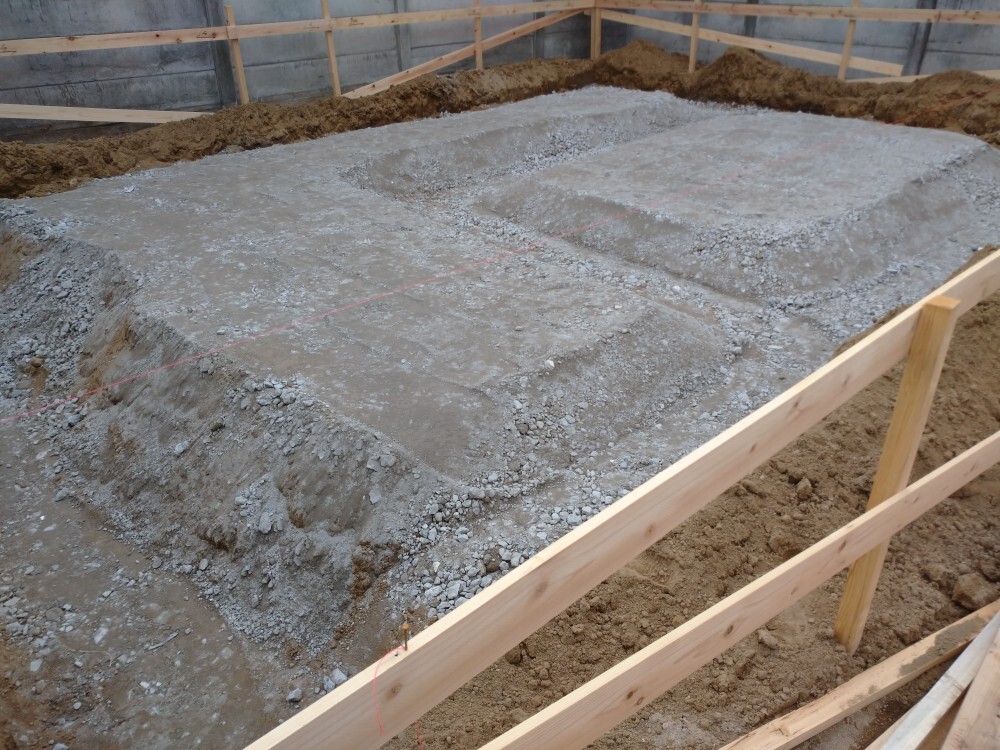

地業

基礎工事が始まりました。
敷地を根伐りによって掘り進めた後に砕石を敷き、機械にて転圧をかけます。

4. 2021年02月19日
配筋検査

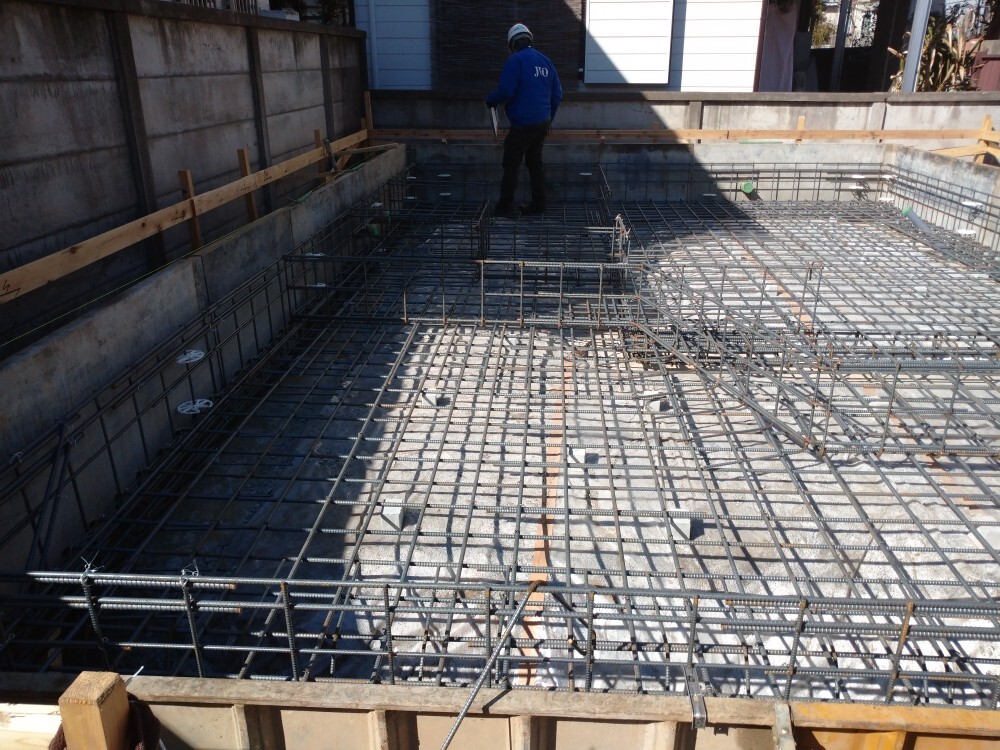

配筋検査

基礎構造通りに鉄筋が配置されて組まれているかの
第三者機関によるチェックになります。

5. 2021年03月08日

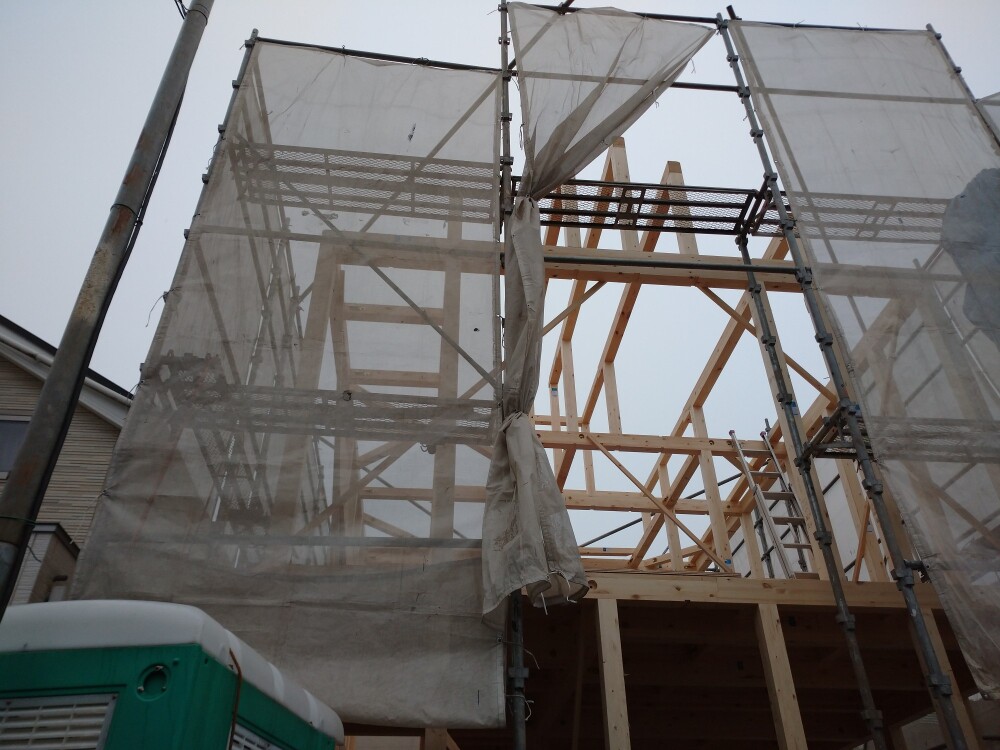

上棟

上棟

本日、無事に上棟いたしました。
これからも安全第一に進めてまいります。

6. 2021年03月10日

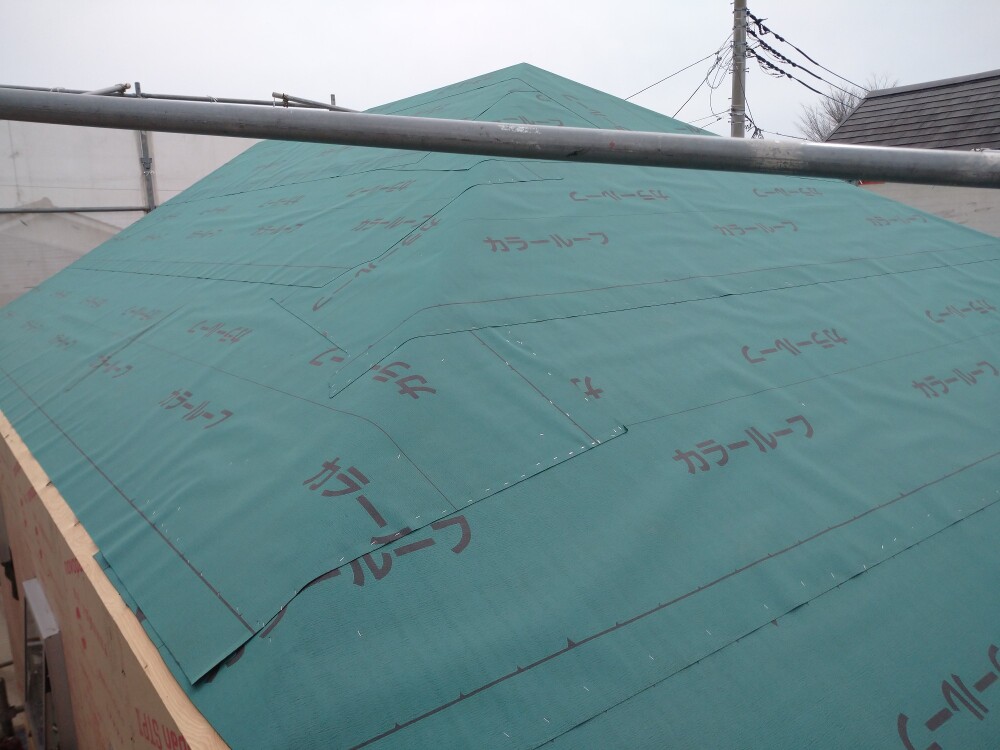

ルーフィング

ルーフィング

ルーフィングとは屋根の下地材(構造用ベニヤ)を
施工した上に張り広げる防水シートのようなものです。

7. 2021年03月15日

サッシ取り付け

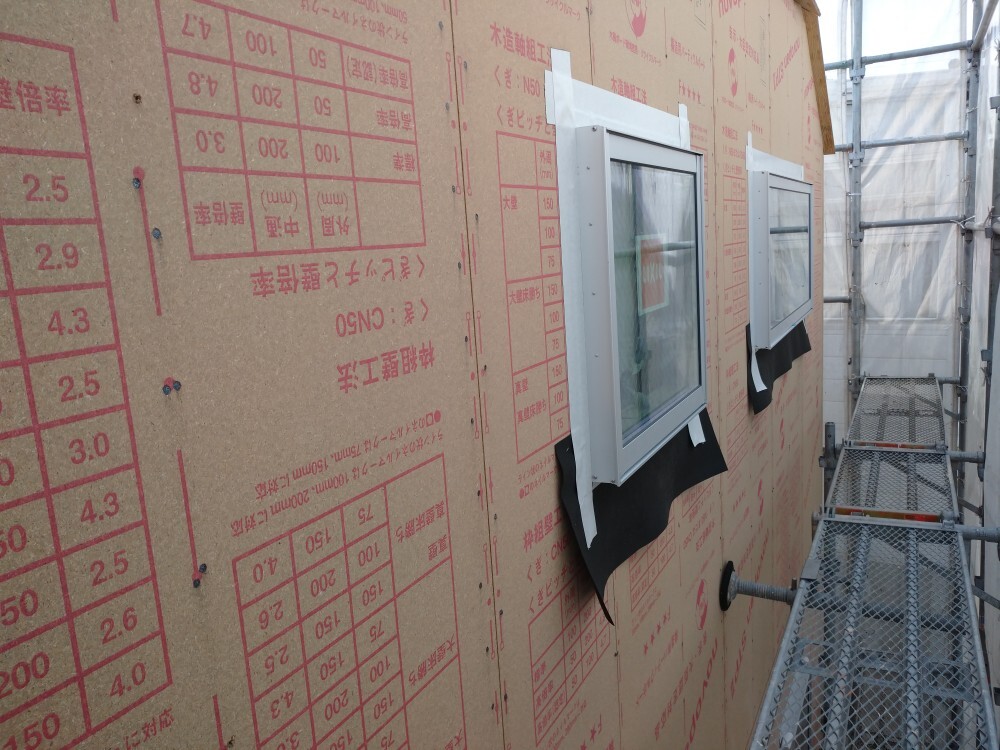

サッシ取り付け

8. 2021年03月17日

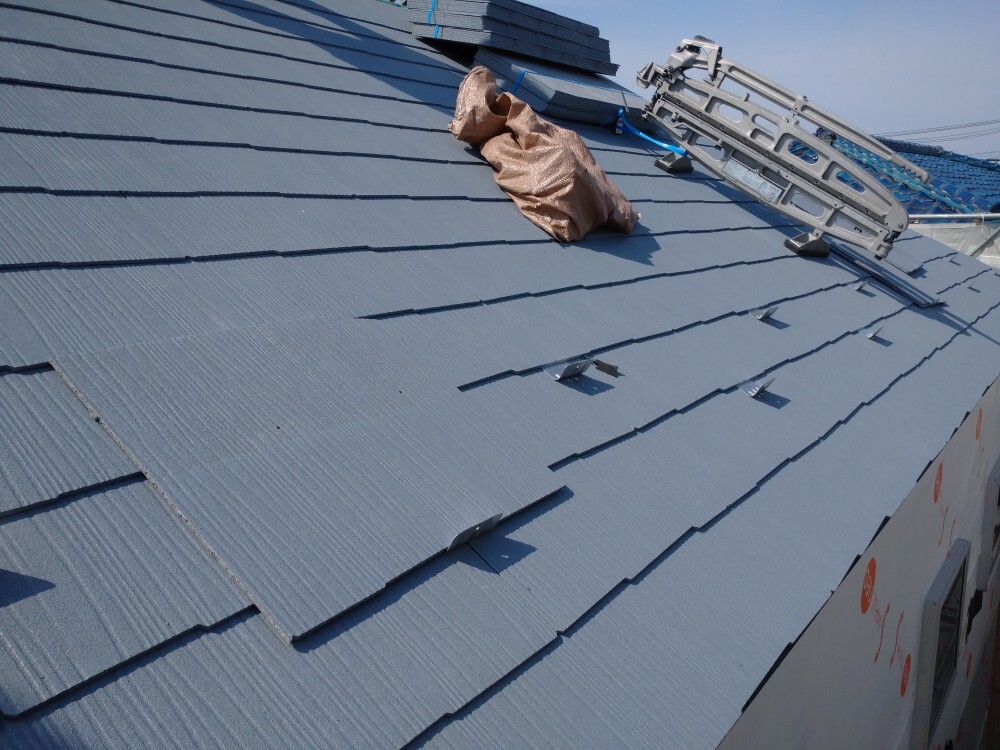

屋根本葺き

屋根本葺き

コロニアルの施工中です。

9. 2021年03月19日
バルコニー防水

バルコニー防水

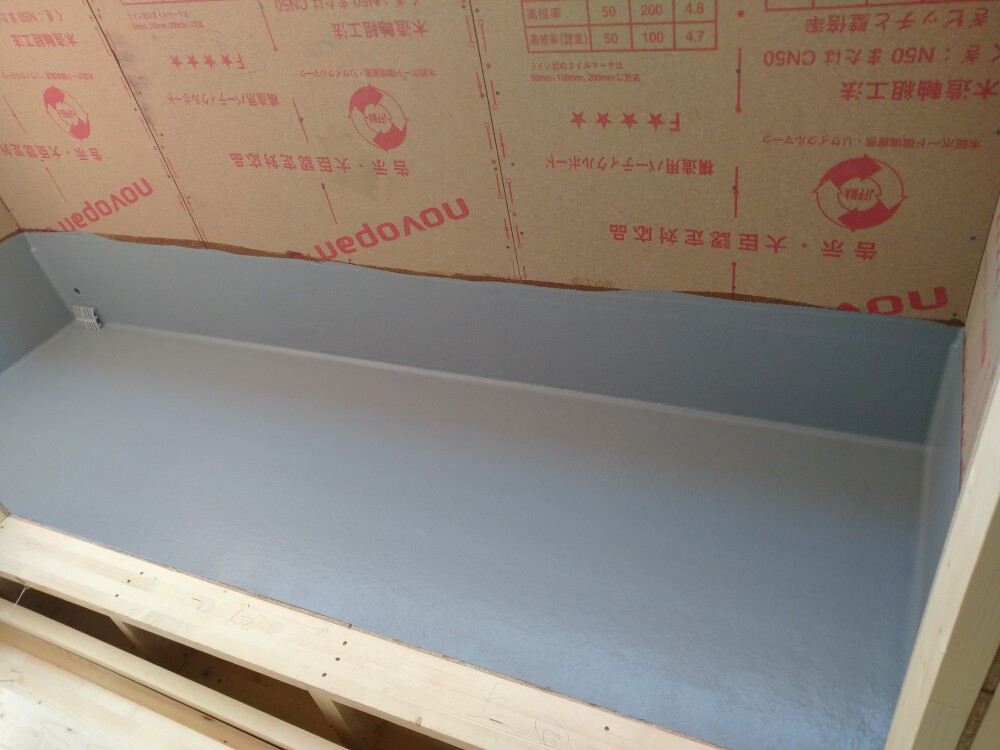

バルコニー防水を行いました。

10. 2021年03月22日
設備工事

設備工事

設備工事が入りました。

11. 2021年03月23日
断熱材施工

断熱材施工

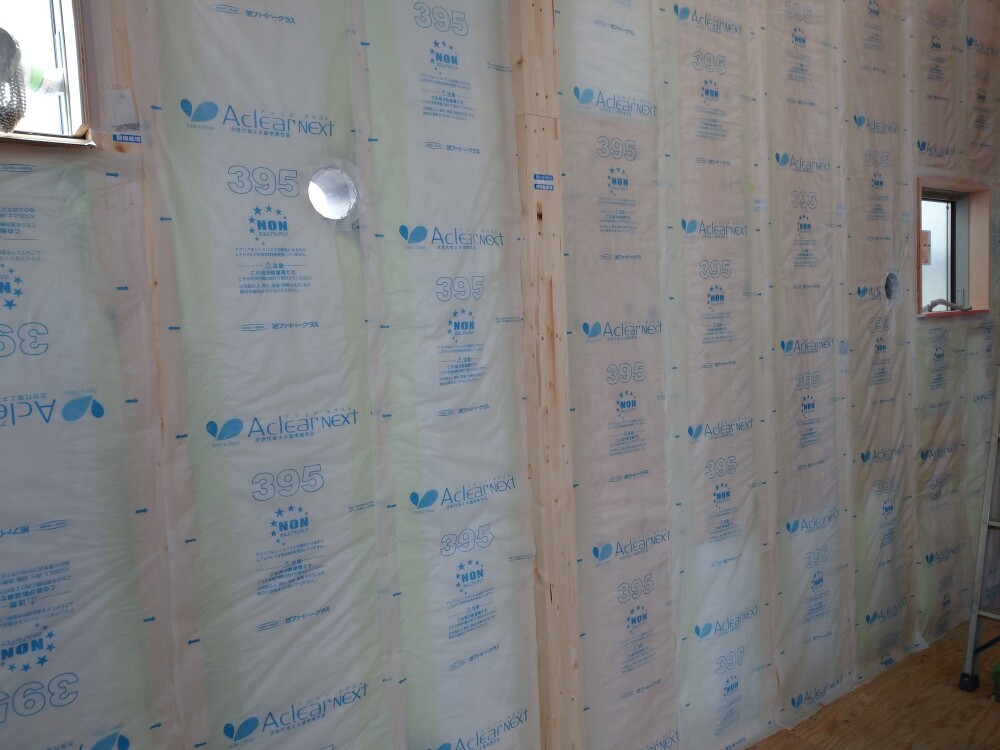

断熱材施工状況

12. 2021年03月24日
外装下地検査

外装下地検査

本日、第三者機関による外装下地検査を受けました。
外装下地検査とは、防水シートの重ね代・外壁貫通部の防水処理・サッシ廻りの防水テープの施工状況のチェックになります。

13. 2021年03月25日
UB施工

UB施工

キッチンやトイレなどの住宅設備と比べ、
早い段階で工事が始まりますので
設置後は全体をシートで保護します。

14. 2021年03月29日
フローリング施工

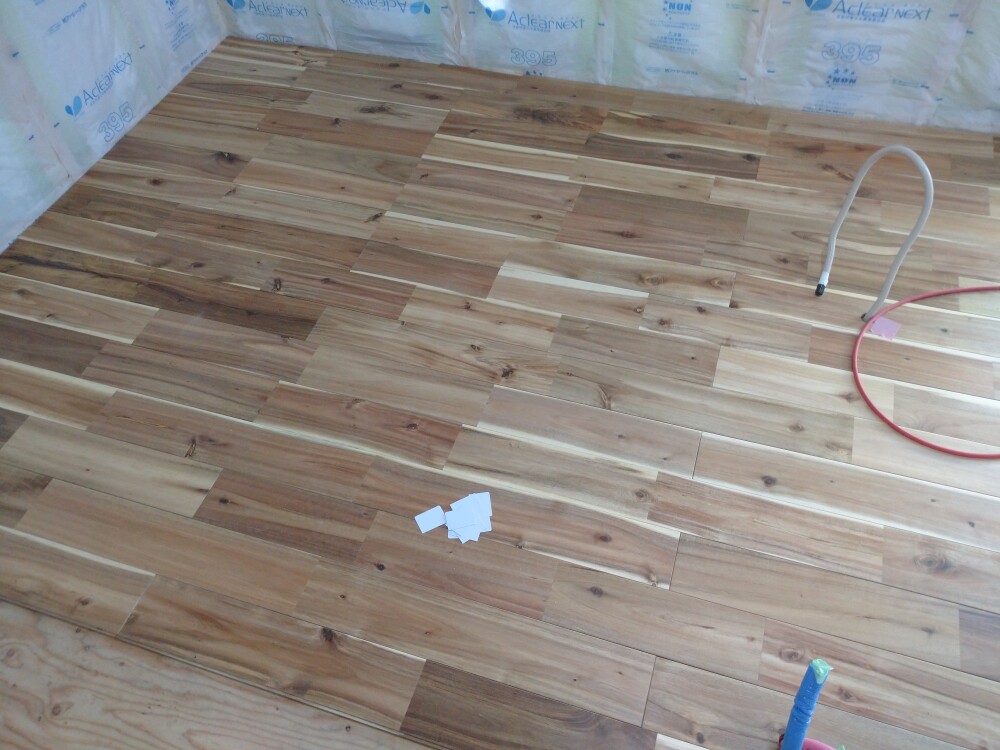

フローリング施工

フローリングの施工を行っています。
無垢フローリングのアカシアです。

15. 2021年03月31日
胴縁下地

胴縁下地

写真で写っている細い角材が胴縁と呼ばれる材です。
外壁の仕上げ材を施工する際の下地として使われます。

16. 2021年04月02日
木工事中

木工事中

石膏ボードが貼られ
内装建材の取り付けを行っております。

17. 2021年04月07日
サイディング工事

サイディング工事

サイディング板貼り中です。

18. 2021年04月07日
木工事完了

木工事完了

大工さんの工事が完了しました。

19. 2021年04月12日
玄関庇

玄関庇

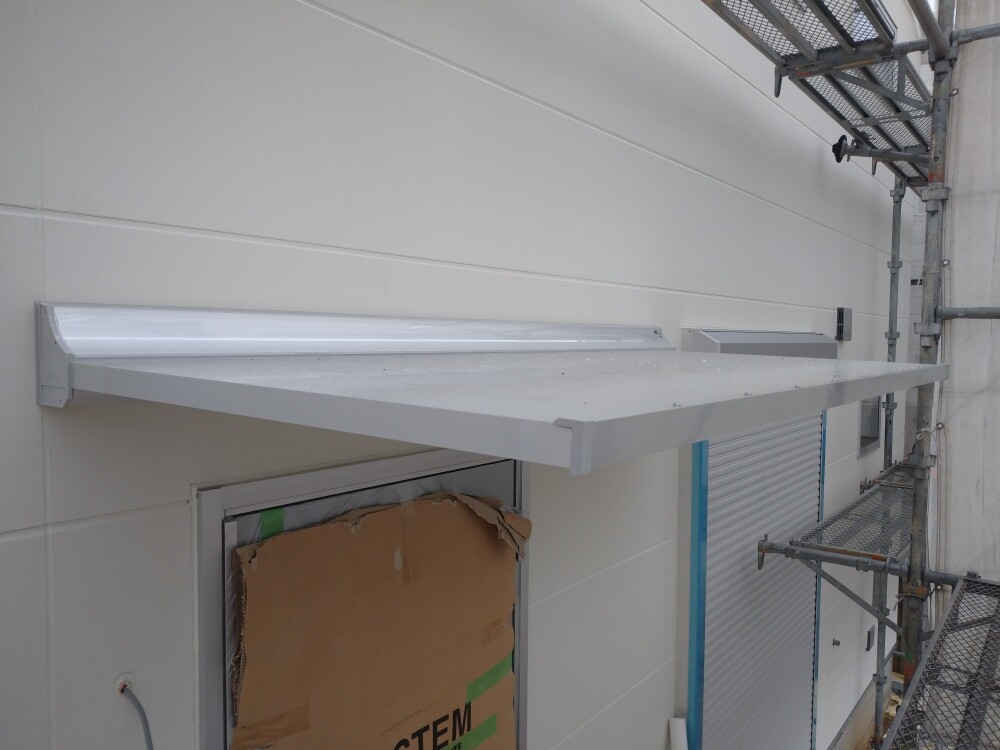

玄関上部の庇取り付けを行いました。
アルフィンになります。

20. 2021年04月13日
足場解体

足場解体

足場解体を行いました。

21. 2021年04月17日
クロス工事

クロス工事

クロス施工中です。

22. 2021年05月07日

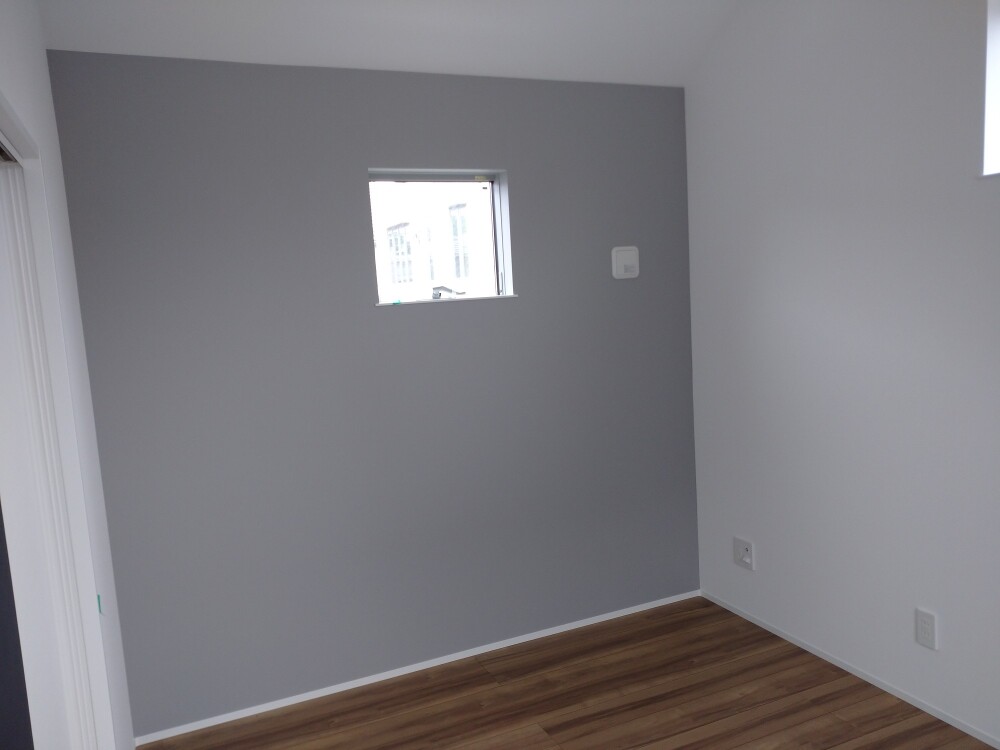

クリーニング

クリーニング

内部は仕上げ工事が完了しクリーニング施工を行いました。

23. 2021年05月12日

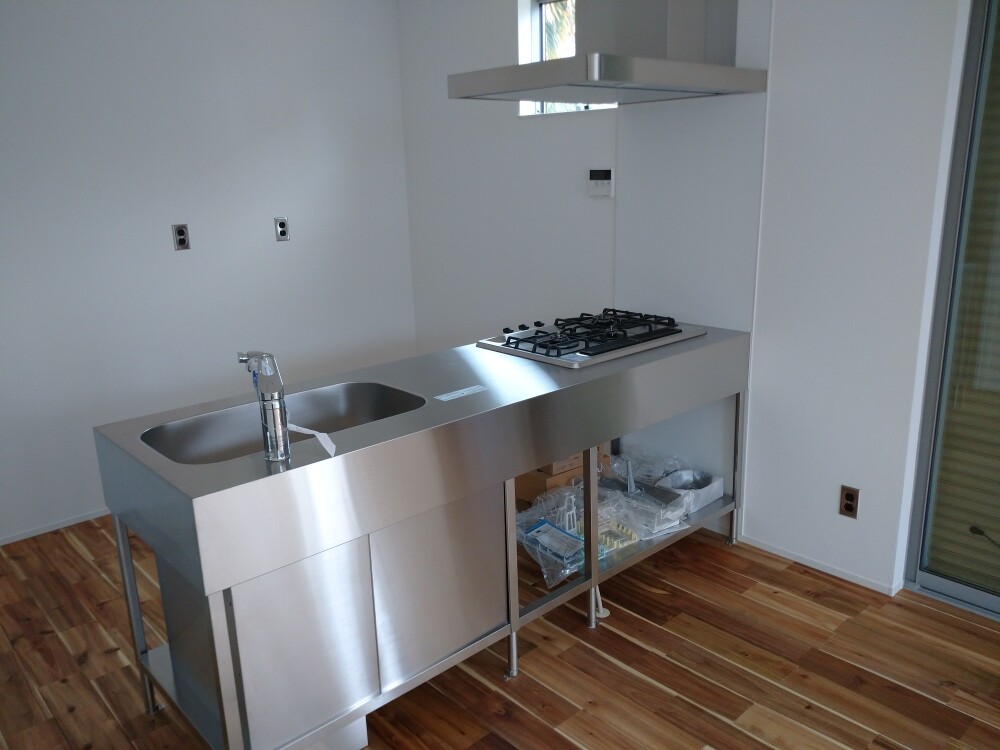

キッチン

キッチン

クリーニング後のキッチン写真です。
キッチンはクリーニング前に設置をしますが
施工後、傷・汚れが付かない様にすぐに養生で覆ってしまうので
設置が完了したのになかなかお施主様は見れないんです。泣

24. 2021年05月17日
外構工事

外構工事

外構工事が始まっております。

25. 2021年05月20日
外構工事

外構工事

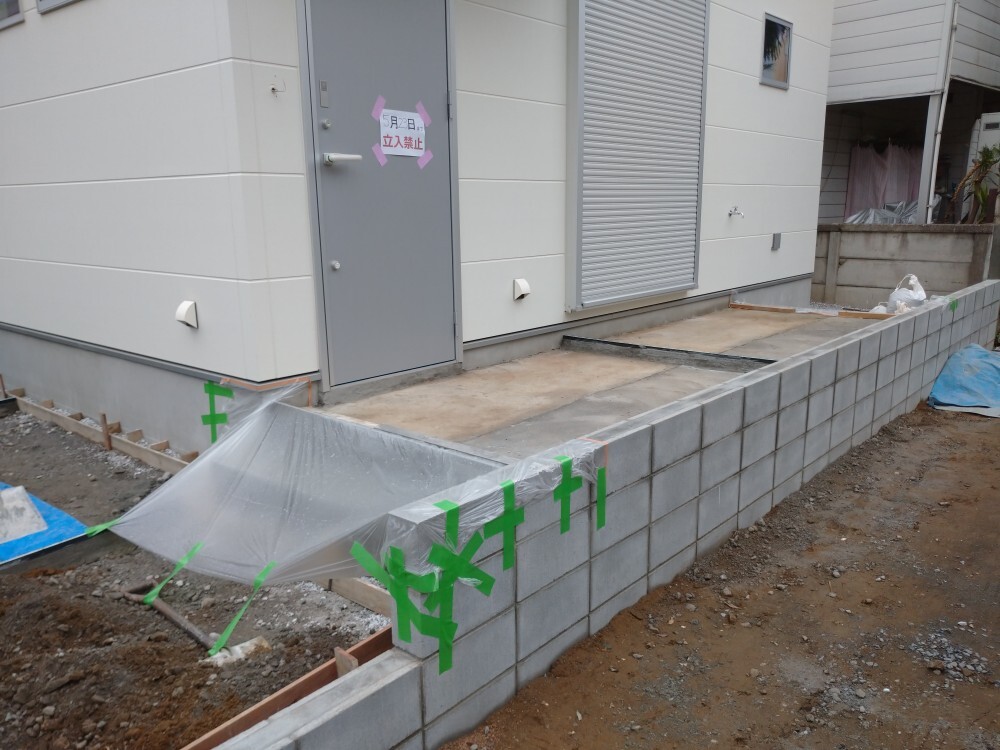

外構工事が進んでおりますが
天候が悪くなかなか進みが悪いです泣;
土間コンクリート打設したいのですが
なかなか晴れる日がないです、、、。

26. 2021年05月25日
土間コンクリート打設

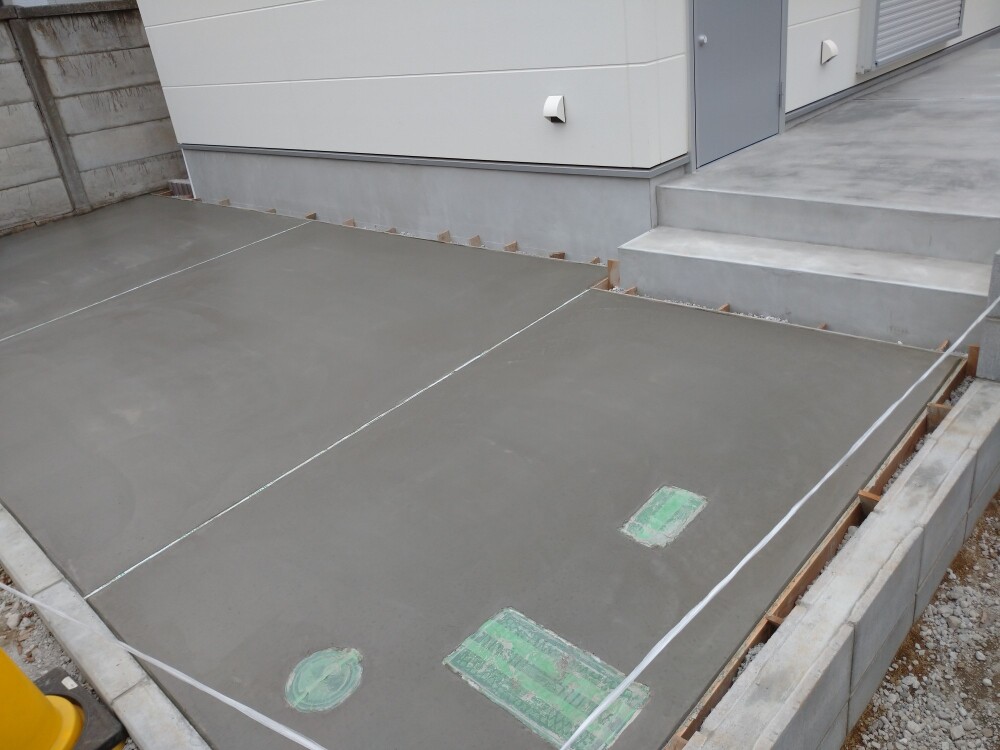

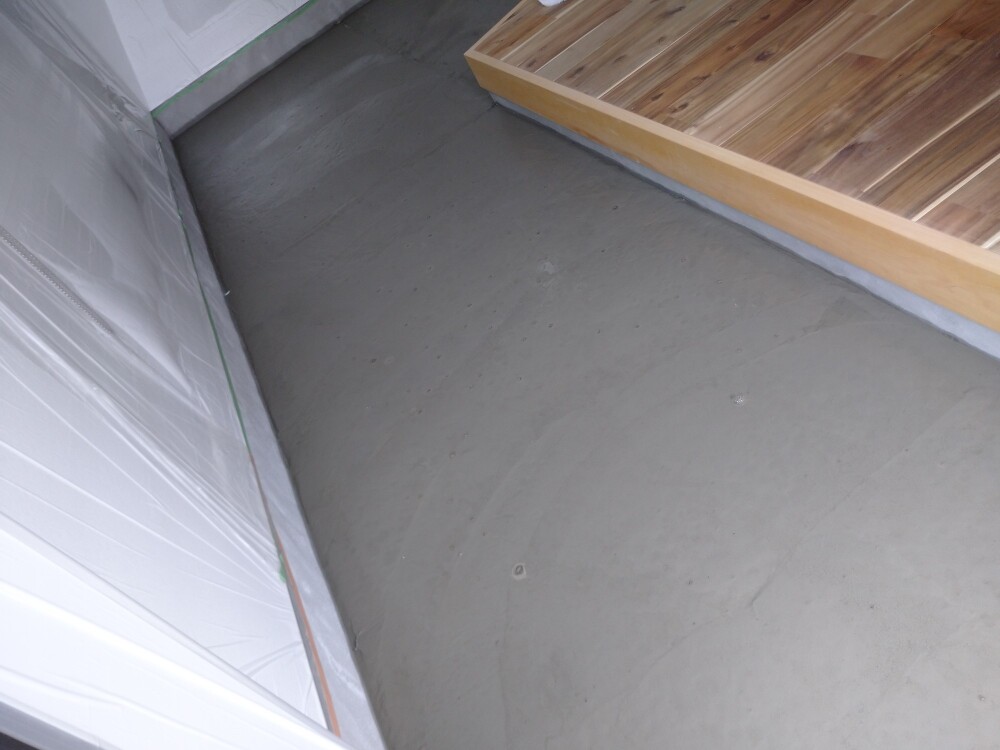

土間コンクリート打設

土間コンクリート打設を行いました。
天候もよく、しっかりとおさえられたので
仕上がりは問題ないと思います。
養生を経て、箱抜き箇所をバラシチップを入れて竣工です。
