三鷹市の家
M様邸
カテゴリ|すべて
建築中レポート
- 1. 2018年02月13日
-
地鎮祭
本日は青空の下、地鎮祭を執り行い、ご家族のご健勝とご多幸、工事の安全を祈念いたしました。
いよいよこれから着工となります。
素晴らしいお家が完成しますよう工事を進めてまいります。
- 2. 2018年02月14日
-

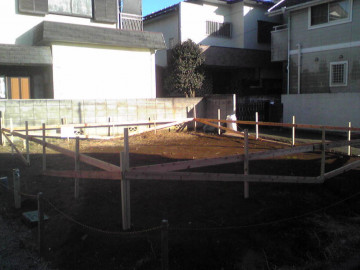

やり方
やり方作業とは、工事着手の前に、建物の正確な位置・高さ・水平などを決める作業のことです。
ジェネシスでは、複数の現場監督たちでチェックしながら半日強かけて行っています。
- 3. 2018年02月16日
-
基礎工事
地鎮祭が終わり、さっそく基礎工事が始まっております。

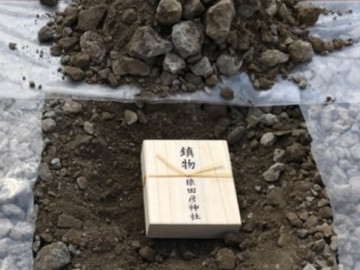

配筋の前に、お預りしていた鎮物を埋納いたしました。
土地の神様をしずめ、工事の安全とご家族みなさまの平安をお祈りするものです。
これからも安全第一で取り組んでまいります。
- 4. 2018年02月22日
-

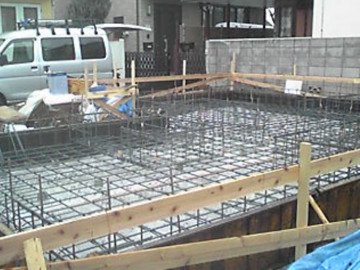

基礎配筋
本日は第三者機関による、基礎コンクリートの打ち込み前に、正しく鉄筋が配置されているかのチェックを受けました。建物の耐久性や強度に直接影響する、重要な検査のひとつです!
- 5. 2018年02月28日
-
基礎枠組み
先日基礎の立ち上がり部分のコンクリートを打設しました。
養生期間は天候・気温に左右しますので注意が必要です。
養生期間が終了しますと、枠をばらして基礎の全景が見て取れるようになります。
- 6. 2018年03月06日
-

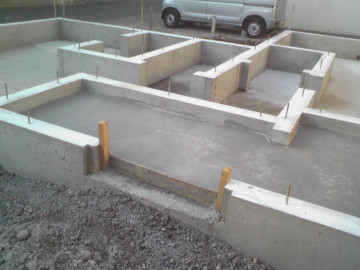

基礎工事完了
基礎工事が完了しました。
手前はちょうど玄関のあたりになります。
この後は基礎のレベルや配置の最終チェックを行います。
- 7. 2018年03月15日
-
先行足場
まもなくの上棟に先行して足場の施工が完了いたしました。
次は、大工さんによる土台敷きを行います。
- 8. 2018年03月26日
-

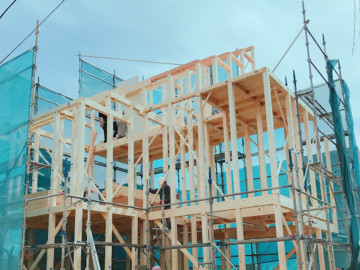

上棟
M様上棟おめでとうございます。
安全第一で作業し無事に上棟させていただきました。
いよいよこれから本格的に工事が始まります。
- 9. 2018年03月31日
-
屋根工事
屋根のルーフィング作業をおこないました。
ルーフィングとは屋根の下地材(構造用ベニヤ)を施工した上に張り広げる防水シートのようなものです。
このルーフィングは雨水の進入を防ぐためには欠かせない物です。
- 10. 2018年04月05日
-
屋根工事

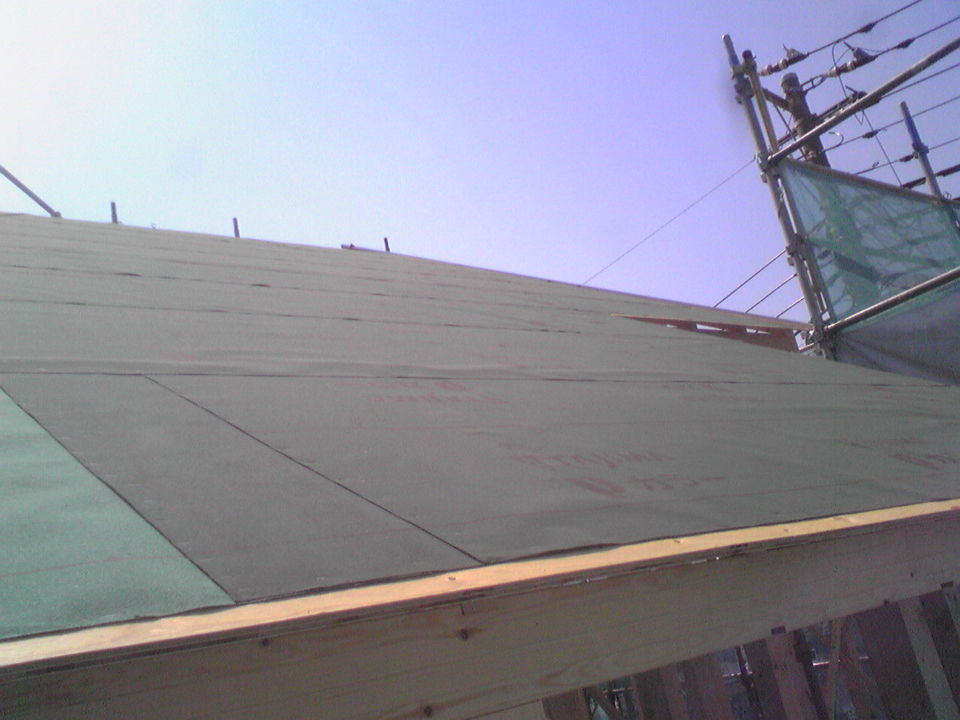

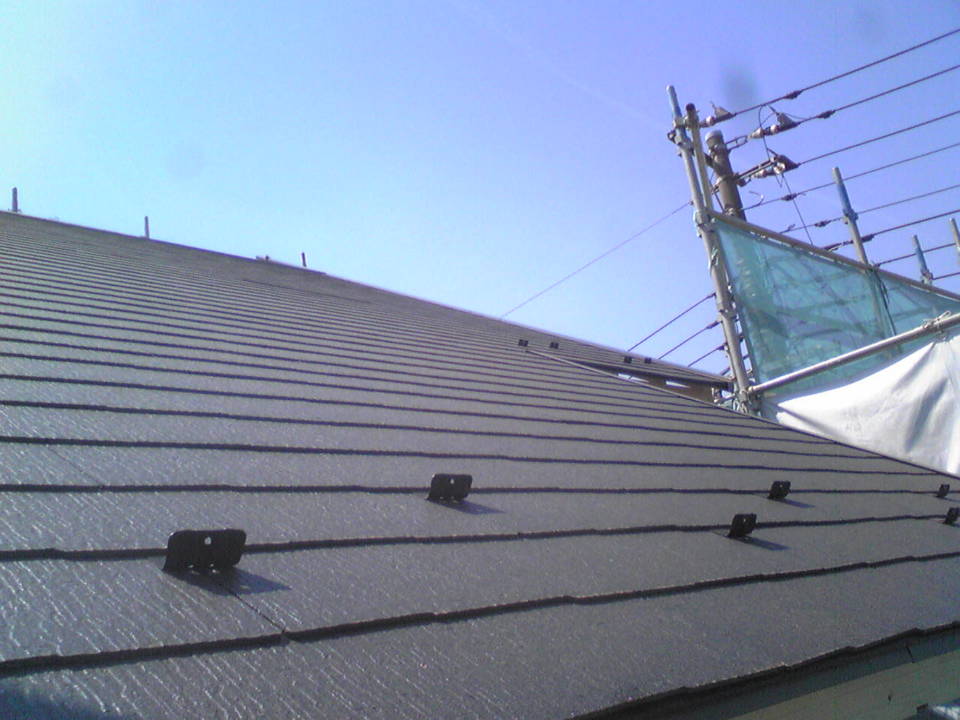

コロニアル葺き施工。
今回はコロニアルでの施工になります。
前に施工したルーフィングの上に施工し、これで完全に下部室内への侵入はなくなります。
- 11. 2018年04月30日
-

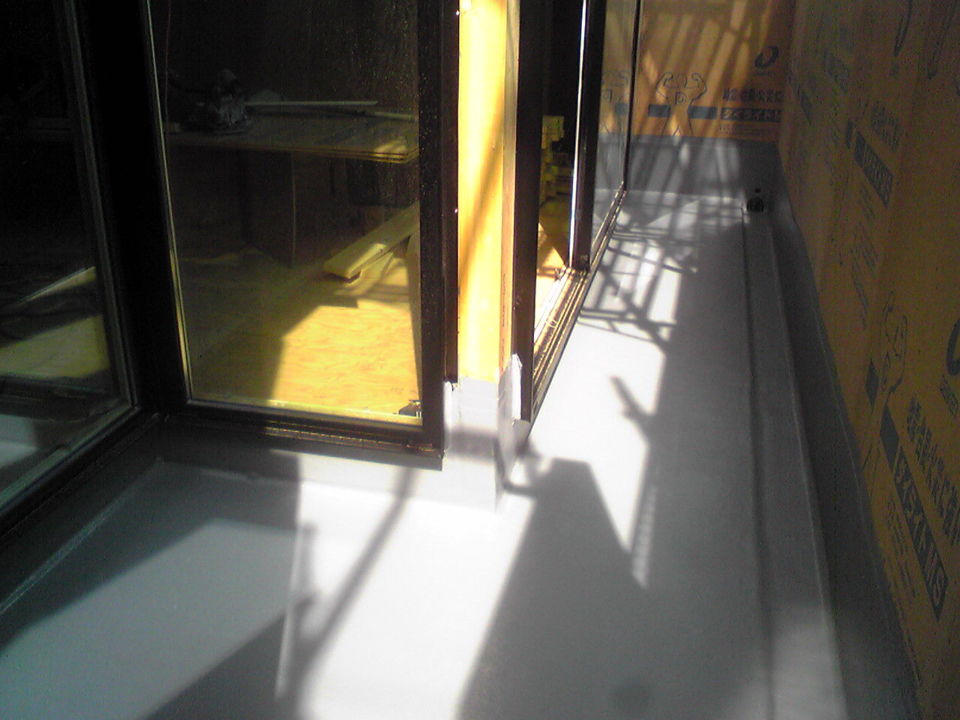

バルコニー防水
バルコニーの下地が完了し、仕上げの防水工事を行いました。
- 12. 2018年05月01日
-
中間検査

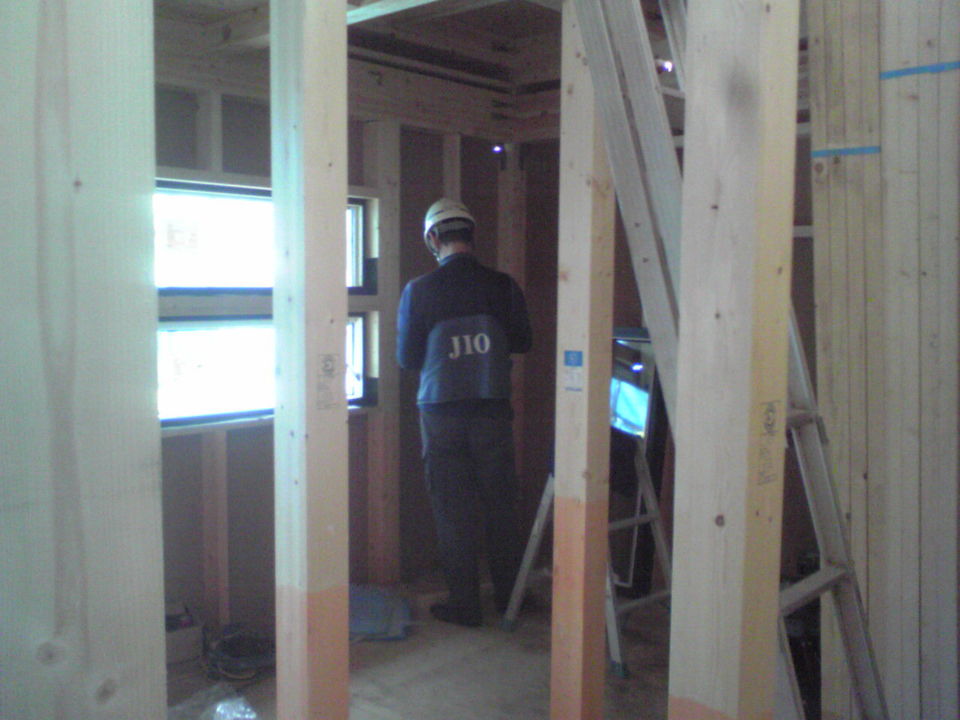

本日は建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。
この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
- 13. 2018年05月02日
-

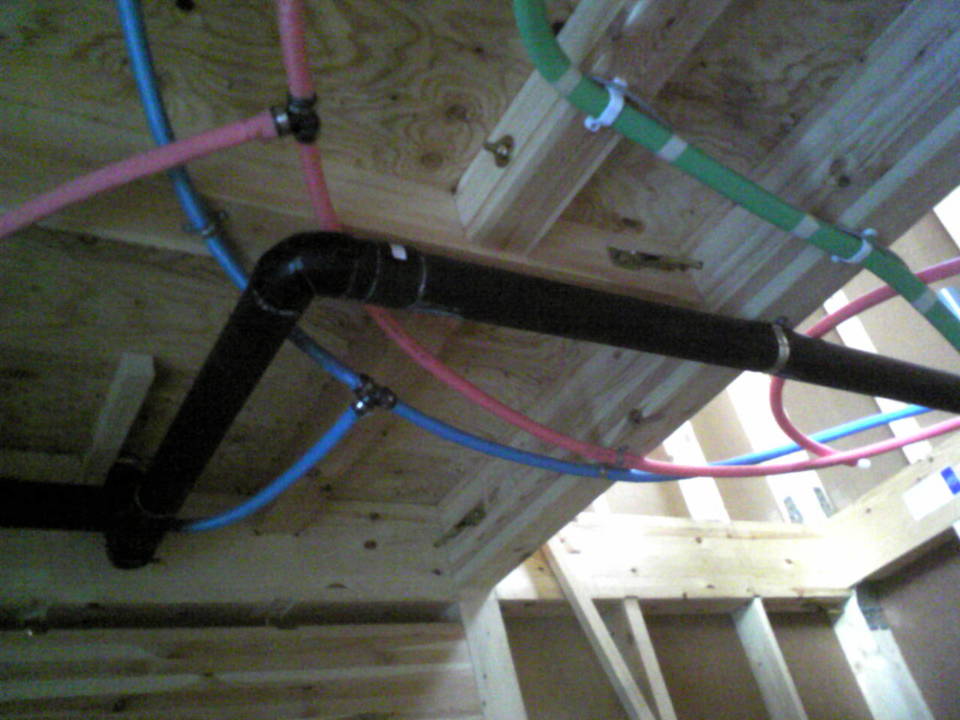

設備工事

本日、給排水配管工事が完了しました。
次工程で電気配線工事へと進みます。
- 14. 2018年05月08日
-
電気工事
本日、電気配線工事が完了しました。
これより大工さんによる、天井下地組みが始まります。
- 15. 2018年05月20日
-
外壁工事

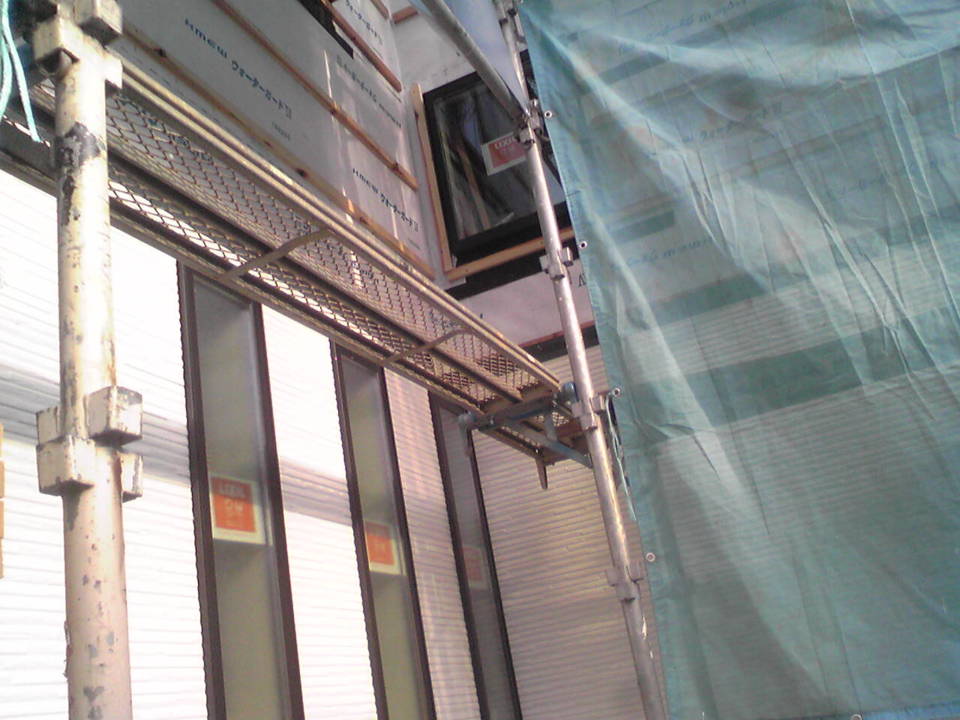

外壁施工が開始しました。
透湿シートを貼り、胴縁、水切りを取付、サイディング板を張り進めていきます。
- 16. 2018年05月21日
-
断熱材施工

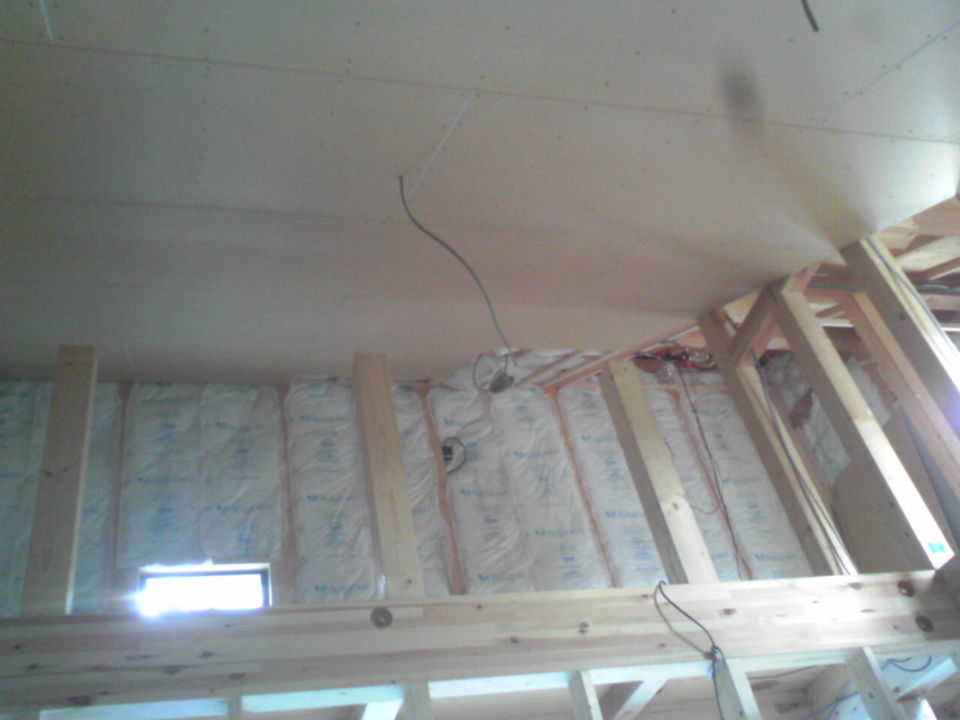

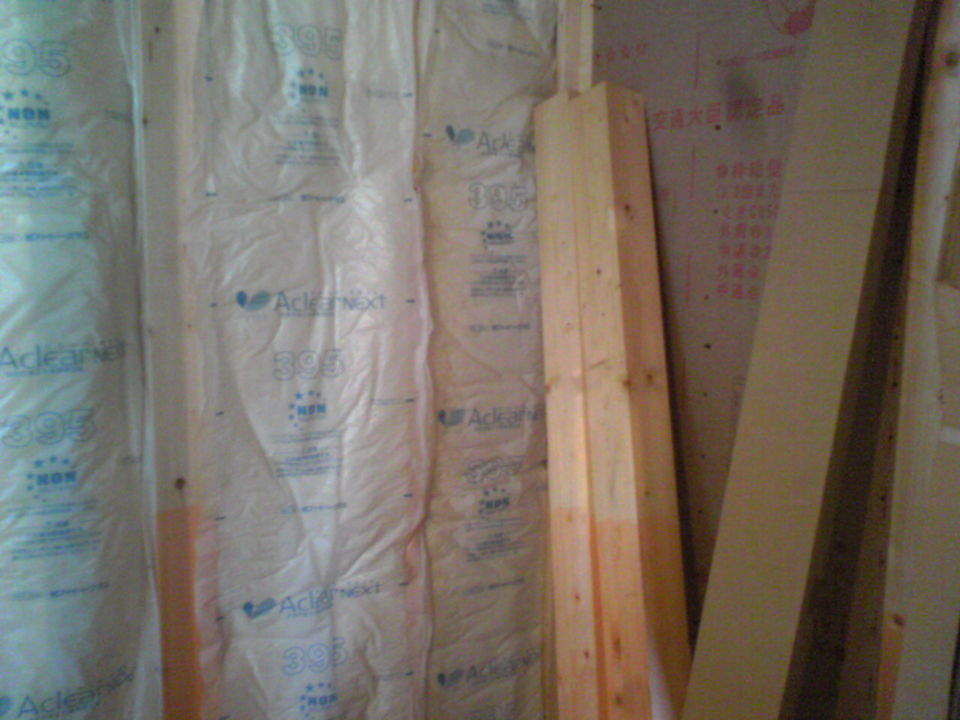

断熱材の施工中です。
断熱材は、綿のような構造になっていますので、たくさんの空気の層を作り、熱を通しにくくしてくれます。
- 17. 2018年05月25日
-
木工事
木工事も後半戦に入りました。
木工事が完了しますと、電気のコンセント関係ボート開口に入りクロス工事へと工程が進みます。
- 18. 2018年05月29日
-
外壁工事

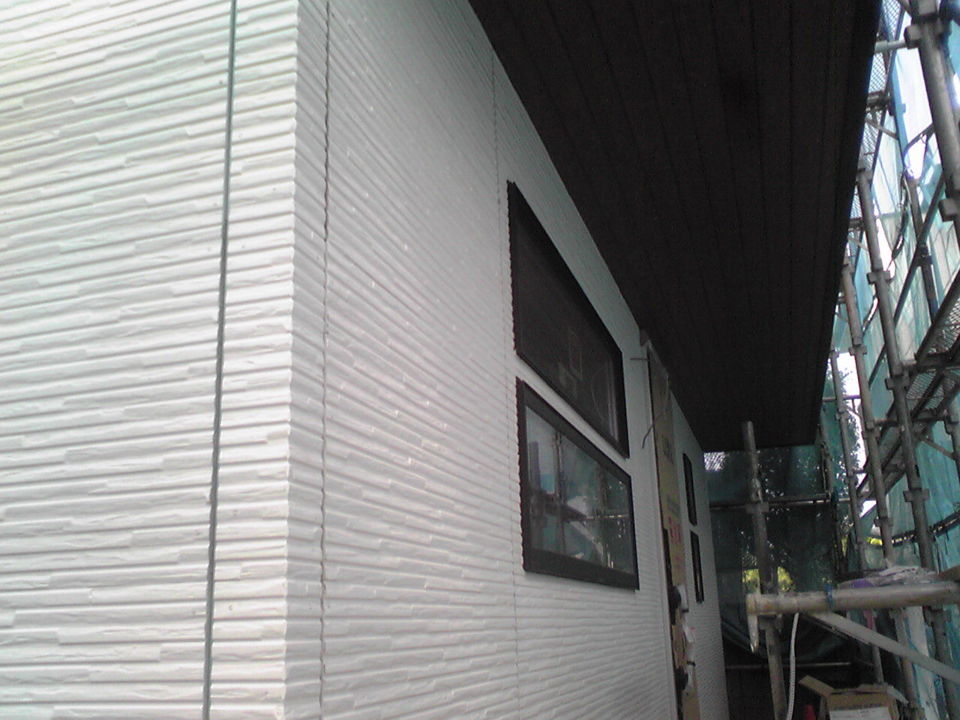

本日、外壁のサイディング工事が完了いたしました。
次工程として、ジョイント(目地)部分に防水のコーキング工事へと進むのですが、明日より3日間程 天候が良くないので、天候と相談しながらの施工となります。
防水工事が完了しますと、雨樋を取り付けて足場の解体となります。
- 19. 2018年06月07日
-
足場解体
本日、足場の解体作業が完了いたしました。
いよいよ、外部の最終仕上げへと工程が進みます。
- 20. 2018年07月21日
-

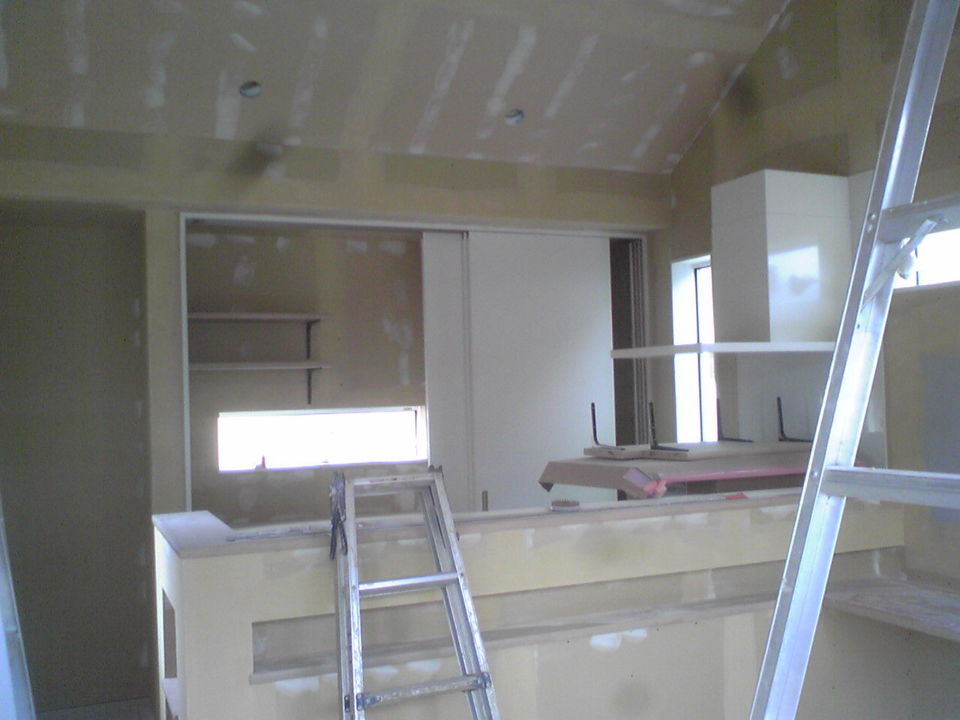

木工事完了
大工さんによる木工事が完了いたしました。
仕上げのクロス工事が入ります。
いよいよ、完成に近づいて来ています。
- 21. 2018年07月24日
-
クロス工事

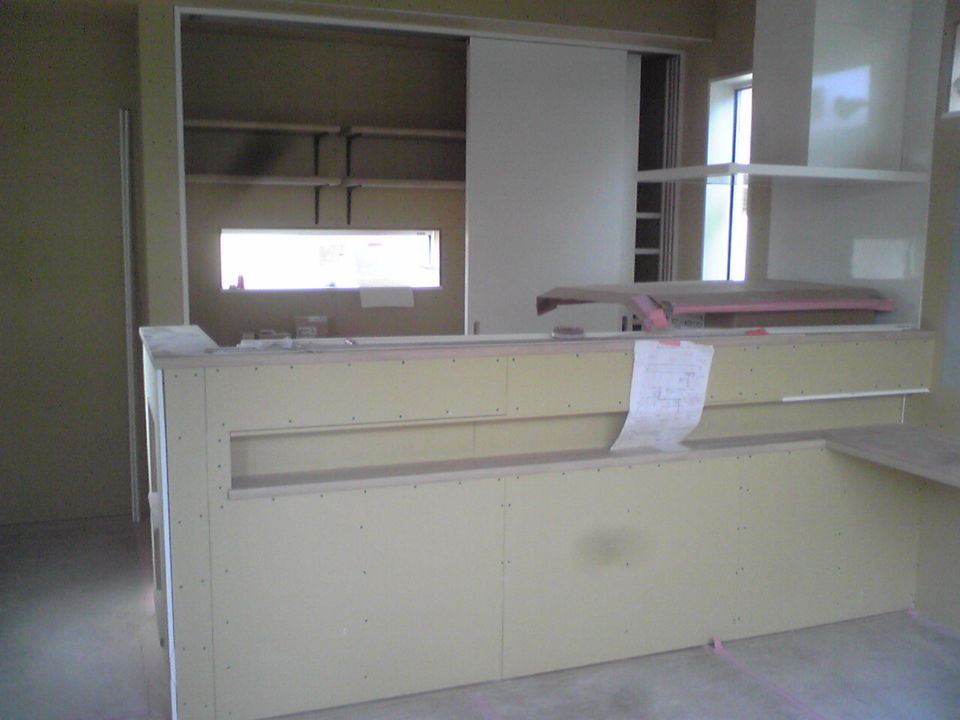

本日、クロス工事が着工しました。
石膏ボードのジョイント・ビスの打ってある部分の下地処理(パテ)を行いクロスを貼っていきます。
- 22. 2018年07月30日
-
クロス工事完了
クロス工事が完了いたしました。
いよいよ、設備・電気関係の器具付けへと工程が進み、クリーニング工事が入れば内部工事は完成となります。
- 23. 2018年08月02日
-
器具付け
電気設備・給排水設備の器具付けが完了いたしました。
クリーニングをして、内部の工事は完了となります。
- 24. 2018年08月04日
-
外構工事
外構工事が始まりました。
- 25. 2018年08月06日
-
クリーニング
内部のクリーニングが完了いたしました。
細かい納まり、傷等の補修関係をチェックして行きます。
- 26. 2018年08月30日
-
外構工事完了

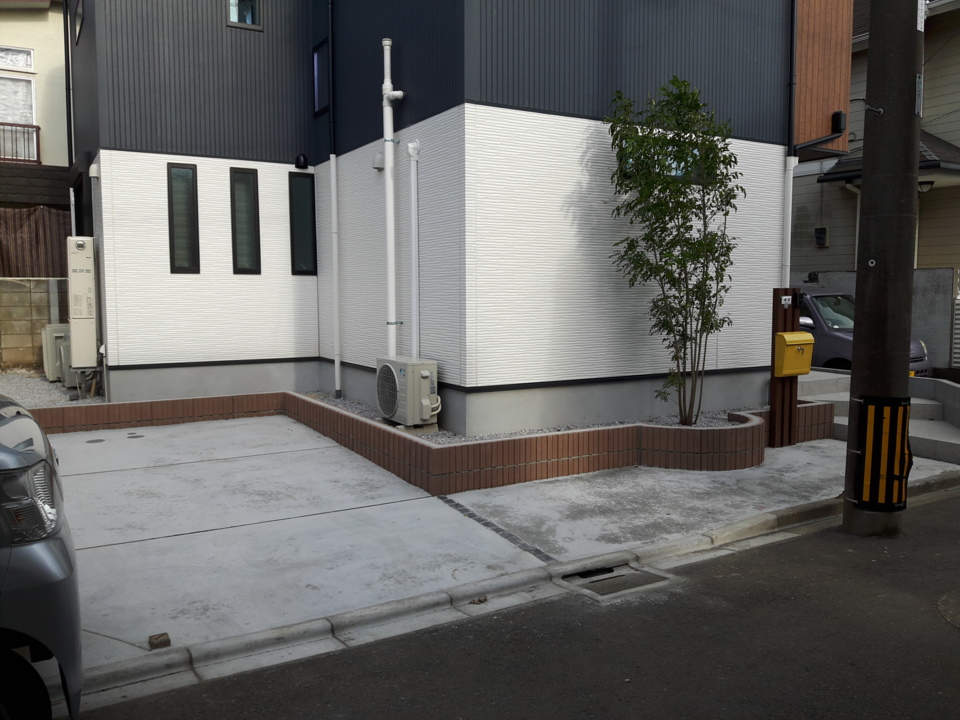

外構工事が完了いたしました。
内部・外部共に全完成です。
- 27. 2018年09月08日
-
施工事例アップしました。
完成後の写真は≪こちら≫
