調布市の家
ジェネシスの新築分譲住宅
カテゴリ|新築分譲住宅Laestaラエスタ
建築中レポート
- 1. 2019年01月25日
-
やり方

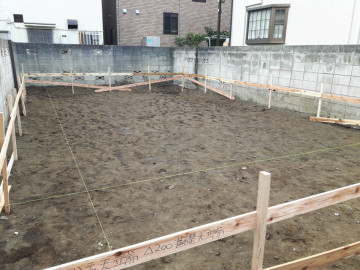

基礎工事着工前に、材木を使用した囲いを作りました。
ただの囲いではなく、敷地における建物の配置・基礎の高さ・基礎の配置等が、この遣り方を掛けることによって全て明確になります。
遣り方作成を間違えると正しい基礎が作れませんので、とても重要です。
重要な作業の為、弊社では監督集合にて作成します。
- 2. 2019年01月31日
-

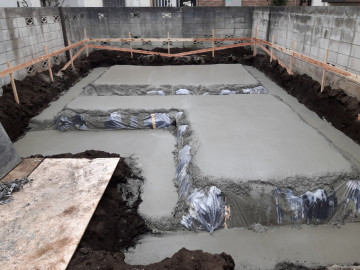

捨コン

捨コンとは、基礎の外周面及び中通りの基礎の下部に捨てコンクリートを打つ作業です。
基礎配置の墨出しや枠を固定する金具の取付固定等のためにおこないます。
- 3. 2019年02月08日
-

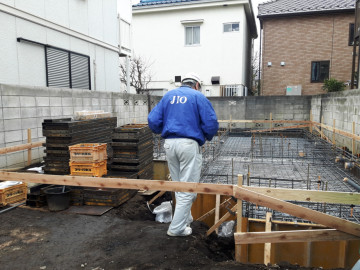

配筋検査
配筋検査をおこないました。
基礎配筋が完了した時点で、第三者機関によるチェックを受けます。
指摘箇所もなく適合をいただきました。
- 4. 2019年02月18日
-
基礎工事

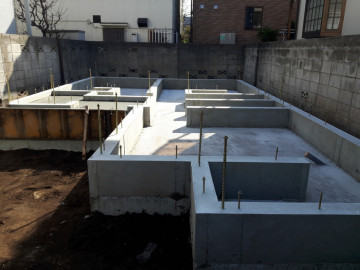

基礎コンクリートの養生が終了し、基礎の全景が見れるようになりました。
これから水平や配置等の細かい最終チェックを監督にて行います。
- 5. 2019年02月23日
-
先行配管

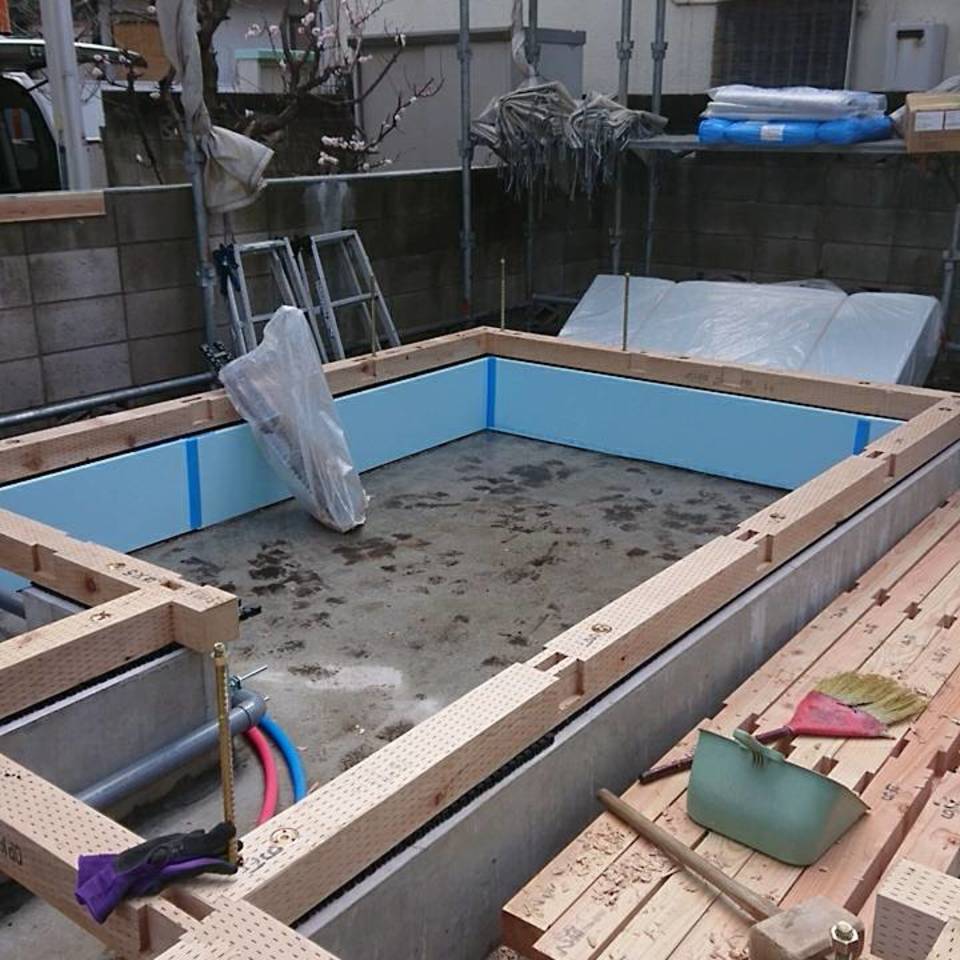

外部、基礎内部の配管工事を行いました。
建物が立ち上がってからだと作業しずらい内容なので、先行して進めておきます。
この後、大工作業へと移行いたします。
- 6. 2019年03月01日
-

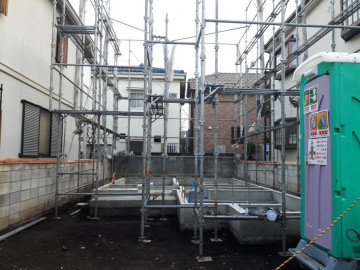

先行足場
足場の施工が完了いたしました。
この足場を活用し、上棟工事へと移行していきます。
- 7. 2019年03月12日
-

土台敷き
上棟前の土台敷きが始まりました。
1階床合板まで施工し、次の工程:上棟になります。
- 8. 2019年03月13日
-
上棟完了
本日、無事に上棟いたしました。
これからも安全第一に進めてまいります。
- 9. 2019年03月15日
-
屋根工事

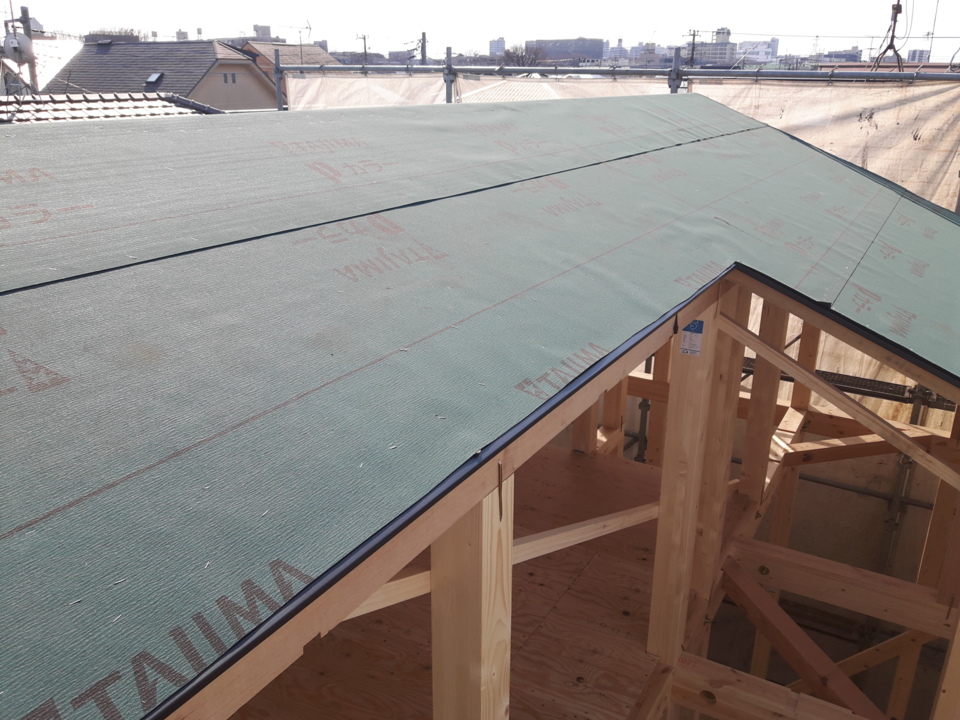

アスファルトルーフィングの施工をおこないました。
雨水の進入を防ぐために必要な工程です。
この後に仕上げの屋根材を施工いたします。
- 10. 2019年03月25日
-
防水工事

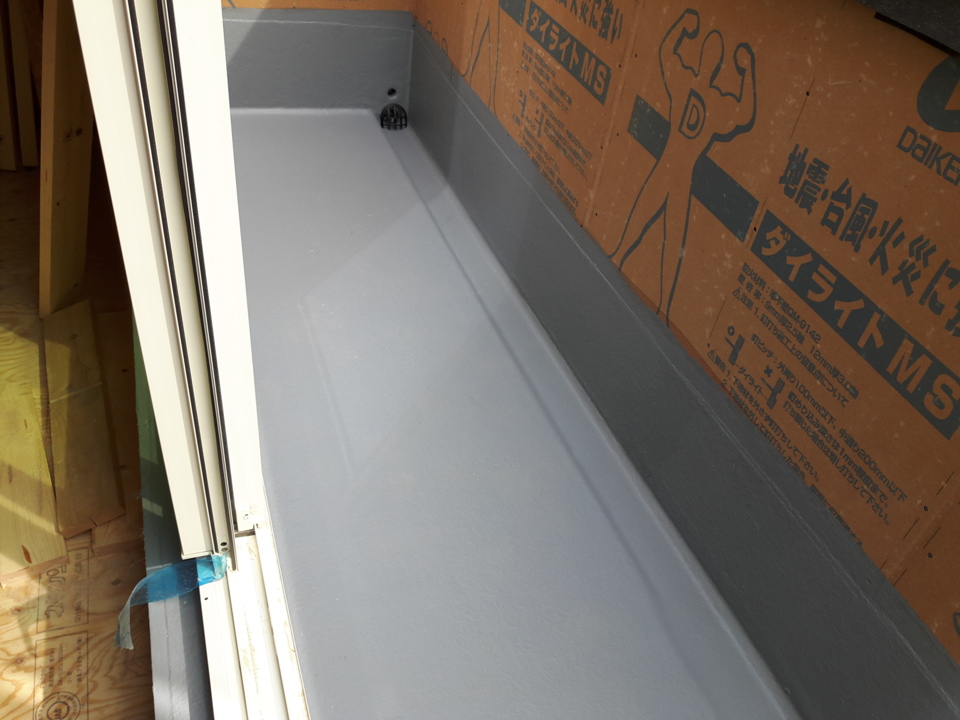

本日、バルコニー防水工事が完了しました。
- 11. 2019年03月25日
-

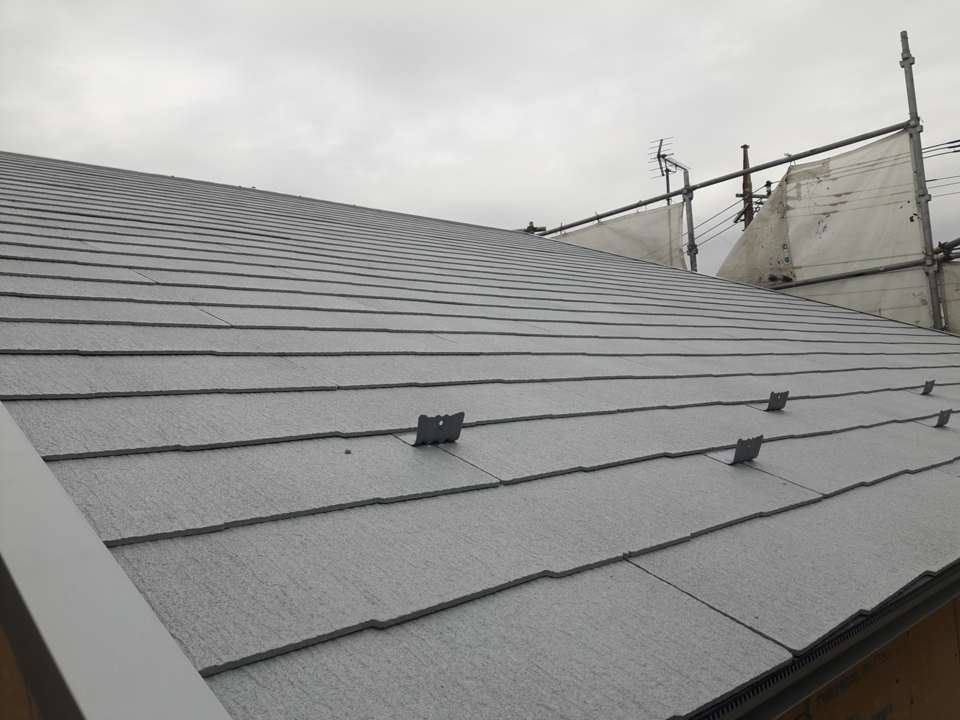

屋根工事
コロニアル葺き施工。
今回はコロニアルでの施工になります。
前に施工したルーフィングの上に施工し、これで完全に下部室内への侵入はなくなります。
- 12. 2019年03月25日
-
躯体工事
建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。
この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
- 13. 2019年03月27日
-

床暖工事
本日、床暖工事が完了いたしました。
- 14. 2019年04月05日
-

設備工事

内部、給排水・電気配線を行いました。
- 15. 2019年04月10日
-

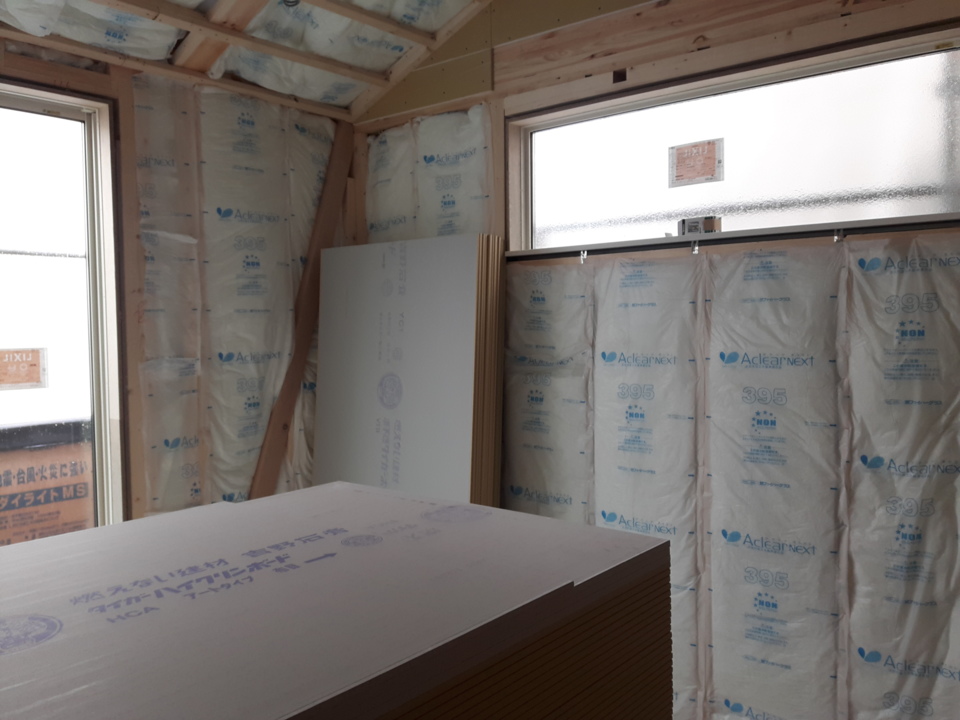

断熱材施工
断熱材の施工中です。
断熱材は、綿のような構造になっていますので、たくさんの空気の層を作り、熱を通しにくくしてくれます。
- 16. 2019年05月07日
-

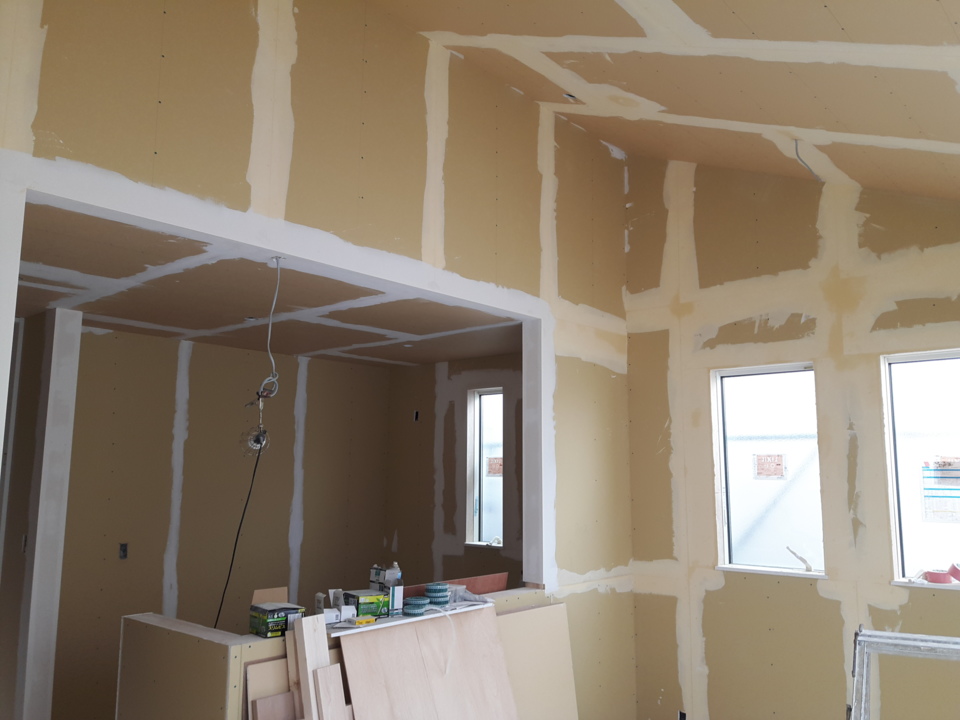

クロス工事
本日、クロス工事が着工しました。
石膏ボードのジョイント・ビスの打ってある部分の下地処理(パテ)を行いクロスを貼っていきます。
- 17. 2019年05月21日
-
クロス工事完了
クロス工事が完了いたしました。
いよいよ、設備・電気関係の器具付けへと工程が進み、クリーニング工事が入れば内部工事は完成となります。
- 18. 2019年05月24日
-

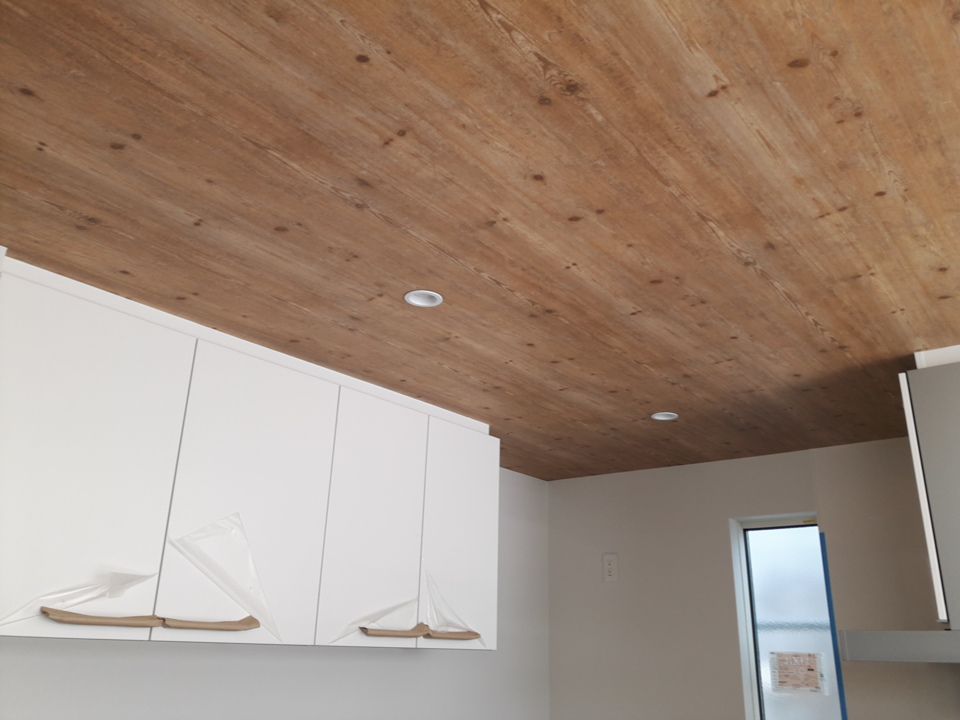

器具付け
電気設備・給排水設備の器具付けが完了いたしました。
残るは、タイル工事・クリーニングで、内部は完成となります。
