調布市の家
K様邸
カテゴリ|すべて
建築中レポート
- 1. 2017年01月24日
-

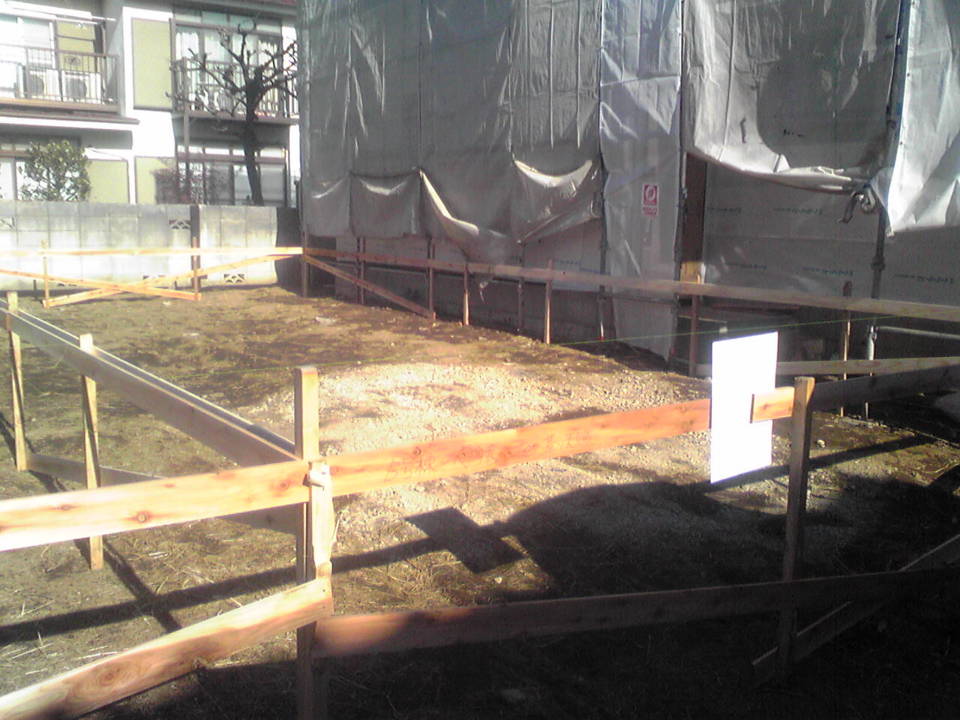

やり方作業
やり方作業とは、工事着手の前に、建物の正確な位置・高さ・水平などを決める作業のことです。ジェネシスでは、複数の現場監督たちでチェックしながら半日強かけて行っています。こちらは作業完了後の写真。
- 2. 2017年01月31日
-

根切り工事
基礎工事が着工いたしました。
根切り工事が終わり、鉄筋を組み出す前段取りの
ステコンクリートの打設が完了しました。
次工程として、鉄筋の組立が始まります。
- 3. 2017年02月01日
-
基礎工事

基礎の鉄筋が搬入されました。
いよいよ、鉄筋の組立に入ります。
- 4. 2017年02月07日
-

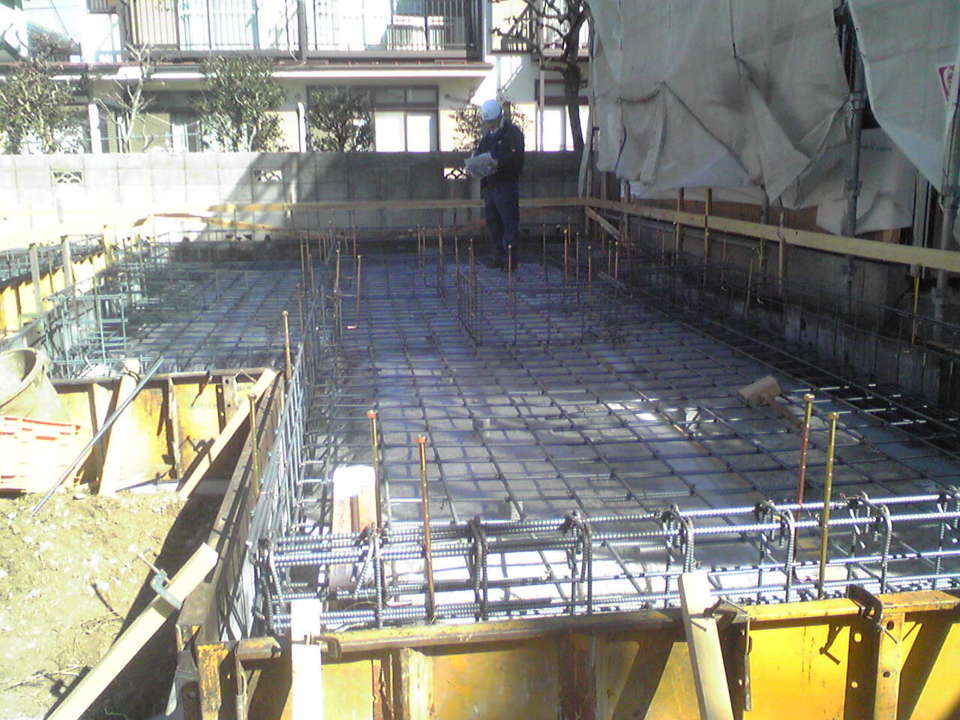

配筋検査
本日は第三者機関による、基礎コンクリートの打ち込み前に、正しく鉄筋が配置されているかのチェックを受けました。建物の耐久性や強度に直接影響する、重要な検査のひとつです!
- 5. 2017年02月09日
-

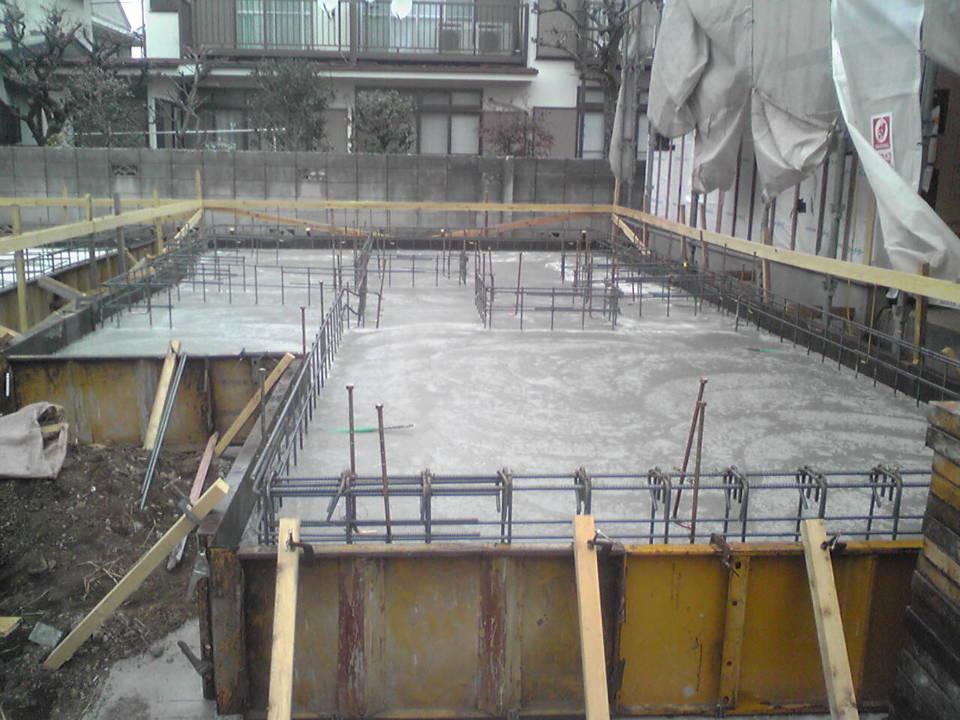

基礎工事
基礎工事の工程で、耐圧盤のコンクリート打設が完了いたしました。
次工程として、立ち上がりのコンクリートを打設いたします。
- 6. 2017年02月21日
-
基礎工事
基礎工事と先行の給排水工事が完了しました。
次工程として、足場工事を行いいよいよ上棟へと工程が進みます。

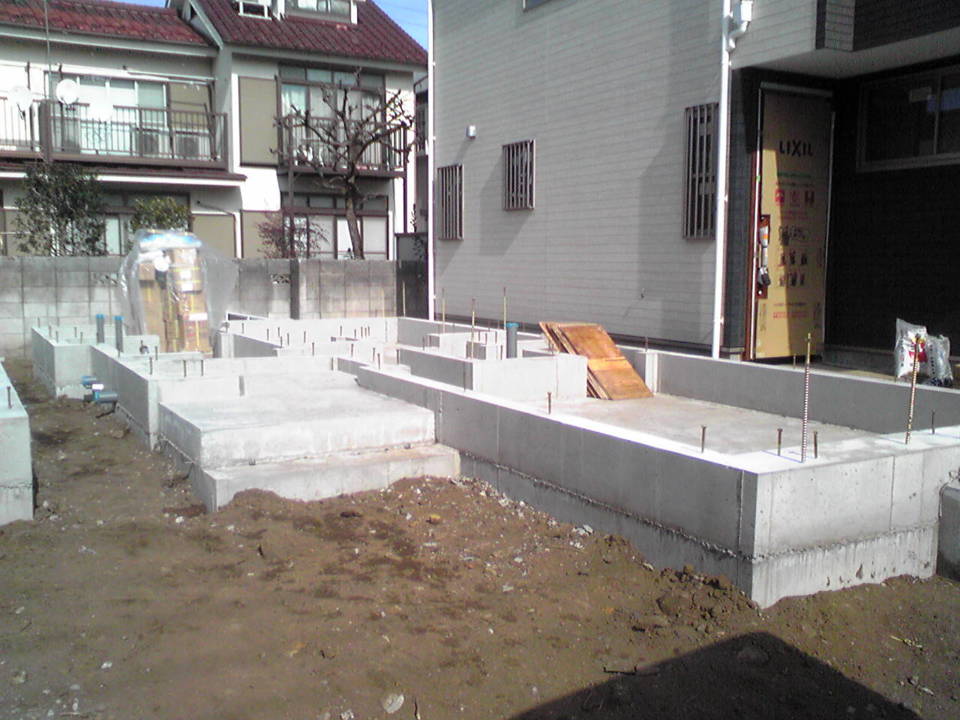

- 7. 2017年02月23日
-

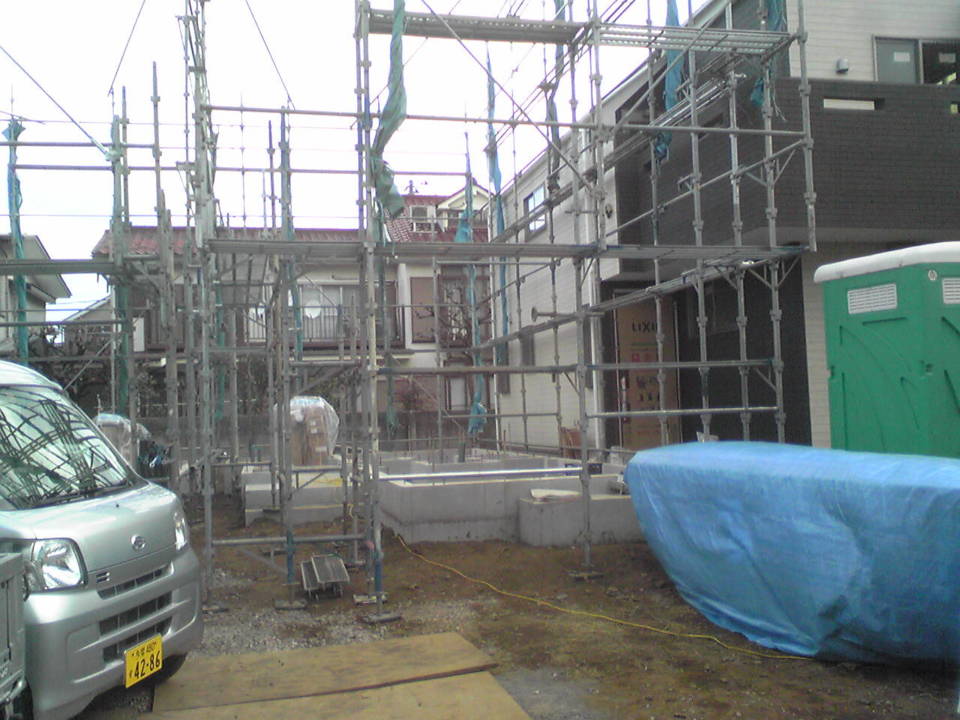

足場工事
先行足場が完了しました。
明日、2/24(金)より、上棟前の土台敷きが始まります。
- 8. 2017年02月24日
-

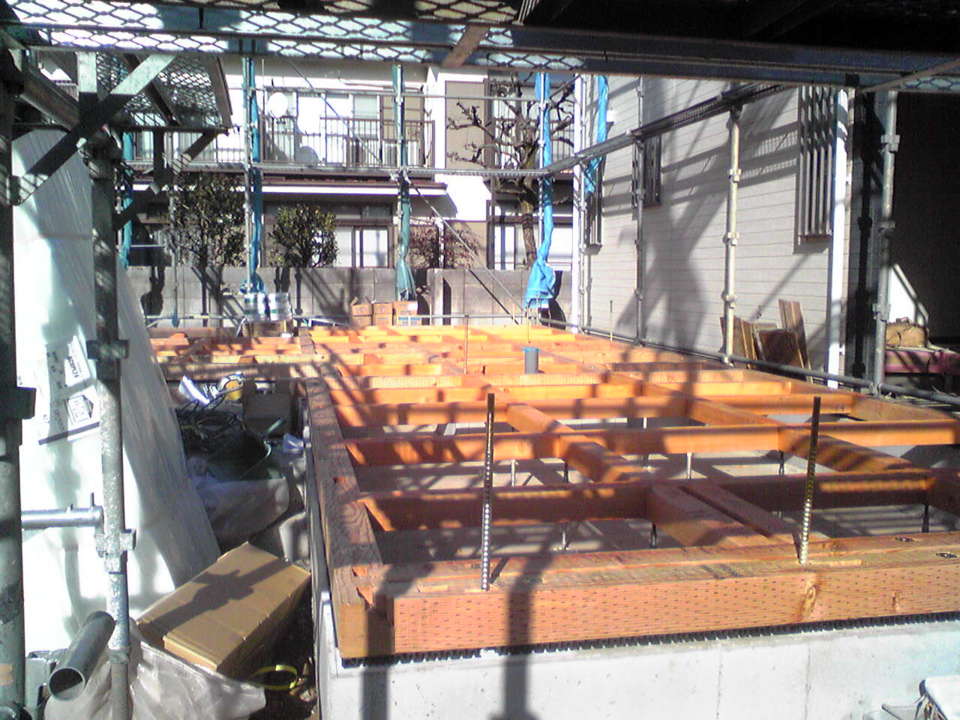

土台敷き
土台敷きが始まりました。
土台の下に基礎パッキンという材料を使用して基礎空間の空気がいきわたるようにしています。
オレンジ部分は、土台の上に床盤を先行で敷いて行きますので、防蟻処理を先行にて行っております。
又、上棟後に立ち上がり1000mmの所まで、防蟻処理を行います。
土台敷きは2日間の工程で行い、いよいよ上棟へと進みます。
- 9. 2017年02月27日
-

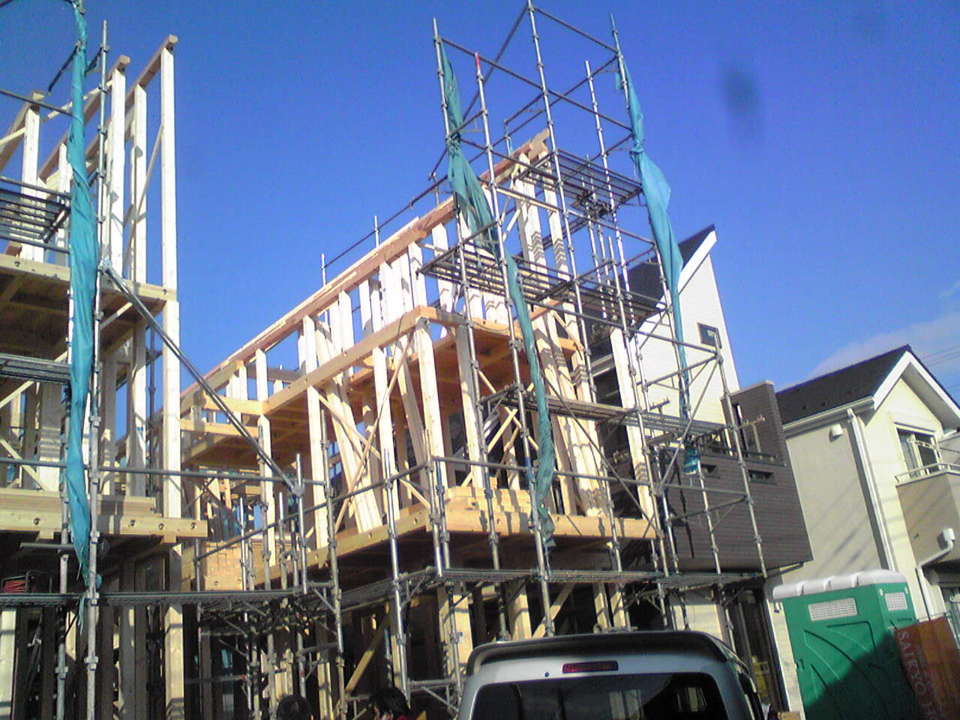

上棟完了
お天気も良好の中、作業完了です。家のかたちが見えてきました!
- 10. 2017年03月10日
-
中間検査
本日は建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。
- 11. 2017年03月14日
-

断熱材施工

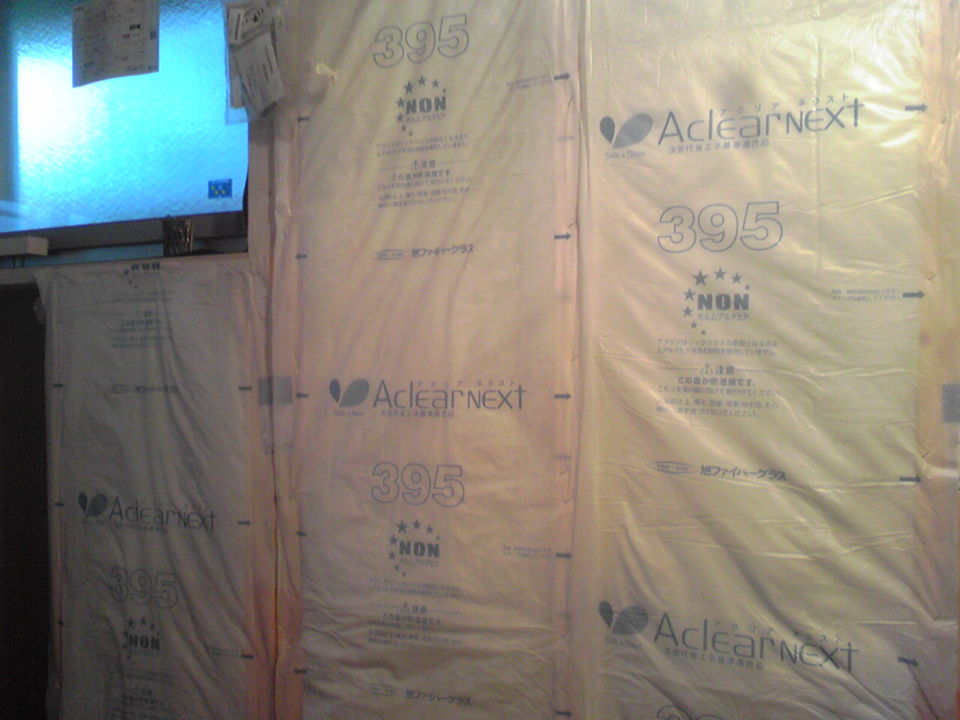

断熱材施工中。
断熱材は、綿のような構造になっていますので、たくさんの空気の層を作り、熱を通しにくくしてくれます。
- 12. 2017年03月28日
-
外壁工事

サイディング工事が始まりました。
施工が終わり、足場が取れると、いよいよお家全体がみえてきます。
- 13. 2017年05月11日
-
外構工事

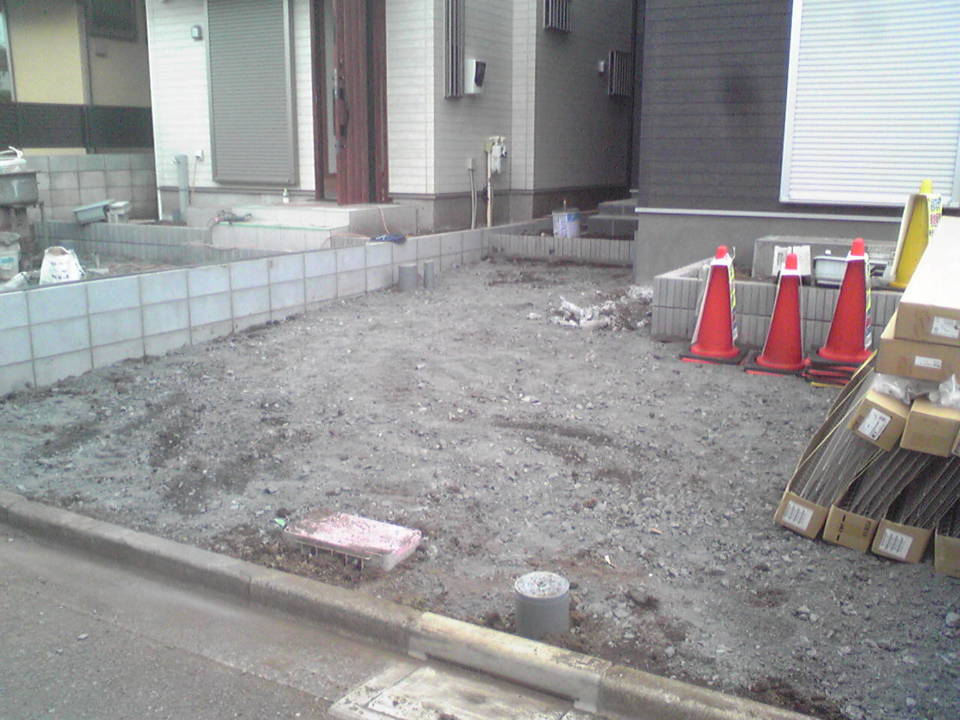

外構工事が始まりました。
内部工事と外部工事 共々完成に近づいて来ました。
