目黒区の家

H様邸

カテゴリ|すべて

建築中レポート

1. 2018年05月09日

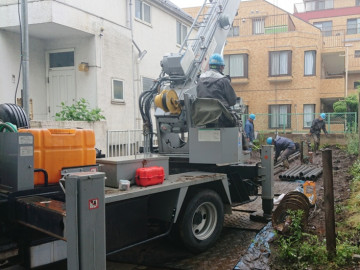

地盤改良

地盤改良

本日、地盤改良工事をおこないました。

地盤調査を行った結果、地盤改良が必要と判断された場合におこなわれます。

この現場は鋼管杭工法で施工します。

鋼管の杭を地中の支持層まで打込み、その上に住宅の基礎部分が乗るというイメージが分かり易いかと思います。

ちなみにこの現場は鋼管杭を20数本打込みます。

2. 2018年05月11日
やり方作業

やり方作業

本日、やり方作業を行いました。

基礎工事着工前に材木を使用した囲いを作ることです。

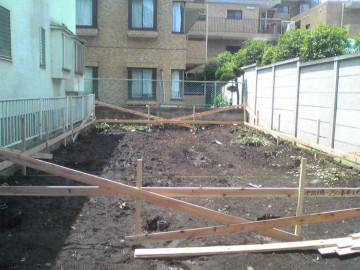

ただの囲いではなく、敷地における建物の配置、基礎の高さ、基礎の配置等がこの遣り方を掛けることによって全て明確になります。

遣り方作成を間違えると正しい基礎が作れませんのでとても重要です。

責任が重いので弊社では監督集合にて作成します。

3. 2018年05月15日
基礎工事

基礎工事

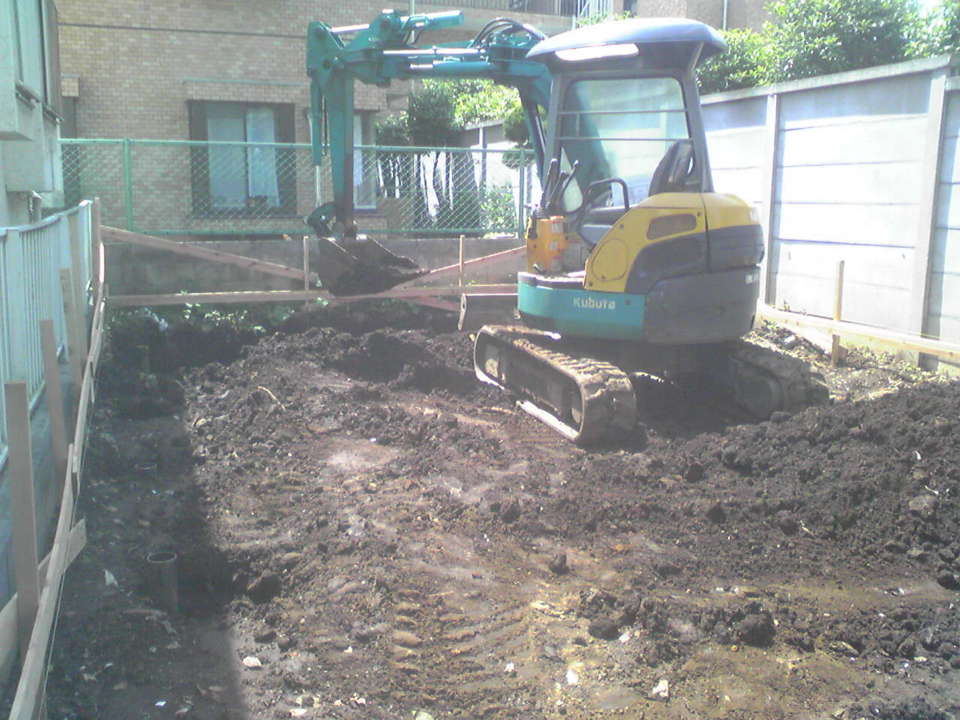

基礎工事:根伐り作業開始

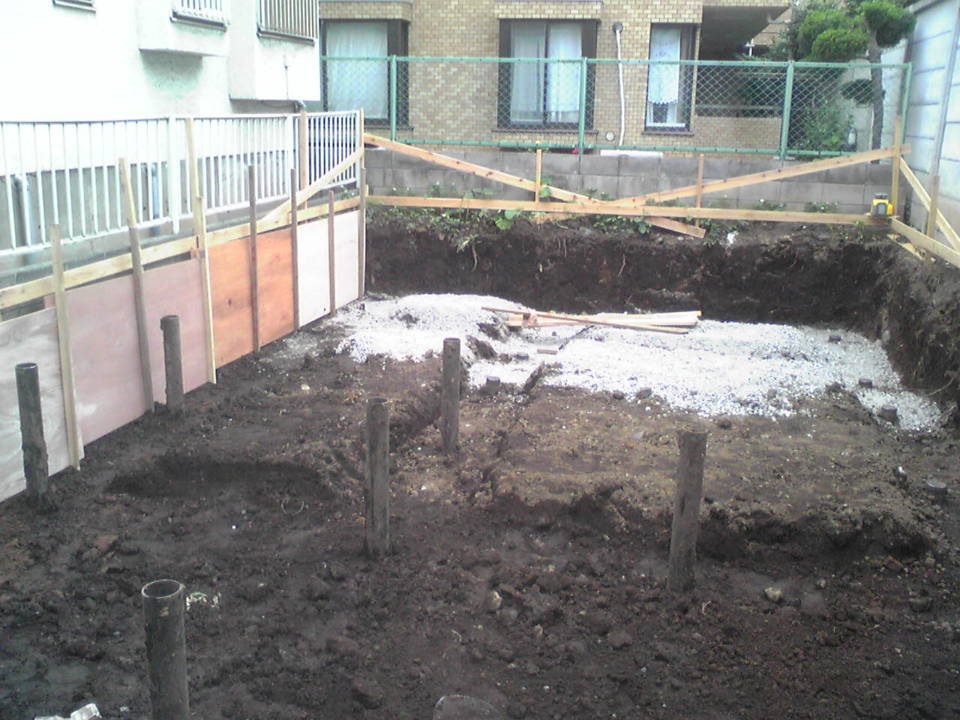

根伐り作業とは基礎図面を基に、配置に添って土を掘り進める作業です。

場所によっては基礎の深さも変わってきますので、その辺も注意しながら進行していきます。

4. 2018年05月18日
基礎工事

基礎工事

基礎工事の根切りが完了しました。

地盤完了を行った時のパイプをカットし、配筋を組む為のステコンクリートの打設へと工程が進みます。

5. 2018年05月22日
基礎工事

基礎工事

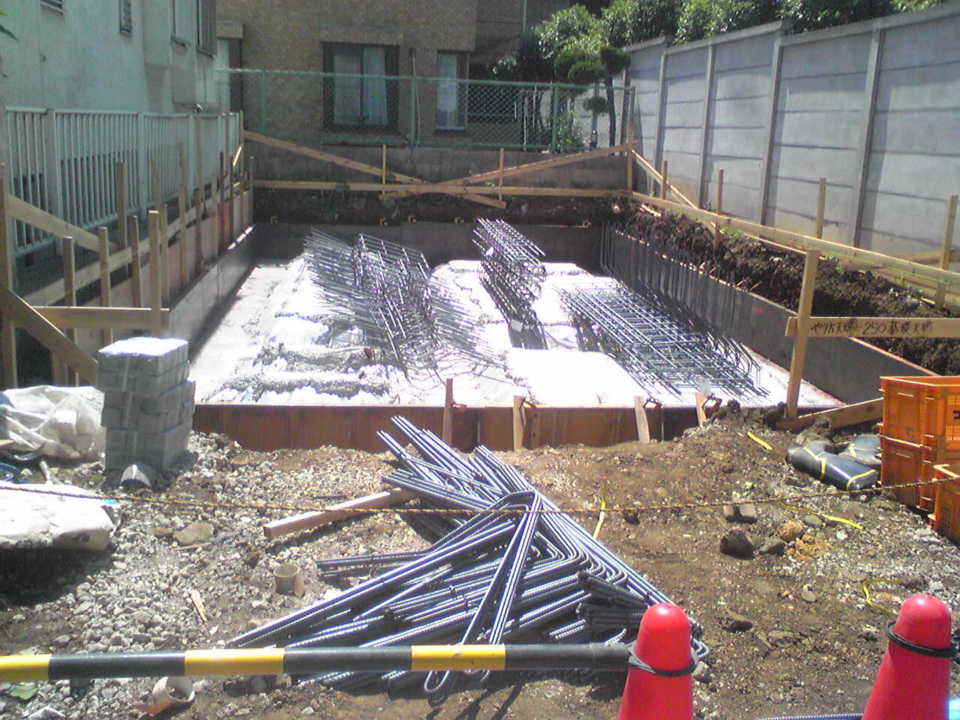

基礎工事のステコンクリートも完了し、本日5/22(火)鉄筋が搬入されました。

明日より、鉄筋組が始まります。

6. 2018年05月25日
配筋検査

配筋検査

鉄筋の施工が完了いたしました。

本日は第三者機関による、基礎コンクリートの打ち込み前に、正しく鉄筋が配置されているかのチェックを受けました。建物の耐久性や強度に直接影響する、重要な検査のひとつです!

7. 2018年05月28日
基礎工事

基礎工事

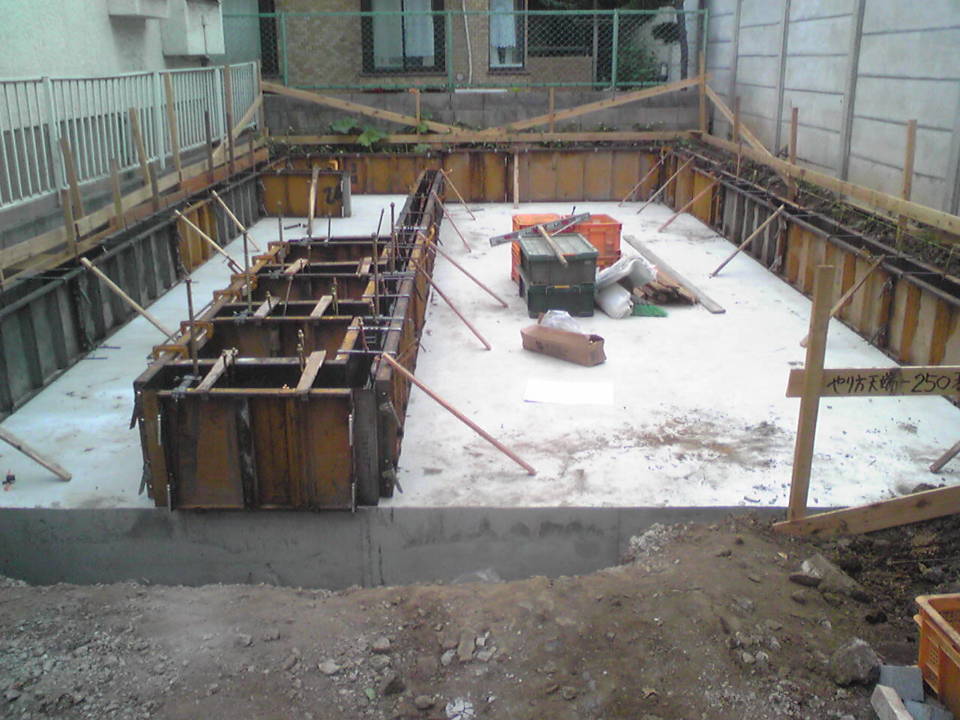

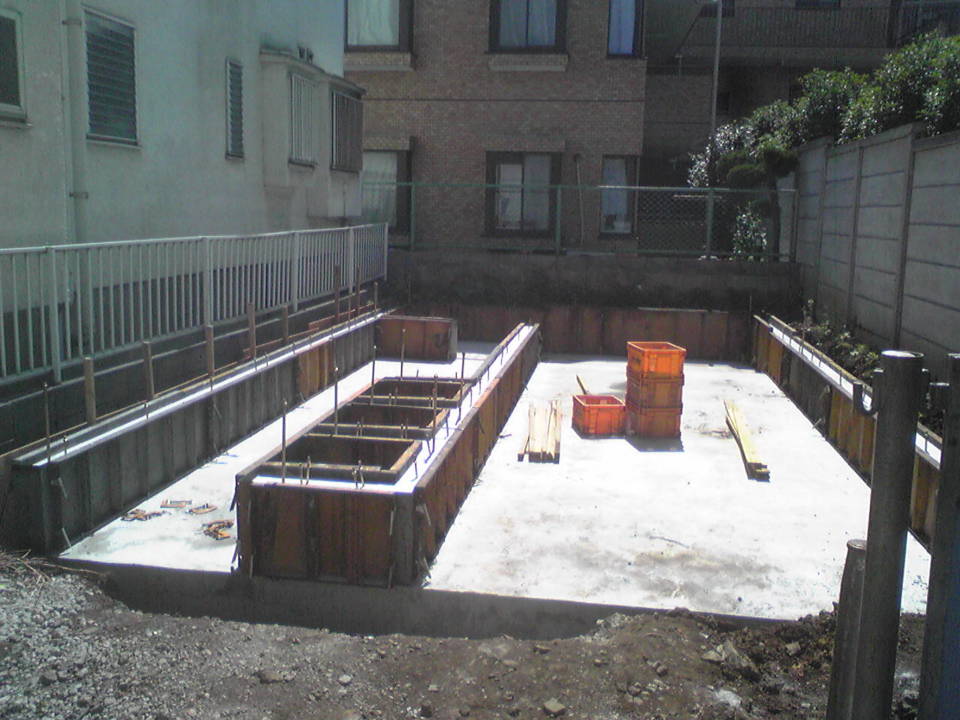

5/26(土)に耐圧盤のコンクリートを打設し、本日 5/28(月)に立ち上がりのコンクリートを打設する為の枠組みを行いました。

明日、5/29(火)に立ち上がりのコンクリートを打設を行い、養生期間へと入ります。

8. 2018年05月29日
基礎工事

基礎工事

基礎立ち上がり部分の枠組みが完了し、生コンの打設完了しました。

本日より養生期間を過ごします。

養生後にこの枠を取り外せば基礎工事は完了です。

最終チェックをおこなう段階へ移行します。

9. 2018年06月02日
基礎工事

基礎工事

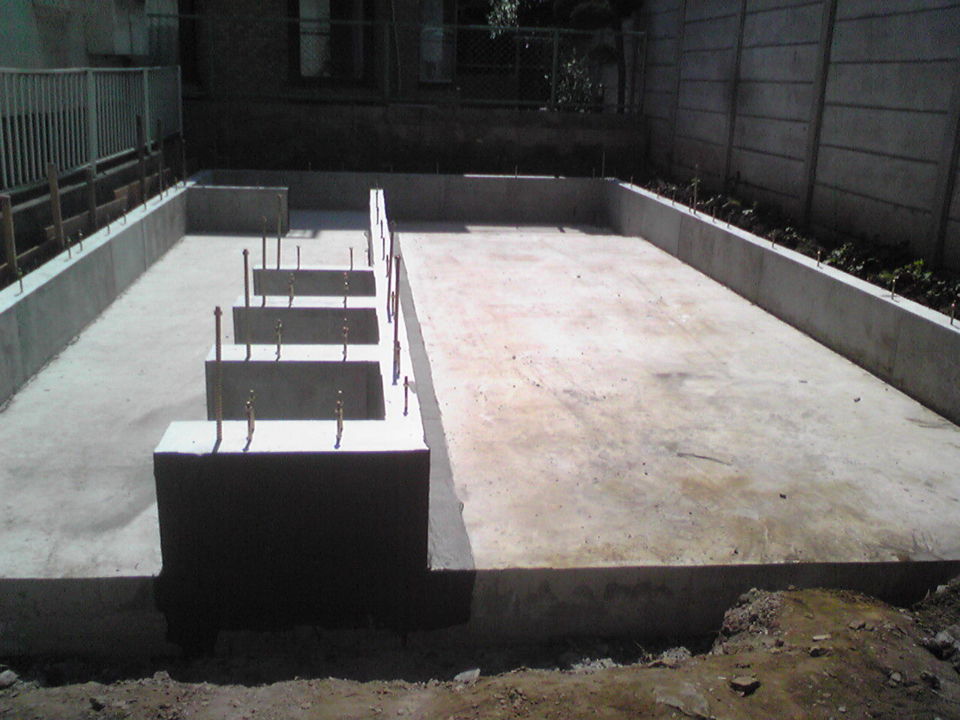

基礎工事が完了しました。

とても綺麗に仕上がっています。

この後、現場監督による最終チェックを行い、基礎天端のレベルや配置を確認します。

10. 2018年06月11日
足場工事

足場工事

先行足場の施工が完了いたしました。

6/13(水)より大工さんによる土台敷き・上棟が始まります。

11. 2018年06月13日
土台敷き

土台敷き

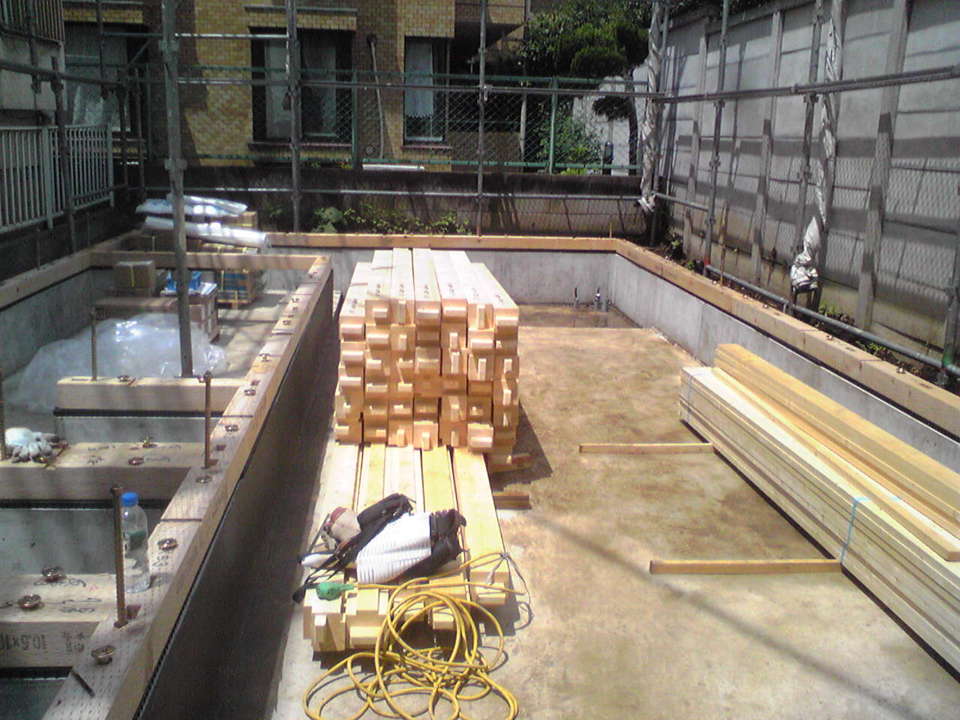

本日より、上棟前の土台敷きが始まりました。

上棟が、6/15(金)となり天候に恵まれるといいのですが。

12. 2018年06月15日
上棟

上棟

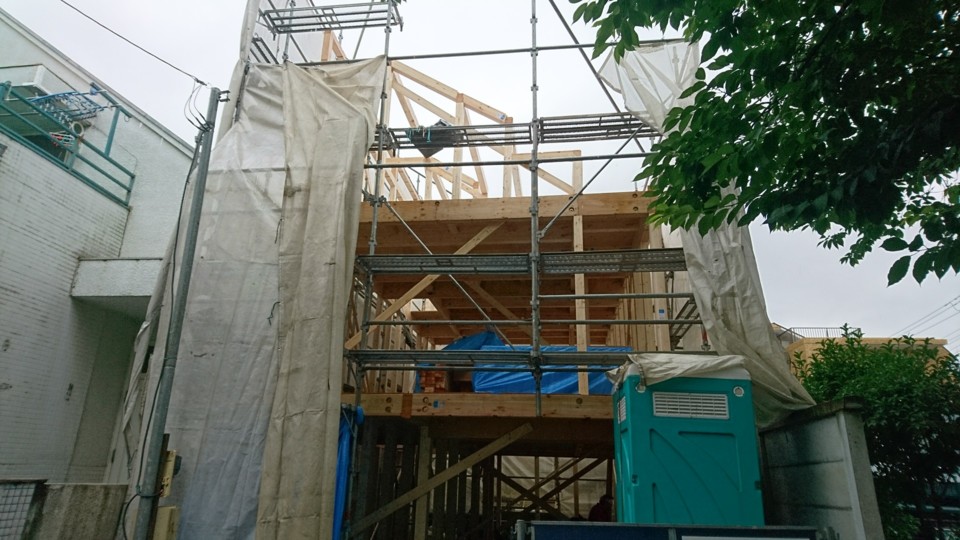

本日、上棟作業を行いました。

途中、雨が降って来ましたが職人方が頑張ってくれたおかげで、無事に完了する事が出来ました。

家のかたちが見えてきました!

13. 2018年06月19日
屋根工事

屋根工事

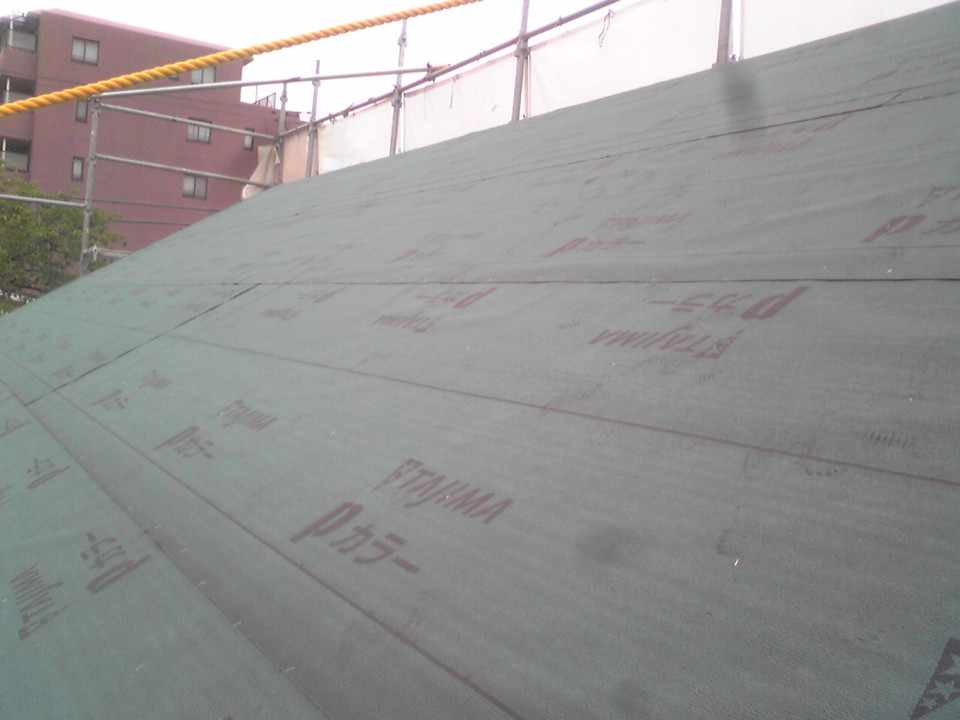

屋根のルーフィング作業をおこないました。

ルーフィングとは屋根の下地材(構造用ベニヤ)を施工した上に張り広げる防水シートのようなものです。

このルーフィングは雨水の進入を防ぐためには欠かせない物です。

14. 2018年06月22日
屋根断熱

屋根断熱

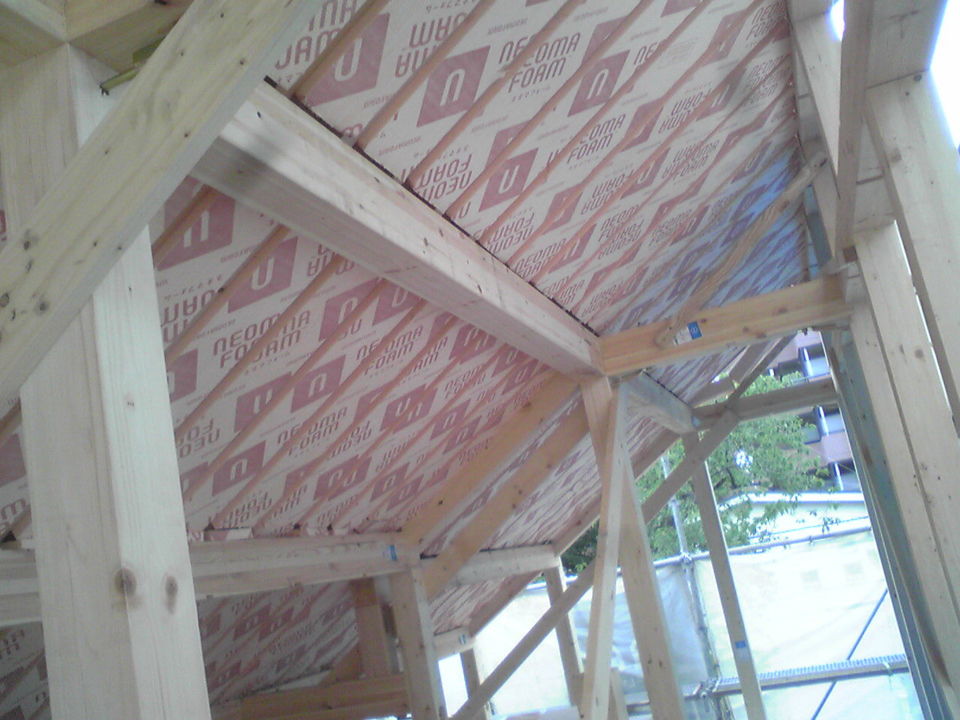

屋根断熱の施工が始まりました。

15. 2018年06月30日
バルコニー下地

バルコニー下地

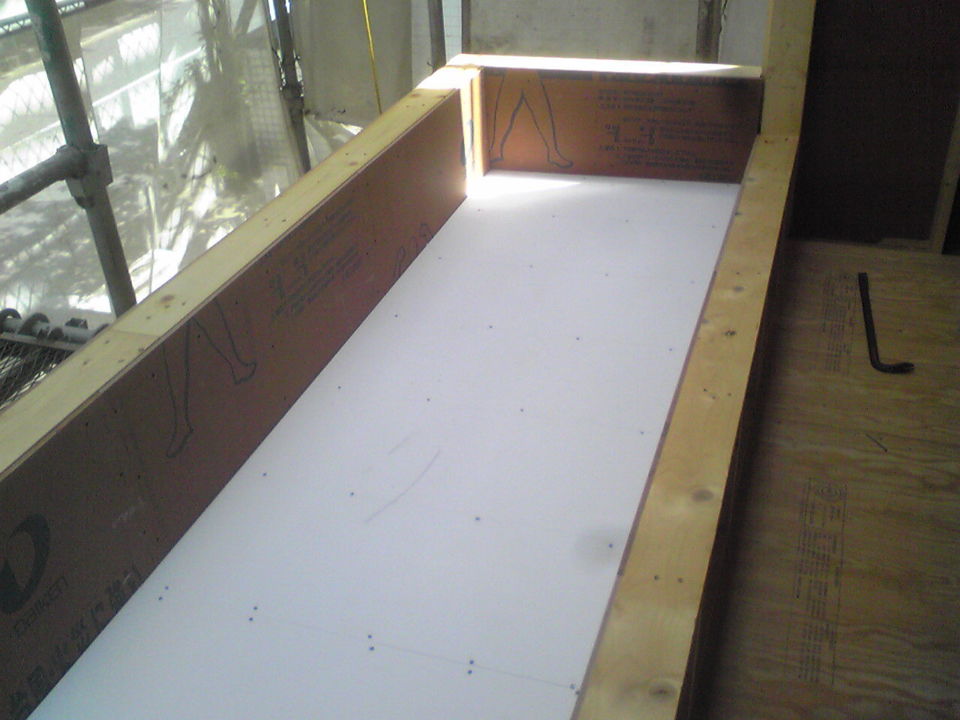

バルコニー防水下地の施工になります。

完了すると、FRP防水を施工します。

16. 2018年07月02日
中間検査

中間検査

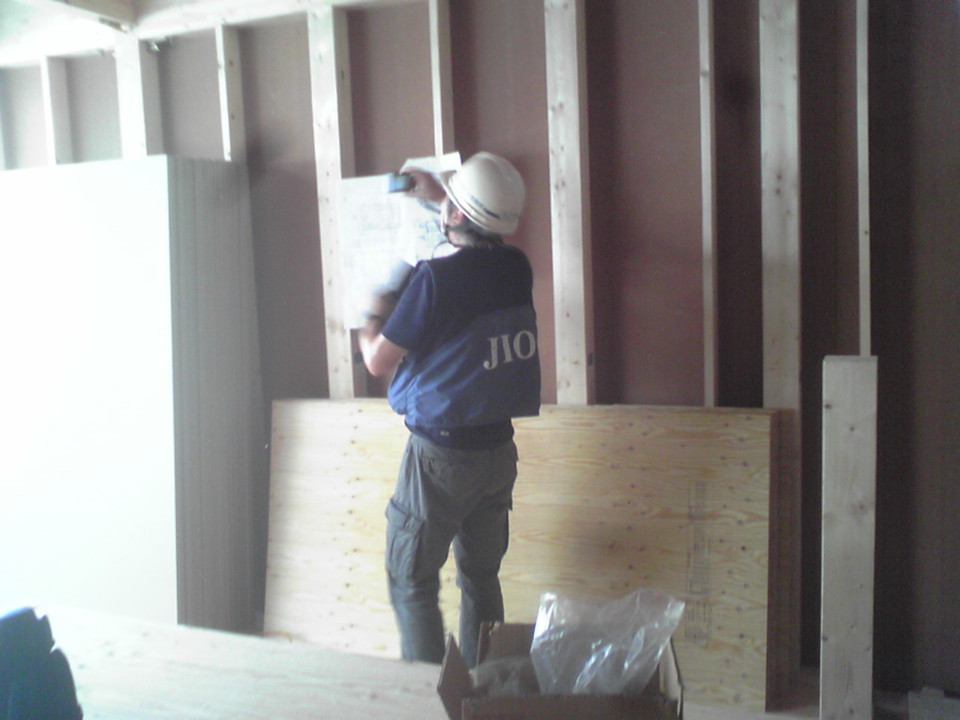

本日は建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。

この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。

17. 2018年07月03日
バルコニー防水

バルコニー防水

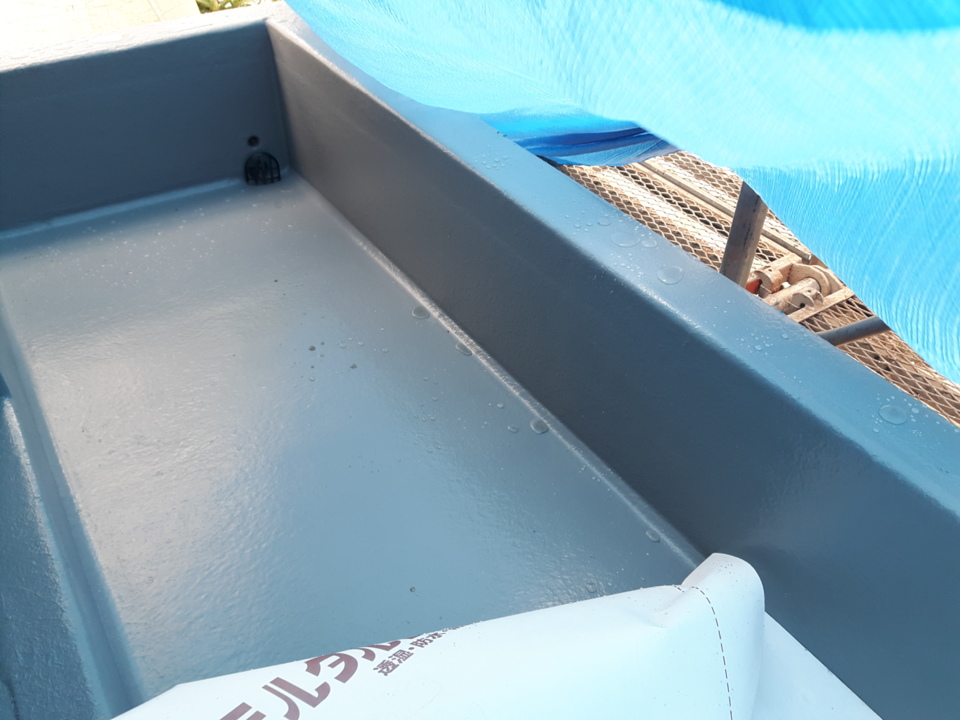

バルコニーの下地が完了し、仕上げの防水工事を行いました。

18. 2018年07月07日
屋根工事

屋根工事

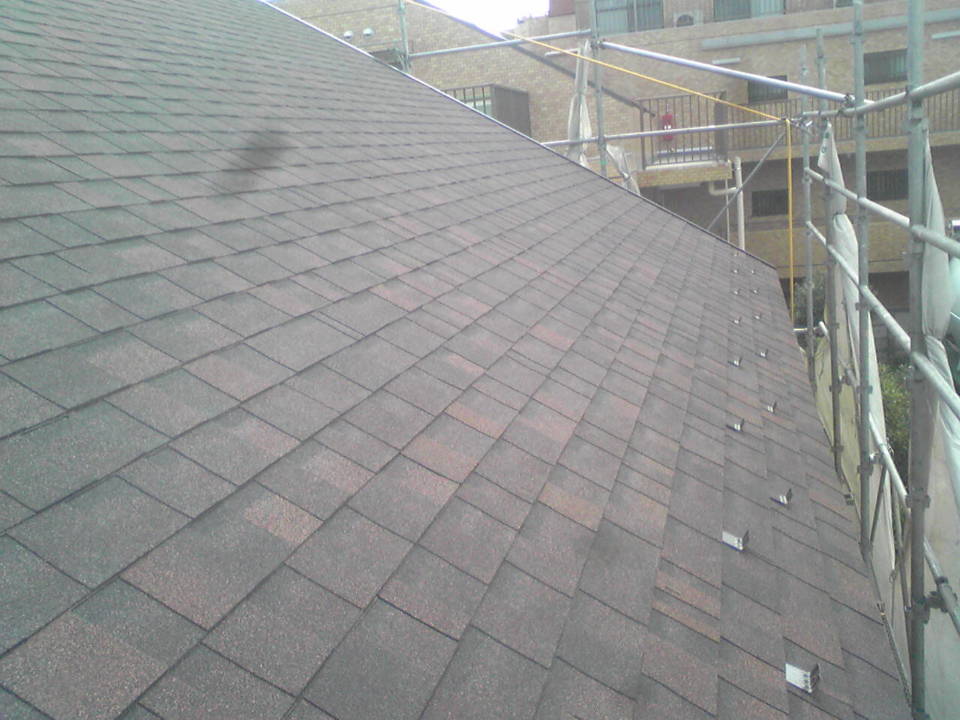

屋根材の仕上げ工事が始まりました。

今回の屋根材はアスファルトシングルと言う商品です。

19. 2018年07月30日
断熱材施工

断熱材施工

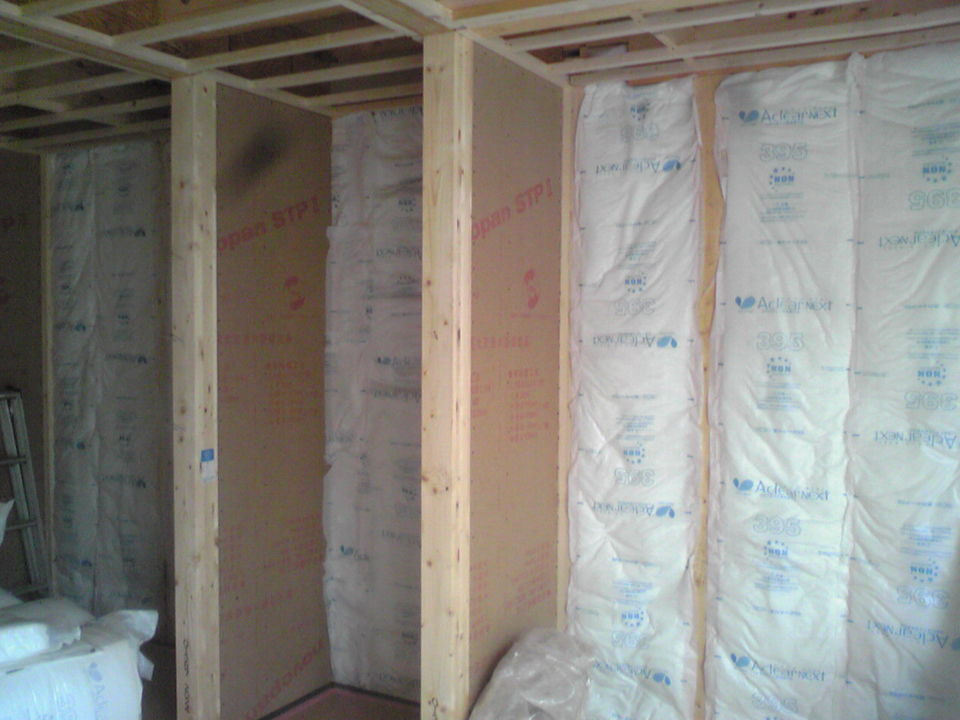

断熱材の施工中です。
断熱材は、綿のような構造になっていますので、たくさんの空気の層を作り、熱を通しにくくしてくれます。

20. 2018年07月31日
外壁工事

外壁工事

外壁のシートが搬入しました。

まずは外壁の下地材(弊社はダイライト使用)の上にシートを施工します。
防水シートと考えていただければわかりやすいと思います。

21. 2018年08月02日
設備工事

設備工事

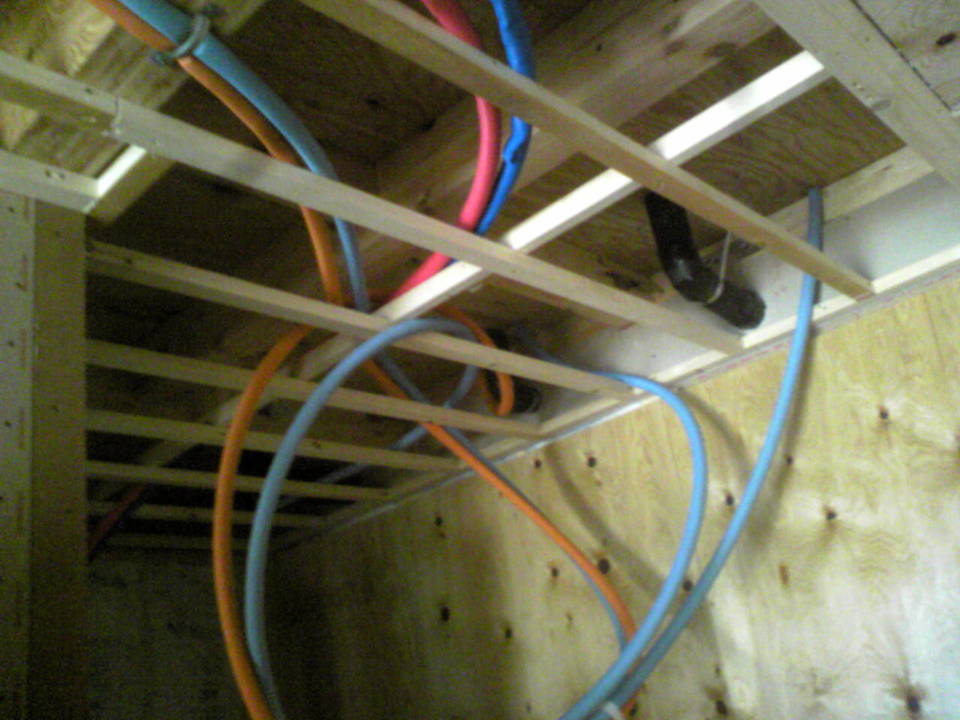

本日、給排水配管工事が完了しました。

次工程で電気配線工事へと進みます。

22. 2018年08月27日
木工事

木工事

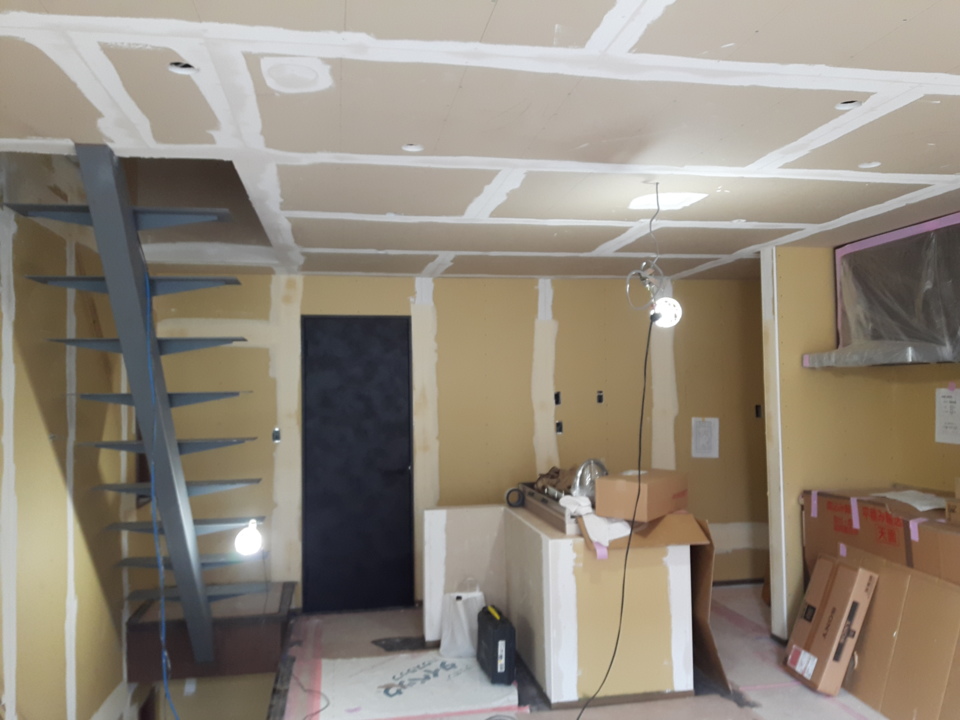

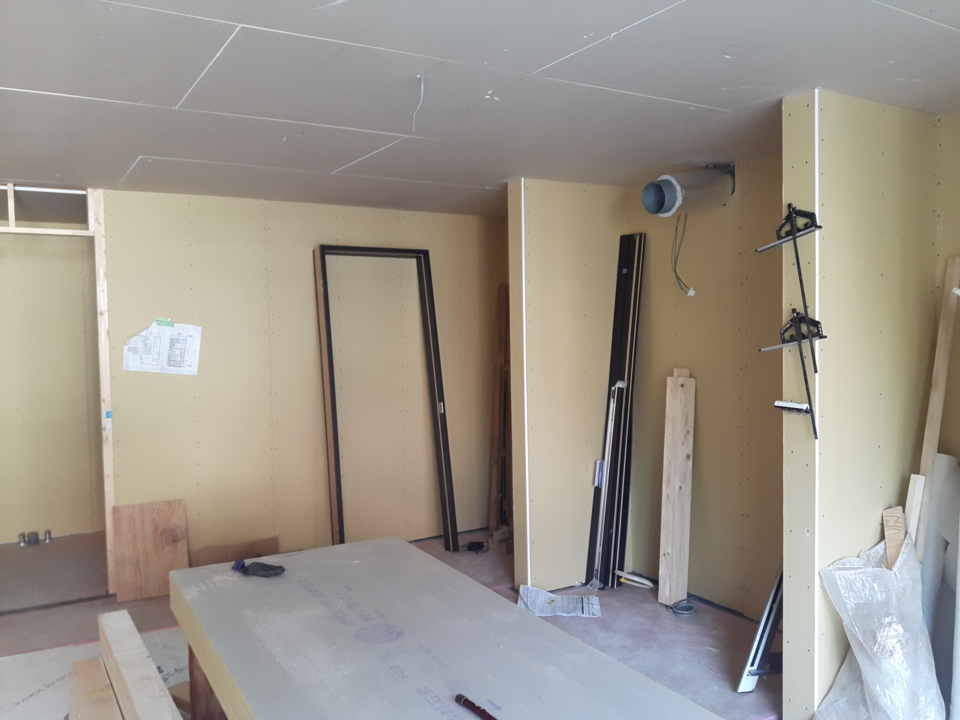

木工事も後半戦に入りました。

木工事が完了しますと、電気のコンセント関係ボート開口に入りクロス工事へと工程が進みます。

23. 2018年10月09日
木工事

木工事

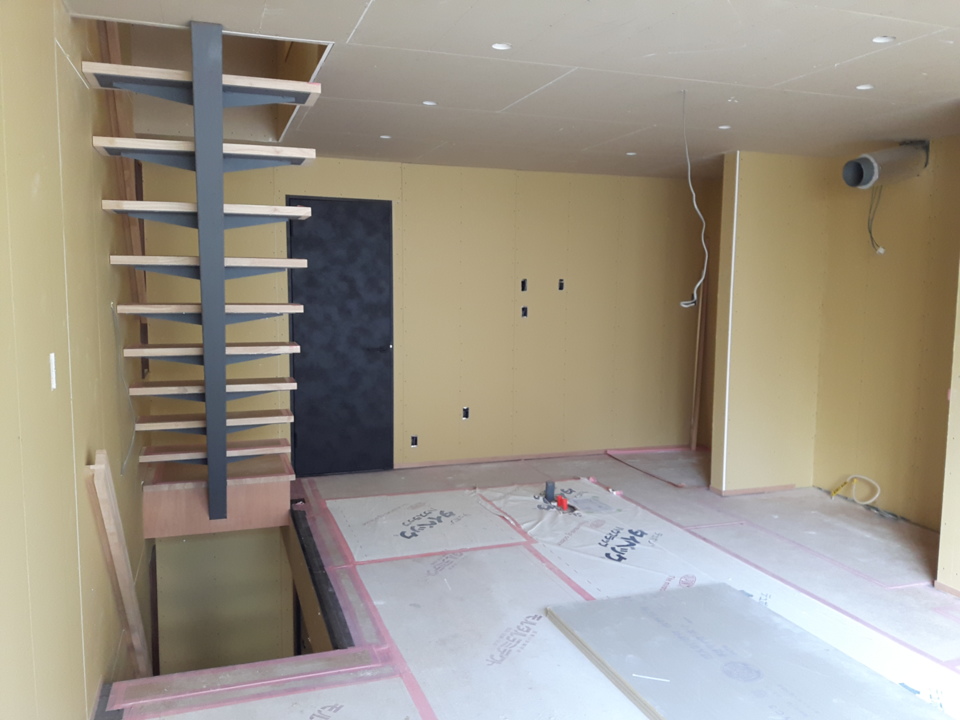

木工事が完了いたしました。

クロス着工前の電気BOX開口も終わり、クロス工事へと工程が進みます。

24. 2018年10月13日
クロス工事

クロス工事

本日、クロス工事が着工しました。

石膏ボードのジョイント・ビスの打ってある部分の下地処理(パテ)を行いクロスを貼っていきます。

25. 2018年10月22日
クロス工事完了

クロス工事完了

クロス工事が完了いたしました。

いよいよ、設備・電気関係の器具付けへと工程が進み、クリーニング工事が入れば内部工事は完成となります。

26. 2018年10月23日
外壁工事

外壁工事

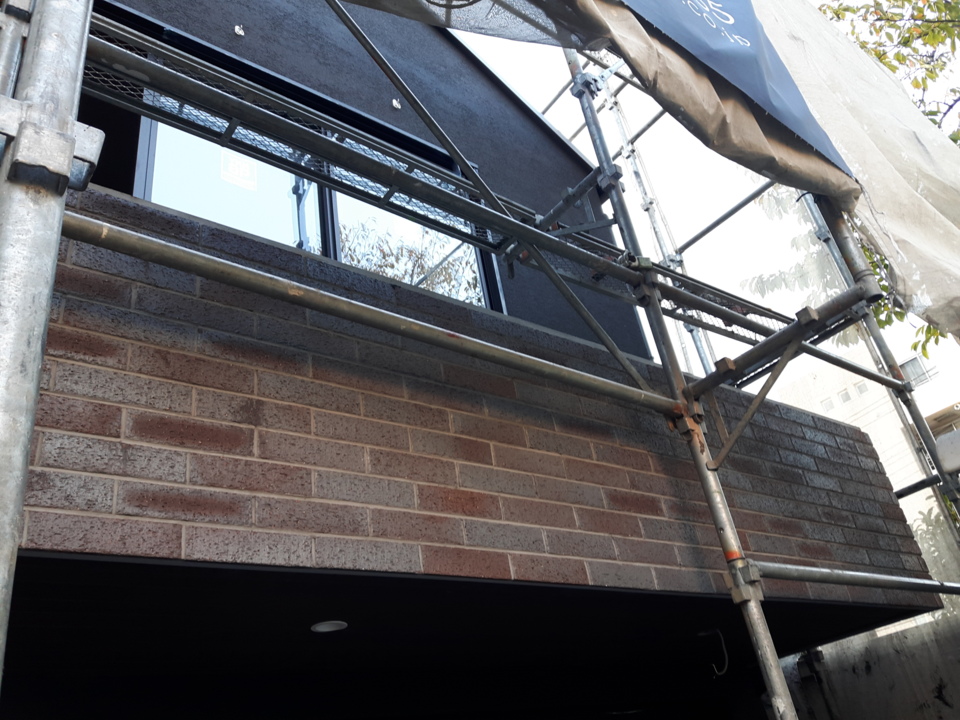

本日、吹付工事が完了いたしました。

次工程で、雨樋の施工→足場解体へと進みます。

27. 2018年10月24日
器具付け

器具付け

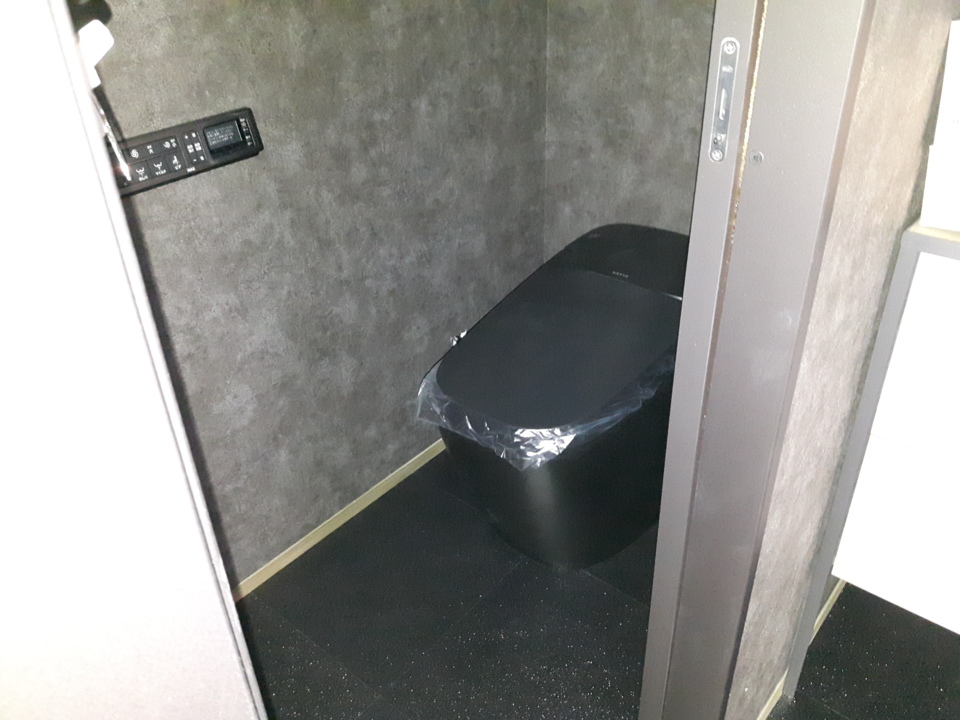

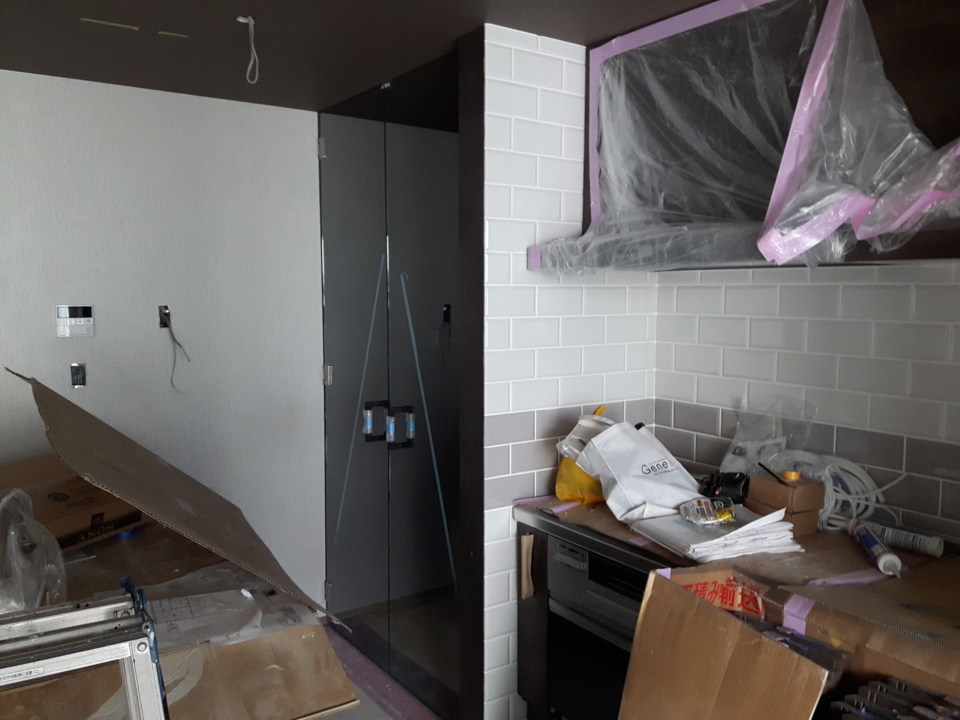

電気設備・給排水設備の器具付けが完了いたしました。

クリーニングをして、内部の工事は完了となります。

28. 2018年10月25日
足場解体

足場解体

本日、足場の解体作業が完了いたしました。

いよいよ、外部の最終仕上げへと工程が進みます。

29. 2018年10月25日
クリーニング

クリーニング

内部のクリーニングが完了いたしました。

細かい納まり、傷等の補修関係をチェックして行きます。
