武蔵野市の家(リフォーム)

K様邸

カテゴリ|すべて

建築中レポート

1. 2023年07月12日
工事開始

工事開始

リフォーム工事が始まります。
まずは解体工事からです。

2. 2023年07月30日
解体作業

解体作業

解体作業の作業の様子です。
解体屋さんが壁や建具を解体していきます。

3. 2023年08月03日
解体工事完了

解体工事完了

解体工事が完了しました。

4. 2023年08月09日
補強工事開始

補強工事開始

既存の梁を新しい木材で挟んで躯体の補強をしていきます。

5. 2023年08月11日
壁下地取り付け

壁下地取り付け

大工さんが壁下地を施工している様子です。

6. 2023年08月16日
補強工事

補強工事

二階の床の部分になります。
ガッチリと補強していきます。

7. 2023年08月17日
筋交い施工

筋交い施工

筋交いを設置しました。
より頑丈に補強されます。

8. 2023年08月22日
給排水設備工事

給排水設備工事

給排水管を新しく水道屋さんに施工していただきました。
今回のリフォームで、水回りの間取りを変更します!

9. 2023年08月25日
既存躯体補強

既存躯体補強

補強工事の途中経過です。

10. 2023年09月01日
天井下地施工

天井下地施工

天井下地施工中になります。

11. 2023年09月07日
足場設置

足場設置

足場の設置を行いました。
外壁の工事が始まります!

12. 2023年09月12日
サッシ入れ替え(防水処理)

サッシ入れ替え(防水処理)

サッシ入れ替えの為の防水処理を行っています。

13. 2023年09月19日
サッシ入れ替え

サッシ入れ替え

サッシの取り付けを行いました。
段々完成に近づいてきました。

14. 2023年09月21日
断熱材施工

断熱材施工

天井部分の断熱材施工を行いました。

15. 2023年09月26日
UB取り付け

UB取り付け

UBの取り付けを行いました。
お施主様のご希望で壁の色はグレー基調で施工しています。

16. 2023年10月02日
左官下塗り

左官下塗り

左官の下塗りを行いました。
この後ジョリパットの施工を行います。

17. 2023年10月04日
ボード施工

ボード施工

壁・天井のボードの施工中になります。

18. 2023年10月11日
建具取付

建具取付

建具を取り付けました。

19. 2023年10月13日
階段施工中

階段施工中

階段の施工中になります。

20. 2023年10月24日
キッチン設置中

キッチン設置中

キッチンの吊り戸棚とキッチンパネルの施工の様子になります。

21. 2023年10月27日
外壁塗装

外壁塗装

外壁塗装中になります。
お施主様のご希望でグリーン系の色で塗装しています。

22. 2023年11月09日

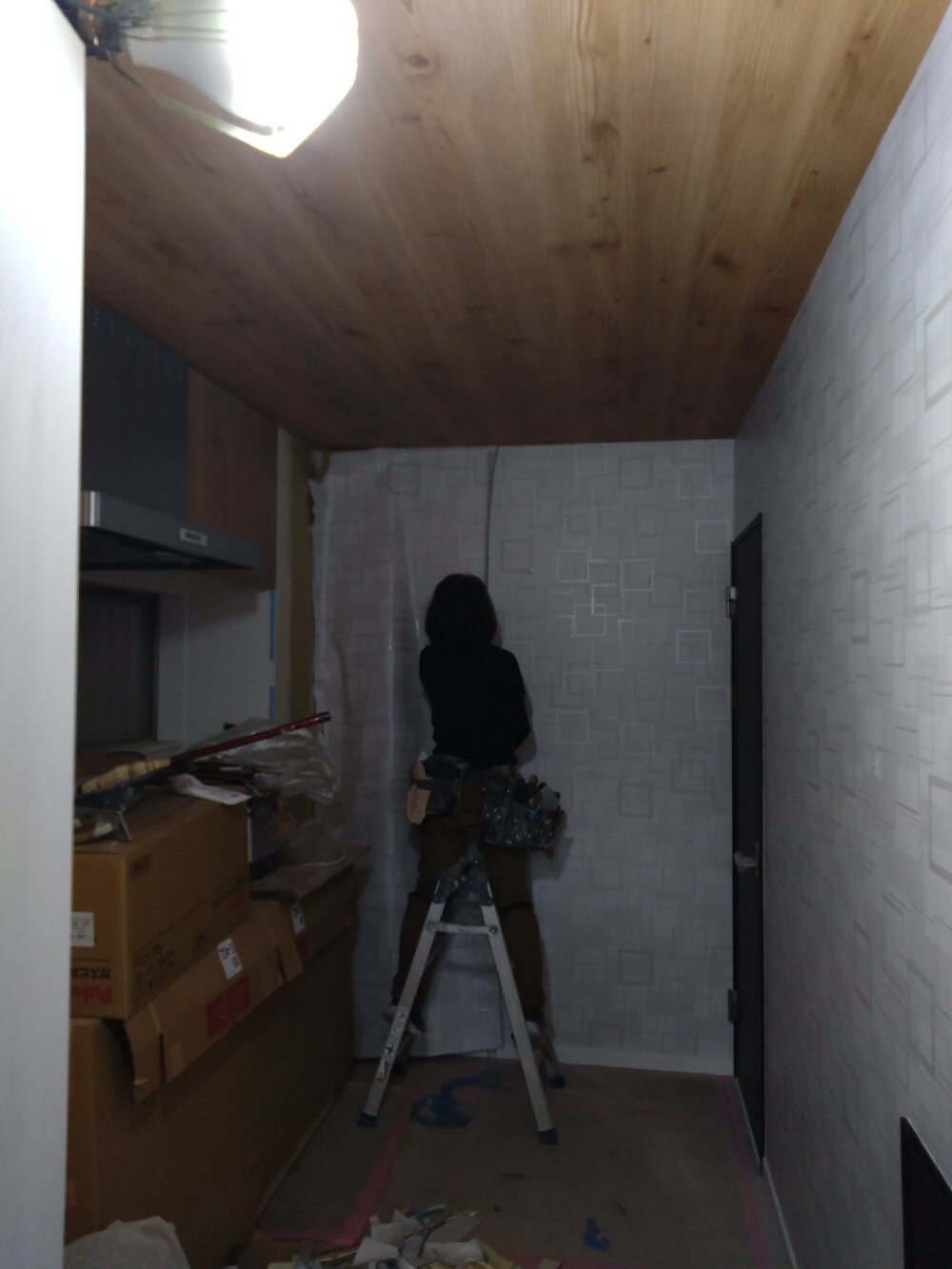

クロス施工中

クロス施工中

クロスの施工中の様子になります。

23. 2023年11月20日
クロス工事完了

クロス工事完了

クロスの施工が完了いたしました。
完成までもう少しです!

24. 2024年01月12日
施工事例アップしました。

施工事例アップしました。

完成後の写真は≪こちら≫
