新宿区の共同住宅
共同住宅
カテゴリ|すべて
建築中レポート
- 1. 2021年07月07日
-
やり方

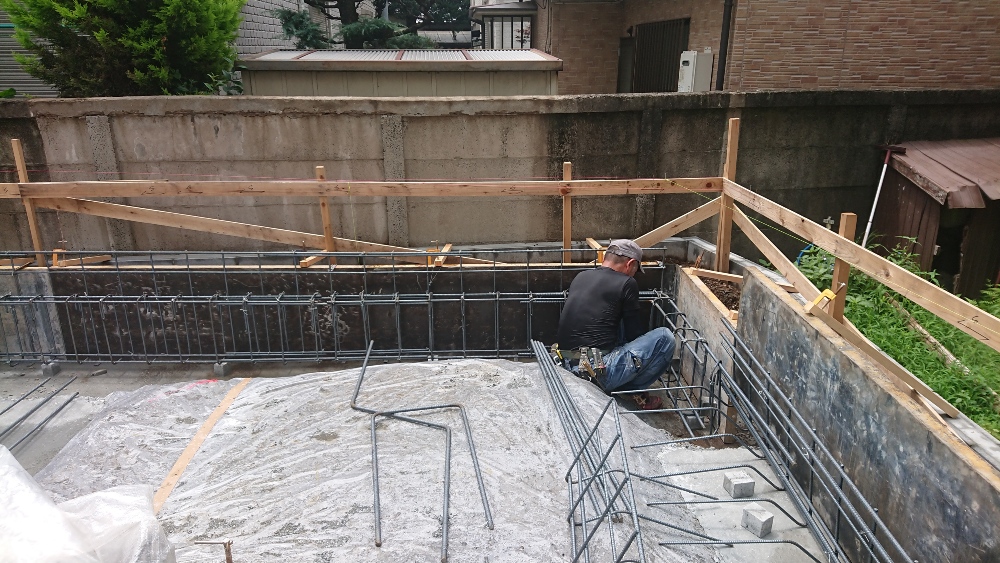

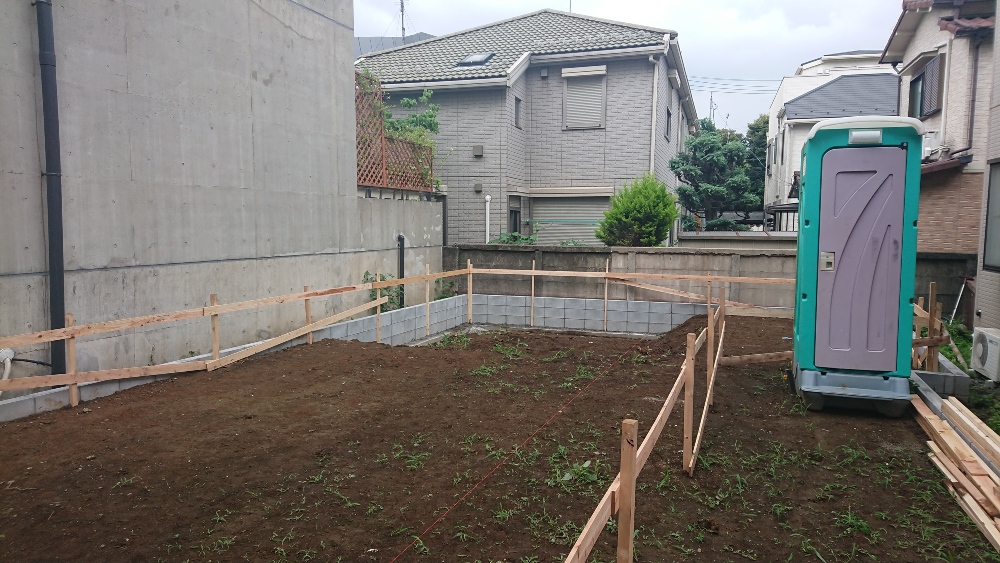

基礎工事前の遣り方を作成しました。
【遣り方】とは基礎工事を進めるための重要な情報がわかる囲いのようなものです。
敷地に対する建物(基礎)の配置、基礎の高さ、幅、直角などの情報が
分かるようになっています。
- 2. 2021年07月07日
-
土の置き換え補強

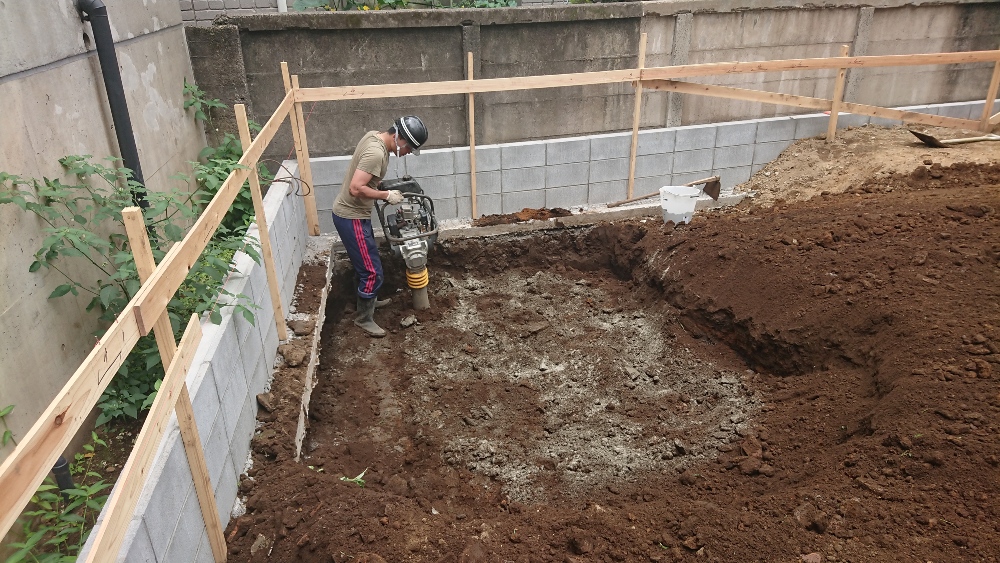

地盤調査をおこなった結果、一部分の地面の強化が必要となり
硬化剤を土と混ぜて沈下を抑える工事をおこないました。
- 3. 2021年07月07日
-
捨コン

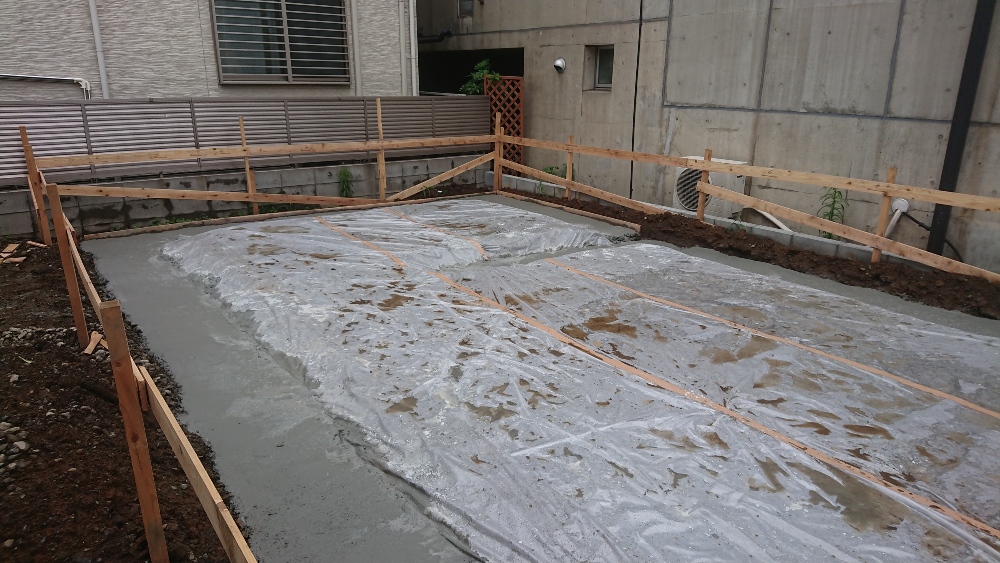

基礎工事:地業/捨コン作業
捨てコンクリートを打設しました。
鉄筋を組んでいく際の墨出しや枠材の固定等に必要な工程です。
- 4. 2021年07月07日
-

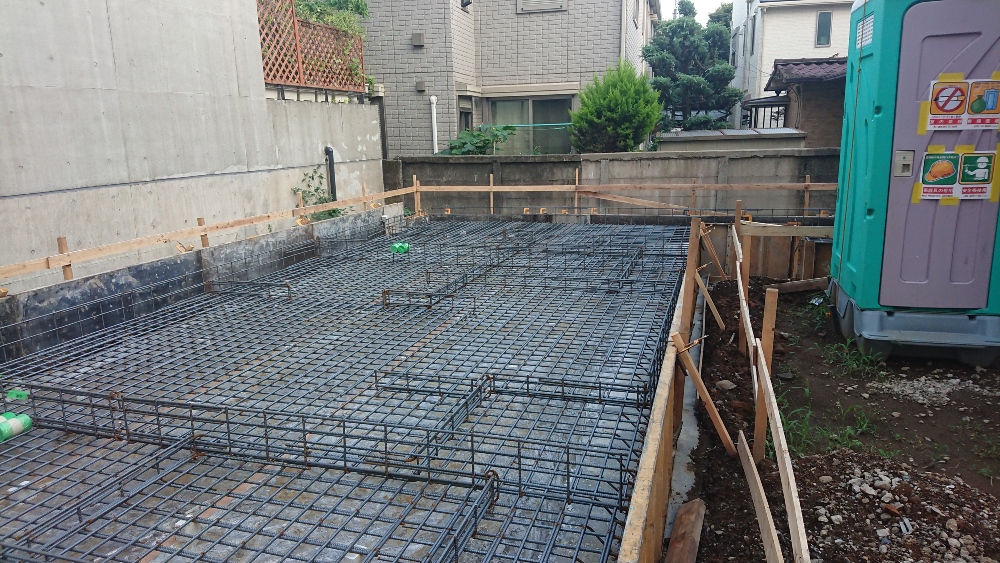

配筋開始
基礎工事:配筋
設計士作成の基礎伏図をもとに各種鉄筋を配列していきます。
- 5. 2021年07月12日
-
配筋完了
基礎配筋が完了しました。
この状態で第三者機関の配筋検査を受けます。
- 6. 2021年07月12日
-

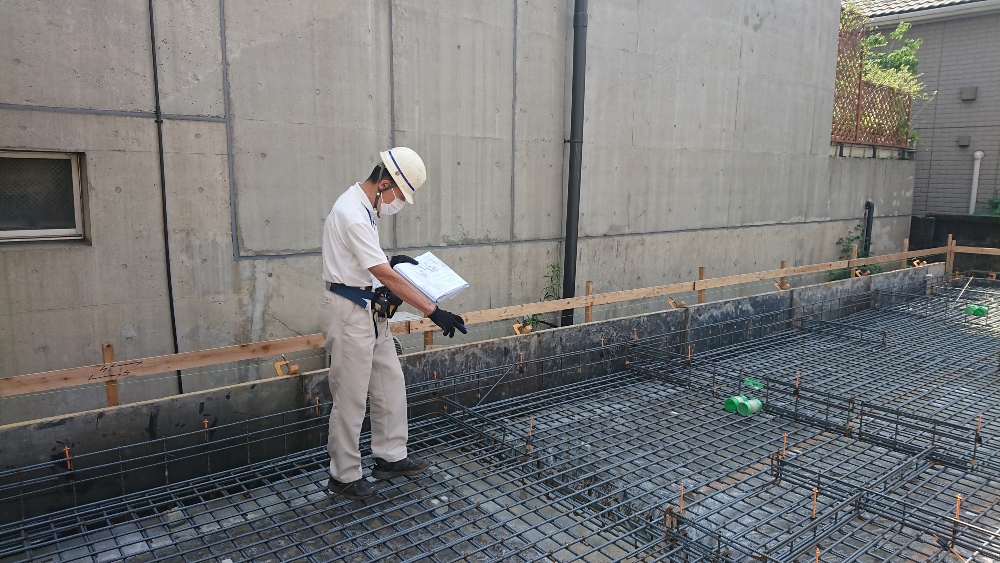

配筋検査
配筋検査を受けました。
第三者機関による検査で、基礎伏図の通りに配筋されているかが
合否に関係してきます。
かなり細かいチェックの検査です。
- 7. 2021年07月13日
-

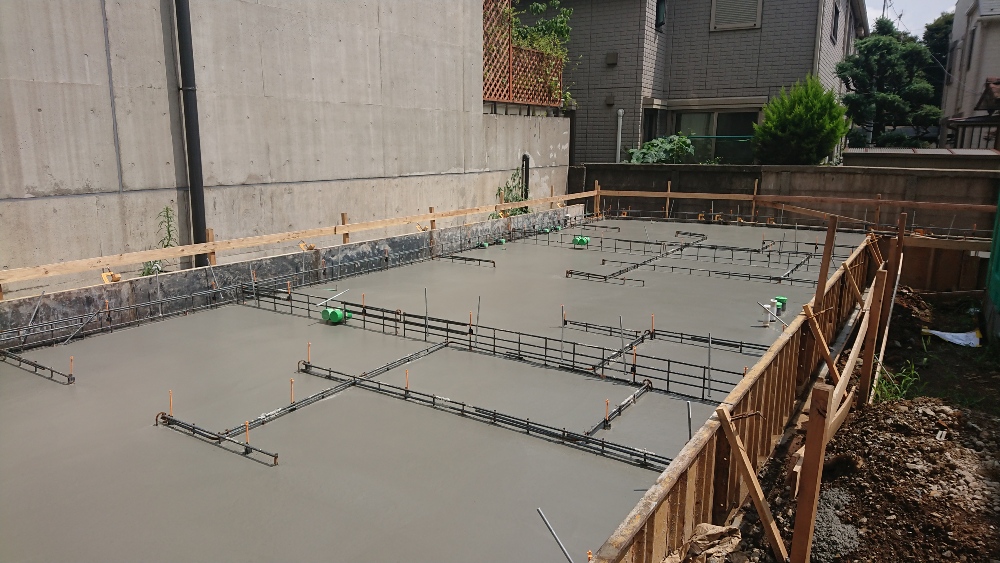

耐圧盤

耐圧盤の生コンを打設しました。
耐圧盤とは基礎の床部分の事を指します。
最近はゲリラ豪雨が多発しておりますので
生コン打設にはとても気を使います。
- 8. 2021年07月19日
-
立上り生コン
基礎立上りの生コンを打設しました。
天候にも恵まれましたのでホッとしています。
これから基礎を乾かすための養生期間に入ります。
- 9. 2021年07月21日
-

先行配管
上棟前の設備先行配管をおこないました。
アパートなので配管経路が複雑になっておりますので
職人さんは大変な作業になると思います。
- 10. 2021年07月26日
-

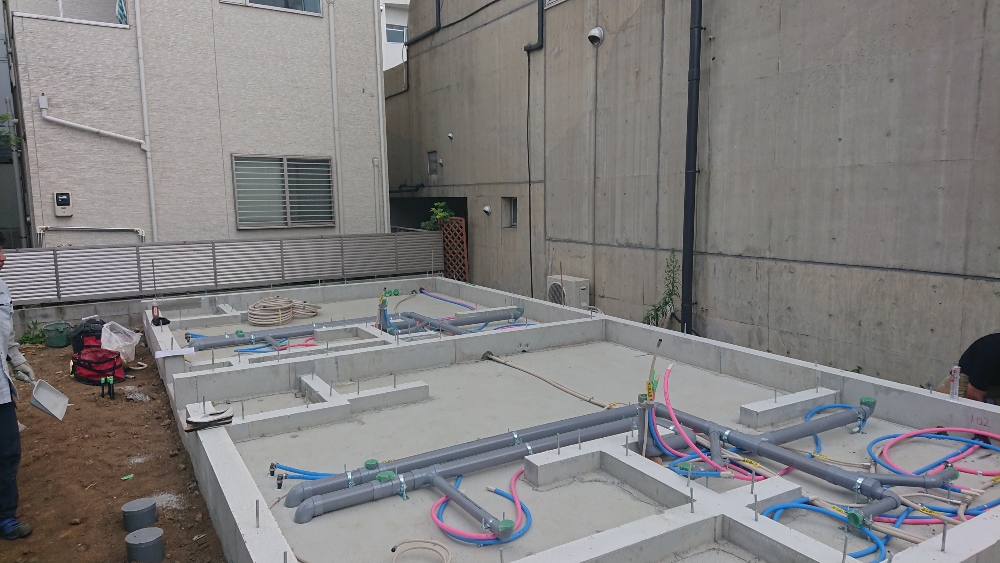

基礎完成
基礎工事及び基礎内先行配管が完了しました。
- 11. 2021年08月02日
-

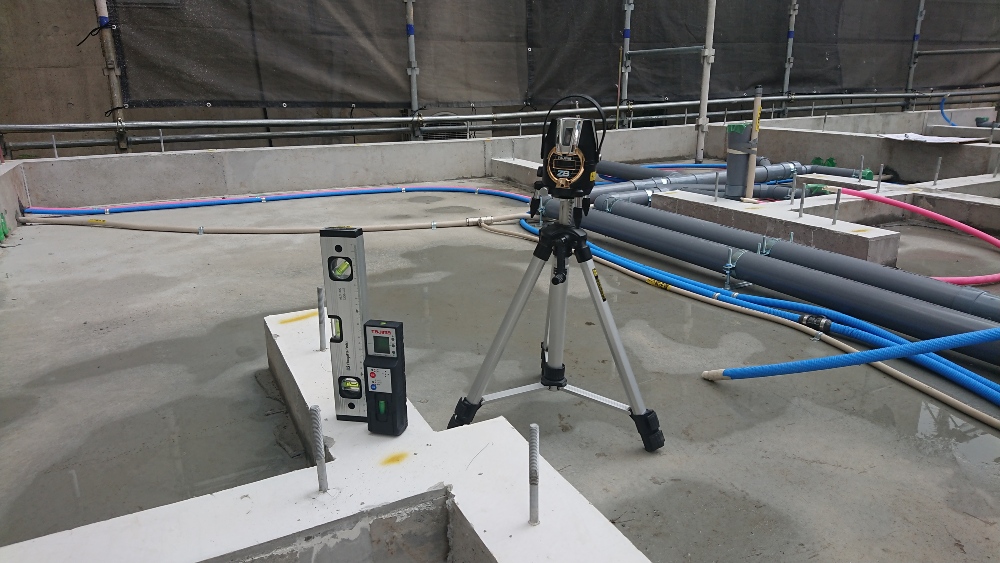

レベルチェック
基礎工事が完了しましたので
我々現場監督による最終チェックをおこないます。
特に基礎のレベル(水平)チェックが重要になります。
- 12. 2021年08月02日
-

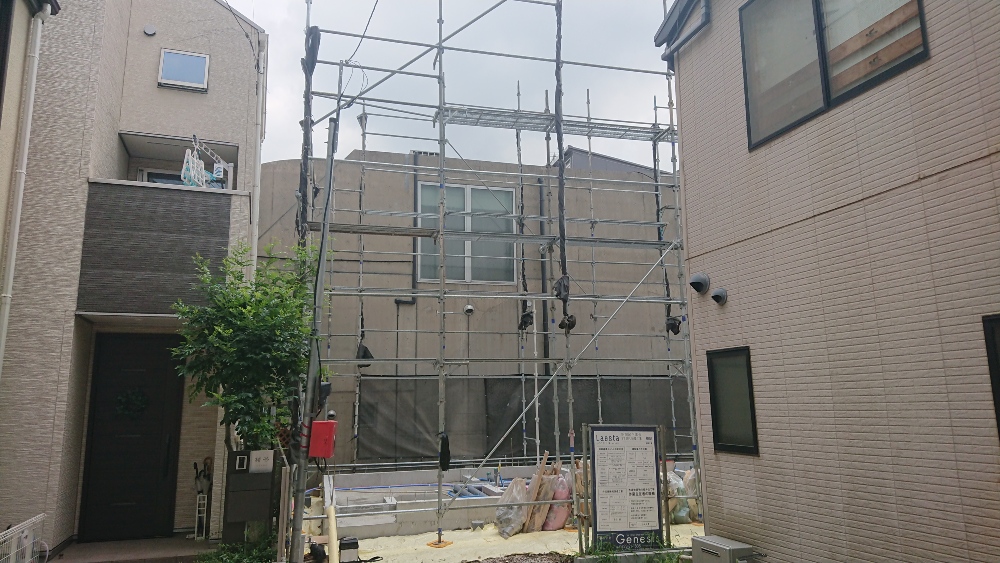

先行足場
建物上棟前に先行にて足場を組みます。
敷地状況などにもよりますが
殆んどの場合、先行足場にておこないます。
- 13. 2021年08月02日
-
土台敷き
土台の設置作業(土台敷き)をおこないました。
棟上げをする前に先行にて行う作業です。
- 14. 2021年08月02日
-

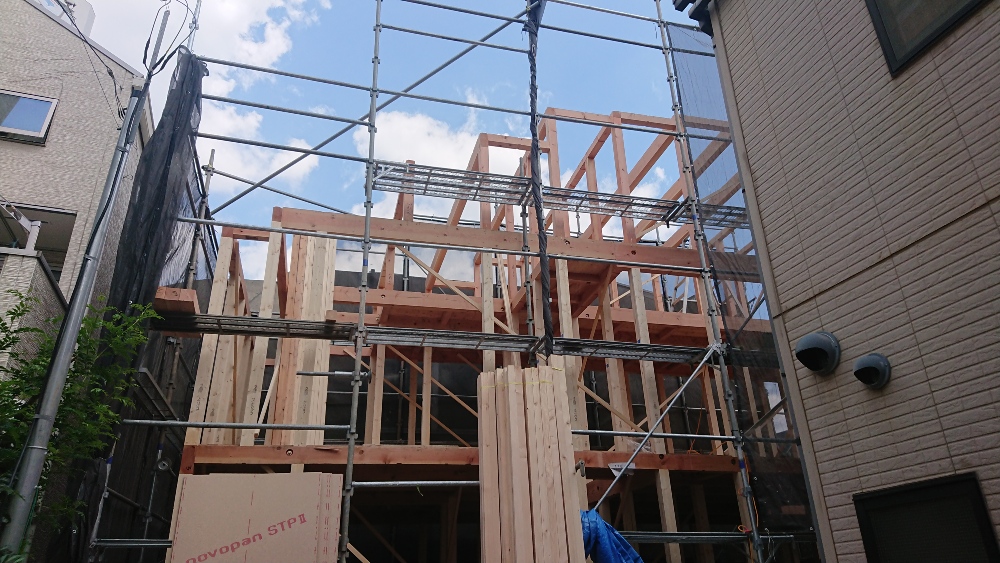

上棟
建物の構造体を組む作業(上棟)をおこないました。
今回はレッカー車を使用できない道路状況でしたので
手興しでおこないました。
この猛暑の中、非常にきつい作業となりました。
- 15. 2021年08月04日
-

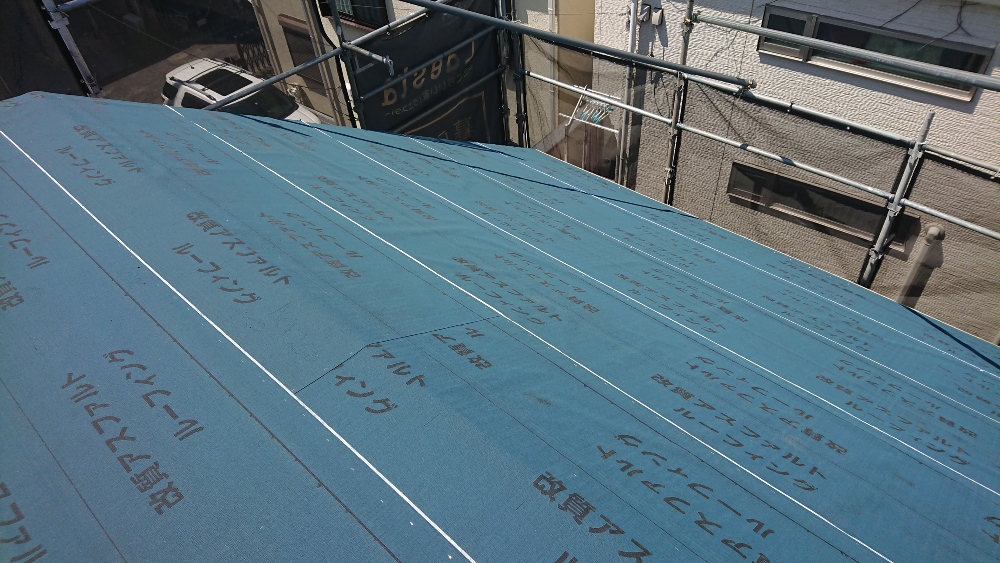

屋根下地
屋根の下地工事をおこないました。
- 16. 2021年09月01日
-
外壁下地
外壁下地の【ノボパン】張りの施工を開始しました。
天候に左右される作業なので思うように進まないのが
歯がゆいです。
- 17. 2021年09月01日
-

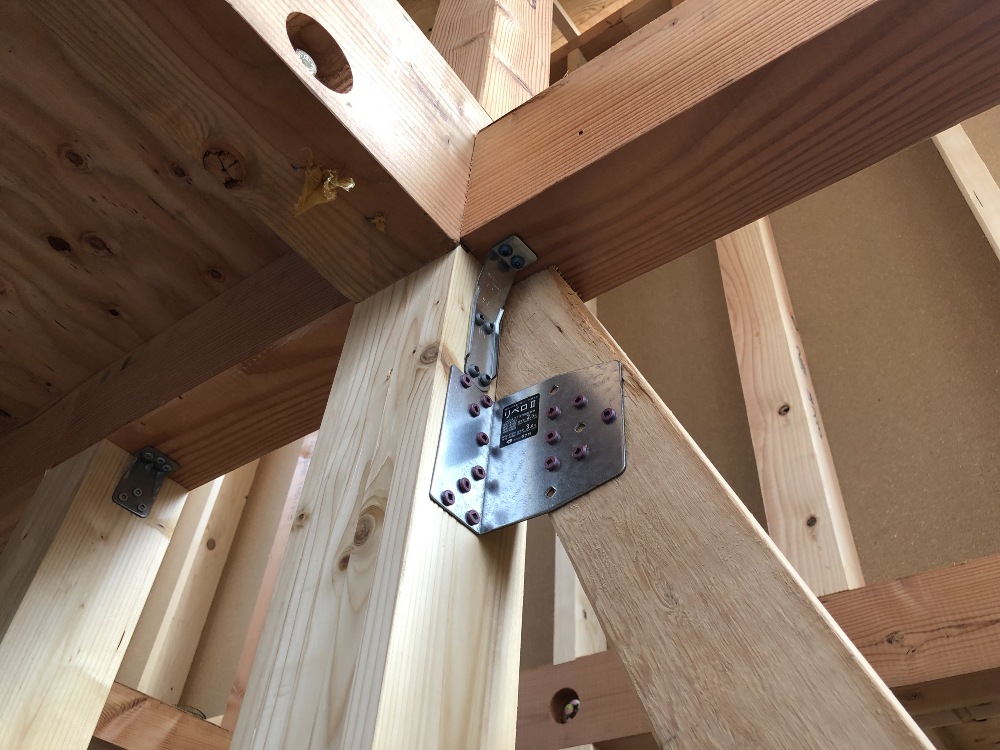

建築金物取付
建築金物の取付がほぼ完了しました。
設計士による壁量計算により、柱と梁等を連結するための
建築金物を取り付ける作業です。
指示があった場所に決まった金物を取付て
中間検査に備えます。
- 18. 2021年09月01日
-

サッシ取付
外壁下地の施工が完了しましたので
サッシの取付に移行しました。
雨水の進入を防ぐための措置が必要になります。
- 19. 2021年09月06日
-
玄関ドア取付
玄関ドアの取付が完了しました。
アパートなので数が多いですので大変です。
これで全てのサッシ取付が完了しました。
- 20. 2021年09月06日
-

透湿シート完了

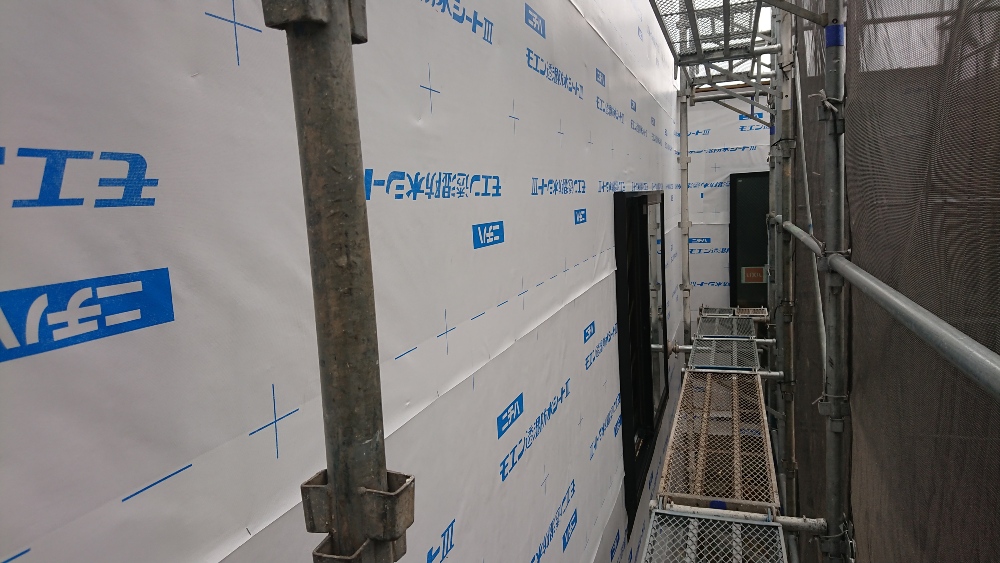

外壁の透湿シート施工が完了しました。
長い秋雨に悩まされていましたが
これで一安心です。
内部作業を進めることが出来ます。
- 21. 2021年09月09日
-
遮音シート
界壁部分に遮音シートを施工しております。
界壁は2重壁としていますが、さらに遮音シートをすることによって
音漏れを少なくすることが出来るはずです。
- 22. 2021年09月09日
-

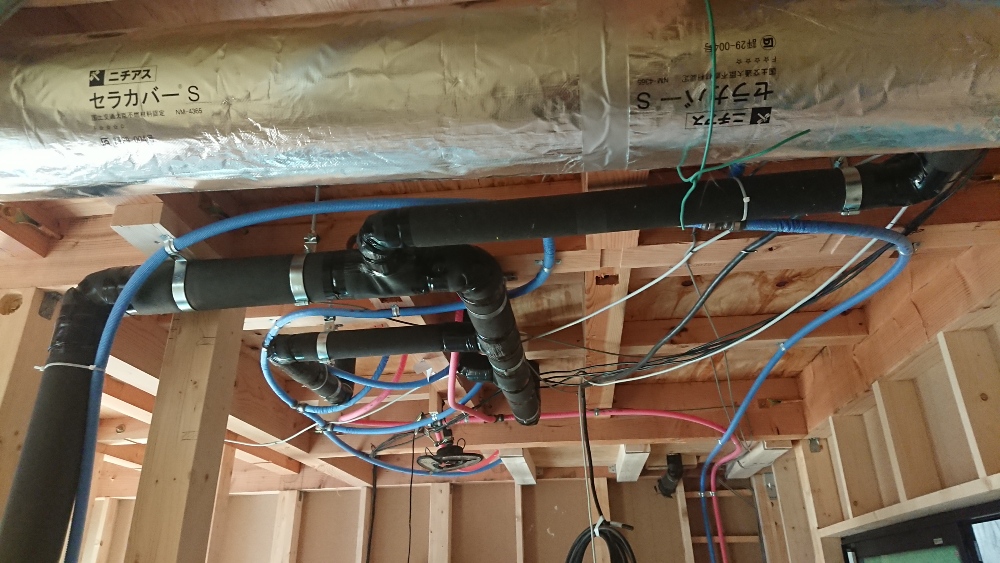

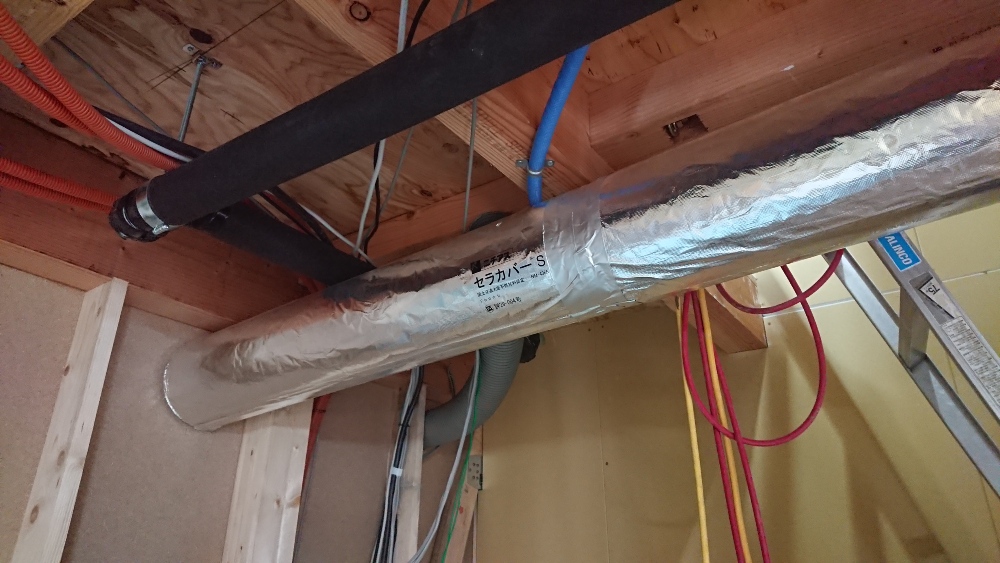

ダクト工事
キッチン換気扇のダクトを施工しております。
スパイラルダクトにセラカバー(断熱材)を巻いたものを
取付ます。
かなり大きいものなので、居室の天井高に気を付けながら
取り付けていきます。
- 23. 2021年09月11日
-

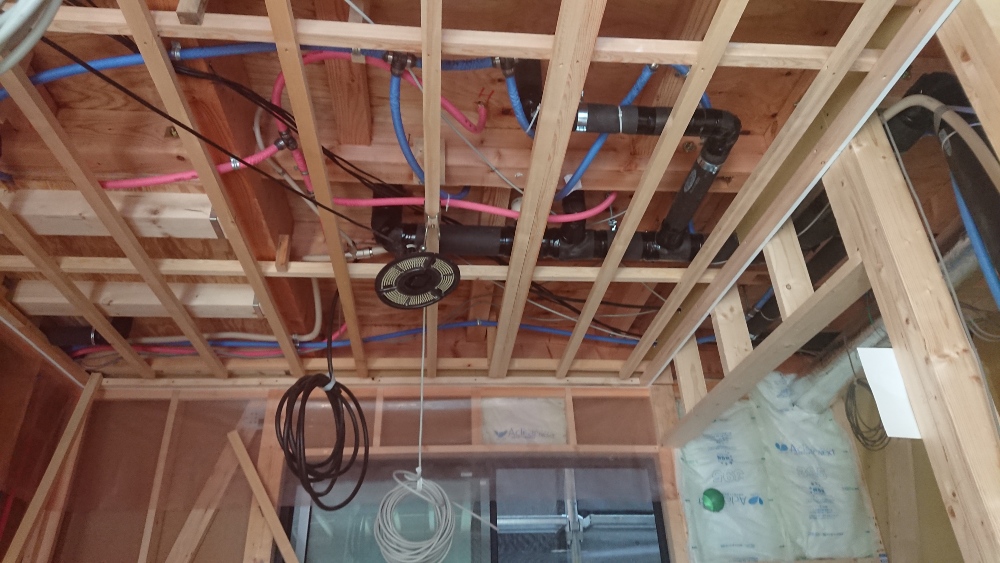

給排水施工
給排水施工をおこないました。
共同住宅なので施工量がかなり多いので
数日間をかけて完了となりました。
- 24. 2021年09月11日
-

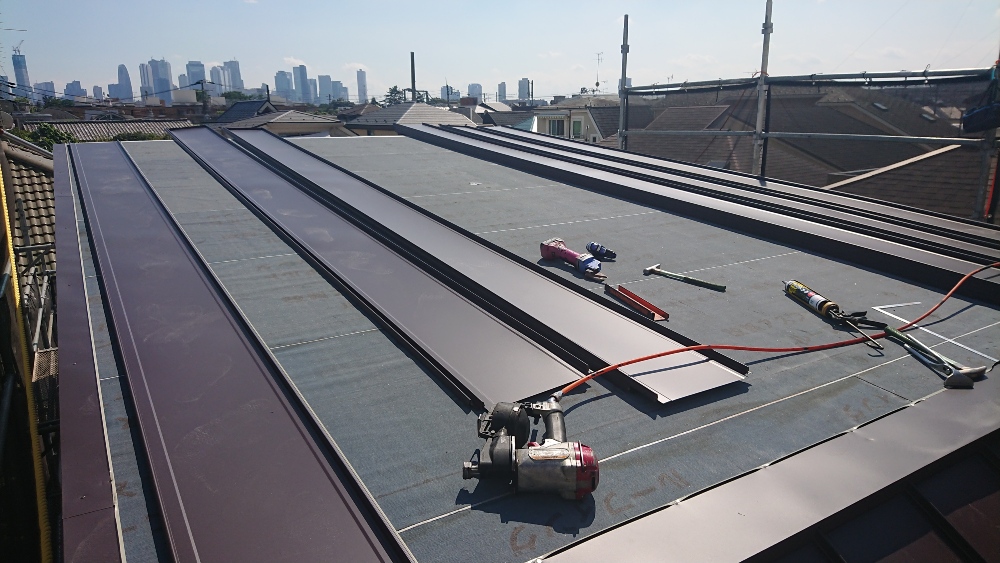

屋根施工
屋根施工をおこないました。
お盆中からの長雨にて屋根業者さんの
仕事が溜まってしまっており
施工日程が遅くなってしまいましたが
本日完了しました。
ルーフィングという防水処置はしてありましたので
工期が遅れても雨漏りは防げておりましたので大丈夫でした。
- 25. 2021年09月15日
-
野縁
野縁の施工を開始いたしました。
野縁とは天井の下地材を支える木材の事です。
