練馬区の家

M様邸

カテゴリ|2階建て

建築中レポート

1. 2017年02月03日

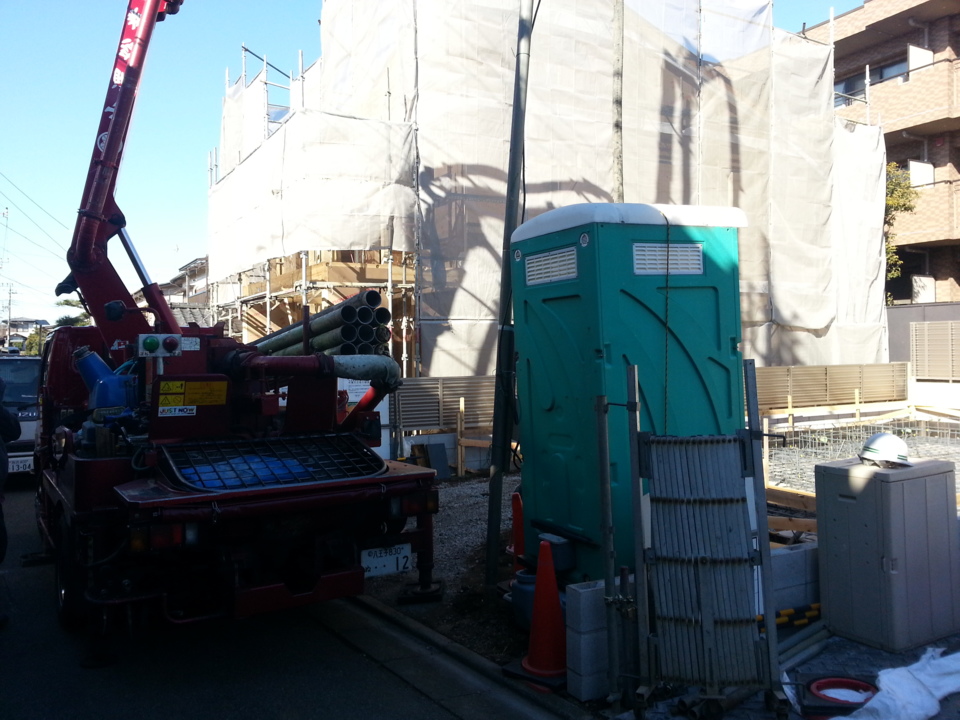

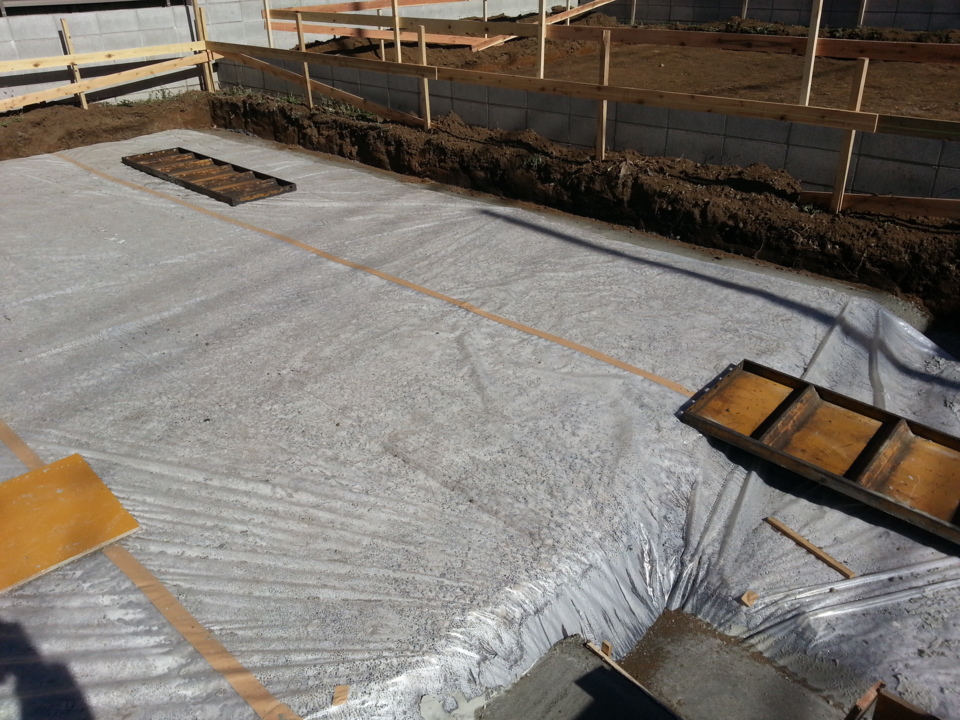

地業

地業

基礎工事(地業)をおこなっております。

地業とは基礎工事の初期工事の一部で、土を掘り・転圧をして捨てコンクリートを打設した状態です。

これから鉄筋を組み始めます。

2. 2017年02月07日
基礎配筋

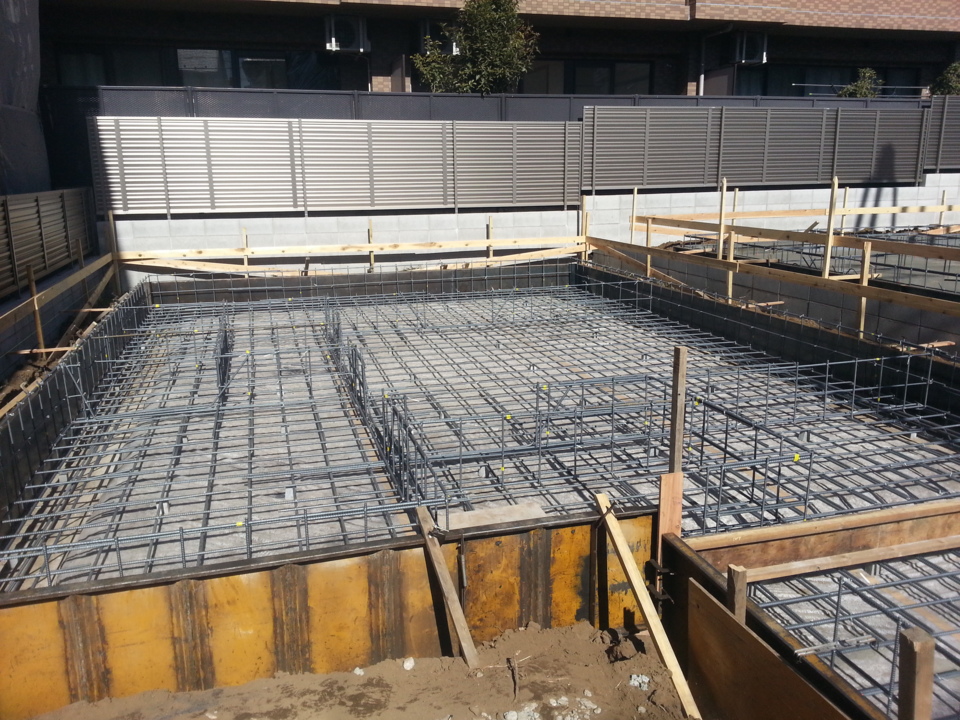

基礎配筋

基礎配筋が9割完成しました。

細部の調整をしましたら第三者機関による

配筋検査を受けることになります。

3. 2017年02月09日
配筋検査

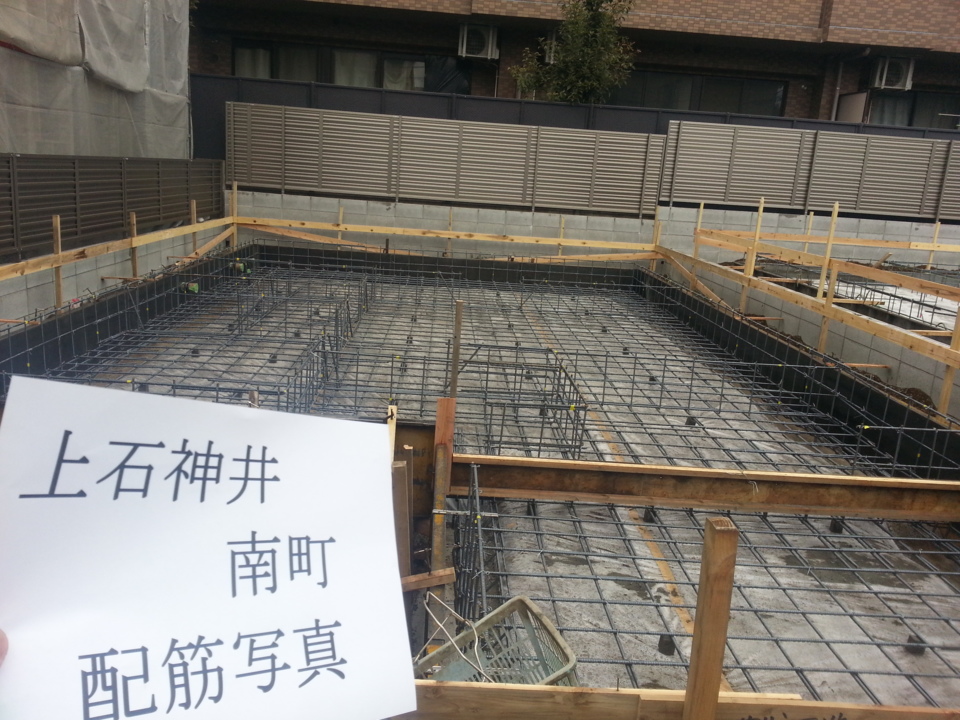

配筋検査

本日、第三者機関による配筋検査を行い、無事合格いたしました。

配筋検査とは設計士の基礎伏図を基に鉄筋の配置や鉄筋径などの

細かいチェックをしてもらう検査です。

4. 2017年02月16日

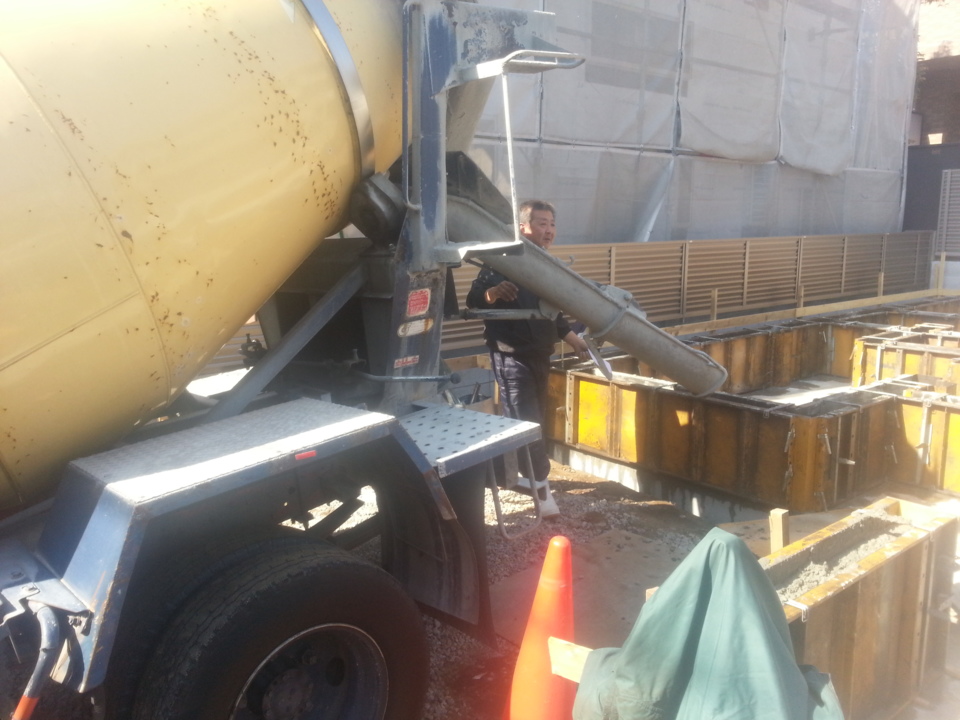

生コン打設

生コン打設

基礎工事の生コンを打設いたしました。

ポンプ車を利用いたします。

5. 2017年02月17日
生コン打設

生コン打設2回目

基礎立ち上がり部分の生コン打設をおこないました。

今回の現場は敷地内にうまくミキサー車が入りましたので、思ったより早く施工することができました。

6. 2017年02月25日

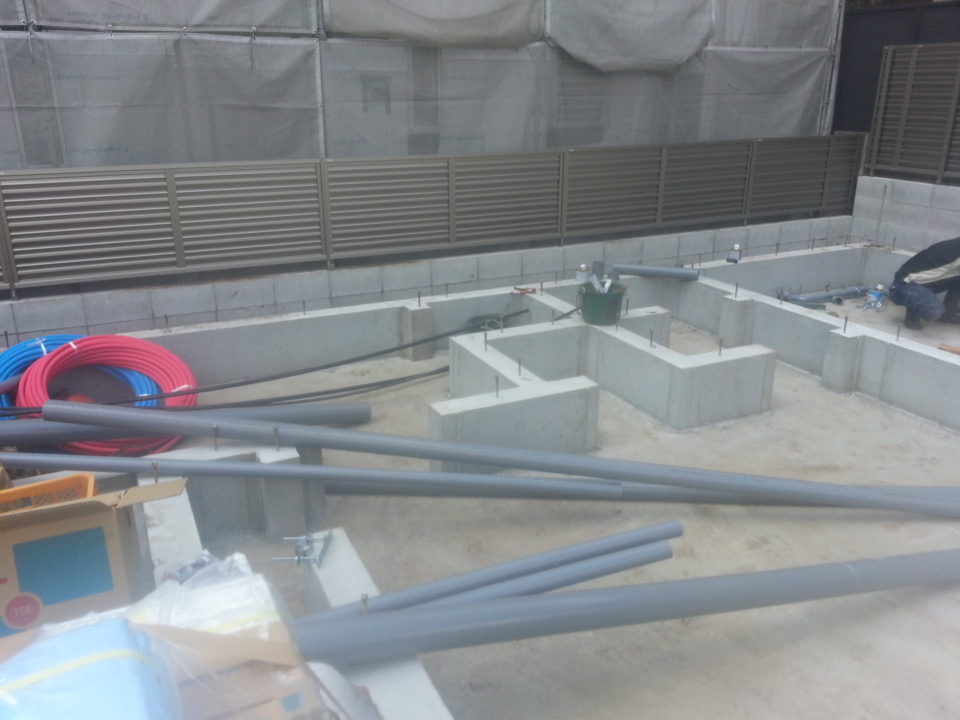

外部配管

先行外部配管

養生期間も終了し、基礎が完成しました。

上棟に向けての先行足場組みの前に給排水の埋設配管の工事を行います。

上棟前にこの工事を先行しておけば、内部の配管工事を行う際に建物内外部の配管接続が完了でき工期を短縮できます。

また、水道業者も基礎内部に材料等を置きながら作業ができますので効率も良いです。

7. 2017年03月01日
足場工事

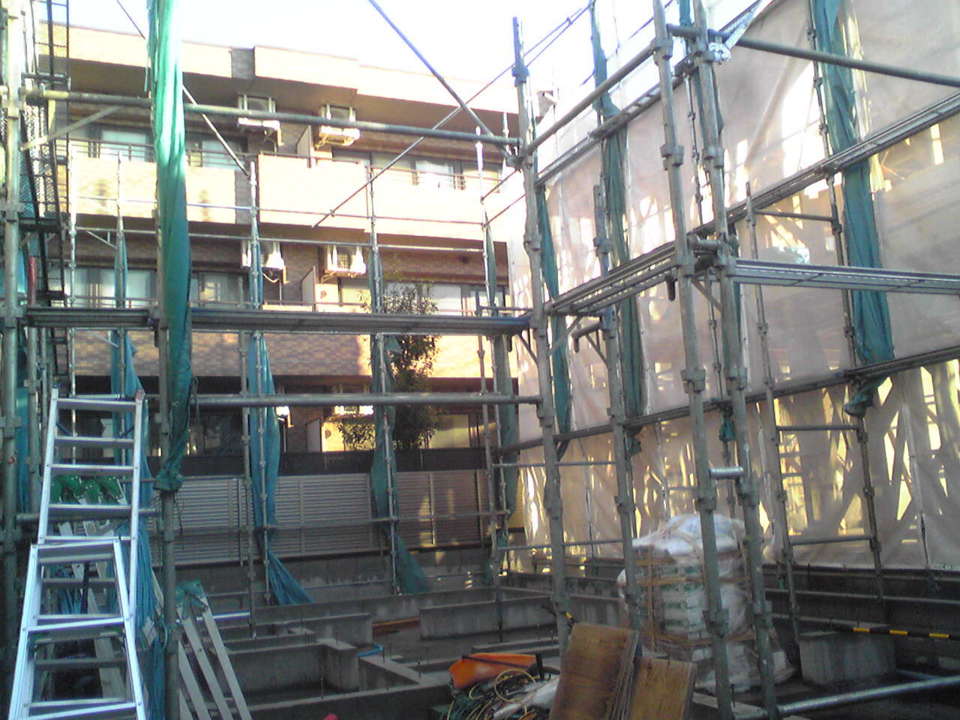

足場工事

先行足場が完了しました。

3/3(金)より、上棟前の土台敷きが始まります。

8. 2017年03月03日
土台敷き

土台敷き

土台敷きが始まりました。

土台の下に基礎パッキンという材料を使用して基礎空間の空気がいきわたるようにしています。

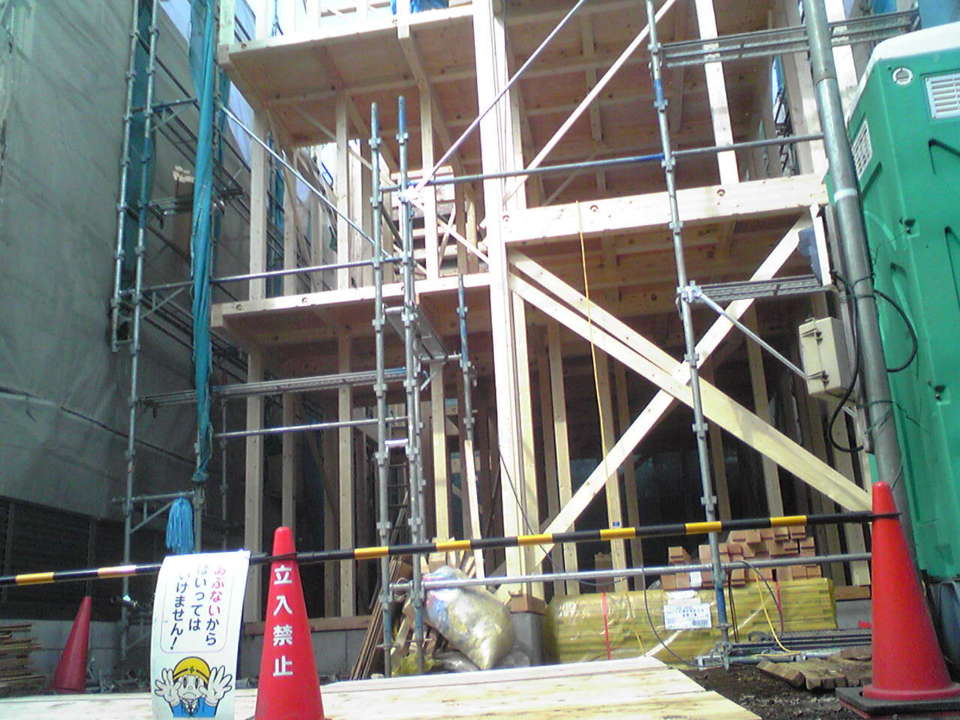

いよいよ、明日3/4(土) 上棟です。

9. 2017年03月04日
上棟完了

上棟完了

お天気も良好の中、作業完了です。家のかたちが見えてきました!

10. 2017年03月08日
屋根工事

屋根工事

大工さんによる屋根部分 野地板の施工が完了し、防水層になるルーフィング材の施工が完了しました。

次工程として、コロニアル(屋根材)の施工へと進みます。

11. 2017年03月28日
中間検査

中間検査

本日は建物の躯体や断熱材に問題がないか、第三者機関によるチェックを行いました。この検査に合格しなければ、次の工程へ進むことができない大切な工程のひとつです。

12. 2017年04月06日

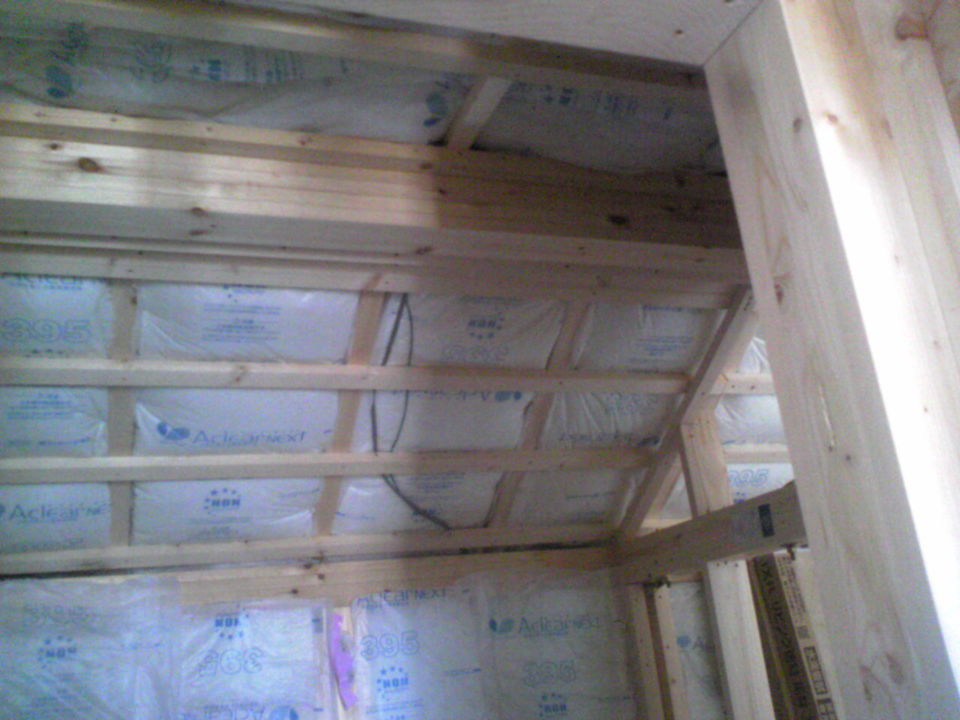

断熱材施工

断熱材施工

断熱材の施工中です。
断熱材は、綿のような構造になっていますので、たくさんの空気の層を作り、熱を通しにくくしてくれます。

13. 2017年04月12日
石膏ボード施工

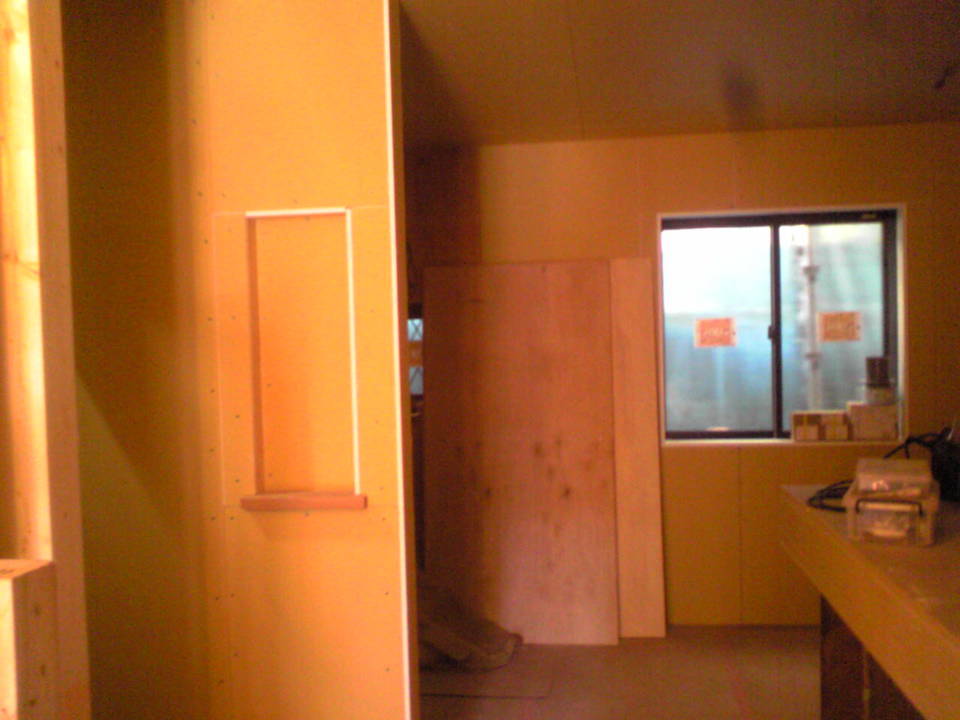

大工工事

現在、石膏ボード施工中です。防火性と遮音に優れた材料で、また一歩ここちいい家に近づいてきました。この工程が終わると、お部屋の雰囲気も一気に掴みやすくなってきます。これから大工さんの工事も大詰めに入ります!

14. 2017年04月20日

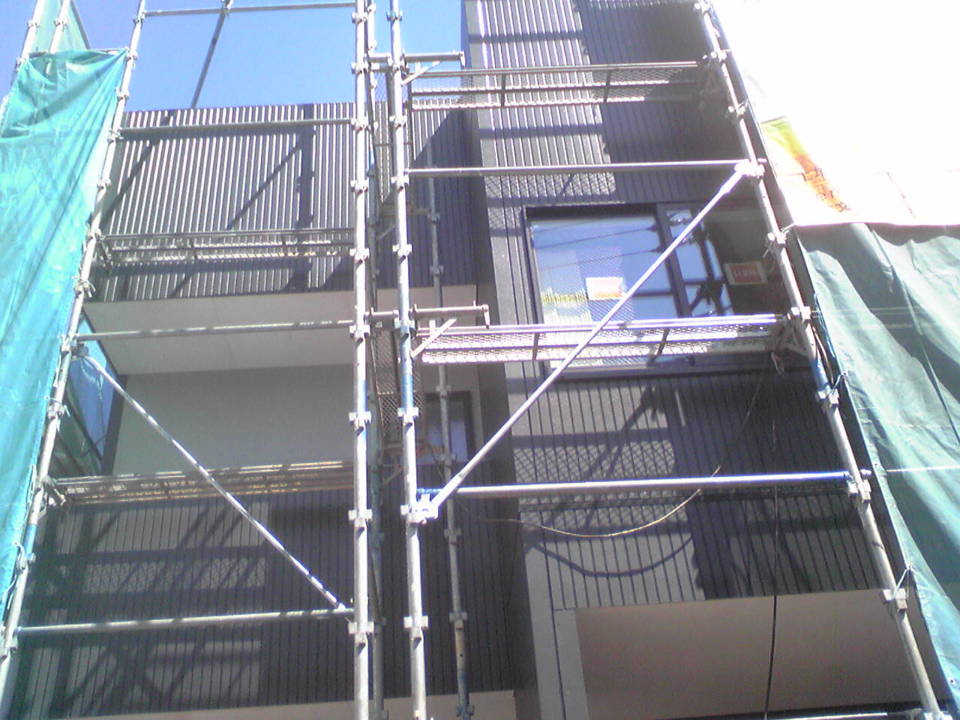

外壁工事

外壁工事

サイディング工事が完了です。

後は、塗装工事と雨樋工事を行って、いよいよ足場の解体です。

15. 2017年04月25日
足場解体

足場解体

足場の解体作業が完了いたしました。

外部工事の仕上げに入ります

16. 2017年04月26日

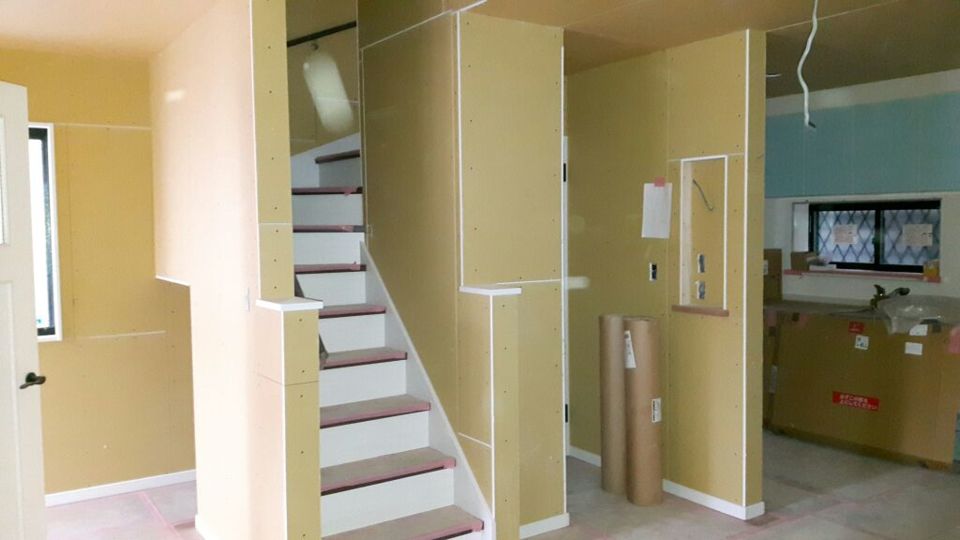

大工工事  完了

大工工事 完了

大工工事が完了いたしました。

いよいよ、仕上げのクロス工事・設備の器具付けに入ります。

17. 2017年05月25日
完成

完成

完成いたしました。

ご家族様皆様が 毎日を笑顔で楽しく生活をしていただければと思います。

18. 2017年05月25日
完成

完成

完成いたしました。

ご家族様皆様が 毎日を笑顔で楽しく生活をしていただければと思います。
