豊島区の家

S様邸

カテゴリ|すべて

建築中レポート

1. 2023年05月20日
施工事例アップしました。

施工事例アップしました。

完成後の写真は≪こちら≫

2. 2023年01月26日

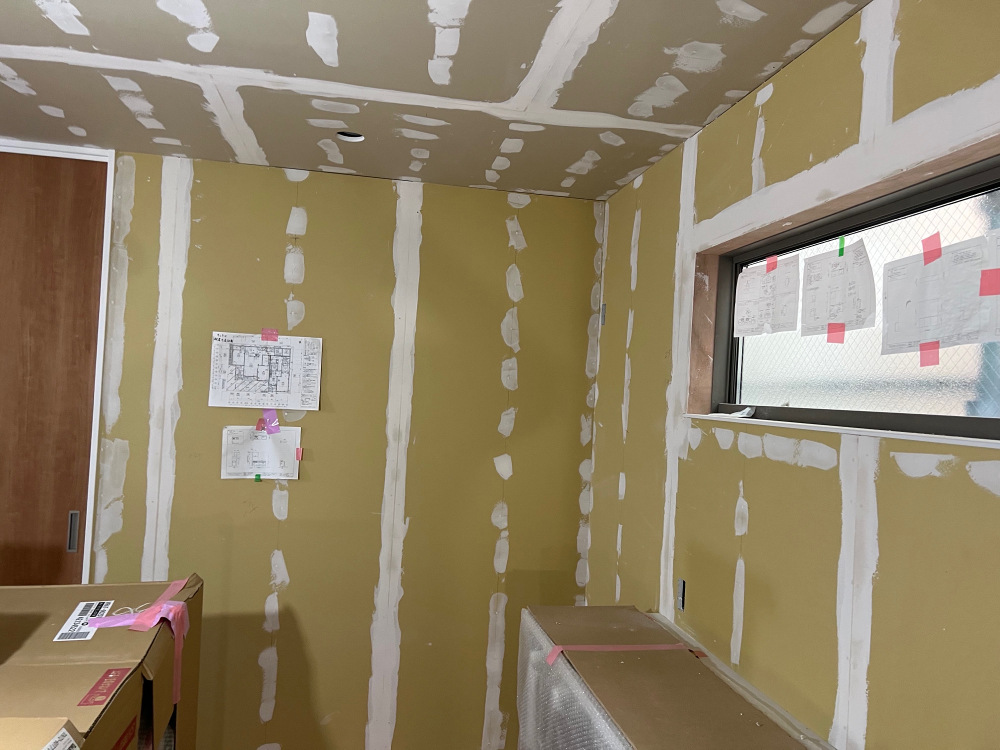

クロス工事

クロス工事

本日よりクロス工事がスタートしました。
クロスを張る前処理としてボードの継ぎ目やビスのところへパテ処理をし平にする作業を行っています。
綺麗にクロスを張る準備として重要な作業です。

3. 2023年01月14日

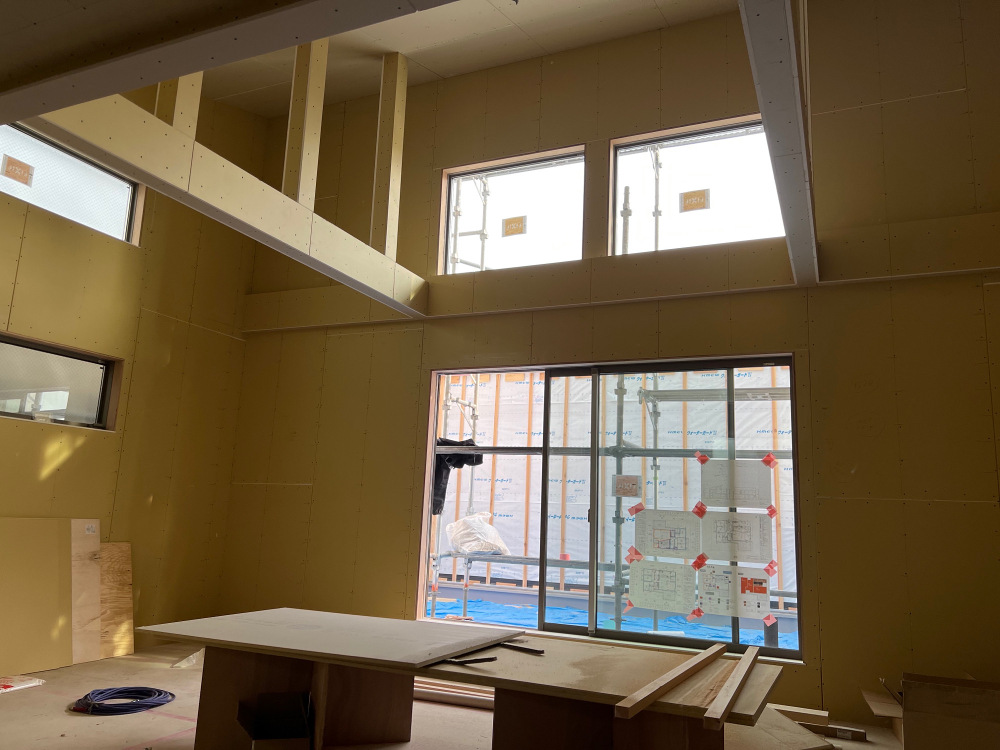

石膏ボード施工

石膏ボード施工

只今、石膏ボード張り中です。
大工工事も終盤です。
建物が大きいので張りごたえがあります!

4. 2022年12月14日
通気胴縁下地工事

通気胴縁下地工事

通気胴縁下地工事を行っています。
仕上げの外壁材と壁との間に通気用の空間をあけるために取り付けられます。

5. 2022年12月12日

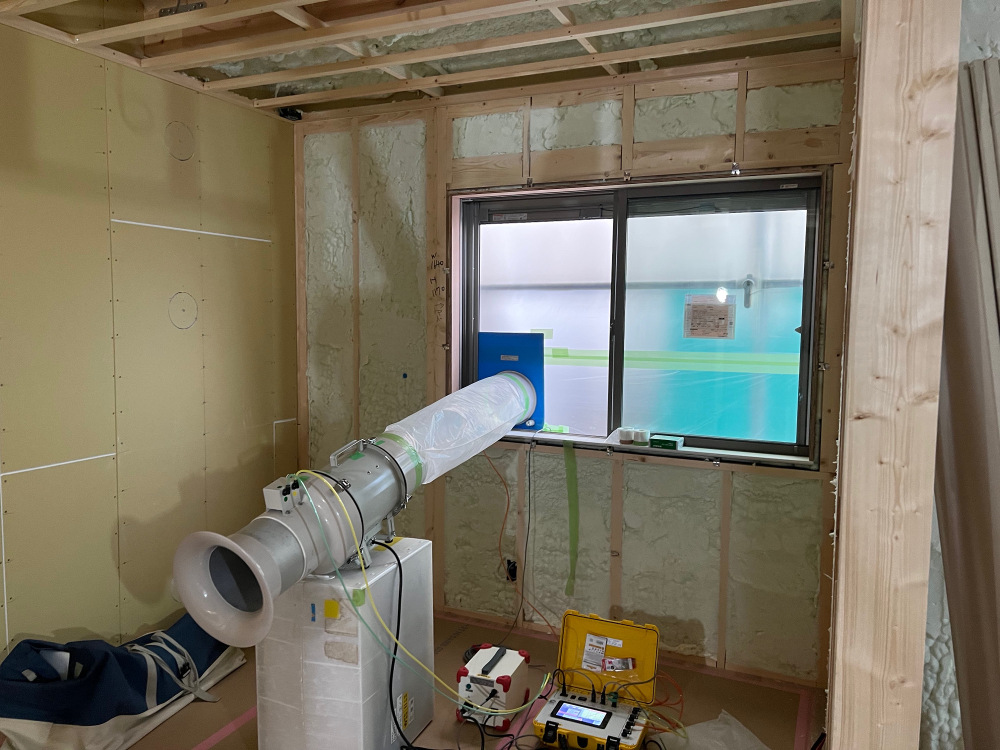

気密測定

気密測定

本日、気密測定を行いました。
特殊な計測器で家全体の隙間を計測します。C値:0.4c㎡/㎡と高気密に施工できていました。

6. 2022年12月09日

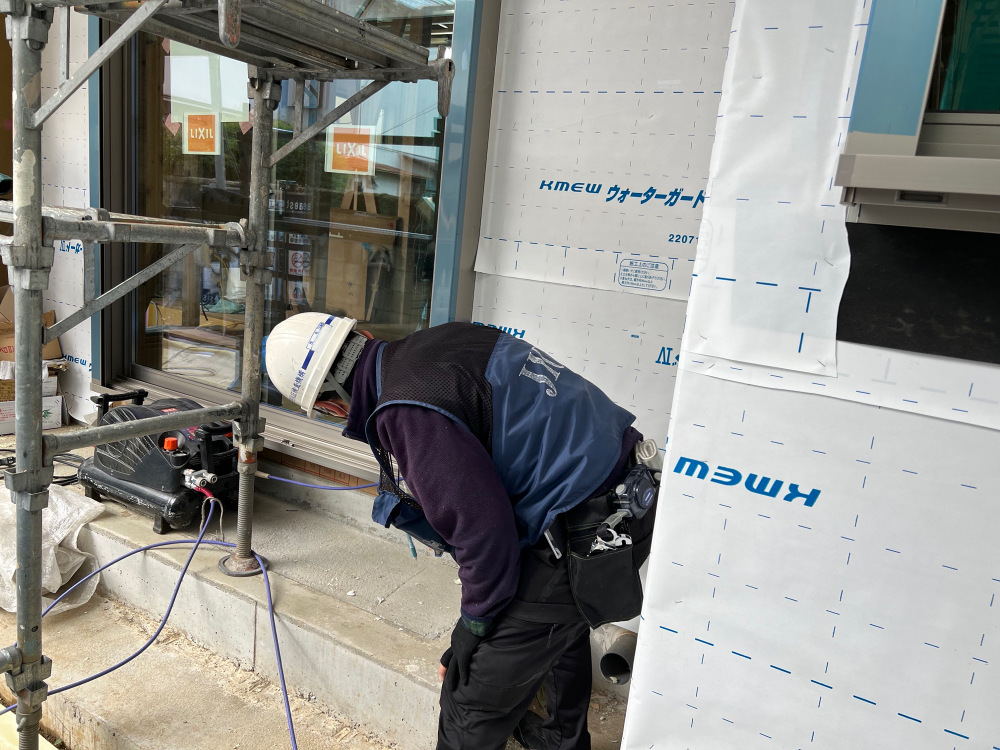

外装下地検査

外装下地検査

第三者機関による外装下地検査を行いました。
外壁材の下地になる防水紙、防水テープ等が規定通りに施工できているか検査してもらいました。

7. 2022年12月07日

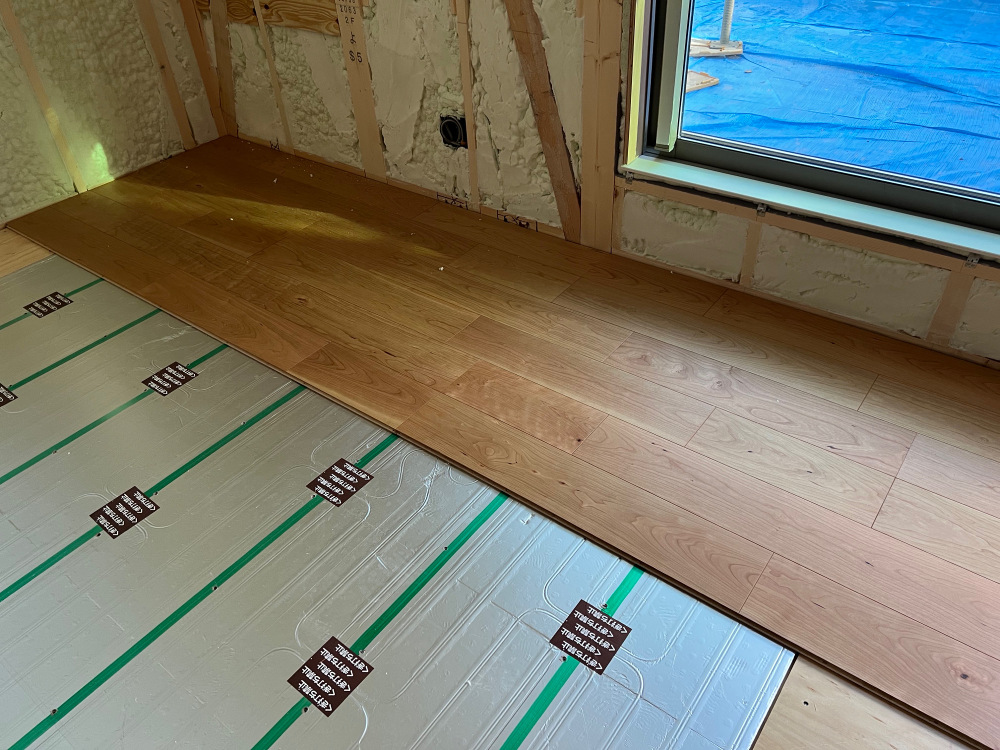

床張り工事

床張り工事

床張りを行っています。
床材は、朝日ウッドテックのブラックチェリー色です。

8. 2022年12月07日

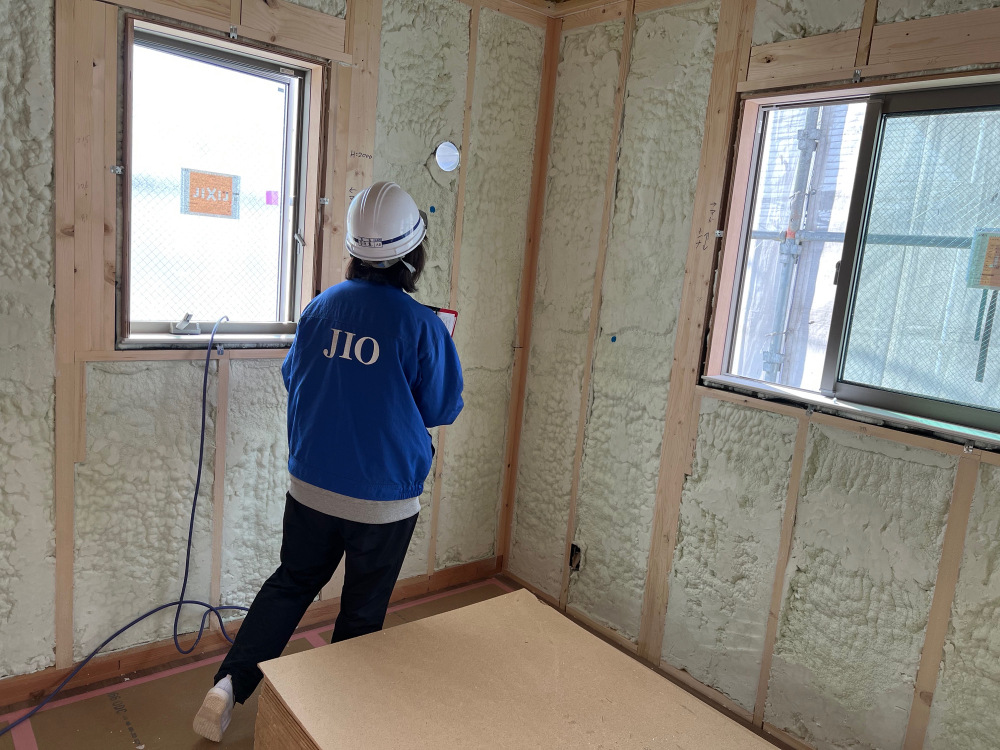

断熱検査

断熱検査

第三者機関による断熱検査を行いました。
先日施工した断熱材が規定の厚みで隙間なく施工されているかチェックしてもらいます。

9. 2022年12月05日

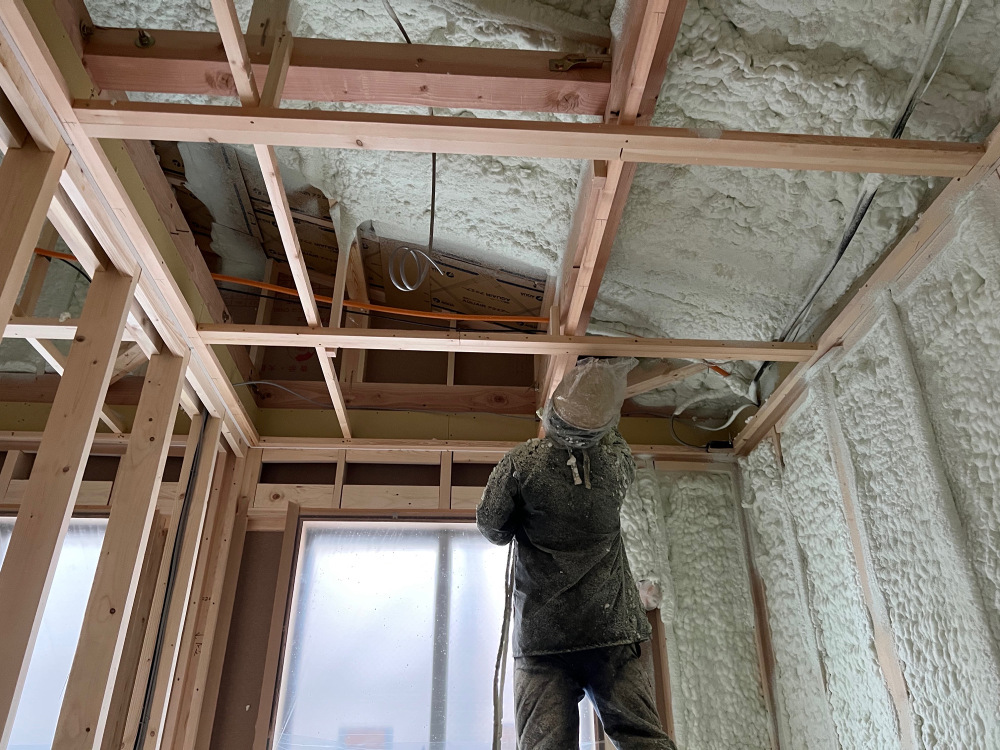

断熱材施工中

断熱材施工中

断熱材の吹付け工事を行っています。
吹き付けた後に柱からはみ出た部分を削ぎ落していきます。

10. 2022年12月01日

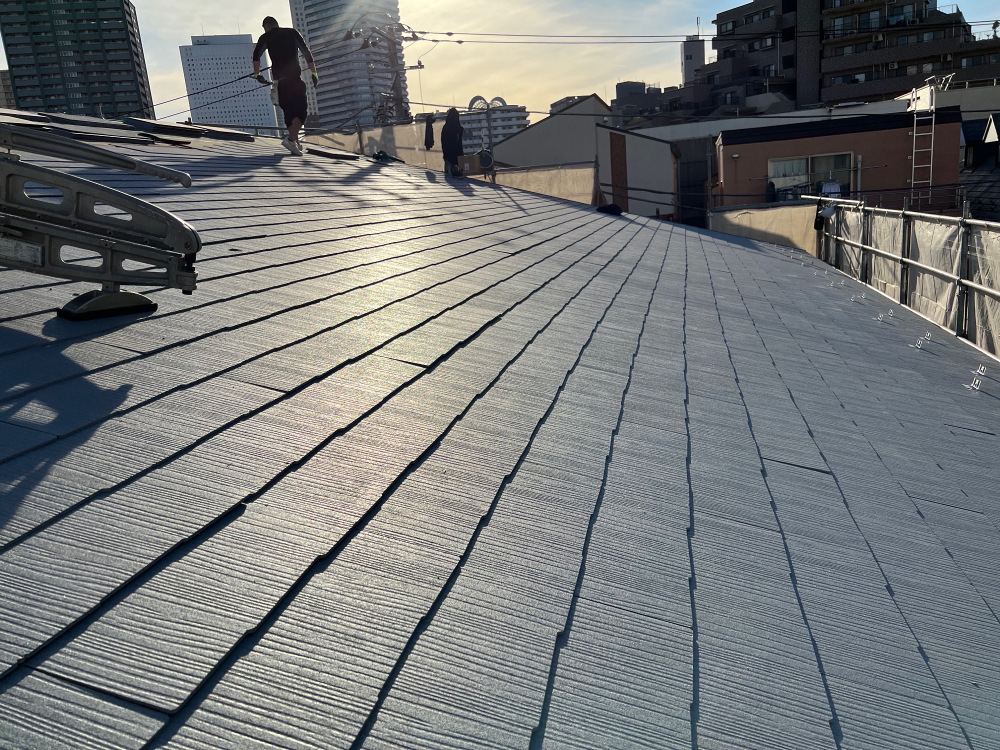

屋根工事

屋根工事

屋根の仕上げ材(スレート)が葺きおわりました。

11. 2022年11月20日

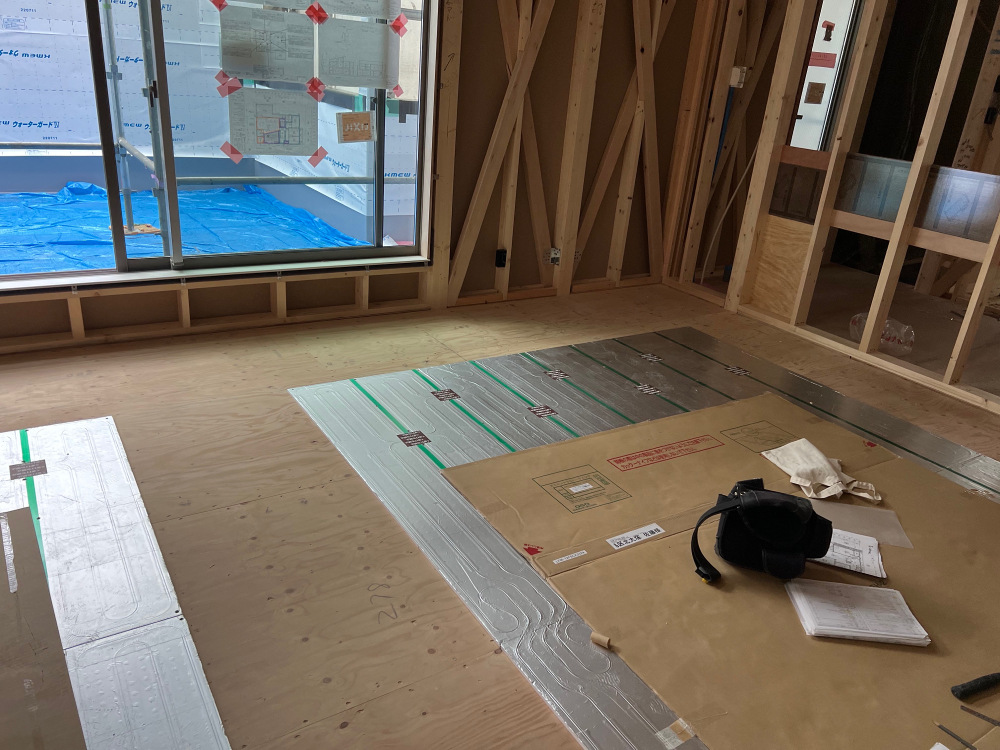

床暖房パネル

床暖房パネル

床暖工事が完了いたしました。
次工程として、大工さんによるフローリングの施工へと進みます。

12. 2022年11月10日

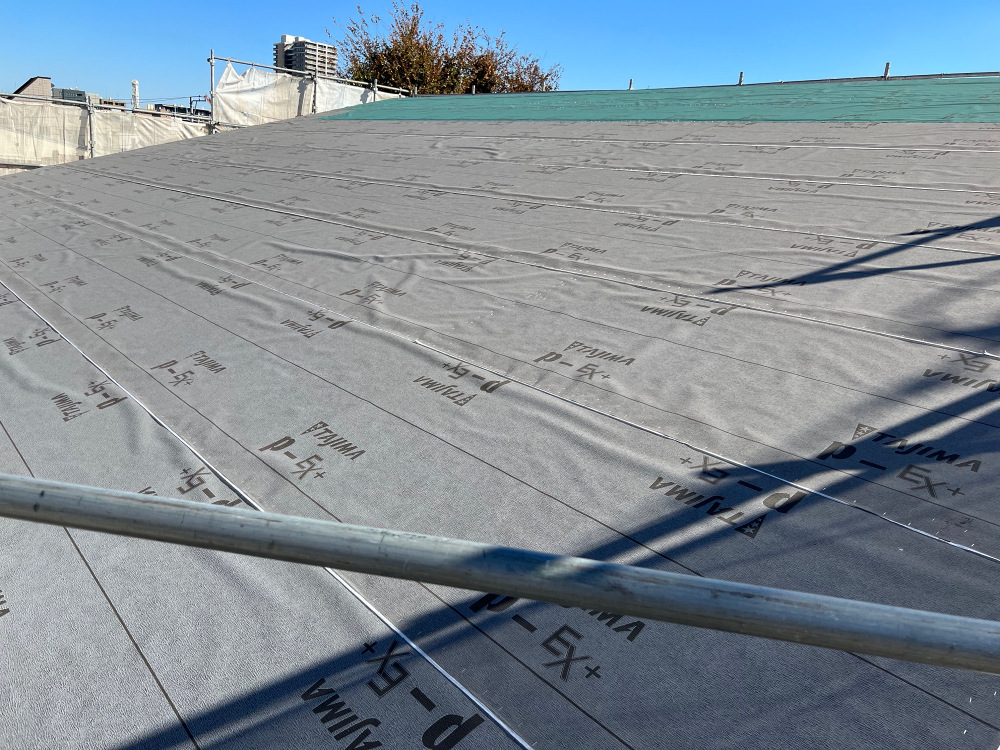

屋根ルーフィング工事

屋根ルーフィング工事

屋根のルーフィング施工を行いました。
ルーフィングは普段目にしませんが、屋根以上にとても重要な役割を果たしています。
しっかり施工されていないと雨漏りや野地板の腐食の危険性が高まってしまいます。

13. 2022年11月04日

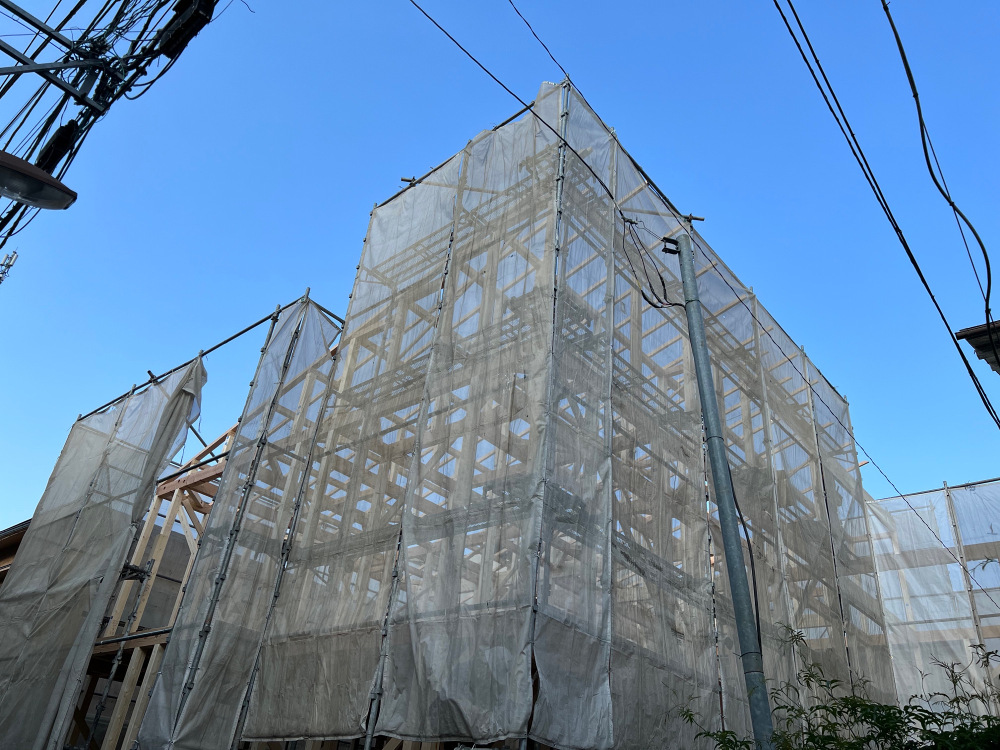

上棟

上棟

S様邸、上棟しました。
今後も安全第一に進めて参ります。

14. 2022年10月12日
基礎配筋

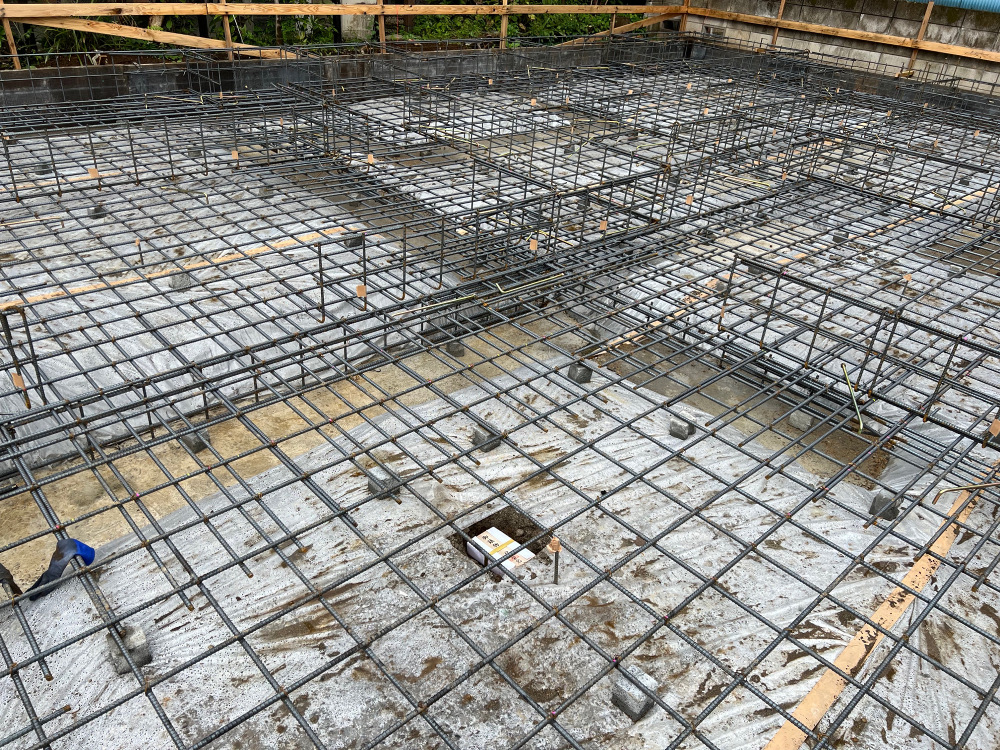

基礎配筋

基礎配筋が完了しました。
地鎮祭の際にいただいた鎮め物も埋めております。

15. 2022年09月09日

やり方

やり方

本日、やり方を行いました。
基礎工事の前に、柱や壁などの中心線や水平線を設定するため、杭を打ってつくる仮設物のことで、 実際の建築物の位置・高さ・水平の基準となる重要な工程です。
